アレコレコレクション>名古屋近辺工事見物>超高層ビル編>ミッドランドスクエア(豊田・毎日ビル)ミッドランドスクエア(豊田・毎日ビル)工事見物
旧トヨタビルは地上11階、地下2階(1955年完成)、旧毎日ビルは地上10階、地下2階(1958年完成)。1999年トヨタビル建て替え計画。2000年トヨタビル、毎日ビル建て替え建設事務局設置。40階建て+8階建て構想発表。2001年環境影響方法書縦覧。市長方法意見書送付。2002年「名駅四丁目7番地共同ビル」環境影響評価準備書縦覧。245m46階建て地下6階+6階建て。→247m47階建てに変更。2003年旧都ホテル跡地にセンチュリー豊田ビル完成。テナント移転後旧ビル解体。2004年起工式。2005年名称が施設全体「ミッドランドスクエア」超高層棟「豊田・毎日ビルディング」に決定。超高層棟2006年秋、低層棟(商業棟)2007年冬完成予定。

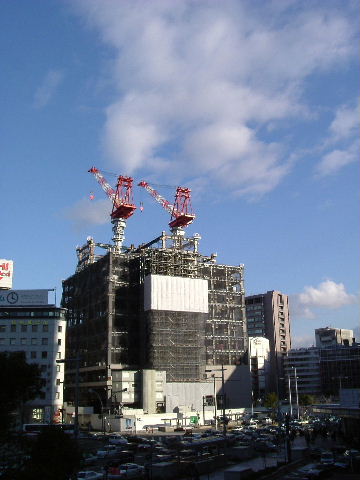

2004年2月7日。基礎固め中。 | 2004年7月1日。まだ基礎固め中。 | 2004年10月10日。いよいよ鉄骨が。 |
---|---|---|

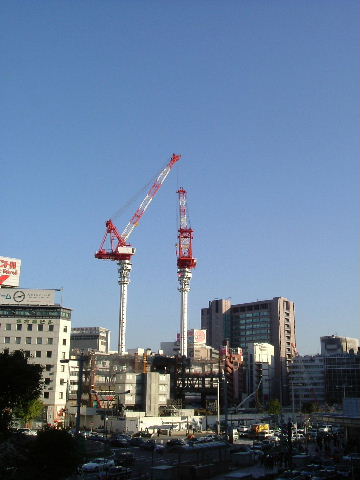

2004年11月5日。クレーンが一機。 | 2004年11月23日。クレーンが高くなって 二機に。 |

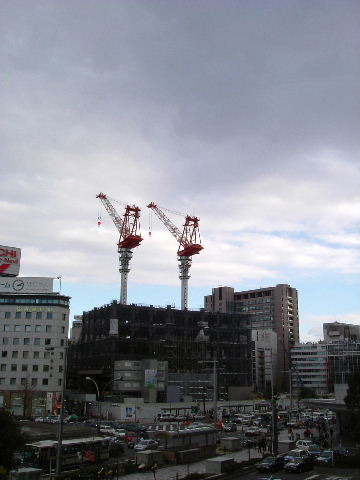

2005年1月9日。段々足元が鉄骨で埋ま っていく。 |
---|---|---|
2005年2月4日。クレーンが埋まりそう。 | 2005年2月13日。クレーンが高くなった。 | 2005年2月27日。下から外壁も貼られて いる。 |
---|---|---|

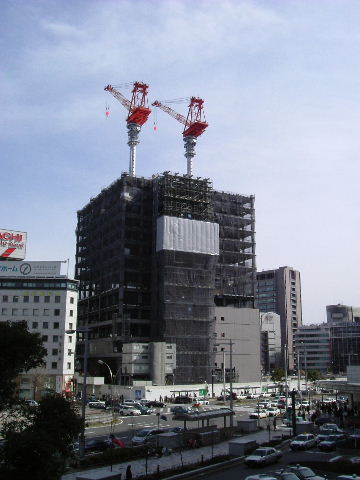

2005年3月6日。一度に二階分ずつ大体 週に一階くらいのペースのようだ。 |

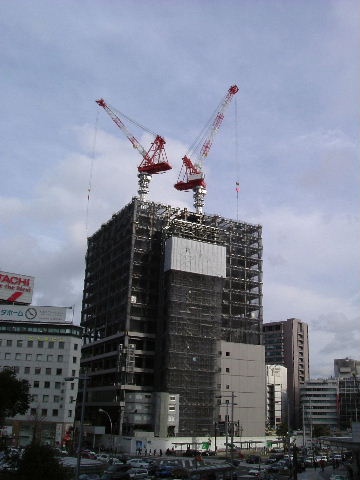

2005年3月12日。 | 2005年3月19日。 |
---|---|---|

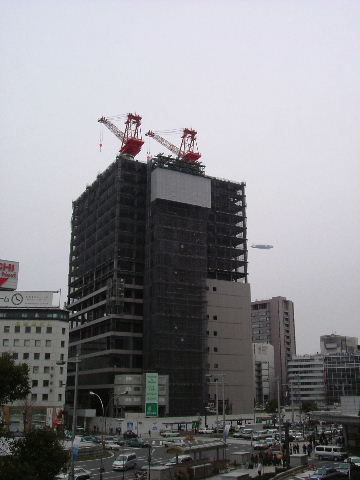

2005年3月27日。あ、ビルの横に飛行船 が。 |

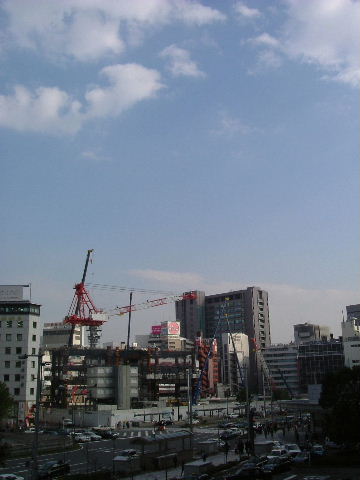

2005年4月3日。北側(左側)は硝子窓の 多い構造の様だ。 |

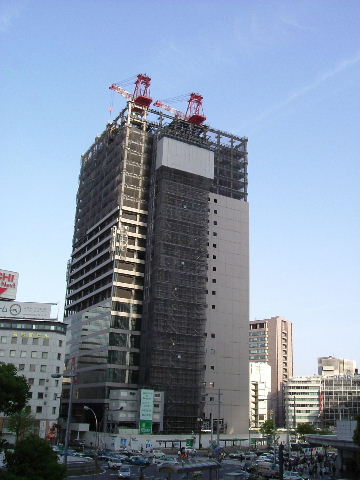

2005年4月24日。もうすぐ半分。 |
---|---|---|

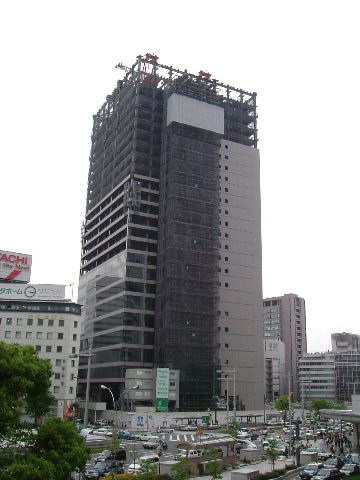

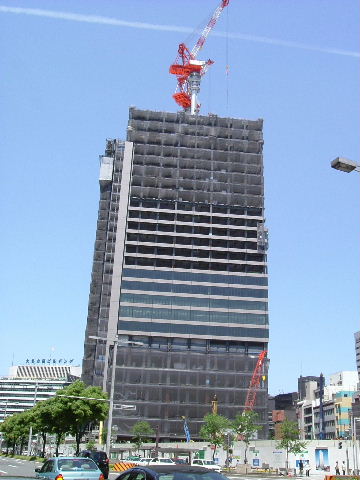

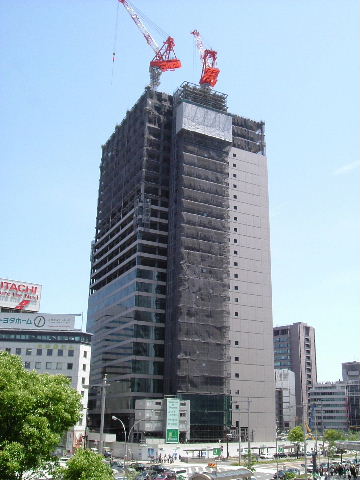

2005年5月8日。ついに半分を超えた。 | 2005年5月16日。 | 2005年5月16日。今日は南側からも撮っ てみた。この前に6階建ての商業棟が建 つらしい。 |
---|---|---|
2005年5月28日。一番高い所は30階ま でいっている。 |

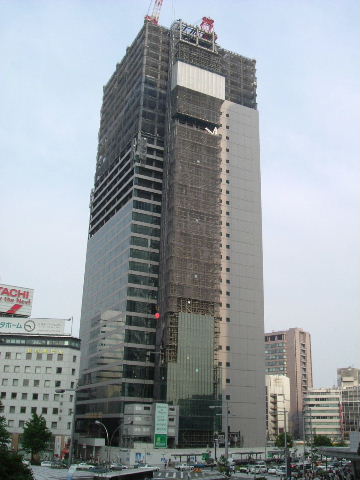

2005年6月5日。30階まで鉄骨が組みあ がった。 |
2005年6月12日。32階にかかっている。 |
---|---|---|

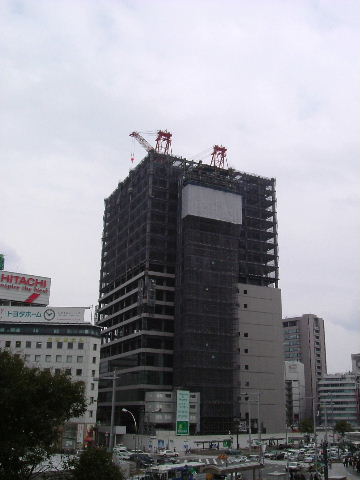

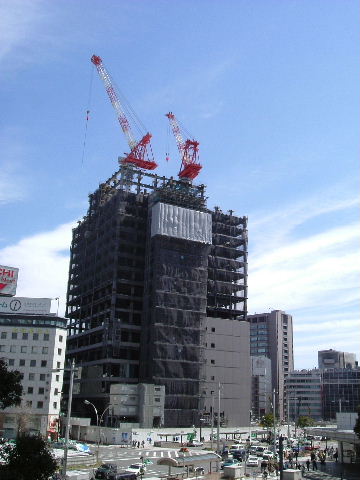

2005年6月18日。34階まで組みあがっ た。 |

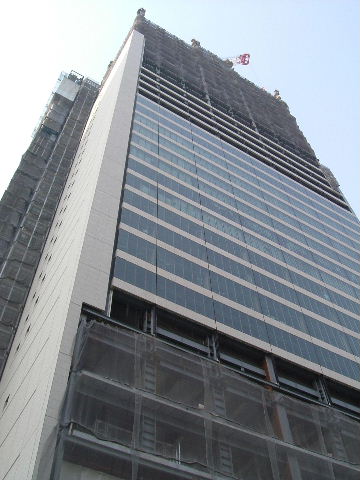

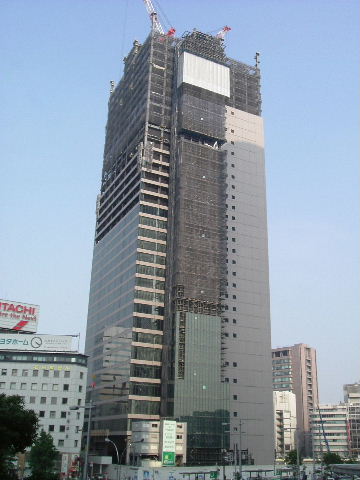

2005年6月25日。36階くらいまでいってい るらしい。 |

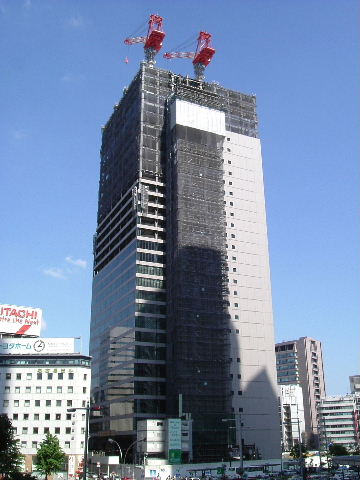

2005年6月25日。すぐ下からも撮ってみ た。 |
---|---|---|

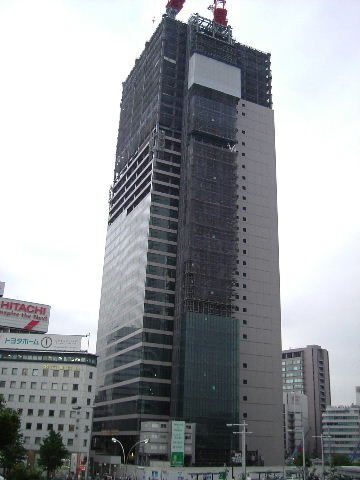

2005年7月2日。36階まで組み上がった ようだ。 |

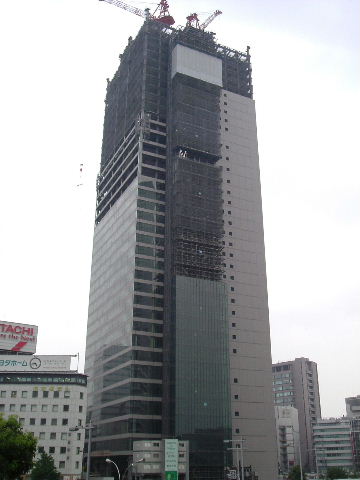

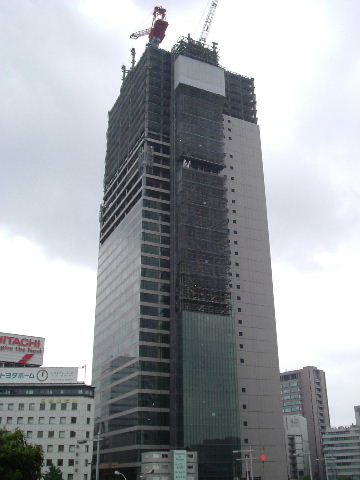

2005年7月9日。38階にかかっている。 | 2005年7月16日。いよいよ40階へ。 |
---|---|---|
2005年7月23日。40階まで組みあがった のかな。 |

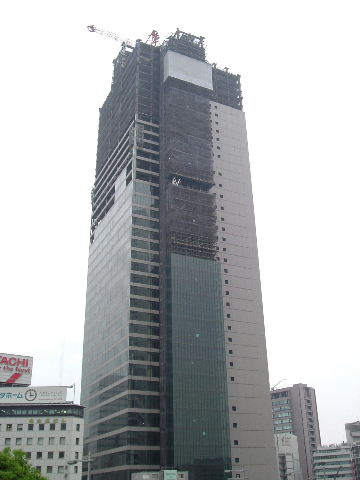

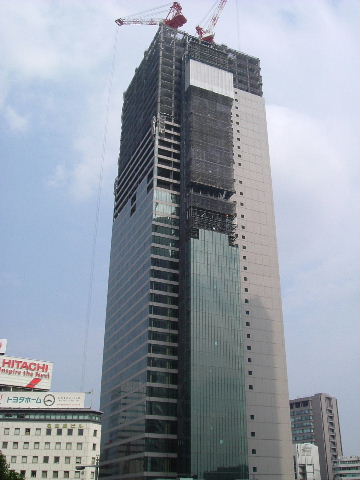

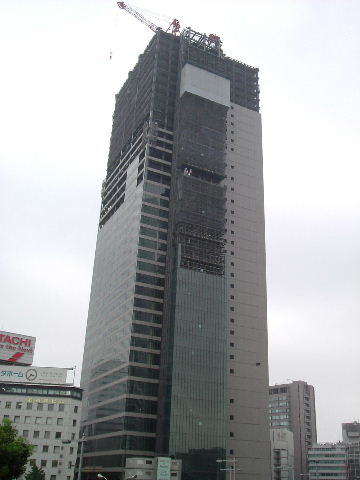

2005年7月30日。 | 2005年8月6日。41階くらいかな。 |
---|---|---|

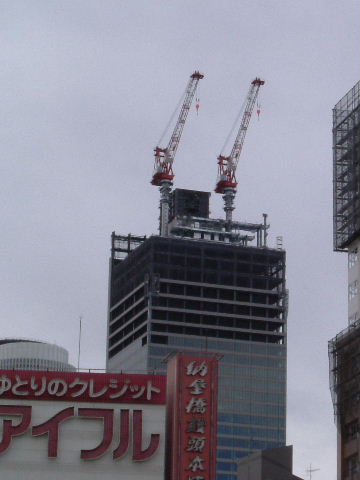

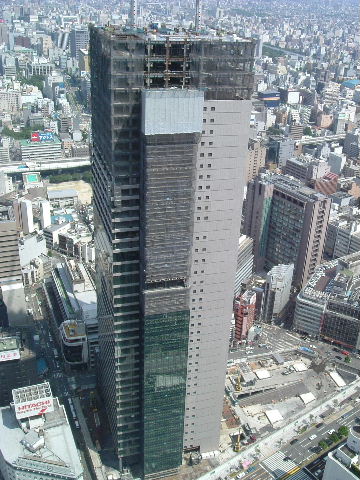

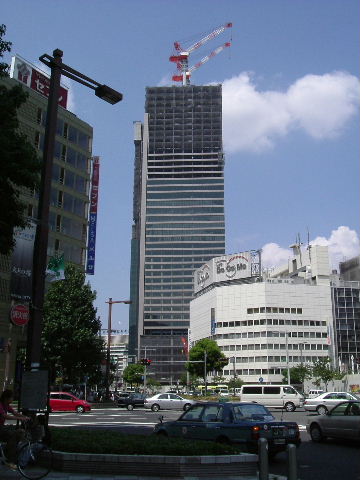

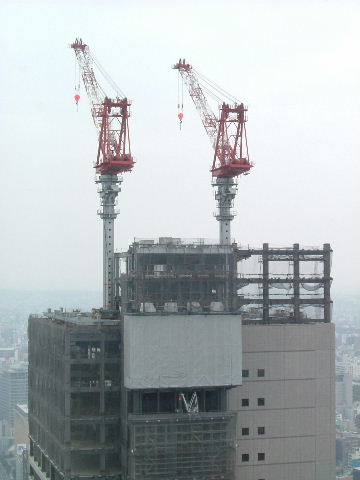

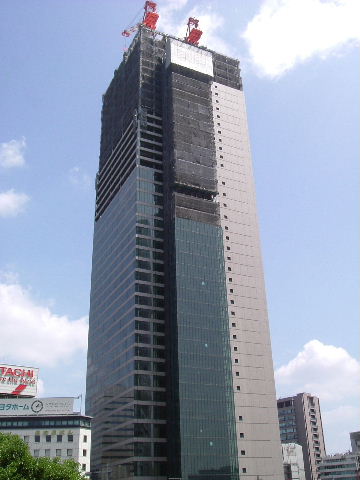

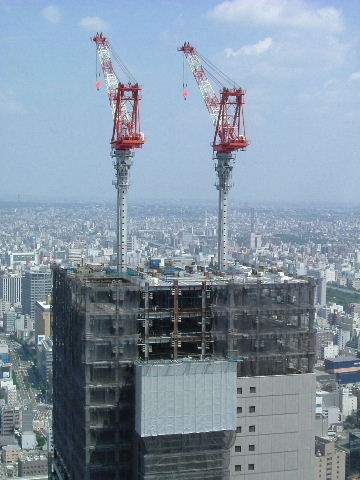

2005年8月13日。 | 2005年8月13日。下からでは角度がつき 過ぎて上がよく見えないのでタワーズ51階 パノラマハウスから見てみました。 |

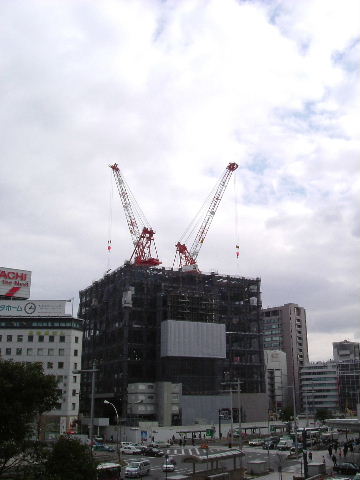

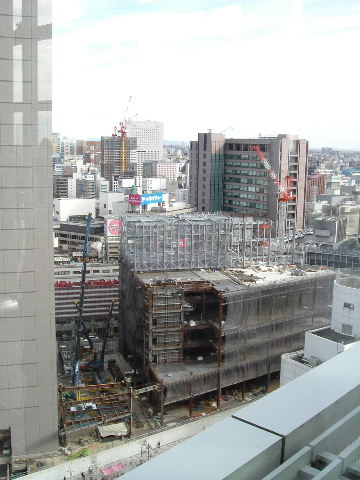

2005年8月13日。地上では人やダンプが 動いていましたが上は人もおらずクレーン も止まっていました。 |
---|---|---|

2005年8月13日。笹島交差点から見ると こんな感じです。 |

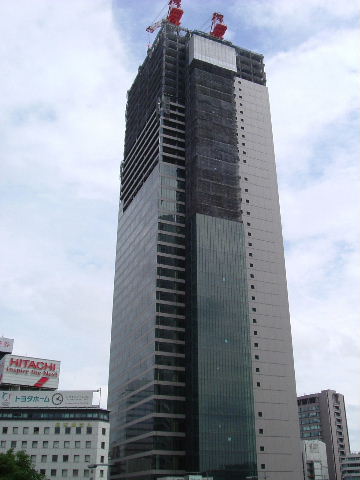

2005年8月21日。何か進んでいない感 じ。 |

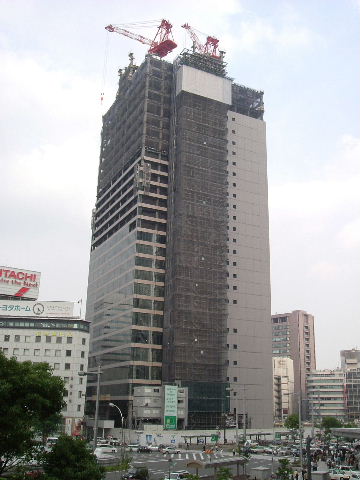

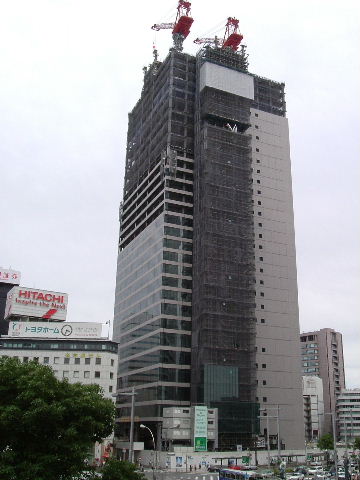

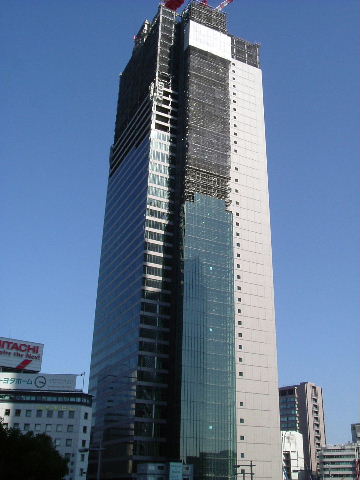

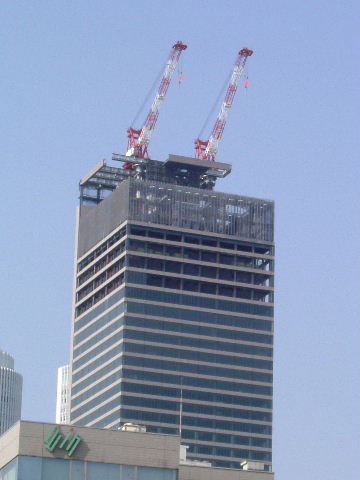

2005年8月27日。暫く身長の伸びが止ま っていたが先週半ばからまた高くなり始 めた。 |
---|---|---|
2005年8月29日。たまには遠くから。 拡大 |

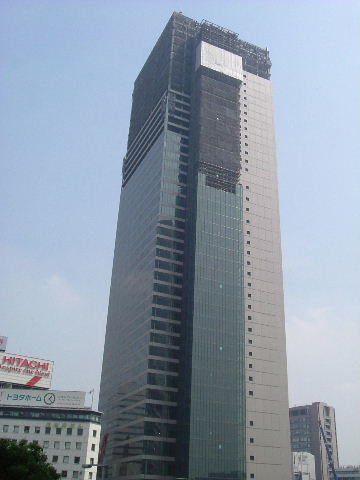

2005年9月3日。44階にかかっているよう に見える。 |

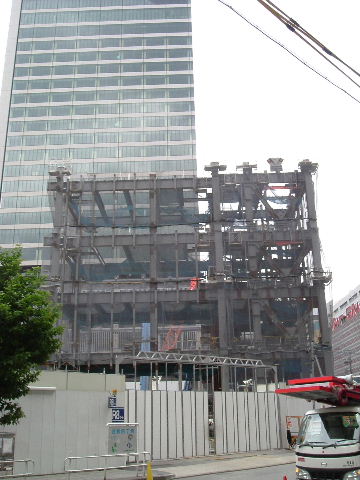

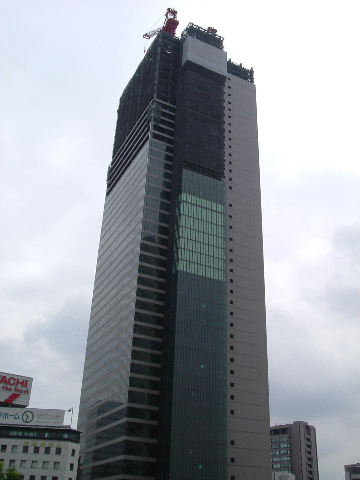

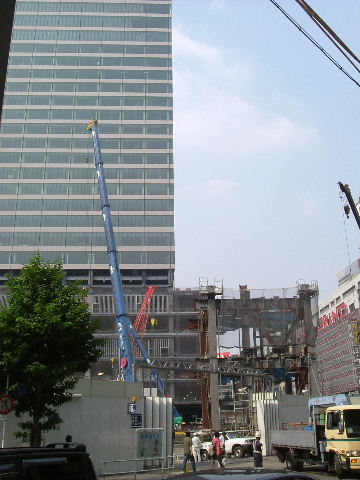

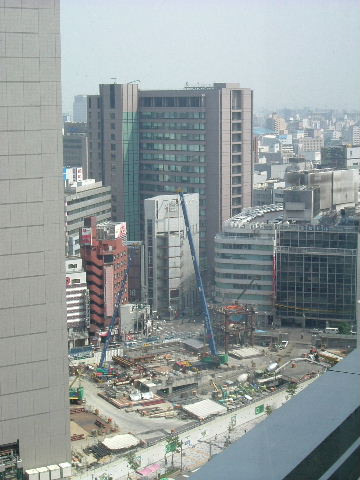

2005年9月3日。南側では低層棟(6階建 て)の建設が始まった。 |
---|---|---|
2005年9月3日。南側の入口から見る。 | 2005年9月11日。 | 2005年9月11日。低層棟の鉄骨組み立 てが進んでいる。 |
---|---|---|
2005年9月11日。この角度では見にくい が45〜7階を組み始めている様子。 |

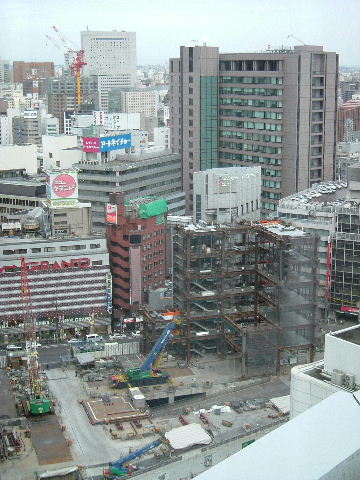

2005年9月17日。45〜7階組み立て中。 | 2005年9月17日。低層棟は鉄骨が既に 最上階(6階)に |
---|---|---|

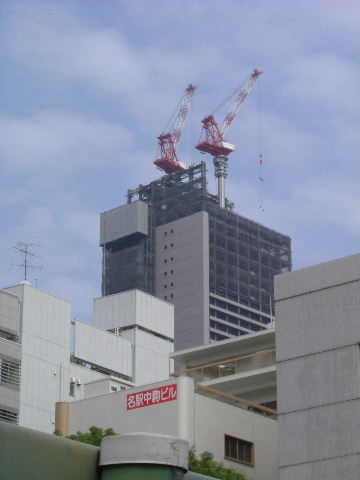

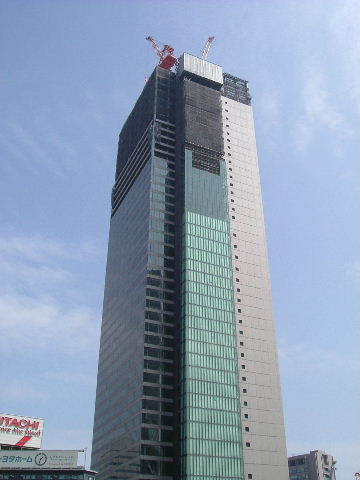

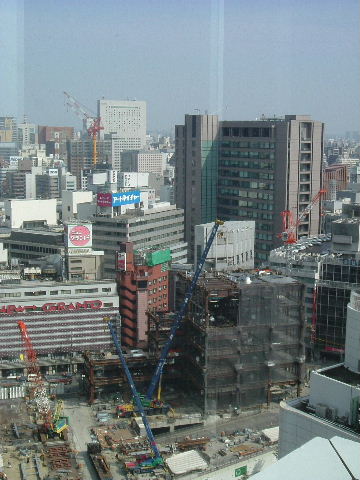

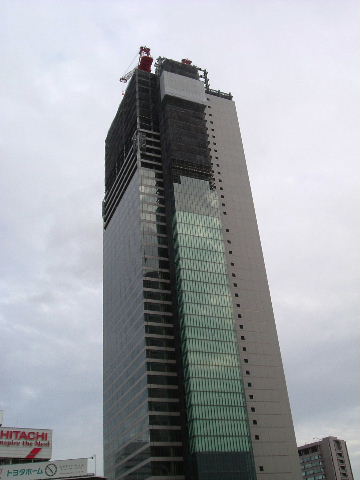

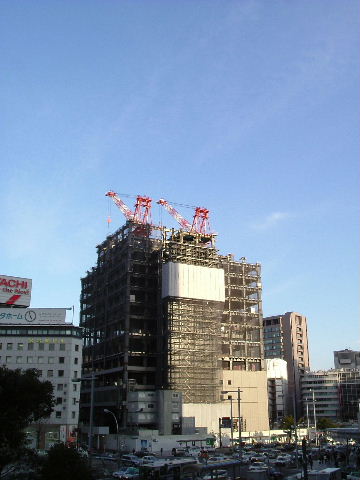

2005年9月23日。超高層棟最上階への 鉄骨の組み立てが進んでいる。 |
2005年9月23日。低層棟もかなり組みあ がってきた様子。 |
2005年9月23日。 |
---|---|---|

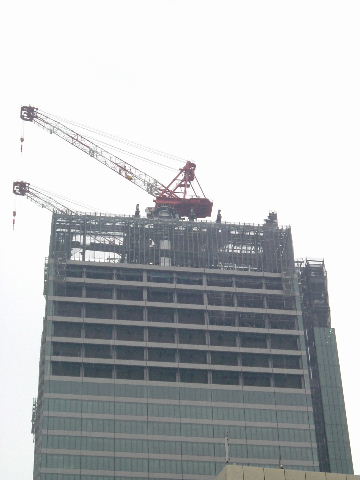

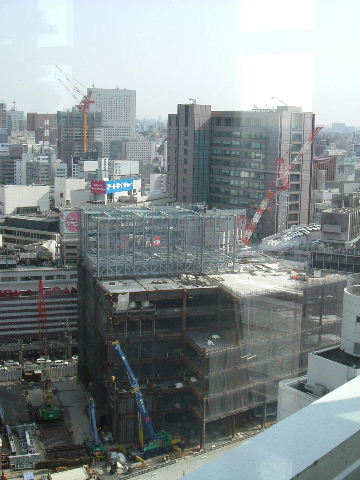

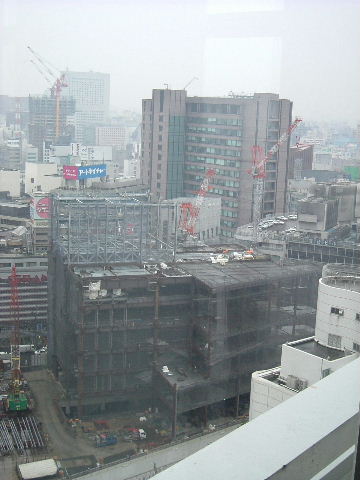

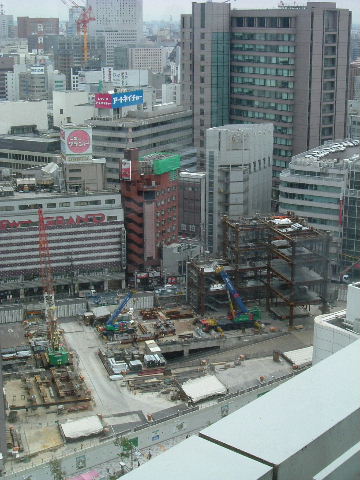

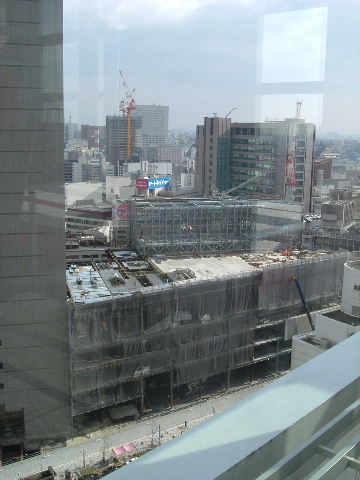

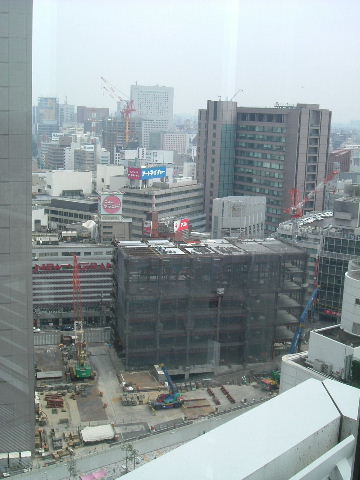

2005年10月2日。 | 2005年10月2日。タワーズ・パノラマハウ ス最終日という事で51階からも見てみた。 鉄骨を数えると47階まで来ているように 見えるが何かタワーズよりまだ低いよう に感じられる。まだこの上にのっかるの かな。 |
2005年10月2日。 |
---|---|---|
2005年10月2日。 | 2005年9月11日。 | 2005年10月2日。万博開催中、現場の塀 に並んでいたポスターもきれいさっぱり剥 がされてすっきり。 |
---|---|---|
2005年10月9日。下から見た目、あまり 変わりない。 |
2005年10月9日。低層棟は地下工事へ の出入口がある部分にも鉄骨が組まれ て始めているように見える。 |

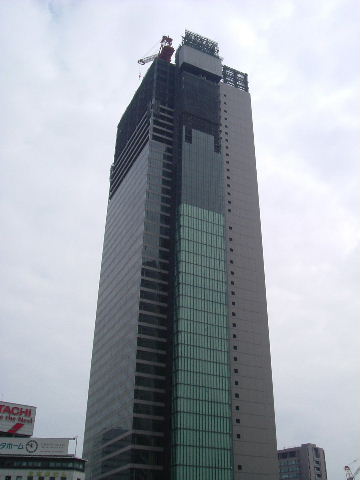

2005年10月16日。外壁の貼り付けが進ん でいる。 |
---|---|---|

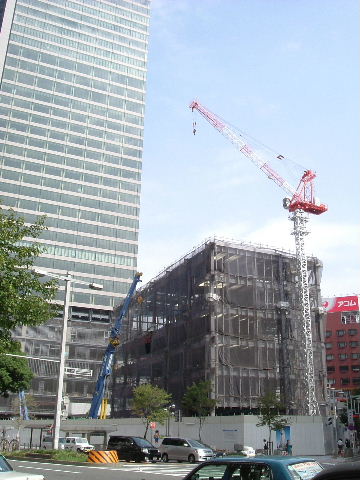

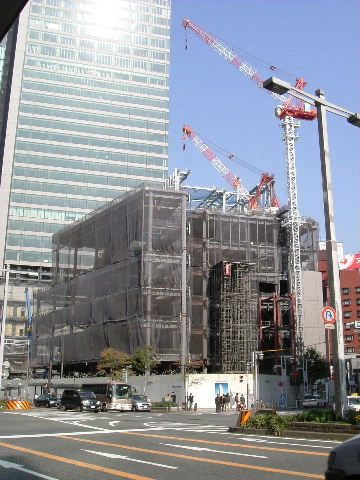

2005年10月16日。下からではよく判らな いので離れた所から見てみると鉄骨の一 番高い所がタワーズより高くなっているよ うに見える |

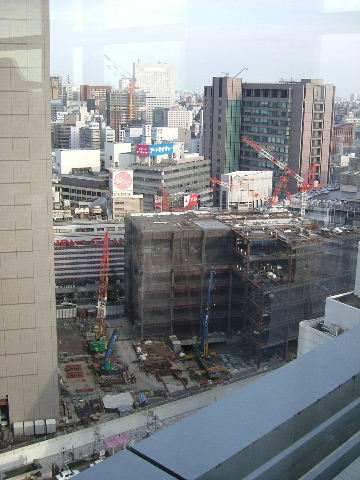

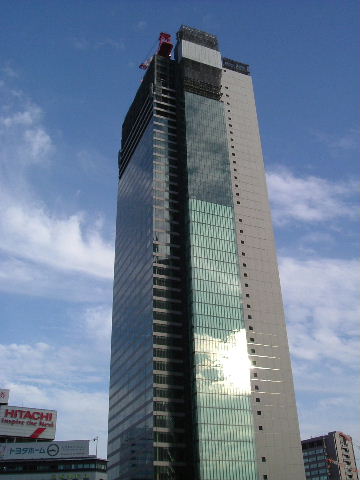

2005年10月16日。中川運河の小栗橋から 見てみたが同じ所からの広い範囲で見た 写真をもう一枚。拡大。 |
2005年10月16日。低層棟の鉄骨が手前 の敷地いっぱいの所まで広がってきてい る。 |
---|---|---|

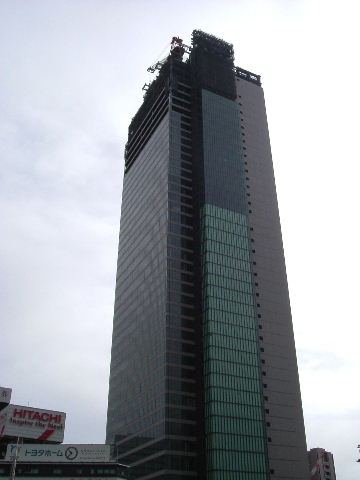

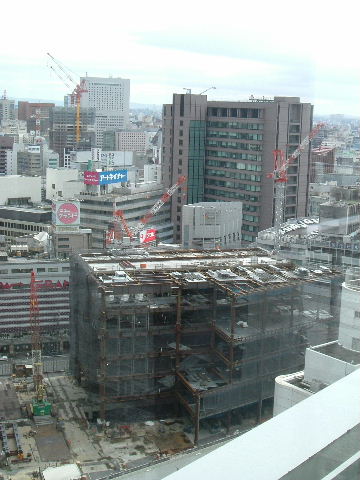

2005年10月23日。 | 2005年10月23日。東側から見ると一番 上のほうに鉄でなく銀白色に光って見え る材質の部分がある。 |

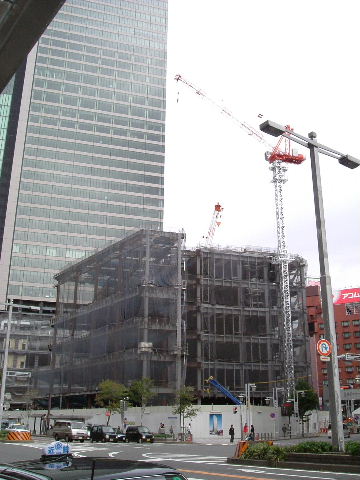

2005年10月23日。 |
---|---|---|
2005年10月23日。低層棟を南西から見 る。 |

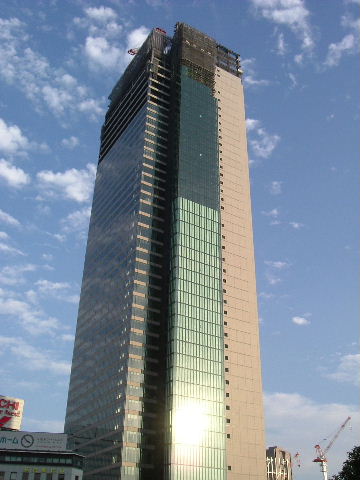

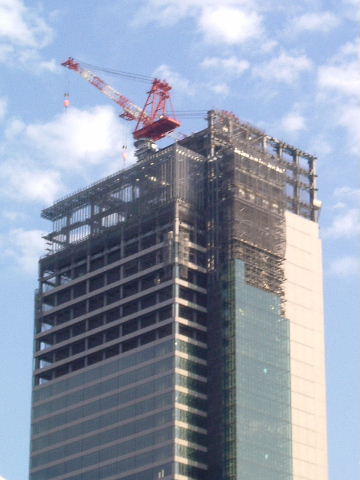

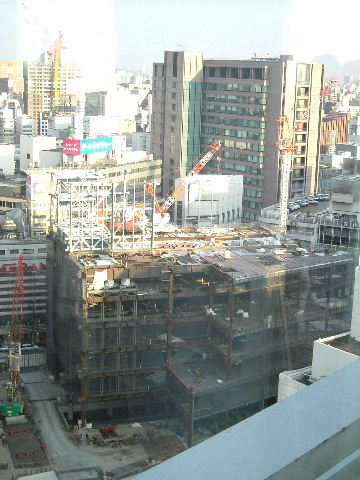

2005年10月30日。 | 2005年10月30日。北面最上階には何か 縦の細い骨組みが見える。 |
---|---|---|
2005年10月30日。銀白色の骨組は広告 塔かな? |

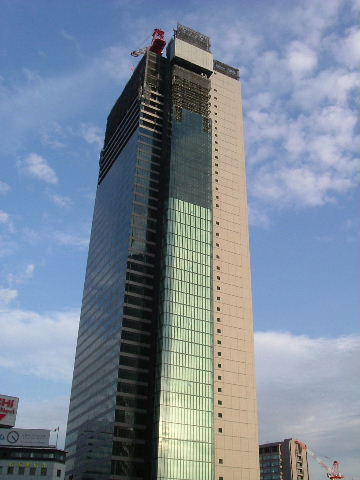

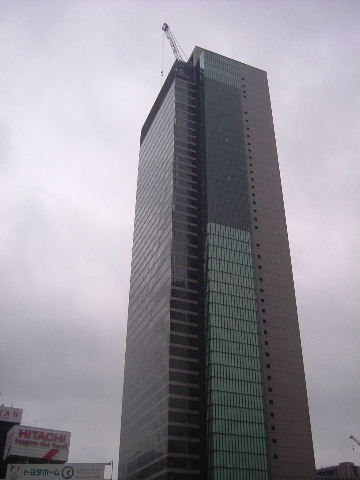

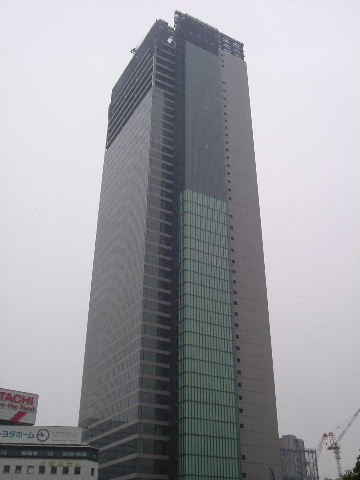

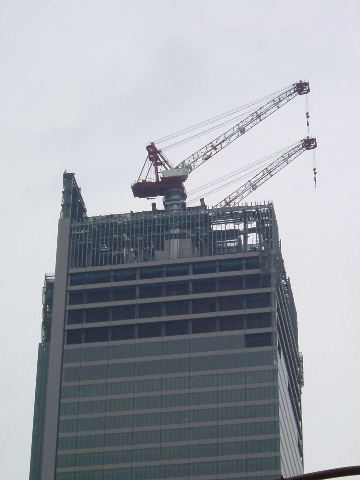

2005年11月6日。この位置からはあまり 変化がわからない。 |
2005年11月6日。 |
---|---|---|
2005年11月6日。最上部を三方から見て みた。西はタワーズが近すぎてうまく撮れ ません。南。 |
2005年11月6日。東。 | 2005年11月6日。北。 |
---|---|---|

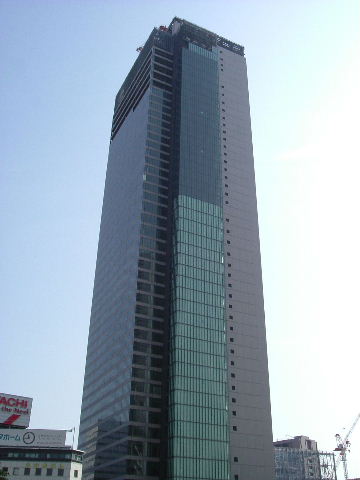

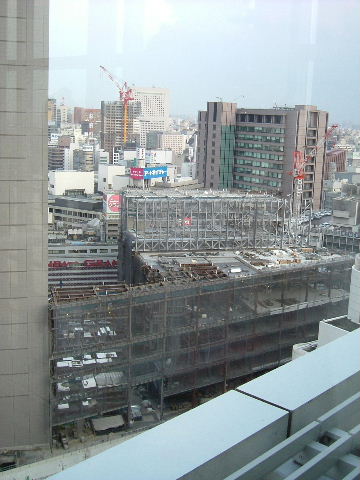

2005年11月13日。全体の外観はかなり 出来てきた。 |

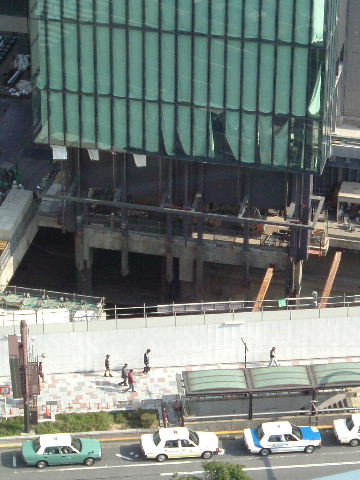

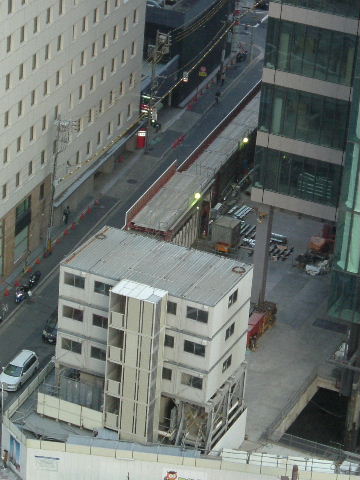

2005年11月13日。 | 2005年11月13日。足元を見るとコンクリ ートや鉄骨が剥き出しでまだまだ中身は これからという感じ。 |
---|---|---|
2005年11月13日。低層棟も工事が進ん でいる。 |

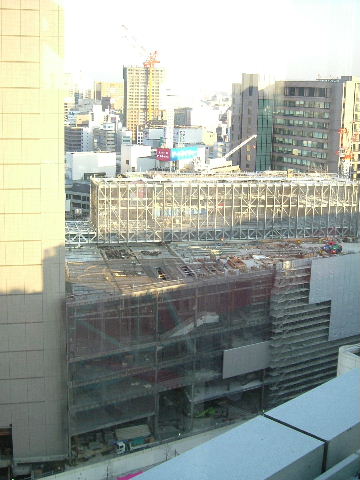

2005年11月13日。 | 2005年11月19日。外壁や窓ガラスの取り 付けが進む。 |
---|---|---|

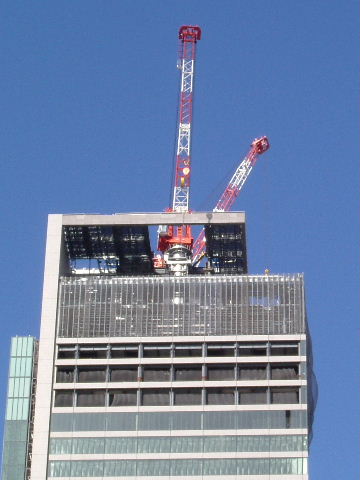

2005年11月19日。最上部の複雑な骨組 みもどうやら終わりに近づいてきたようで 四角い輪郭ができあがってきて最終的な 形が見えてきた。 |
2005年11月19日。低層棟では超高層棟 と結ぶ通路のような鉄骨が組まれている。 |
2005年11月19日。東面は外壁の取り付 けも行われている。 |
---|---|---|
2005年11月19日。三つ並んだ写真を撮 ってみました。拡大 |

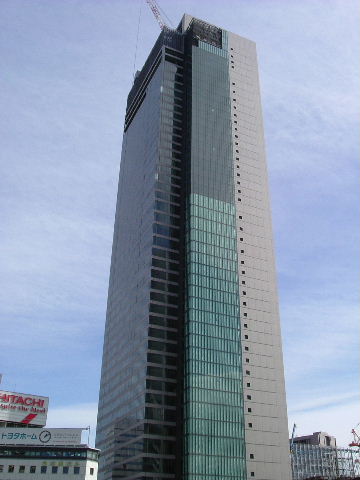

2005年11月27日。北面のガラスはりもあ とわずか。 |
2005年11月27日。低層棟とも繋がった。 |
---|---|---|
2005年11月27日。北西角にある工事事 務所。 |
2005年11月27日。ちょっと霞んでいたが 丸の内からも見てみた。 |

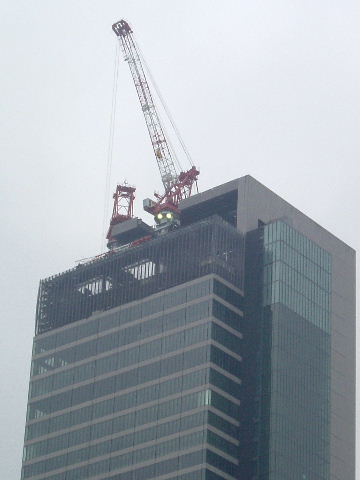

2005年12月4日。外装ほぼ終了という感 じ。 |
---|---|---|

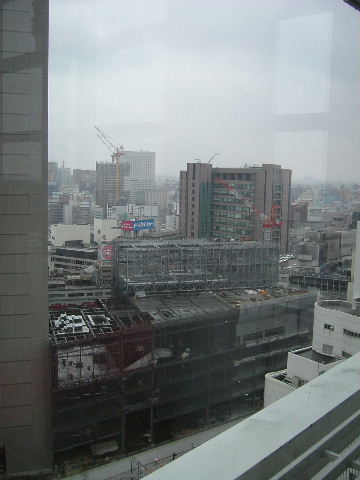

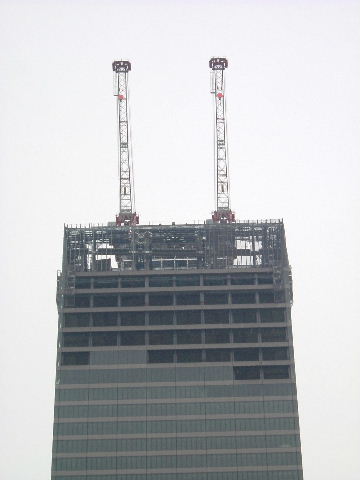

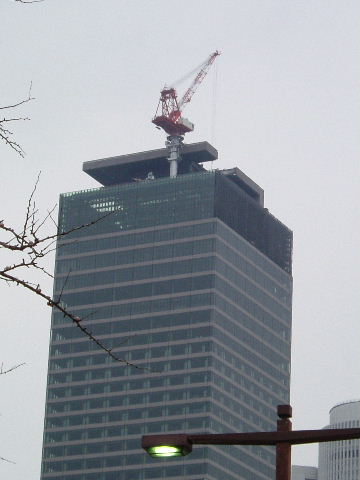

2005年12月4日。先週、今週とクレーン が一機だけで、もう一機は台座だけが見 える。 |
2005年12月4日。骨組み、外装終了間 近。低層棟が敷地いっぱいにまで広が り、超高層ビルにつきものの公開空地と いう場所は余りなさそう。白いカバーの 掛ったエスカレーターと思われる物が置 かれているのが見える。 |
2005年12月10日。クレーンまだ二つある かな。下広井歩道橋から。 |
---|---|---|
2005年12月10日。屋上の床板取付けが 進んでいる。 |

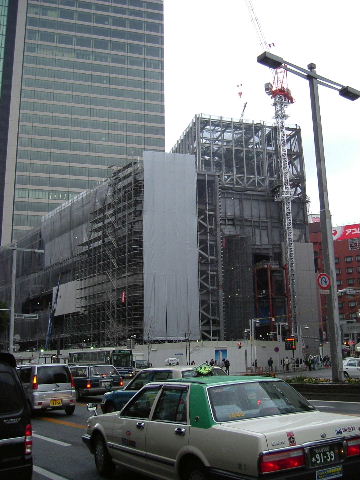

2005年12月17日。一機見えるクレーンの 横に小さいクレーンが有る様にも見える が…。 |
2005年12月17日。低層棟では名駅通側 でも外壁の取付けが始まっている。 |
---|---|---|
2005年12月25日。低層棟名駅通側は足 場の取り付けが進む |

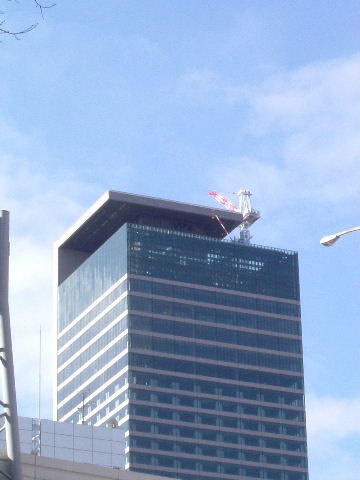

2005年12月25日。 | 2006年1月8日。かわいいクレーンが見え ました。 |
---|---|---|
2006年1月8日。年末年始休みであまり変 化なし。 |

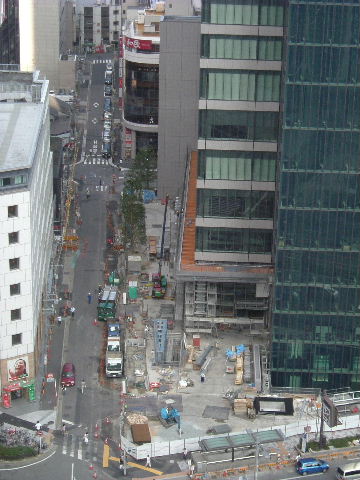

2006年1月8日。と言うことで西方向から 見た駅前の写真を7枚ほど並べてみた。 そちらのページへ |

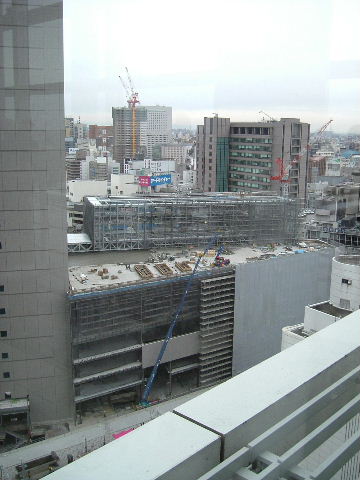

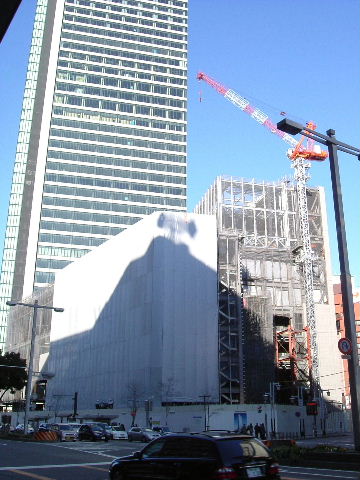

2006年1月15日。クレーンが見えなくなっ た。 |
---|---|---|
2006年1月21日。低層棟は屋上や外壁 の取り付けが進む。 |

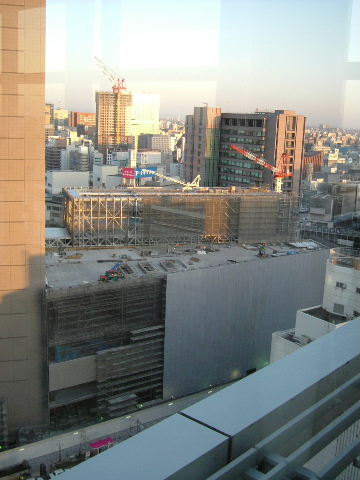

2006年1月28日。低層棟は外壁の取り付 けが進んでいる。 |
2006年1月28日。新幹線ホームから見た。 |
---|---|---|

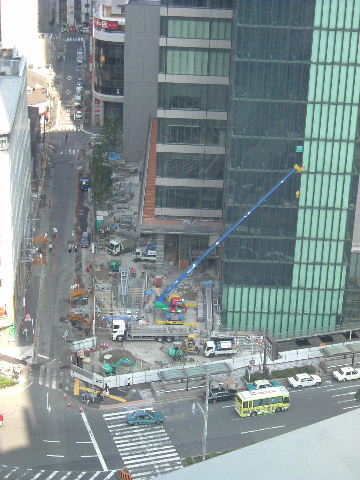

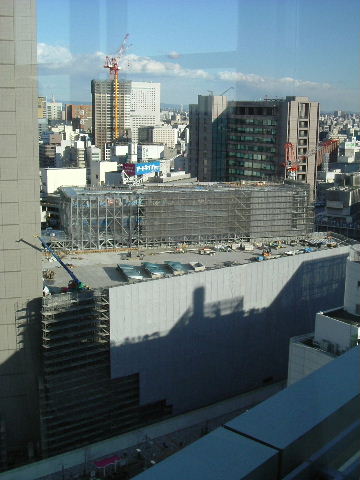

2006年2月4日。コンクリートのはられた 屋上ではクレーン車やリフトが動き回っ ている |
2006年2月4日。低層棟駅前通側は殆ど シートで覆われてしまった。 |
2006年2月4日。東側は外壁の取り付け がかなり進んでいる。窓があまりなさそう。 |
---|---|---|
2006年2月4日。栄から駅前を見てみた。 拡大。 |

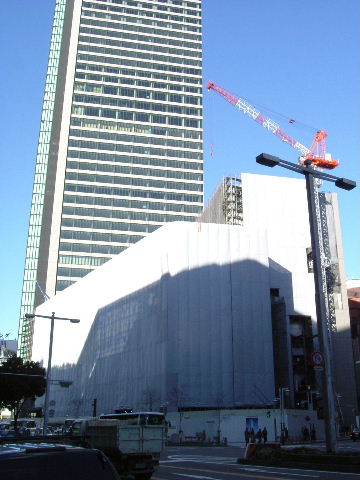

2006年2月11日。完全にシートで覆われ てしまって変化が見えなくなりました。 |

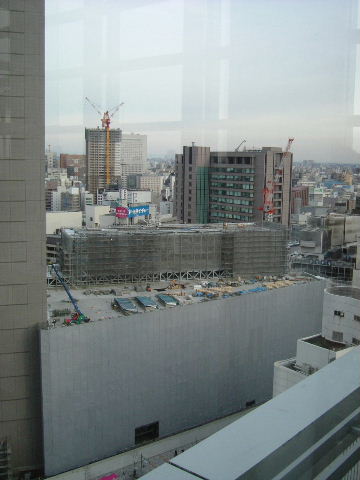

2006年2月18日。細かくて見にくいが屋 上右のほうに木材のような物が積んであ る。 |
---|---|---|

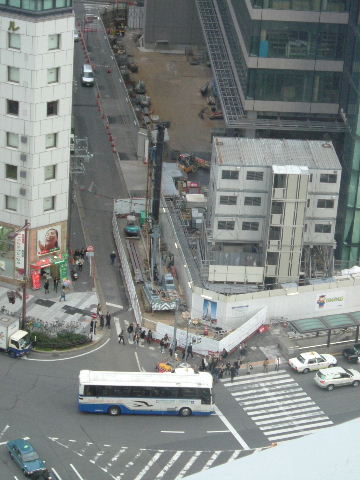

2006年2月18日。メイチカから旧毎日ビル 地下への出入口部分で旧ビルに比べて建 ち位置が後退した分、地下道を延ばす工 事が始まっている。 |
2006年2月4日。地下入口にはまだ「毎日 ビル」の表示が残っている。 |

2006年3月26日。今は板で塞がれている 東面を真下から。 |
---|---|---|

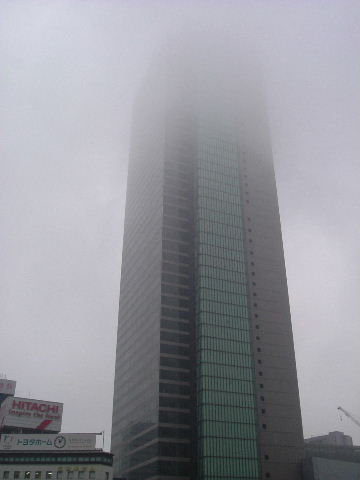

2006年4月2日。「超高層」という感じ。 | 2006年4月2日。低層棟屋上に出っ張っ ている所に赤い色の部分が見える。 |

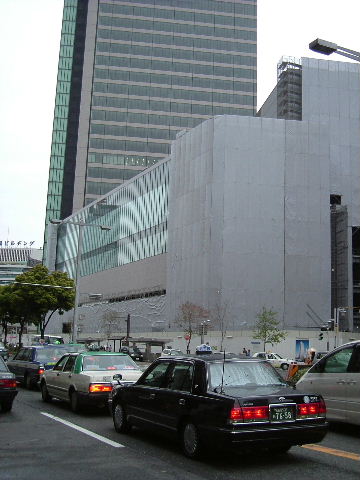

2006年4月9日。シートが一部外され外観 が見えてきた。屋上の赤っぽい色は木の 板の色のようだ。 |
---|---|---|

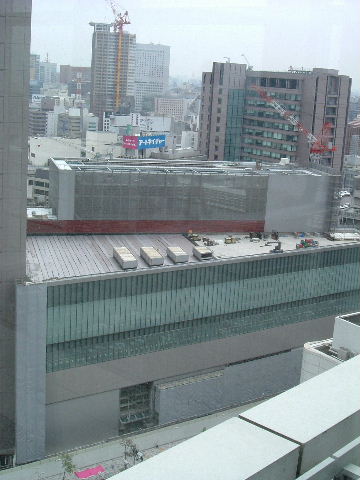

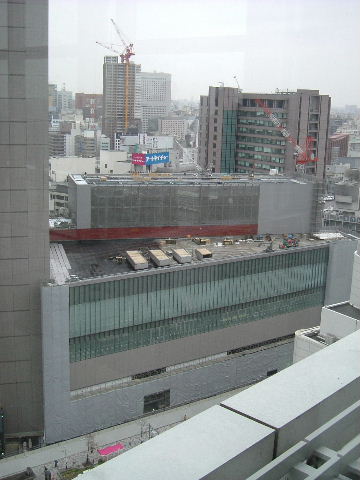

2006年4月15日。屋上床面も木の板張りか。 | 2006年4月15日。低層棟外観が大分見え てきた。 |
2006年4月23日。屋上の整備が進む。 |
---|---|---|

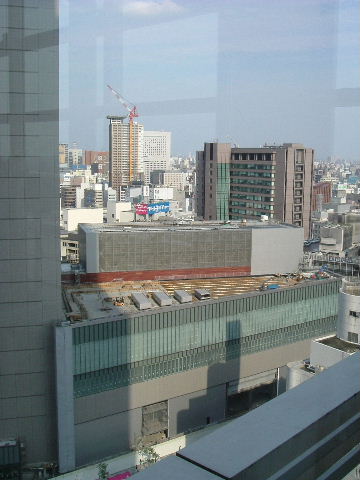

2006年4月23日。低層棟。 | 2006年4月30日。低層棟屋上工事が進む。 | 2006年5月14日。 |
---|---|---|

2006年5月14日。地下街との連絡口も工 事が進む。 |
2006年5月14日。低層棟少しずつ見える 部分が増えていく。 |
2006年6月10日。緑色の植物らしきもの が見える。 |
---|---|---|

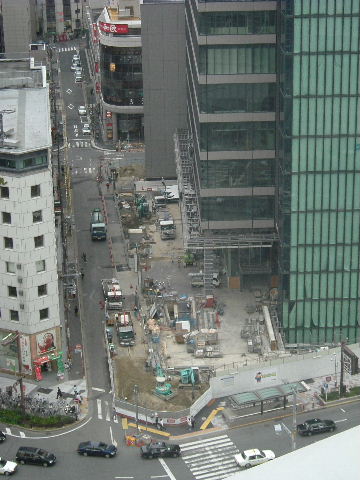

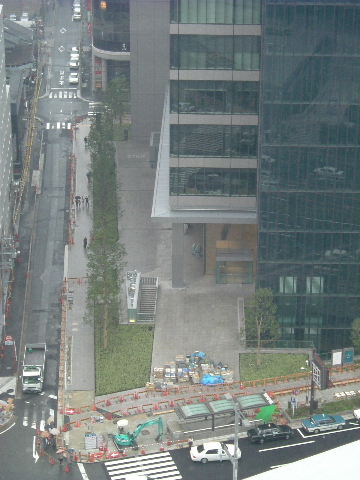

2006年6月10日。地下街接続部分も埋め 戻されこちら側は大分片付いてきた感じ。 |

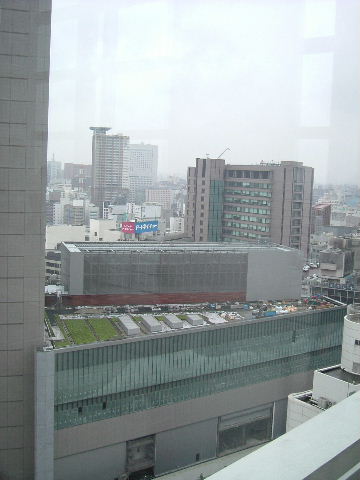

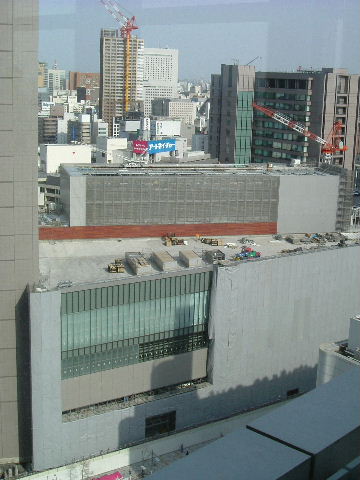

2006年6月17日。屋上の緑色が増えてい る。 |

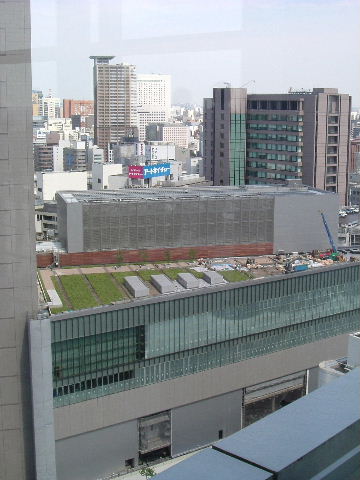

2006年6月24日。グランドカバーだけでな く一本物の植物も植えられている。 |
---|---|---|

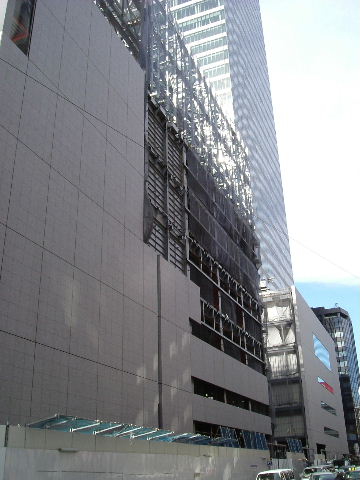

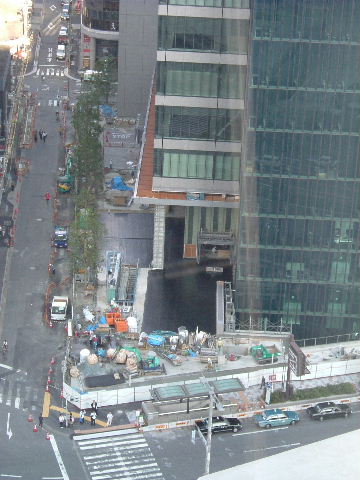

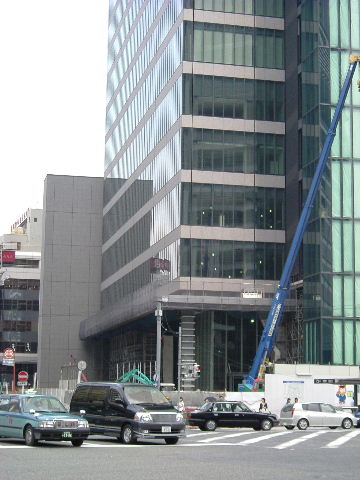

2006年7月8日。西側、超高層棟の正面 も大分出来てきた感じ。二階建てエレベ ーターはまだ目隠ししたまま。 |
2006年7月8日。裏(東)側は工事中狭くな ったりしていた道路の復旧工事が始まっ ている |

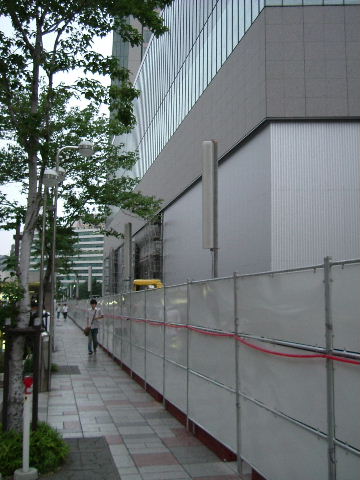

2006年7月15日。名駅通沿いのフェンス も低いものに変わった。 |
---|---|---|

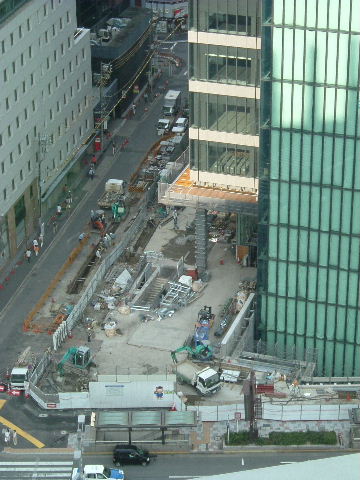

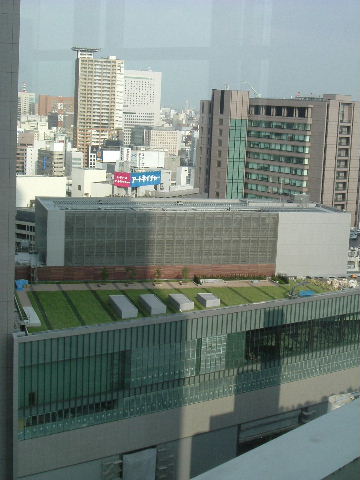

2006年7月22日。屋上周囲に沿って窓掃 除用ゴンドラを吊るクレーン用のレールが 設置されている。ちょっと判り難いが青い シートの横に小さいクレーンがある。 |
2006年7月22日。正面の整備が進む。 | 2006年8月5日。超高層棟正面口の整備 も進む。 |
---|---|---|

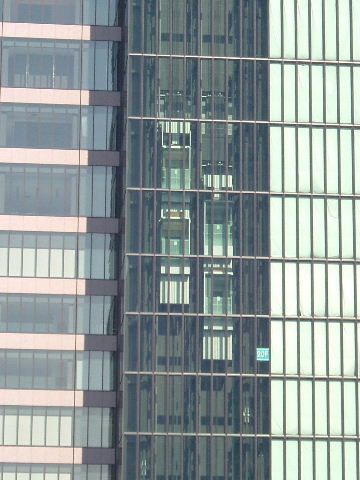

2006年8月5日。二階建てエレベーターが 見えるようになった。右半分はまだ目隠し されている。 |

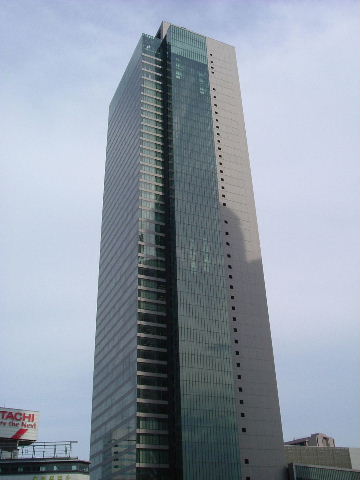

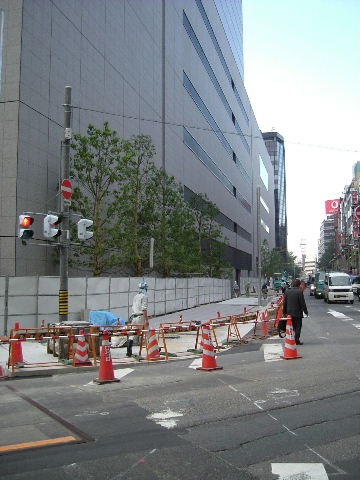

2006年8月11日。目隠しが全部外されて エレベーターが4機全て見えるようになっ た。 |

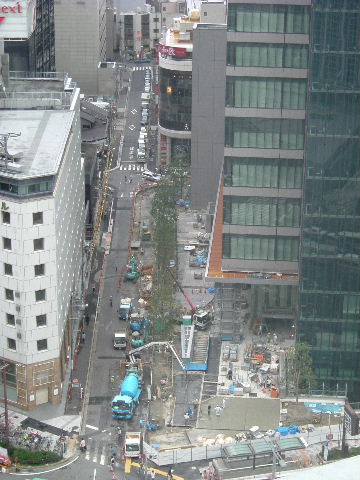

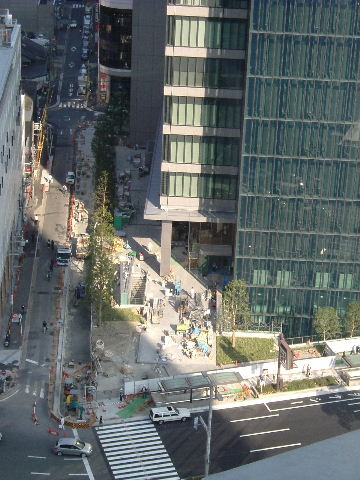

2006年8月11日。久しぶりにこの位置か ら。裏(東)側は木が植えられ歩道の整備 が進む。 |
---|---|---|
2006年8月19日。正面側にも木が植えら れた。 |
2006年9月2日。入口床面が黒くなった。 | 2006年9月9日。正面整備が進む。 |
---|---|---|
2006年9月9日。奥に見える中小企業セン タービルが段々出来上がってきた。建て替 えられ2階が通路で繋がる事になったよう だ。以前の毎日ビルとは地下で繋がり中経 ビル、第二豊田ビルまで行けたが今の所、 中経、第二豊田の地下は孤立している。 |

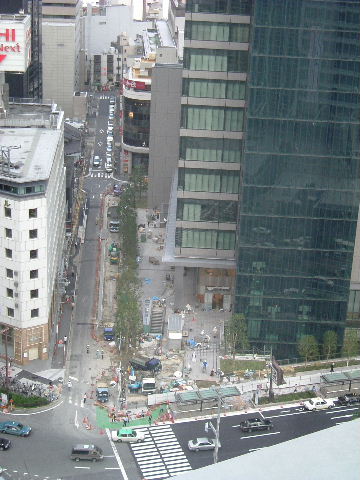

2006年9月16日。植木の数も増えてきた。 | 2006年9月23日。 |
---|---|---|

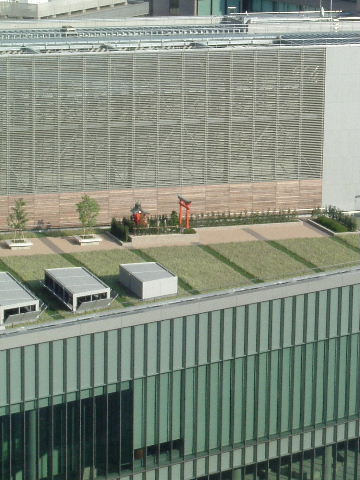

2006年9月23日。屋上に神社ができた。 | 2006年9月4日。 | 2006年9月23日。旧ビルの解体以後、地 下街からの入口は左画像のように板で塞 がれていたがシートに変わり天井につるさ れた表示も新しいものに変わっている。旧 ビル地下への入口三箇所が新しく道路沿 いビル敷地内の地上への出入り口につな がるものと思われる。 |
---|---|---|
2006年10月1日。オフィス部分がオープン したがまだ周辺整備が続いている。日曜 日で人も殆ど動いていない。 |
2006年10月1日。地下入口にはシャッタ ーがつきこちらは「10月10日から」と表示 されている。 |
2006年10月1日。あちらこちらにミッドラン ドスクエアの表示が見えるようになった。 |
---|---|---|
2006年10月1日。低層棟(商業棟)入口の 表示。 |
2006年10月1日。名駅通り歩道沿いの表 示。 |

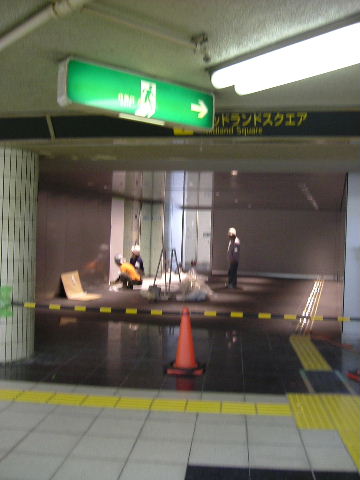

2006年10月7日。大分とすっきりしてきた。 |
---|---|---|

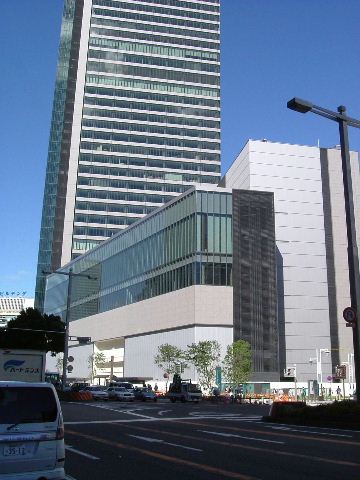

2006年10月7日。ユニモールへつながる 地下街からの入口ができあがってきた。 |

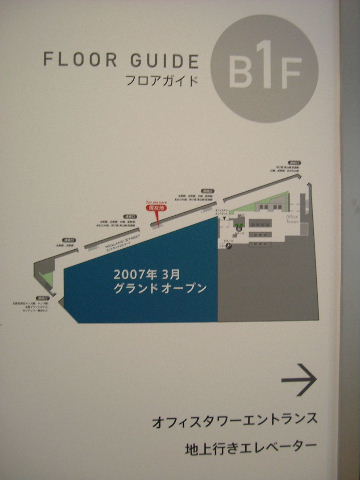

2006年10月15日。オフィス部分だけの 開業なので一般人が入れるのは名駅通 沿いの地下一階のビルに沿った一部吹 抜けになっている所だけ。 |
2006年10月15日。 |
---|---|---|
2006年10月15日。ビル側から見た地下 街。 |
2006年10月15日。地下一階から見上げ る超高層棟。 |
2007年1月8日。低層棟名駅通沿いの壁 面に並んだ看板。 |
---|---|---|
2007年2月24日。オープン間近で公開空 地部分も開放され名駅通の歩道がやたら 広くなった。 |

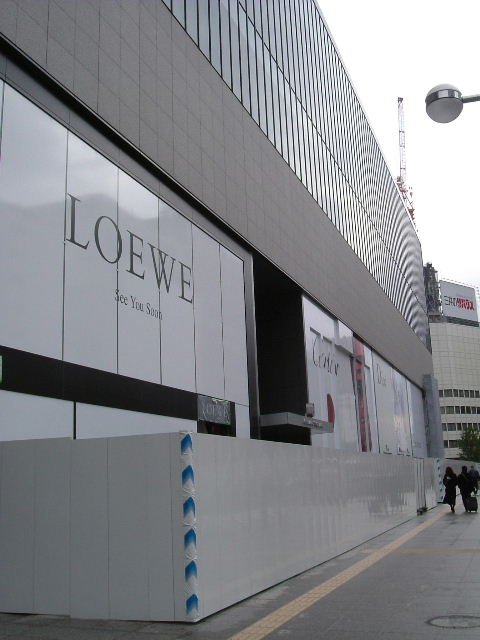

2007年2月24日。地下街から見るとまだ 板で覆われて薄暗く入っていく人もあまり いなかったのがようやく硝子張りの店の中 が見えるようになって明るくなった。 |
2007年2月24日。 |
---|---|---|

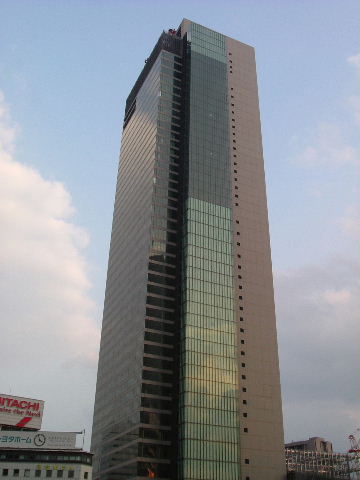

2007年3月6日。オープンしました。 | 2007年3月6日。平日だったのと朝から風が強くかなり寒かったせい か、そんなに無茶な混み方ではなかった。商業棟へ入る行列はそれ なりに出来ていたが展望台への行列はオープン時でも20人程度で行列 用のロープも余り必要なさそうな感じであった。 |
---|---|
2007年3月6日。展望台から見上げる空は 綺麗だが今日は朝から北西の風が強く風 の音が怖いくらいであった。 |

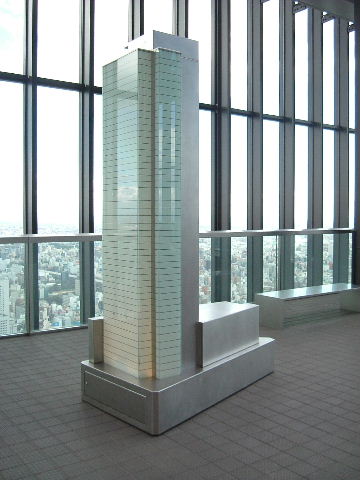

2007年3月6日。ミッドランドスクエア展望 台にミッドランドスクエア。 |
2007年3月6日。地下では中経ビル方面 への通路が復活している。 |
---|---|---|

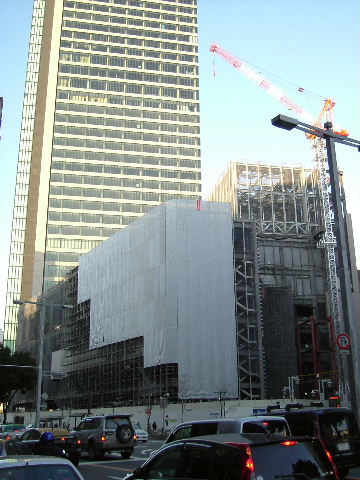

2012年4月28日。5年経ってミッドランドス クエアはシートに包まれる。 |
||
---|---|---|
オープンしましたのでこの記録終了です。 |
