アレコレコレクション>名古屋近辺工事見物>超高層ビル編>アルペン丸の内タワー

アルペン丸の内ビル(25階)工事見物

2005年旧トナミ運輸名古屋事務所跡地で着工。地上25階地下1階2007年6月完成予定。

以下の画像のうち南東方向から見たビル全身画像をスライドショー形式で見ることが出来るようにしてみました。こちらから。

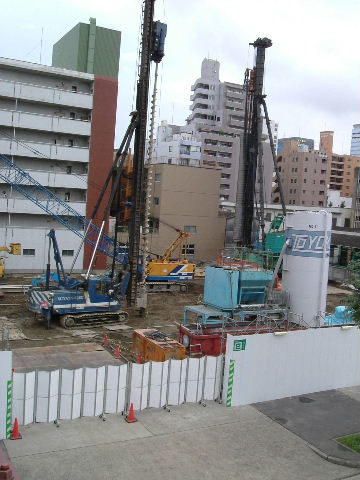

2005年7月30日。まだこれからです。 2005年8月21日。基礎工事が始まってい
ました。
2005年9月3日。賑やかに基礎工事中。

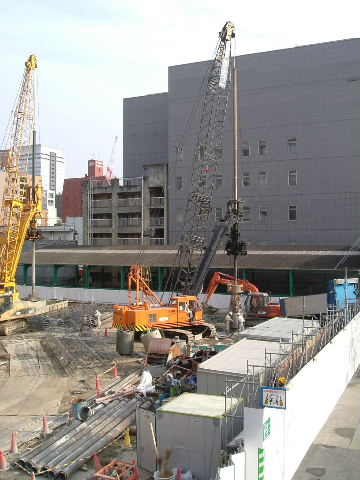

2005年9月23日。杭打ちが行われていま
した。
2005年9月23日。 2005年11月2日。この位置からでは変化
が判らないが…

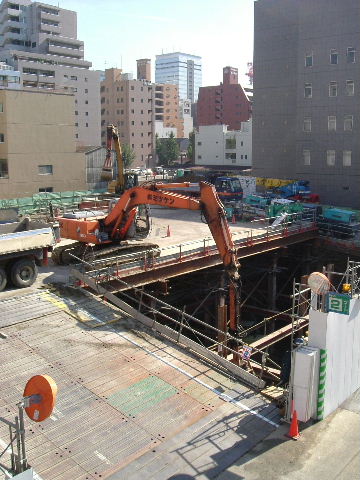

2005年11月2日。近くで見ると地下工事

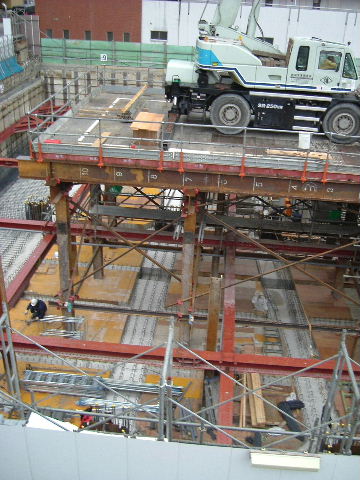

が行われている。
2005年11月27日。外から見てはわからな
いが地下工事も大分進んでいる様子。
2005年11月27日。

2005年11月27日。塀には完成予想図。 2005年12月17日。地下一階工事進行中。 2006年1月8日。休みもあったのであまり
変化なし。

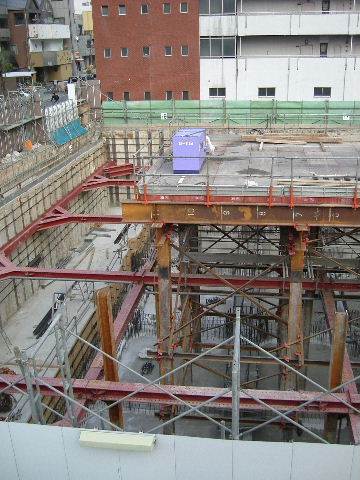

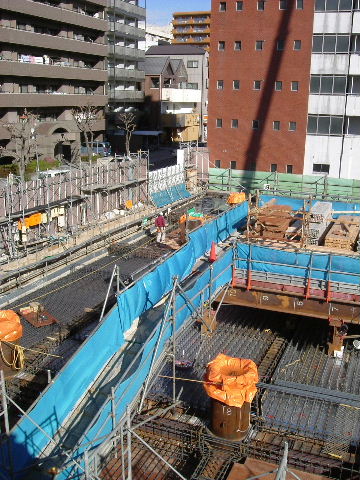

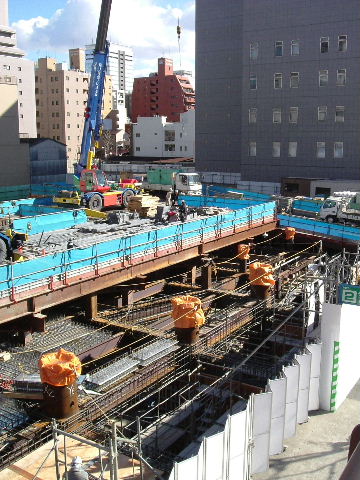

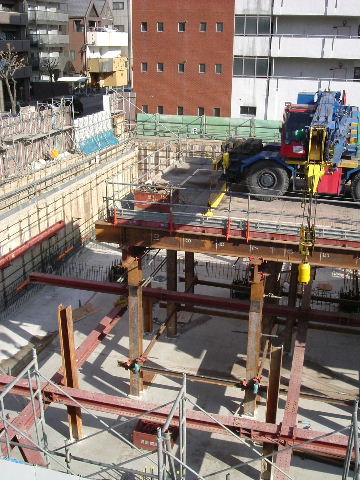

2006年2月4日。地下1階天井=1階床の
鉄筋コンクリートがはられ、地下が見えな
くなっている。

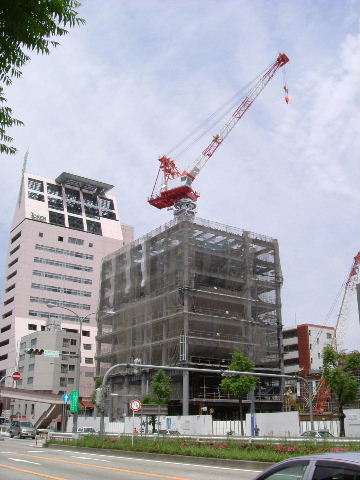

2006年2月4日。シートをかぶせた太い鉄
柱が並んでいる。
2006年2月4日。この上にビルの鉄骨が
積み上げられていくのでしょうか。

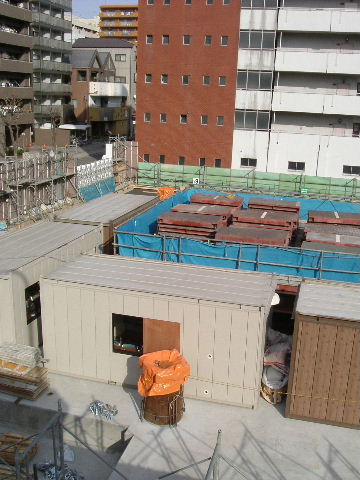

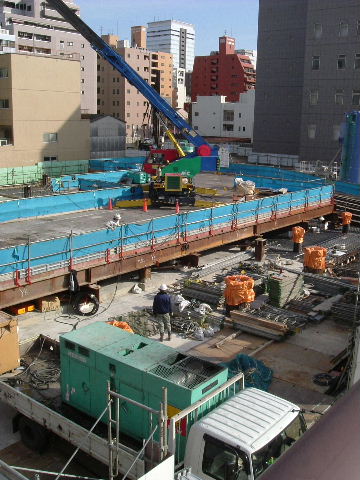

2006年2月18日。プレハブ小屋が並んで
しまいましたが。

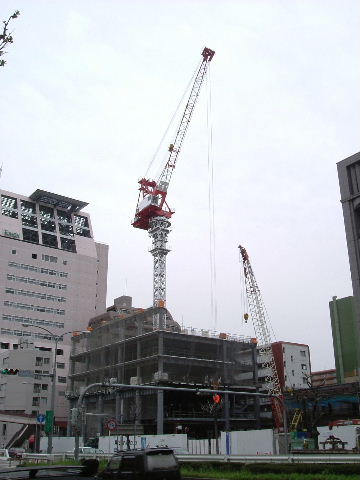

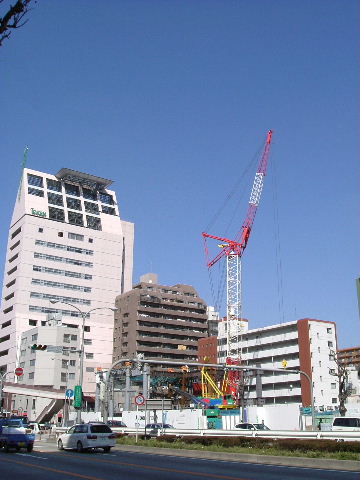

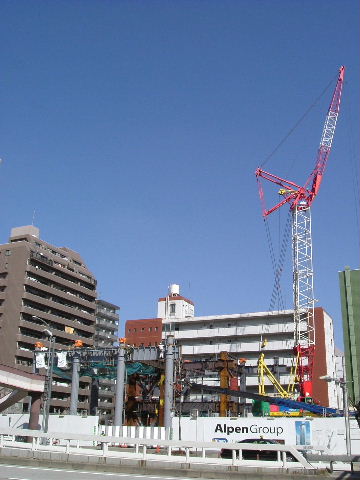

2006年2月18日。 2006年3月4日。

2006年3月4日。いよいよ鉄骨組み立てが
始まりました。

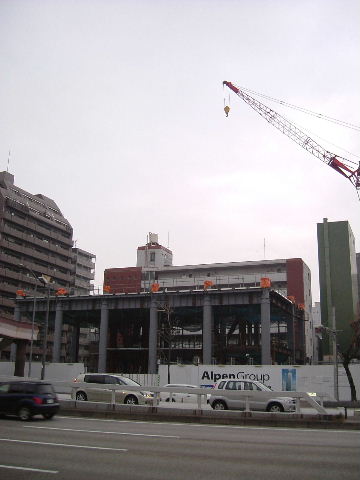

2006年3月4日。 2006年3月12日。一階部分が組み終わっ

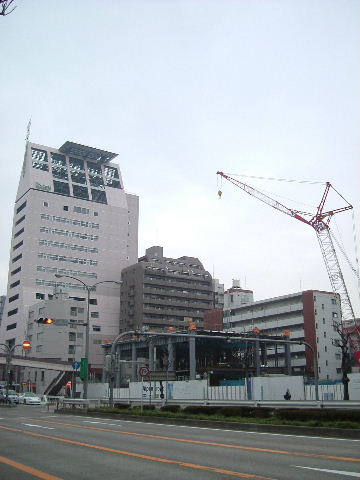

たくらいな感じ。

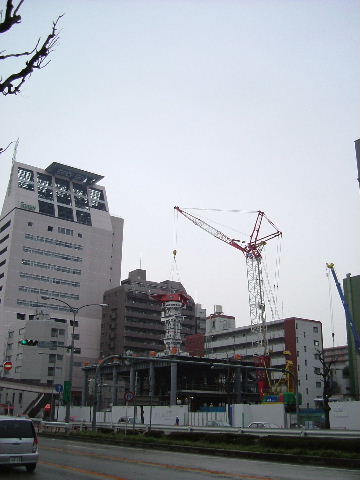

2006年3月12日。通り向かい側から。 2006年3月18日。クレーンで大型のクレー
ンを組み立てる作業が行われていました。
2006年3月18日。

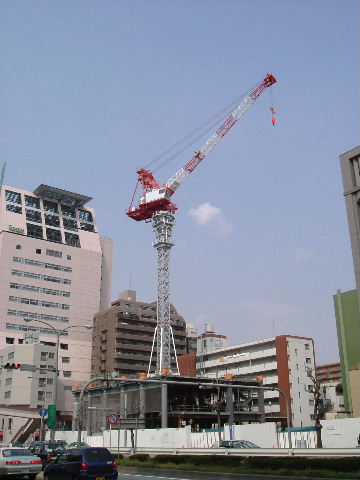

2006年3月26日。クレーンが組み終わ
る。
2006年3月26日。タワーズからもみえる
ようになった。

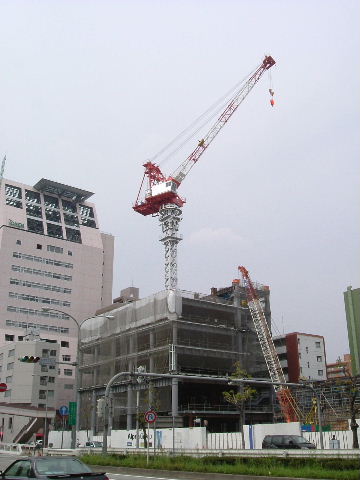

2006年4月2日。まだ組み立ては始まって

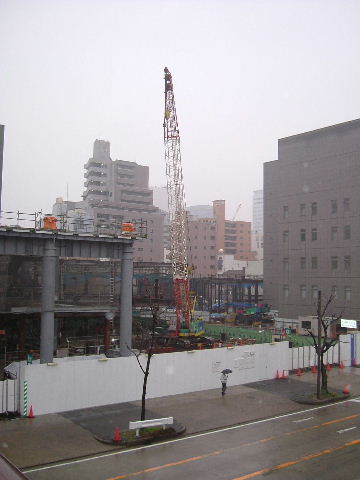

いない様子。

2006年4月2日。南側と奥のほうに別の
小さい建物を作り始めている。

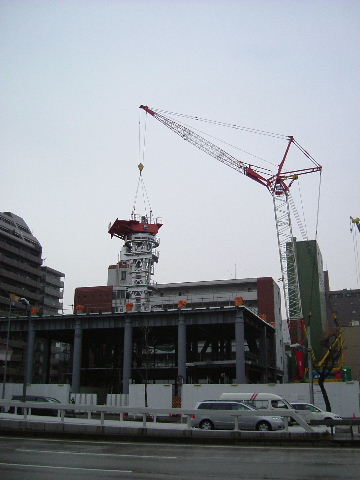

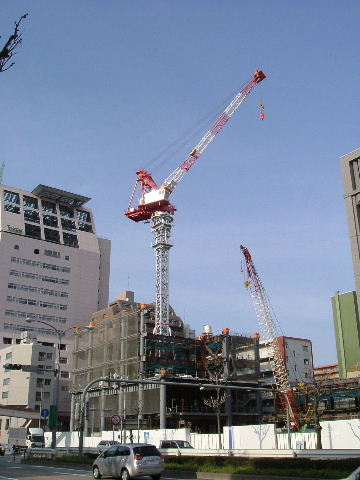

2006年4月9日。3〜5階鉄骨組み立て中。 2006年4月15日。まだ3〜5階組み立て
中。

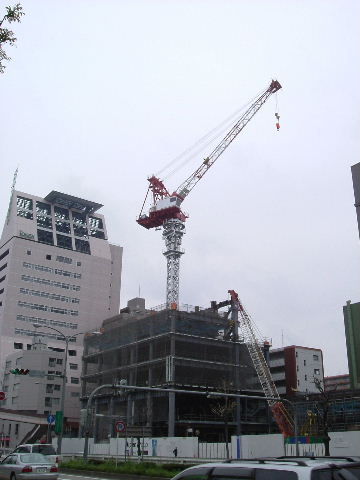

2006年4月23日。6階へ。 2006年4月30日。6階組み立て中。 2006年5月14日。8階まで進んでいる。

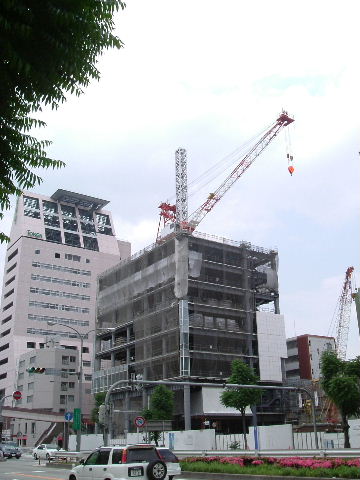

2006年5月21日。白い外壁がつき始め
た。
2006年5月28日。通りに面した側には窓
硝子が。クレーンを高くしようとしている。

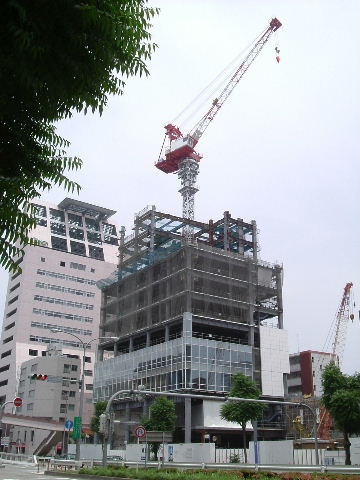

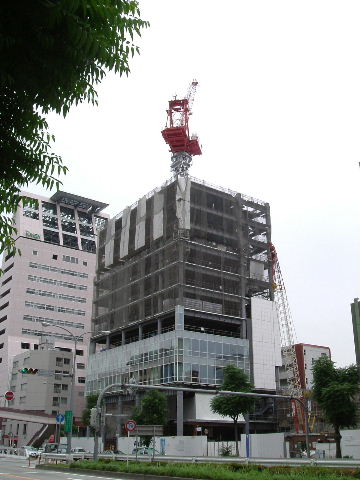

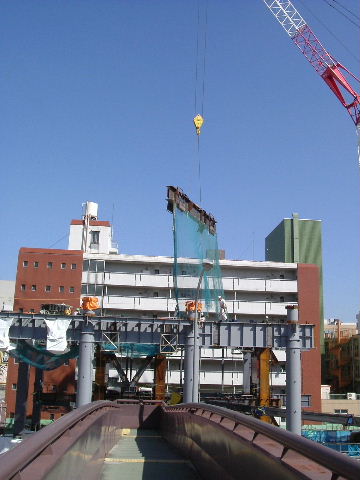

2006年6月4日。一挙に3階分組まれて

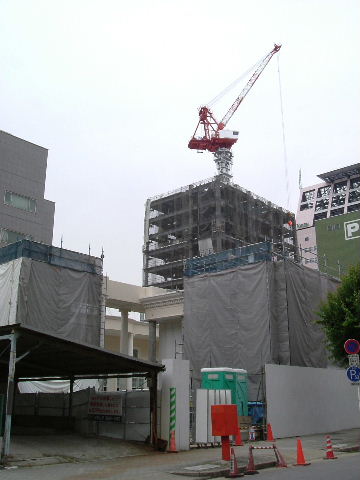

11階に。

2006年6月10日。11階まで鉄骨組み立
て。
2006年6月10日。東側低層の部分は何
でしょう。
2006年6月17日。11階までの窓や外壁
取り付けが進む。

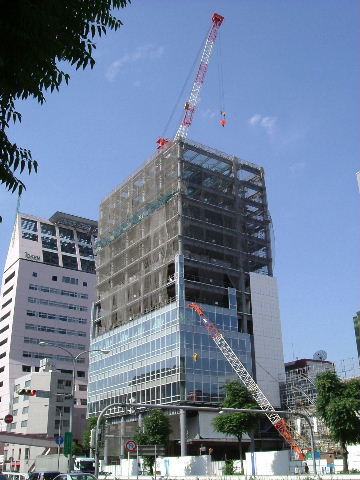

2006年6月24日。一週間で14階まで組み
立てられていました。
2006年6月24日。タワーズからも見る。 2006年7月2日。窓硝子取付けが進む。

2006年7月2日。通りに面していない東面

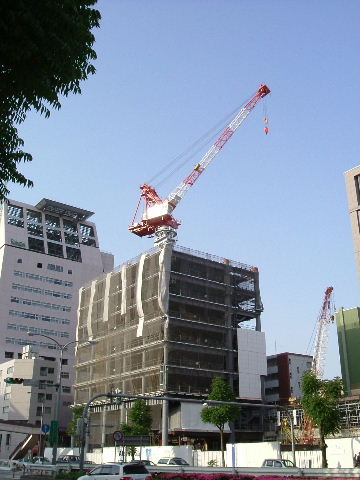

は窓が少ない。

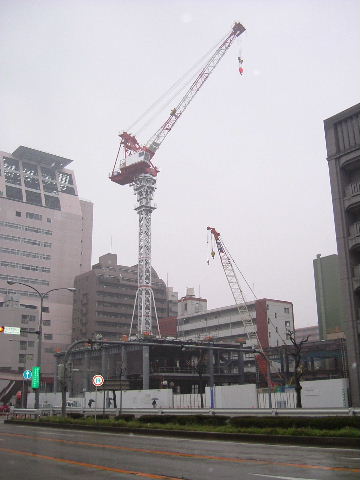

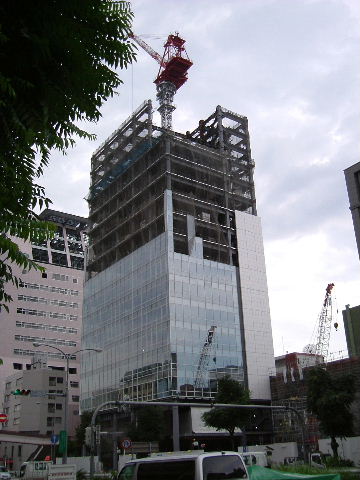

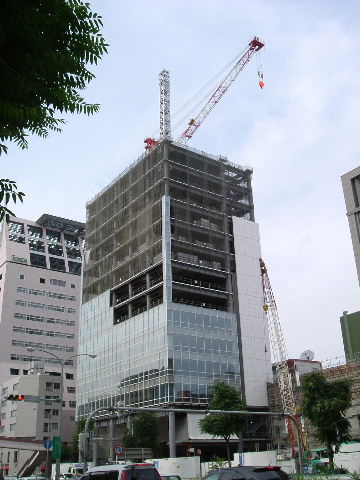

2006年7月8日。クレーンがまた高くなる。 2006年7月15日。17階へ。

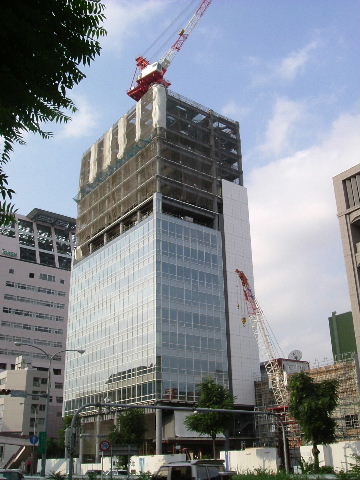

2006年7月22日。17階まで。 2006年7月28日。引き続き17階まで工事
中。

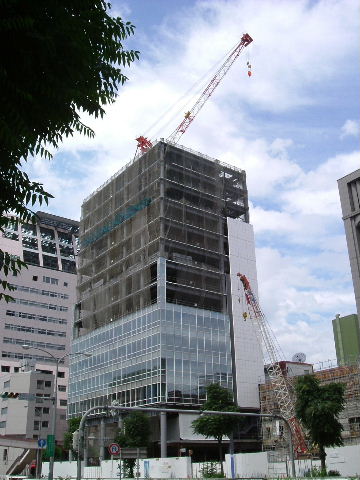

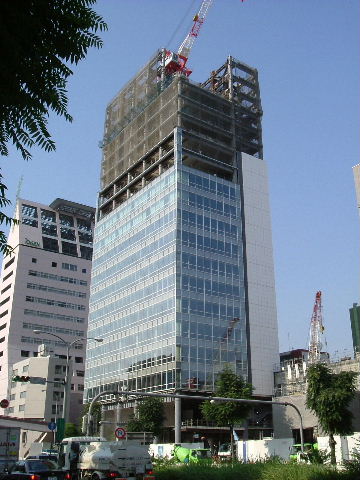

2006年8月5日。20階まで鉄骨組み立て
中。

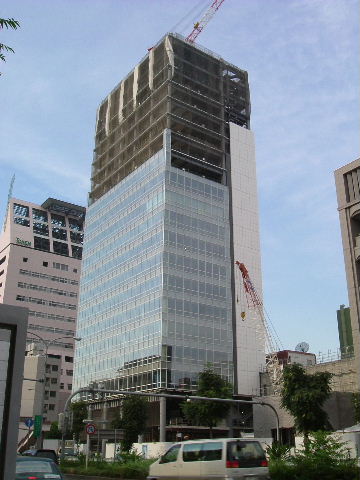

2006年8月5日。低層部分の工事も進む。 2006年8月11日。20階まで組みあがった。 2006年8月11日。タワーズからもよく見え
る。

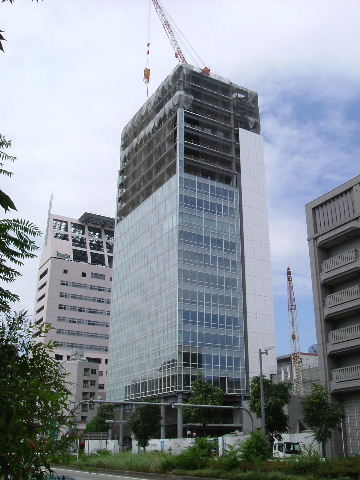

2006年8月19日。盆休みがあったのであ
まり変わらない。

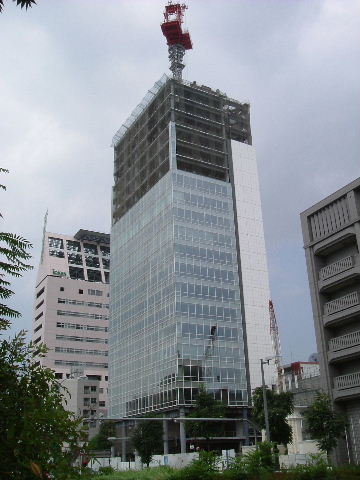

2006年8月26日。さらにクレーンが高くな

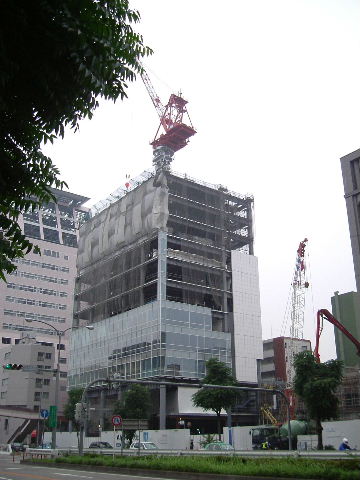

って23階までの鉄骨組み立てが始まって
いる。
2006年8月26日。角度がつきすぎて見え
ないので反対(東)側からも見た。

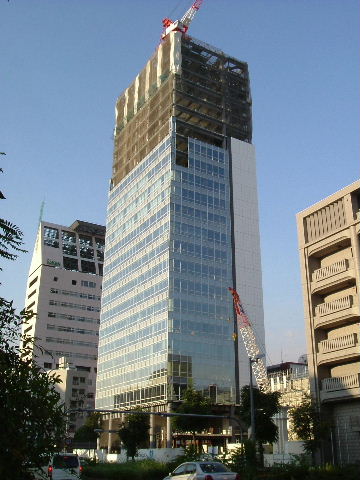

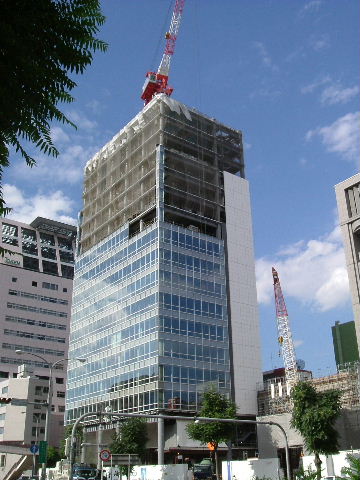

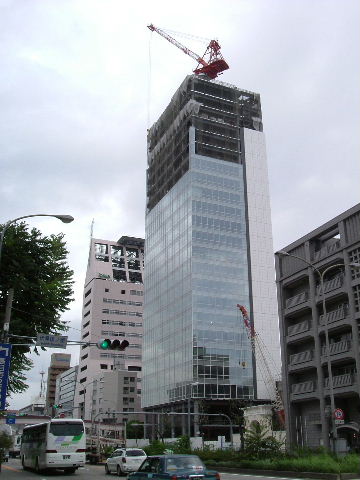

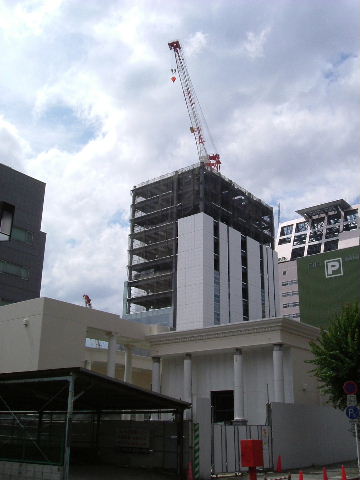

2006年9月2日。23階まで組みあがった。 2006年9月9日。外壁、窓取り付け中。 2006年9月16日。いよいよ最上階ー25階

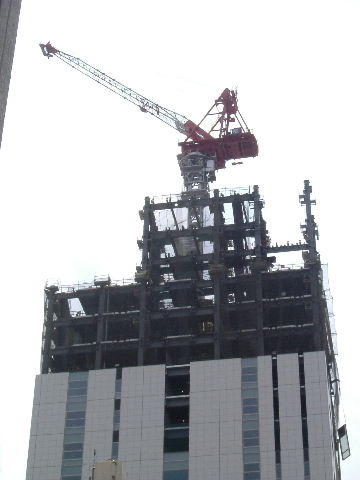

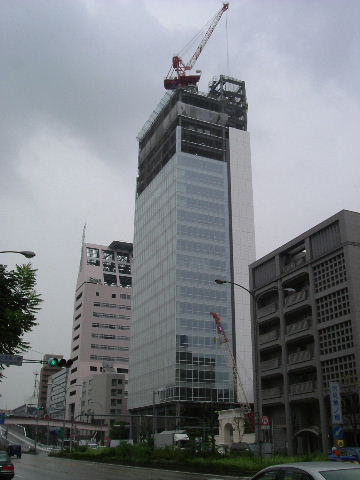

2006年9月23日。最上階まで鉄骨組み立

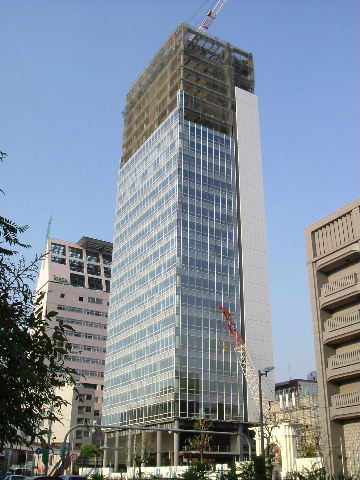

てが進んでいる。

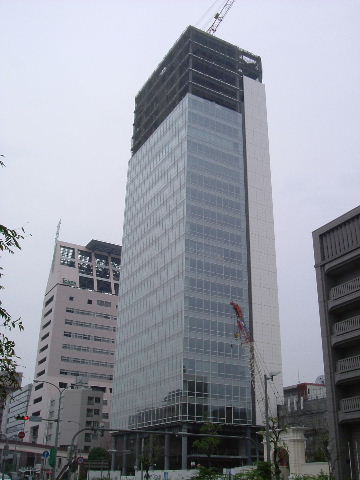

2006年9月23日。タワーズからも見る。 2006年10月1日。外壁取り付けが進む。

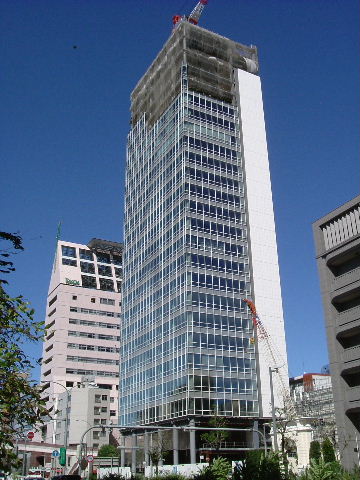

2006年10月7日。外壁取り付けが進む。 2006年10月7日。屋上の上に足している
のはヘリポート?

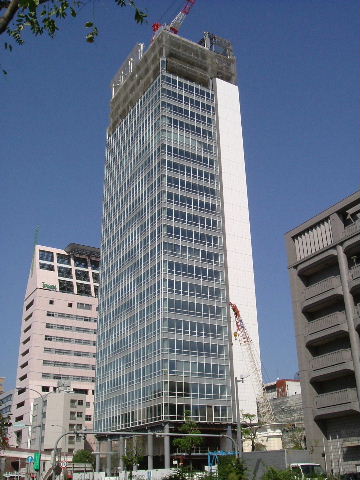

2006年10月15日。屋上のへりに沿って
柱がたち始めている。

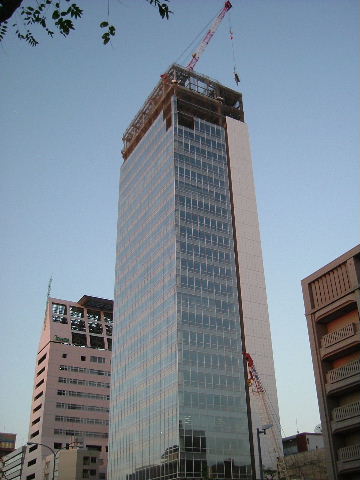

2006年10月21日。外側の骨格は大体組
み終わったか。
2006年10月29日。外壁も上へと進みあと
少し。
2006年11月11日。残すは一番上の部分
のみ。

2006年11月26日。ここから見た所では
余り変わりない。

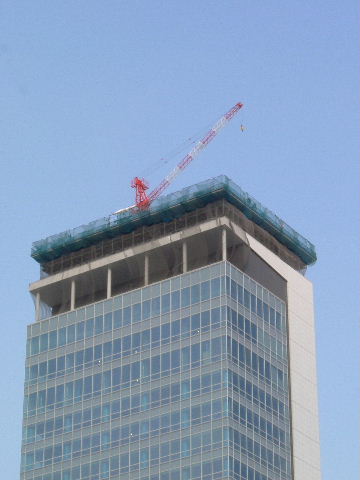

2006年12月9日。最上部の工事が進む。 2006年12月23日。外観はほぼ出来上が
ったよう。

2006年12月23日。最上部を南西方向か
ら。

2006年12月23日。継ぎ足して二階建てを
建設中。

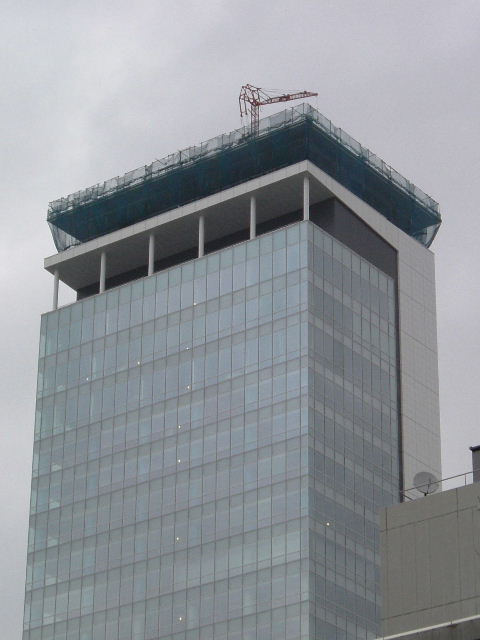

2007年1月8日。クレーンが小さいのに代
わった。

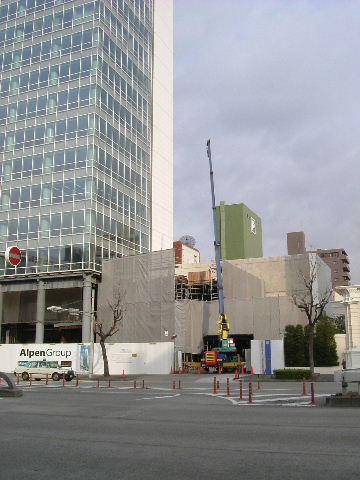

2007年1月20日。低層部の工事が進む。 2007年1月20日。日銀前歩道橋から見る。
こちらからだとかなりスマート。クレーンが
なくなっている。

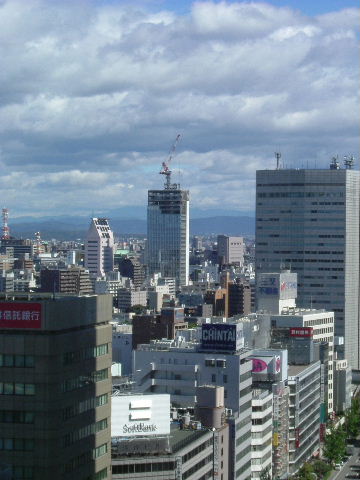

2007年3月6日。ミッドランドスクエア展望
台から。

2007年4月14日。1〜2階部分がかなり出来上がってきた。 2007年5月19日。最上部に社名が入った。

2007年5月19日。 2007年5月19日。塀も無くなってビル周り
の整備が進む。低層部屋上に植樹。
2007年6月2日。通沿いの整備も終わりが
近い。

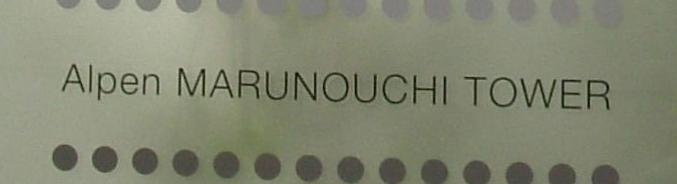

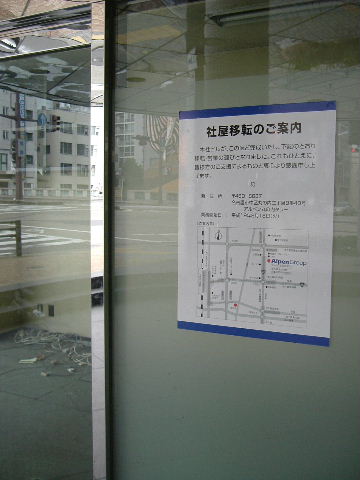

2007年7月28日。ビル入口の表示。右が
一部拡大。これがビルの正式名のようだ。
2007年7月28日。 2007年9月15日。お引越し。と言う事は連
休明けの18日から業務開始?求人情報な
どでは9月にこちらに移転としてある。

2007年9月15日。2階にフィットネスクラブ。ここも中に人の動いているのが見えた。 2007年9月23日。休日なので閉まっているが業務を開始したようだ。玄関ホールにはお祝いの花が沢山並んでいる。

2007年9月23日。かたや今まで本社として
使ってきた堀川錦橋袂の愛三ビルはもぬ
けの殻となっている。
2007年9月23日。 2007年9月23日。

オープンしましたのでこの記録終了です。
