アレ コレコレクション>名古屋近辺工事見物>超高層ビル編>シンフォニー豊田ビル工事見物

シンフォニー豊田ビル(第二豊田ビル)工事見物

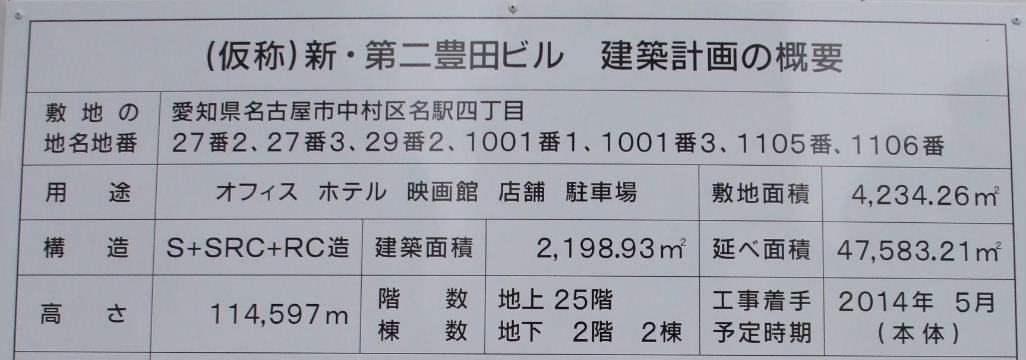

旧第二豊田ビルは地上9階、地下3階。1973(昭和48)年完成。

シンフォニー豊田ビルは地上25階、地下2階、115m。2016年完成予定。

旧ビルを色々な方向から見ておく。

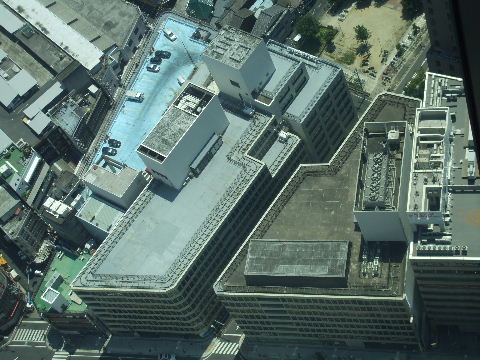

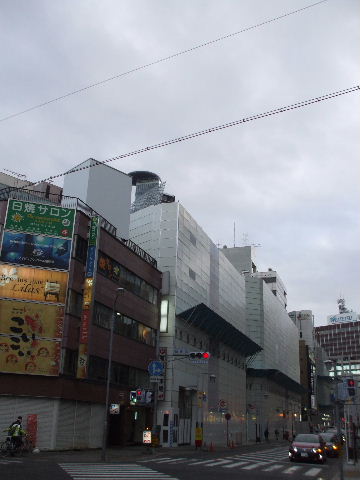

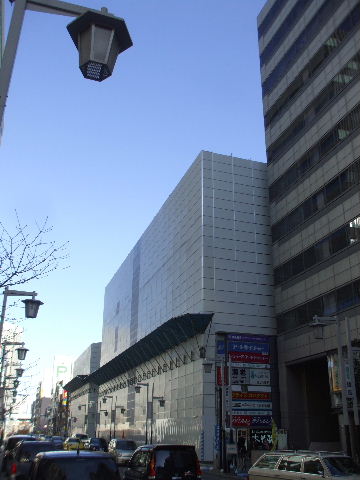

2010年7月24日。ミッド展望台から見る。間の道路で東西二つに分かれ、どちらも敷地いっぱいで建って いるが裏の方の上の階が少し削れている。建て替えに際して間の道路を付け替えて敷地が一つにまとめられる。右、西館の塔屋 のある位置が道路になるようだ。 2012年8月11日。西、ミッド横からビルの並びを見る。

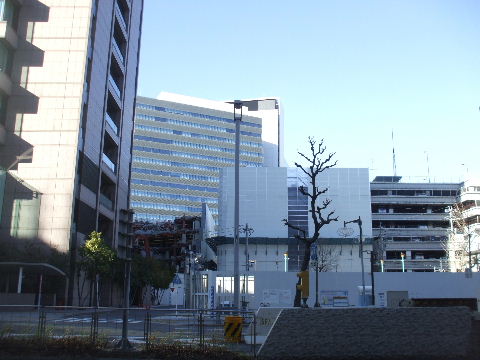

2009年2月1日。東から見る。手前交差点を左、南へ入ると柳橋市場。右、向かいはまだ建て替え前の中経 ビル。 2012年8月11日。南、錦通側から見る。左、西館が一部三階建て、右、東館はこちら側は七階建てになっ ている。今は真っすぐクロスコートタワー(旧中経ビル)の真ん中に突き当っている両館の間の道路が西館の敷地西辺沿いに、手 前交差点から斜め左へ折れる形に付け替えられるようだ。
2012年8月11日。裏、南側を東から見る。手前隣が柳橋市場の建物、奥、突き当りはこれも解体予定で既 にほぼ空家の白川第三ビル。

お引っ越し。

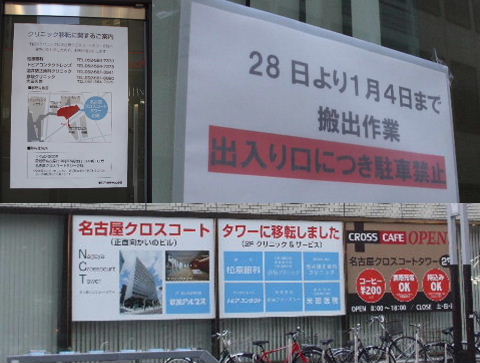

2012年12月24日。テナントの移転が進んでいるようだ。向かい
のビルへも何軒か。

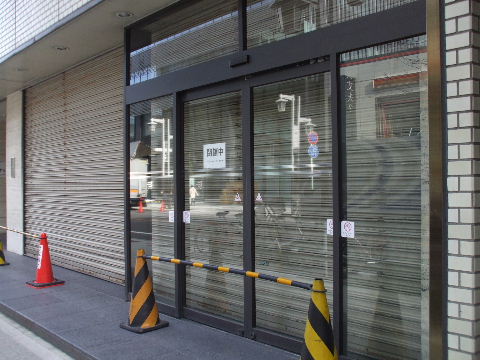

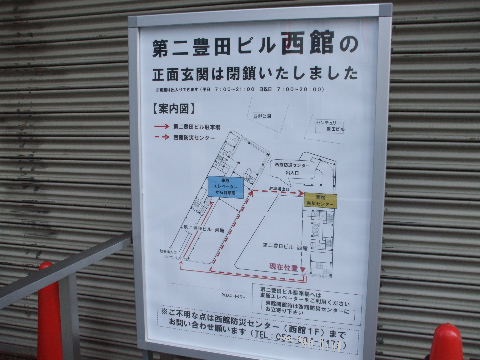

2013年2月9日。西館の地下飲食店街もいつの間にか閉鎖され
ている。

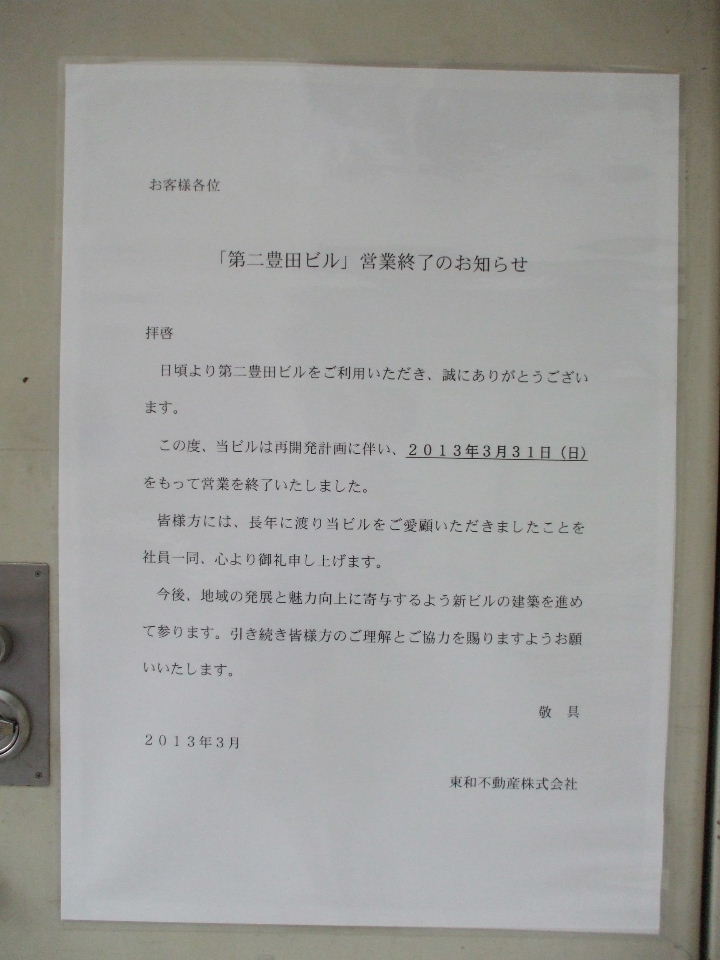

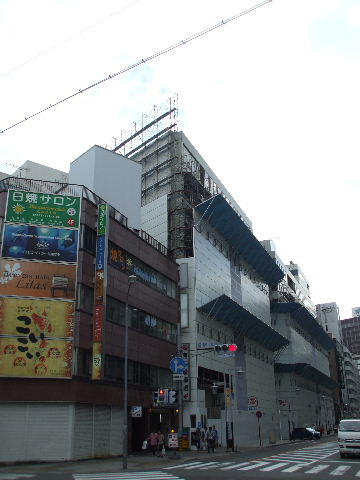

2013年3月23日。西館はあと地下駐車場だけのようだ。2013年4月6日。東西両館とも閉鎖。

解体

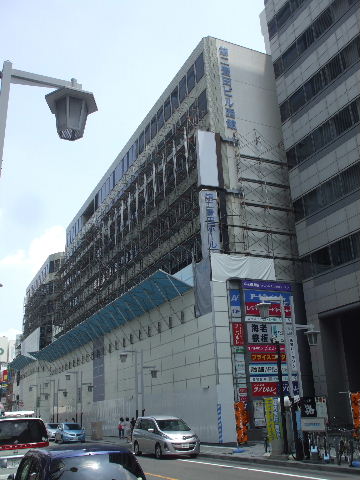

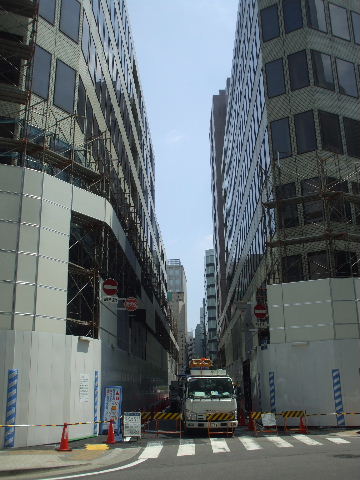

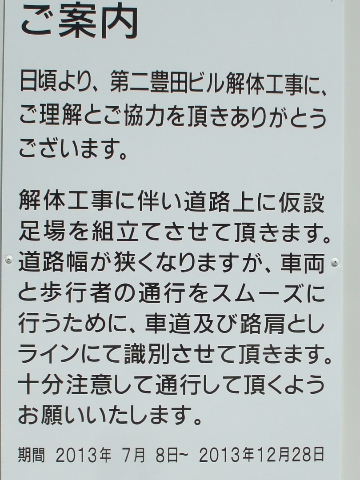

2013年7月20日。解体足場組み立て中。2013年7月20日。西から。2013年7月20日。東から。

2013年7月20日。東西館間を北から。通行止
めはガス工事。

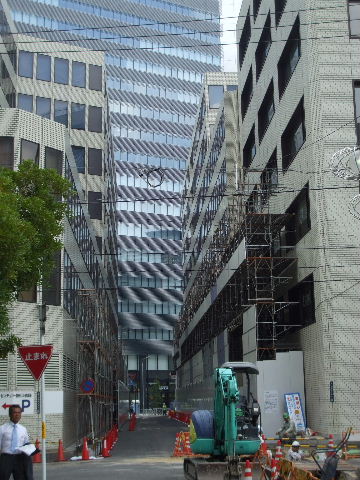

2013年7月20日。東西館間を南から。2013年7月28日。足場組み続く。

2013年7月28日。来週には姿が見えなくなりそ
うなペース。

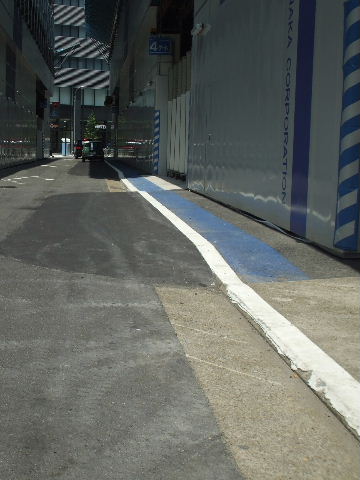

2013年7月28日。東西館間の道路、歩道との
段差にアスファルトを盛って既に普通の道路
でな くなりつつある。
2013年8月4日。あと少し。

2013年8月4日。東西館間の道路は落下物
除けが両側から張り出して少しうす暗くなり
どこか 商店街のアーケード風。
2013年8月10日。東館見えなくなる。西館も
あと少し。既に工事は始まっていて中から音
が聞 こえる。

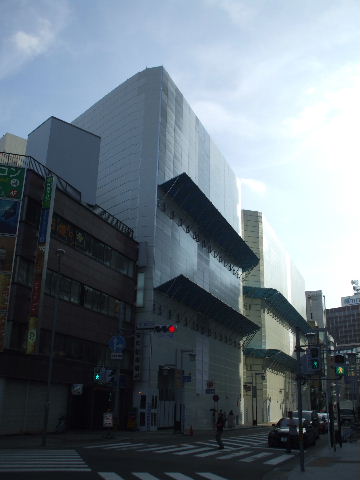

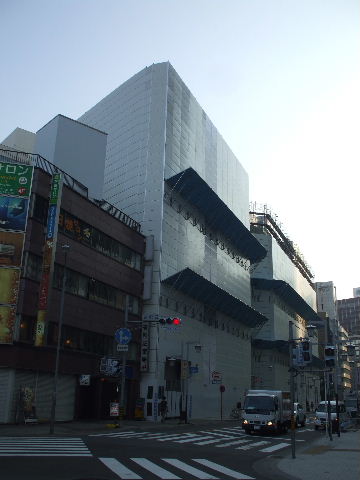

2013年8月18日。両館すっかり包まれた。

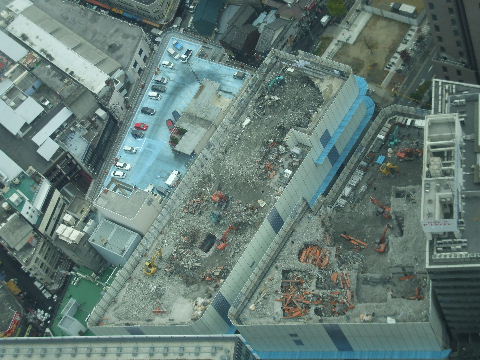

2013年11月30日。ミッドから見下ろす。2階分くらい低くなっている
ように見える。

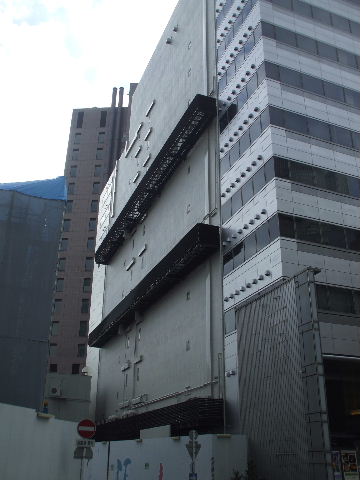

2013年12月7日。隣のビルの塔屋よりちょっと
低くなっている。

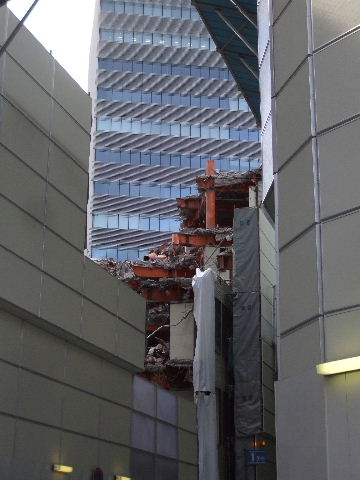

2013年12月7日。西館裏(南)側に少しシートの
隙間ができていて鉄骨の露出しているのが見
える。
2013年12月22日。南側を錦通りから見る。西館が低くなって奥の

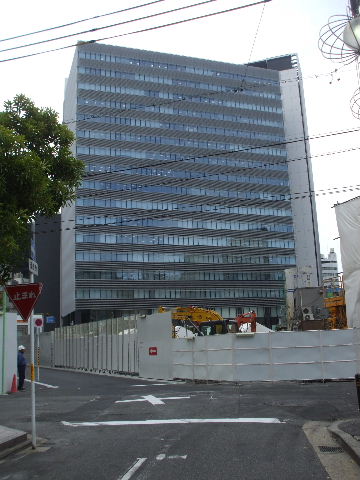

クロスコートがよく見えるよう になった。

2013年12月22日。北側を西から見る。こちら
は奥の東館側が低くなっている。西館は南か

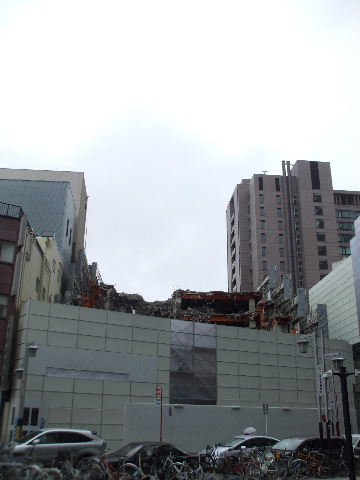

ら 崩し、東館は北から崩しているようだ。中を
覗くとどちらも崩し始めている側は既に地表ま

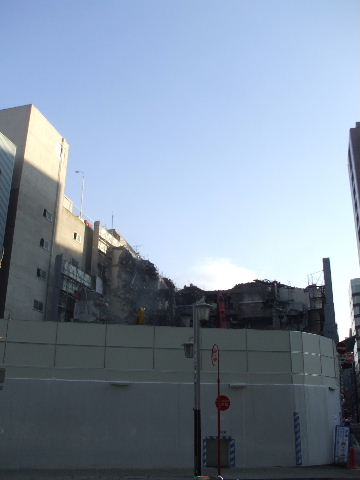

で無くなっている様子 。

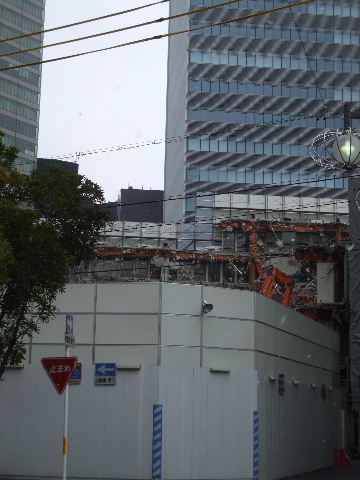

2013年12月28日。西館南から。あと正面側の皮の部分3階くらいを残すのみ。2013年12月28日。東館北から。こちらも手前側は無くなっている。

2013年12月28日。東館側シートがかなり低く
なり西館も上から撤去が始まっている。
2014年1月11日。東西館どちらもシートがさ
らに低くなった。
2014年1月11日。西館は殆んど解体終わり
あとは残骸の山の片付け。

2014年1月11日。東館もあと少し。2014年1月19日。シートがさらに低くなる。2014年1月26日。西館の工事塀に入口作られ

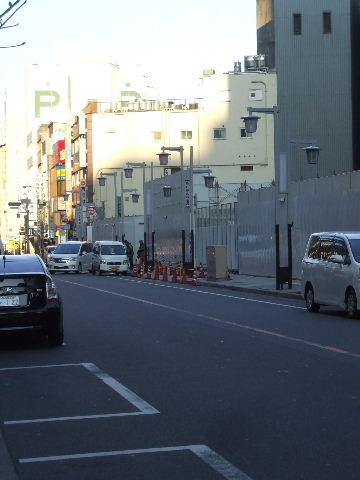

る。

2014年1月26日。東館も崩し終わって塀が低くなったので錦通りか
ら向こうのクロスコートがよ く見えるようになった。

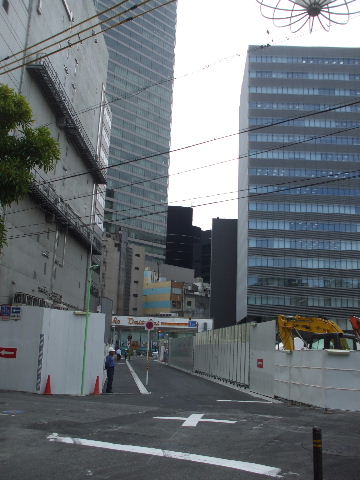

2014年2月16日。西館側角部分の塀が広が
って東西館間の道路が狭くなった。先ずは道
路を 敷地左端に付け替えて敷地を一つにま
とめる工事から行われるものと思われる。

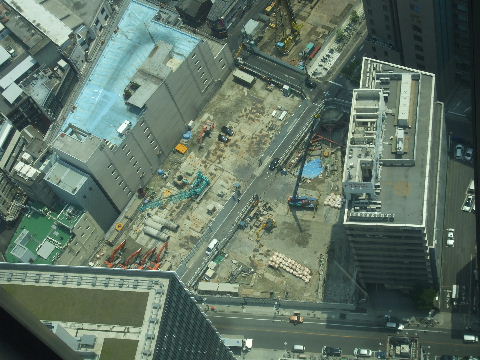

2014年5月3日。ミッドから見る。右上、道路になる所辺りで何かやって
るみたいだがあとはまだ 更地。

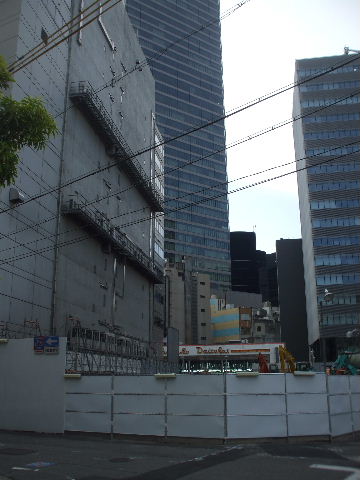

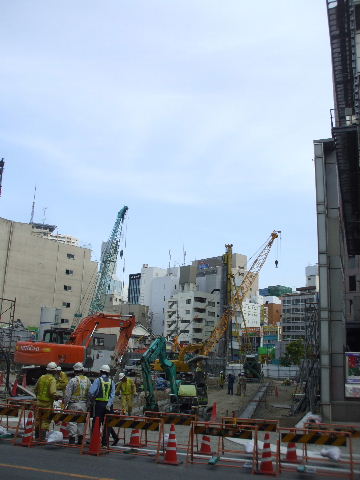

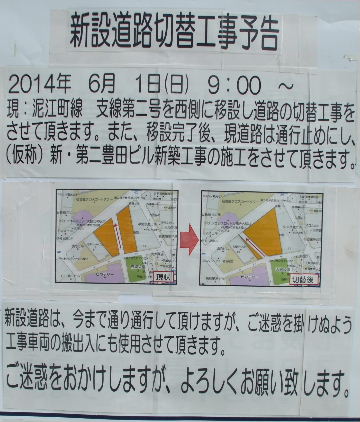

2014年5月24日。道路付け替え間近。2014年5月24日。西隣りのビルに沿って道路
建設中。歩道の縁石が見える。
2014年5月24日。新しく交差点になる部分。

2014年5月24日。裏から。左ビルに沿って奥、
パチンコ店に突き当る。
2014年5月24日。東の敷地では基礎工事始まる。2014年6月3日。直進してクロスコートに突き
当っていた今までの道路は塀で塞がれ、交
差点 の十文字が適当に書き直されている。

2014年6月3日。新しく左斜めに道路出来る。
左、西隣りのビルの壁 面は「どうせ隣はビル
だから…」というような作りになっているのが
突然道路に面して しまってちょっと見てくれが
格好悪い事になっている。

2014年8月11日。ひとつにまとまった用地で基礎工事中。

2014年10月11日。裏側の道路は隣のセンチュリービルとの地下連 絡
通路の邪魔になる埋設管の移動と思われる工事でほじくられまくって
いる。
2014年11月30日。恥ずかしい壁面が露出して
いた隣のビルの 化粧直しが終わっている。

2014年12月27日。クレーン車入る。2014年12月28日。ミッドから。地面にポツポツと杭見たいのが並ん でいる。

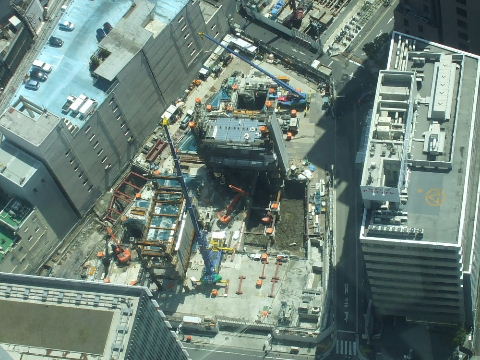

2015年04月04日。真ん中辺にとっかかりになる鉄骨が組まれてい
る。そろそろクレーンが登場しそうだ。
2015年04月11日。ミッドから。2ヶ所で鉄骨組み。

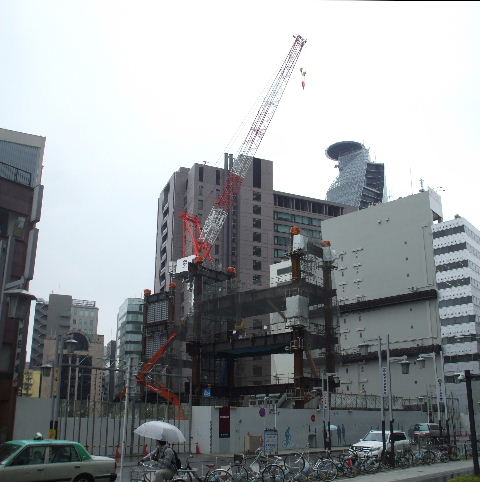

2015年04月19日。鉄骨3階にクレーンのる。2015年04月19日。裏ではセンチュリービル

との連絡地下道の工 事が始まり道路が通
行止めになっている。

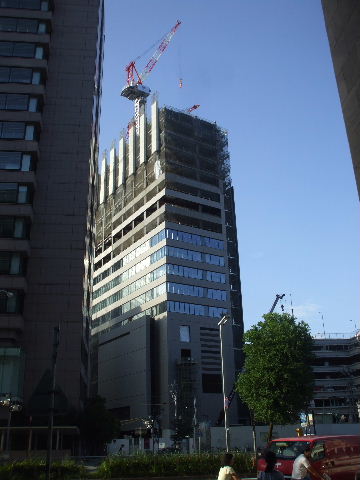

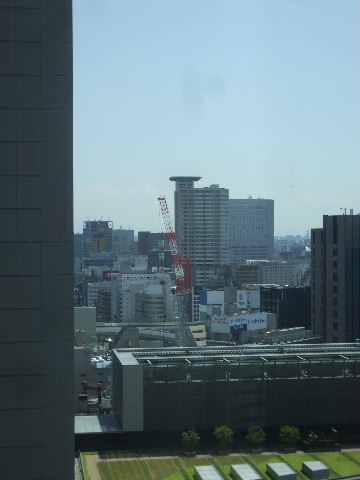

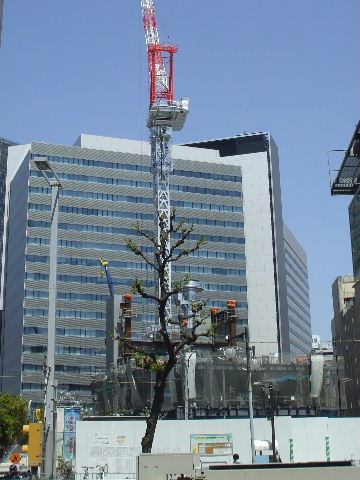

2015年04月25日。早くもクレーン高くなる。2015年05月02日。手前の鉄骨に2機目のクレーン組み立て中。

2015年05月02日。南、錦通から。南側では
鉄骨組みが進んでい る。
2015年05月02日。タワーズからはミッド超高
層棟の横にクレー ンが見える。

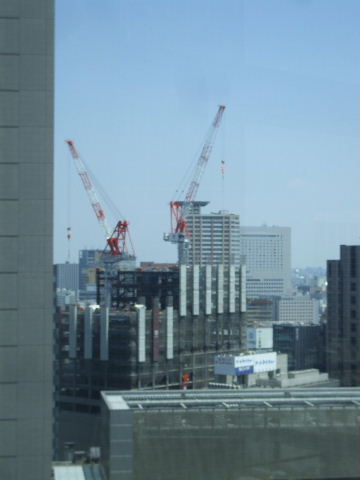

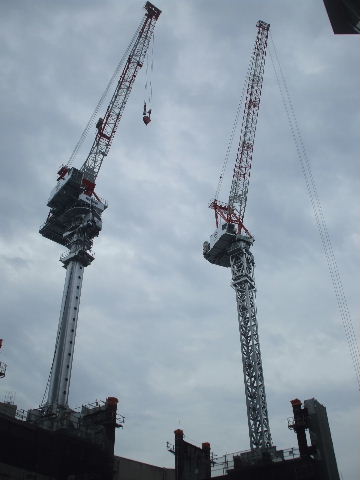

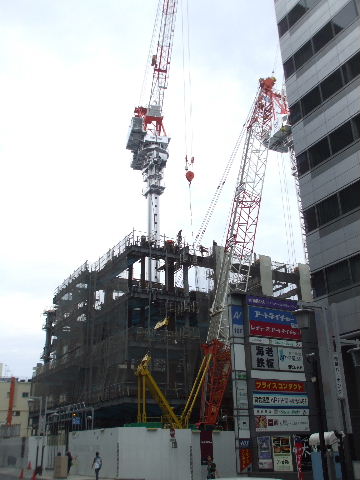

2015年05月09日。クレーン2機に。

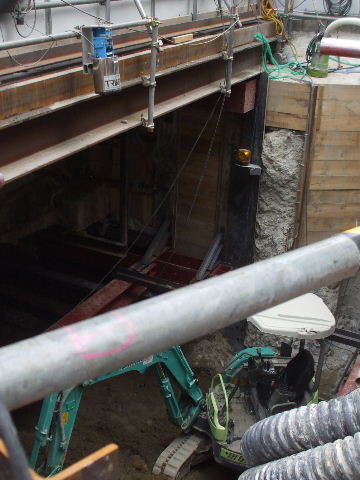

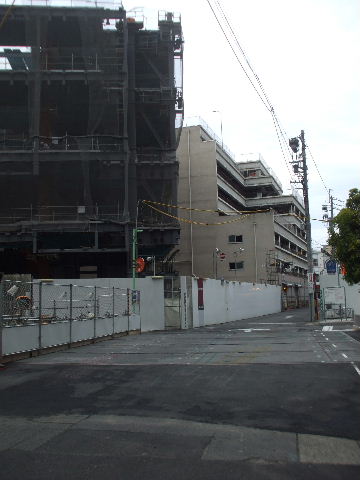

2015年05月30日。ビル全体鉄骨4階まで。2015年05月30日。裏ではセンチュリーとの
地下連絡通路工事で 道路に蓋がしてある。
2015年05月30日。端からは少し覗ける。

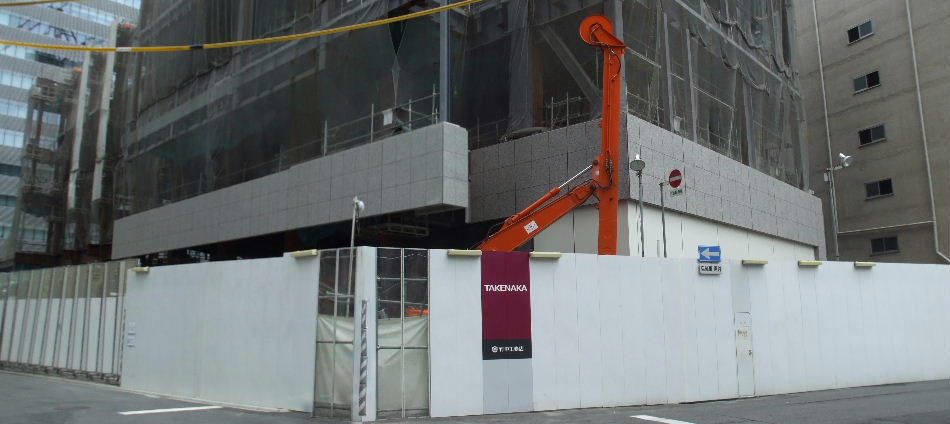

2015年06月07日。真ん中へんで鉄骨6階へ。2015年06月07日。裏側、早くも石っぽい外壁つき始める。

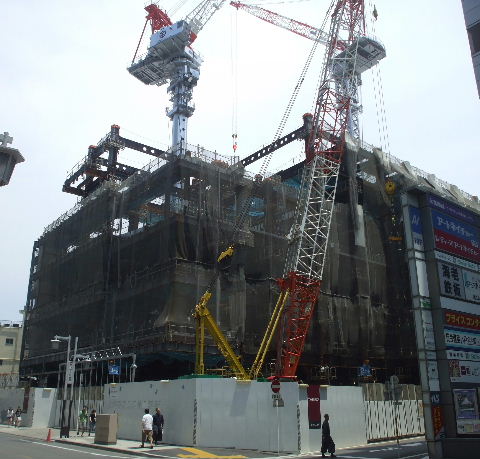

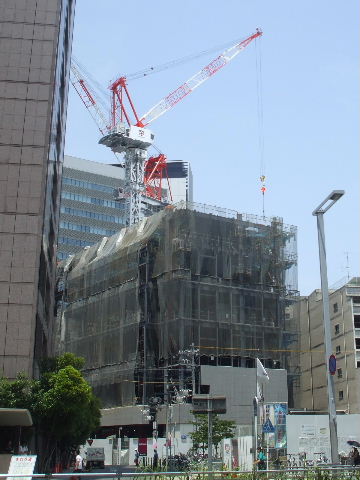

2015年06月13日。鉄骨組み、壁貼り共に進む。2015年06月13日。6階までの鉄骨が正面にも広がってきている。

2015年06月20日。正面側にも外壁がつき始め鉄骨はさらに上へ。 2015年06月20日。7階からは天井が低いの
で一度に3階分積み 上げ、9階へ。裏側は外
壁取り付けも3階まで来ている。

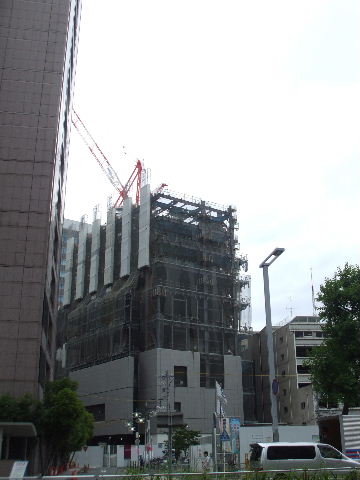

2015年06月27日。9階まで鉄骨組み進む。2015年06月27日。裏向かいのセンチュリービル地下の通路接続予
定箇所も仮の壁で塞がれて中で工事が行われているようだ。

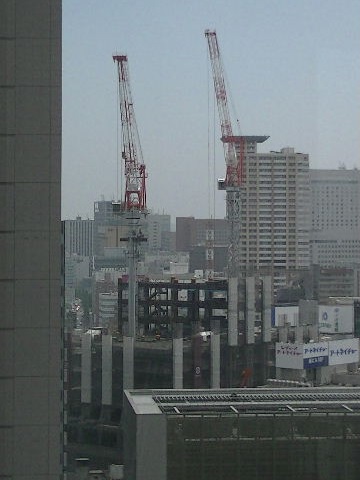

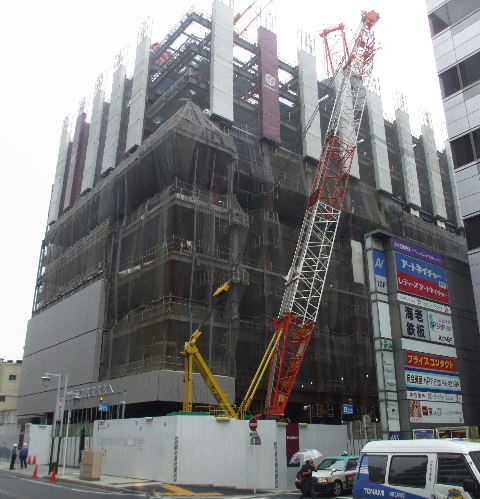

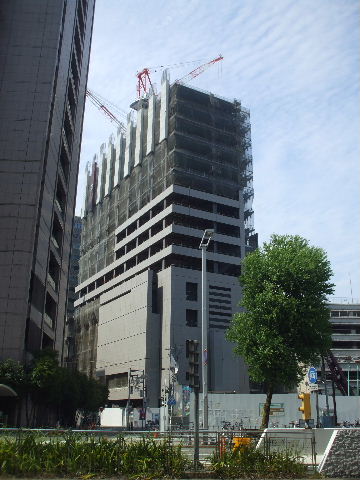

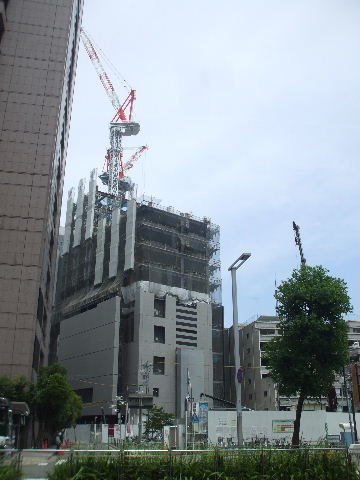

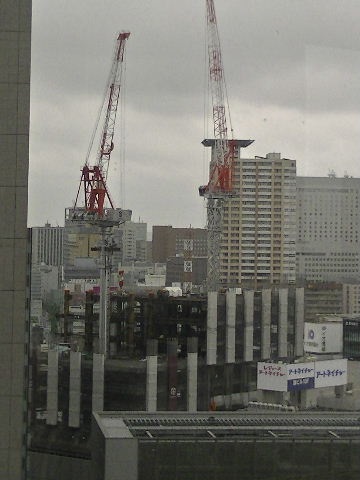

2015年07月04日。正面側も9階まで鉄骨組み進む。2015年07月11日。鉄骨は12階へ。

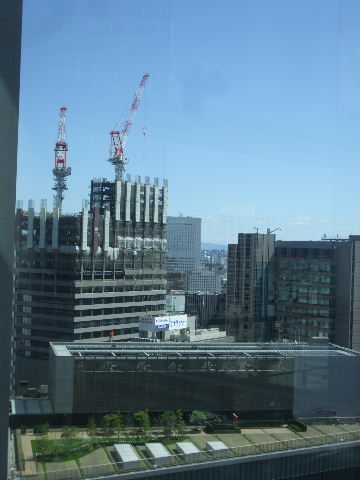

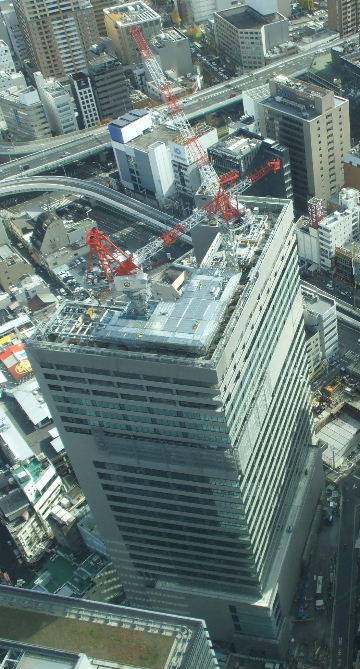

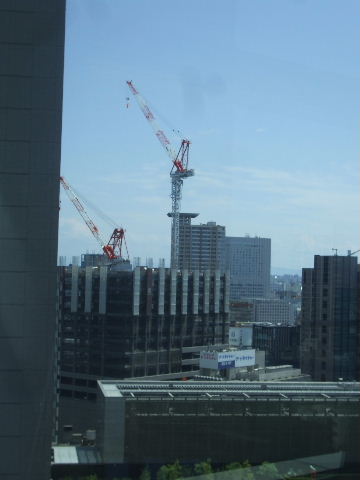

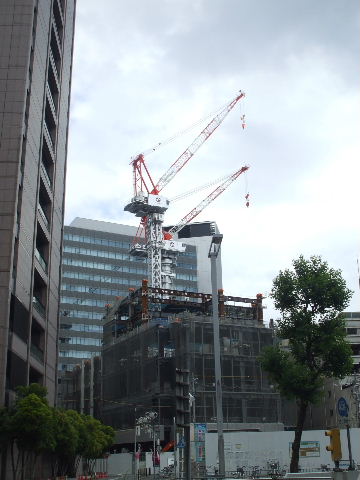

2015年07月11日。タワーズから。2015年07月18日。12階まで鉄骨組み中。2015年07月18日。タワーズから。

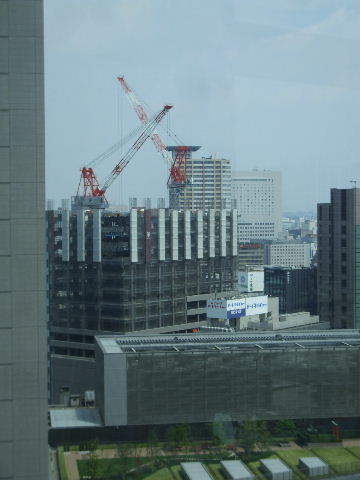

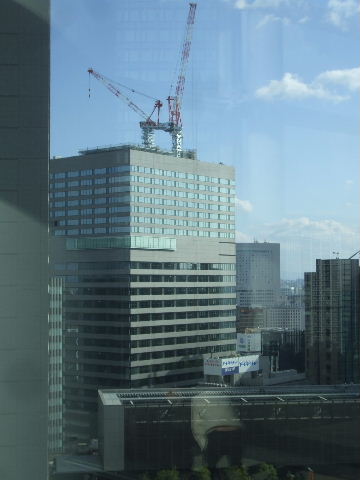

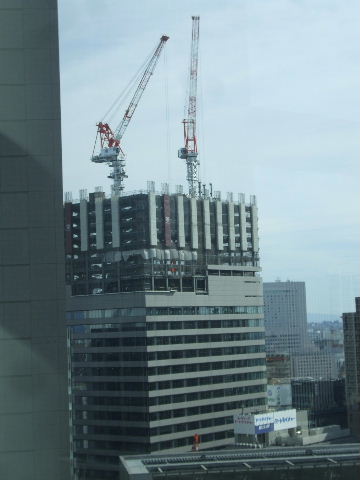

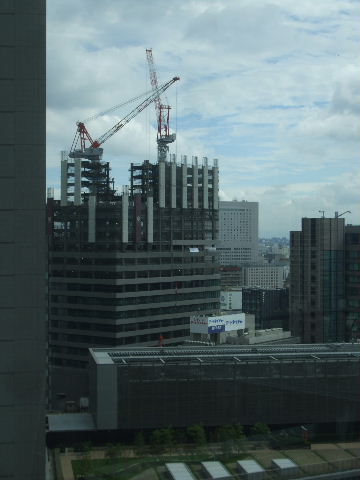

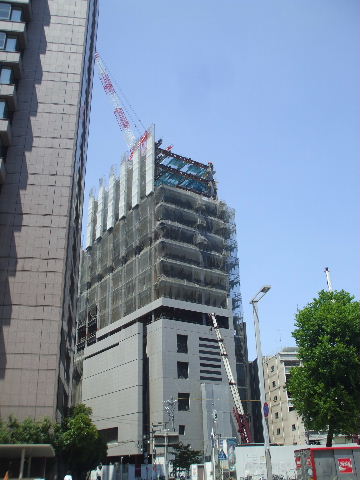

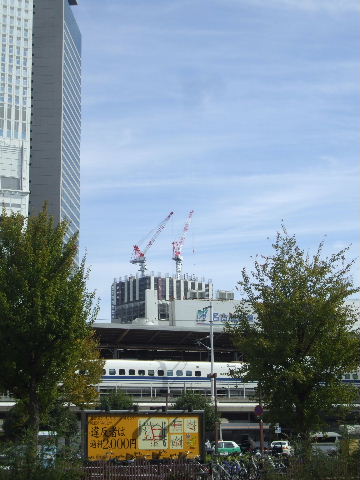

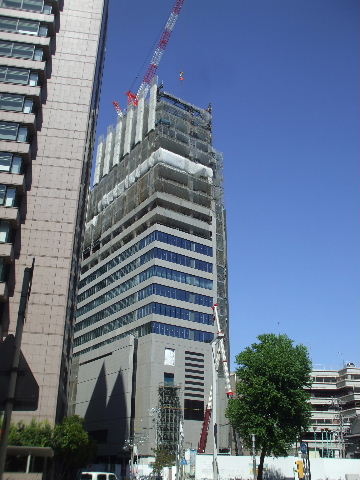

2015年08月01日。鉄骨15階へ。2015年08月01日。タワーズから。アクアタウ
ン納屋橋が段々見 えなくなってくる。

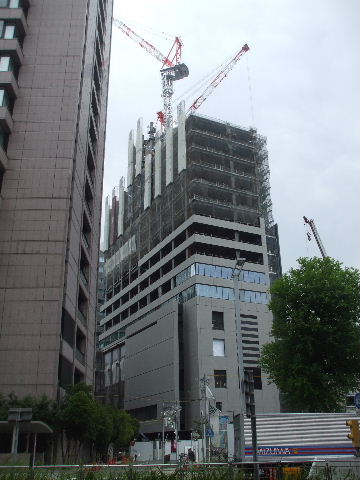

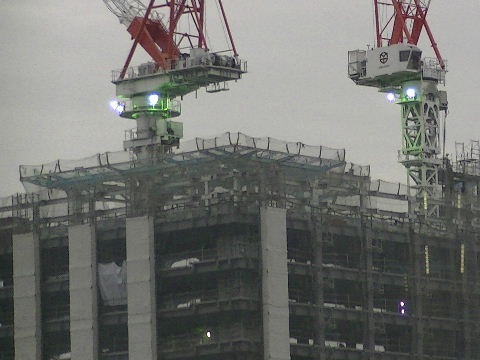

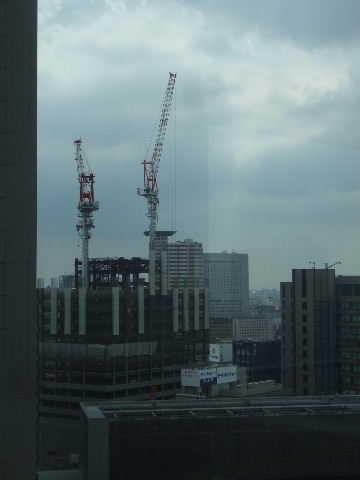

2015年08月08日。15階まで組み終わる。
2015年08月08日。タワーズから。2015年08月08日。センチュリーとの連絡地

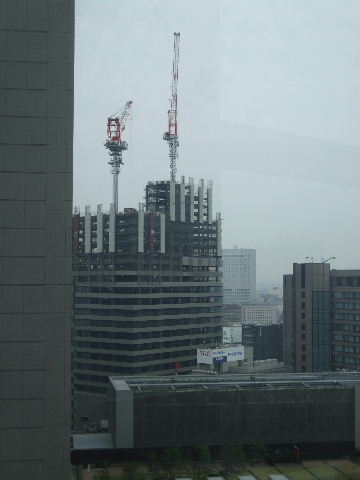

下通路トンネル工事 終わったようで埋め戻
し中。
2015年08月08日。こちらはクロスコートタワ
ー地下の連絡通路 予定地。元々、中経ビル
と第二豊田はつながっていたので壁の向こ
うには既に通 路がある筈。

2015年08月15日。タワーズから。クレーンを
一基高くしたとこ ろで盆休み。

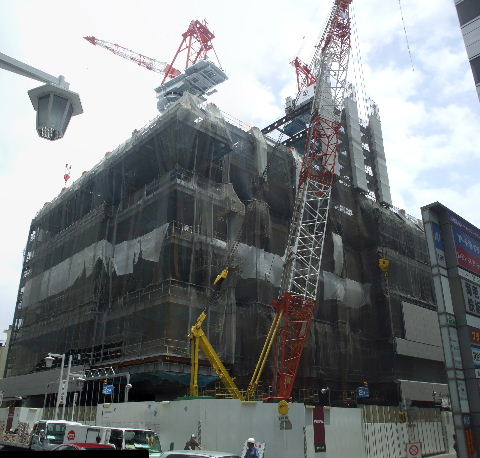

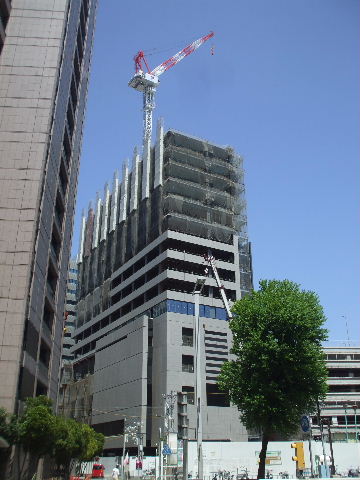

2015年08月15日。外壁は進んでいる。2015年08月22日。鉄骨18階へ。

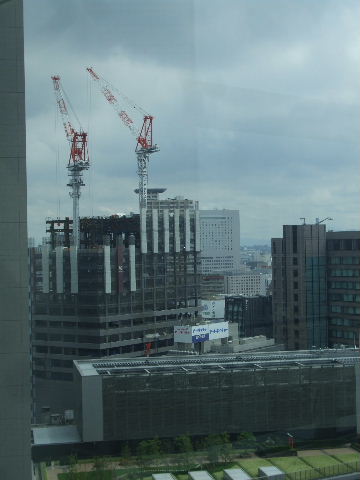

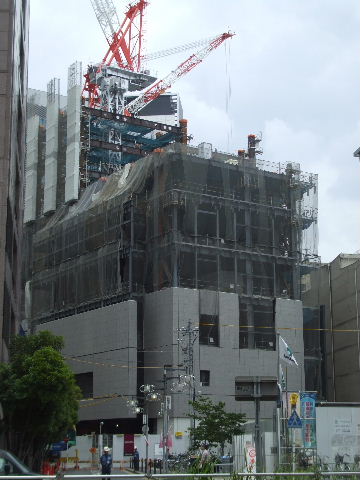

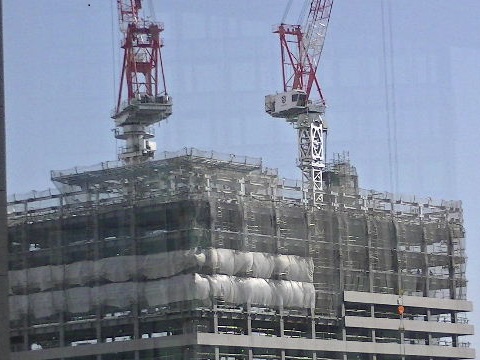

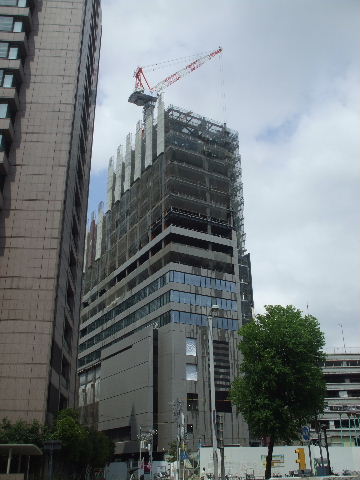

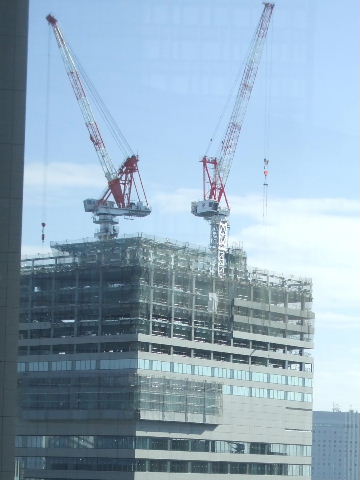

2015年08月22日。タワーズから。2015年08月29日。18階まで鉄骨組み中。2015年08月29日。外装も後を追う。

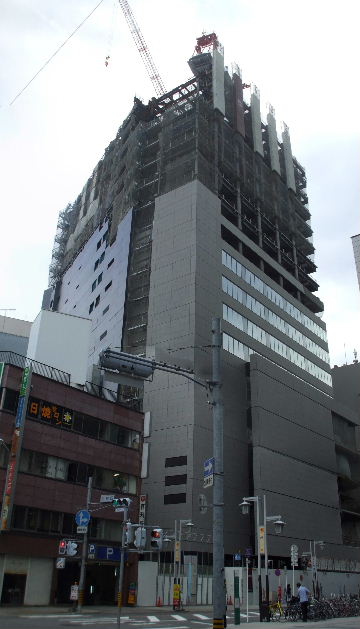

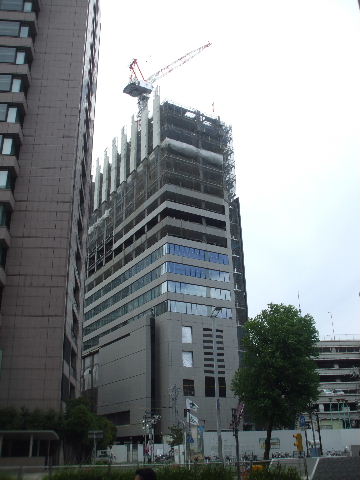

2015年09月05日。18階まで組み終わったよ
うだ。

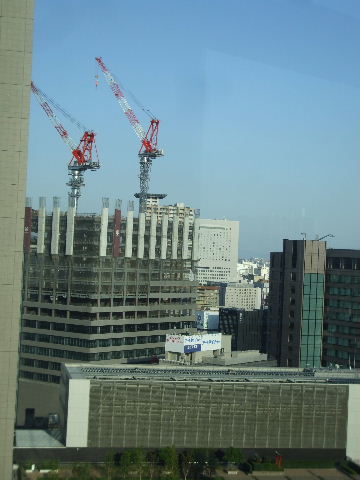

2015年09月05日。北東から見る。2015年09月12日。18階。

2015年09月12日。壁と窓はり進む。2015年09月19日。鉄骨21階へ。2015年09月19日。タワーズから。アクアタウ
ン納屋橋、見えな くなる。

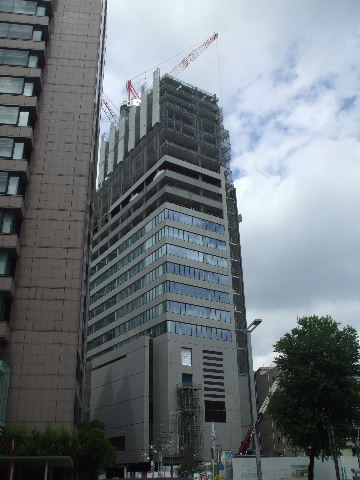

2015年09月23日。ミッドから。2015年09月26日。今までのパターンで3階

分かと思ったら4階 分組んでいるので22階。
ホテル部分で天井が低いからか。

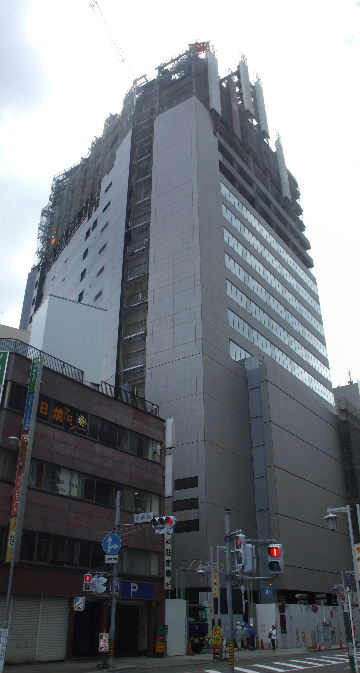

2015年09月26日。タワーズから。

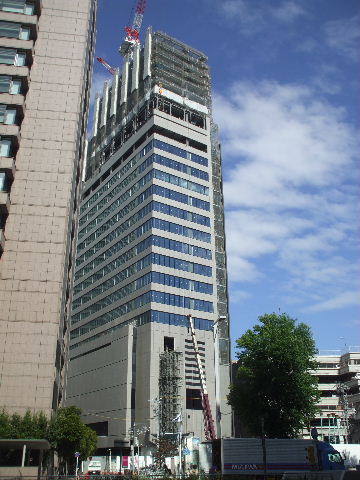

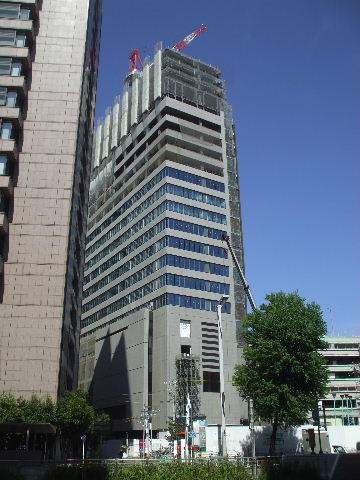

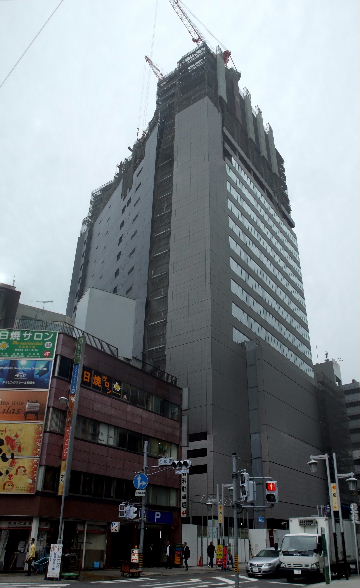

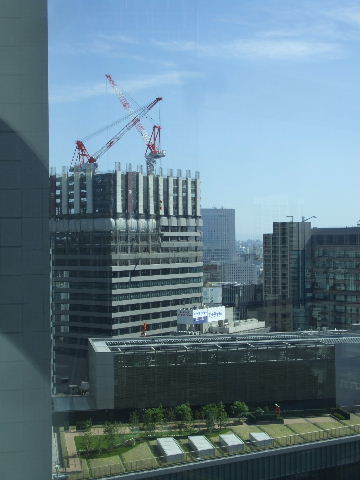

2015年09月26日。東から。2015年10月03日。22階まで組み終わったか。2015年10月03日。

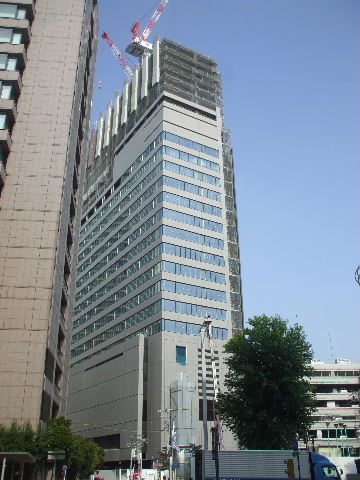

2015年10月03日。シンフォニーとクロスコー
トの連絡地下道工 事が始まる。

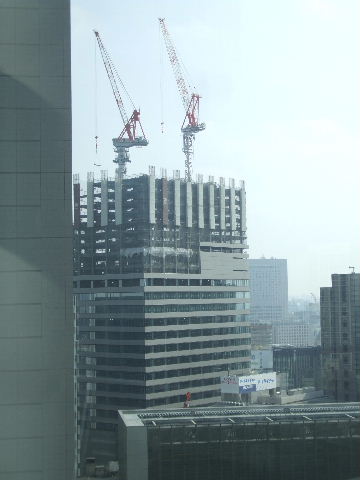

2015年10月10日。さらに積み上げ。2015年10月10日。4階分だと26階。

2015年10月10日。正面側、東から。2015年10月17日。鉄骨組み、外装共に進
む。
2015年10月24日。壁貼り進む。

2015年10月24日。高さはそろそろか。2015年10月24日。センチュリービルの地下
では地下道接続部の 工事中。

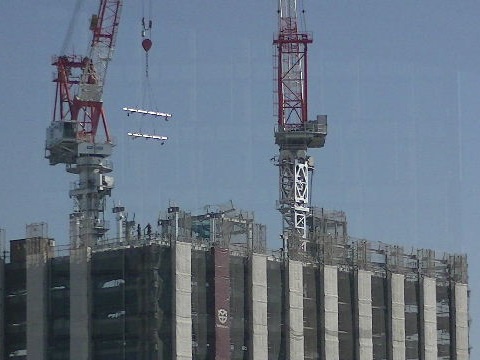

2015年10月31日。奥の方でさらに積み上げ
ているのが見える。

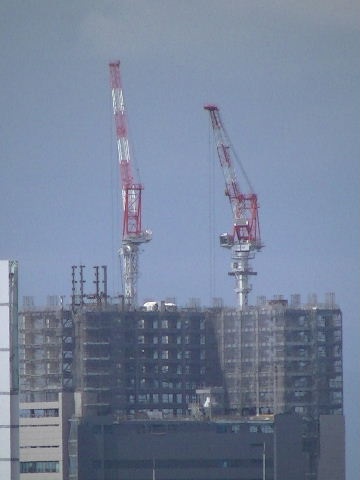

2015年10月31日。駅西からも見える。2015年10月31日。さらに積み上げているが
今までのより柱が細 いようにも見える。芸文
センターから。

2015年11月06日。細い鉄骨をぱらぱら組んでいる。2015年11月13日。これはあれだな。

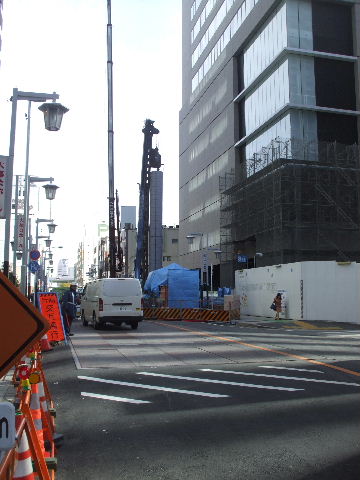

2015年11月21日。あの部分鉄骨組み中。2015年11月21日。センチュリーとの地下通
路。出来たようでセ ンチュリー側地下、ガラ
スの向こうに下へ降りるエスカレーターとそ
の横にエレ ベーターが見える。

2015年11月21日。クロスコートとの連絡地下
道は道路を一車線 塞いで激しく工事中。

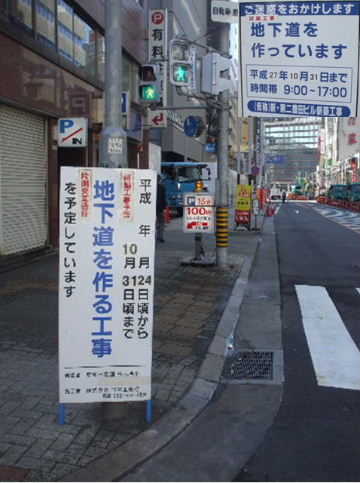

2015年11月21日。工事塀に宣伝。

2015年11月28日。こちら側は窓はまだだが
壁はあと1階分くら い残し。
2015年11月28日。段々それっぽい形になっ
てきた。

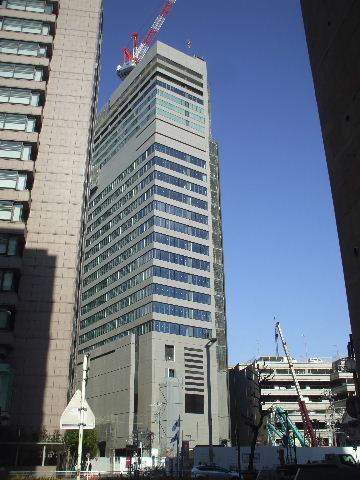

2015年12月05日。外壁一番上へ。

2015年12月12日。窓もあと2階分残し。2015年12月12日。上から見ると少し欠けた
コの字型。
2015年12月26日。1、2階以外は外壁つけ
終わったか。

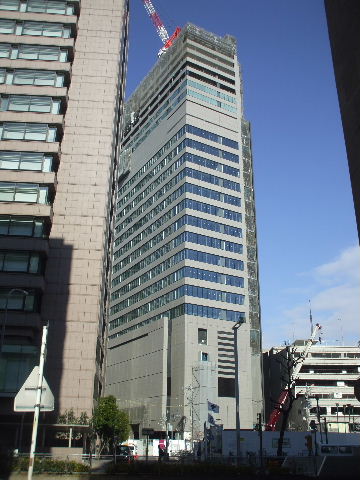

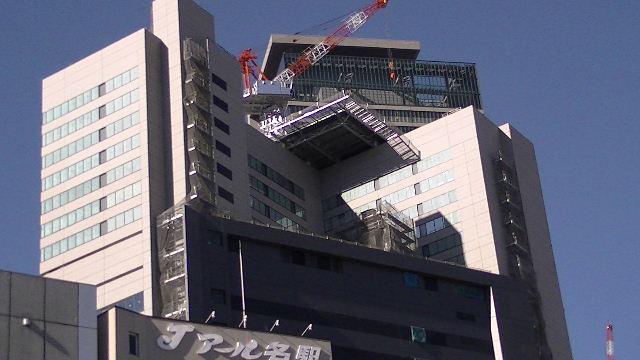

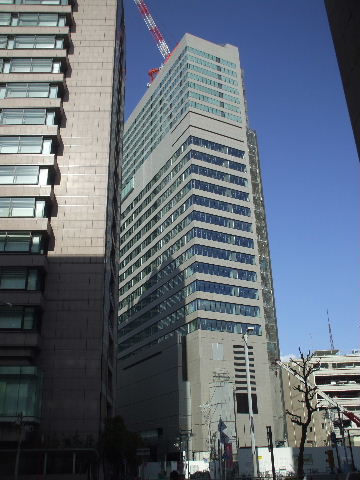

2015年12月26日。2015年12月26日。2016年01月09日。クレーン一基になる。

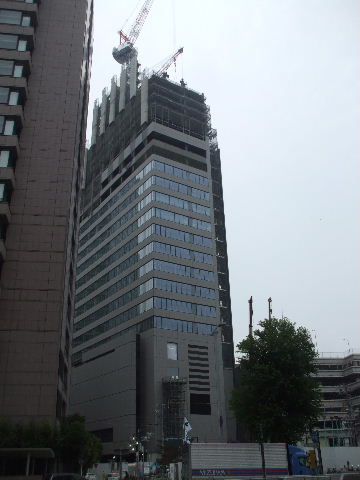

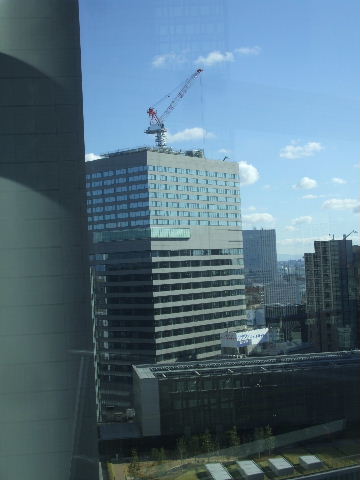

2016年01月09日。東面。敷地斜めのこちら側だけ17階くらいまでし かなくヘリポートがはみ出
している。
2016年01月16日。クロスコートの地下接続
予定地の壁が木目調 の作業用扉付きに代
わった。この奥にもう穴があいているに違い
ない。
2015 年08月08日画像と較べてみよう。

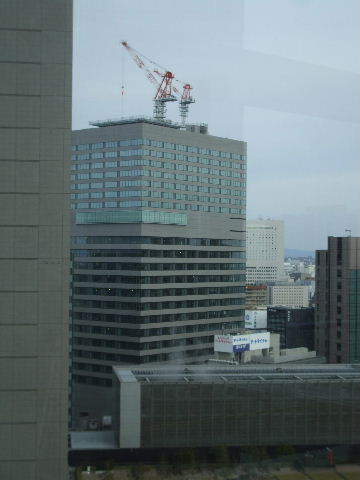

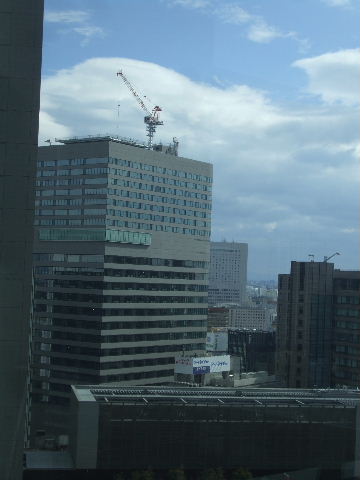

2016年02月06日。クレーンまた二基になる。2016年02月17日。クレーン一基になって細
る。
2016年02月27日。クレーン無くなる。外装も
あと1階だけ。

2016年05月21日。1階、柱の一つ奥にガラス壁出来ている。クロス コートとの地下道はまだ工事中。

2016年05月21日。道路を付け替えて残った西隣りのビルとの間
は植樹。

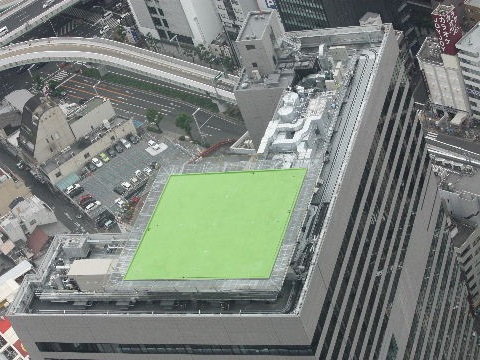

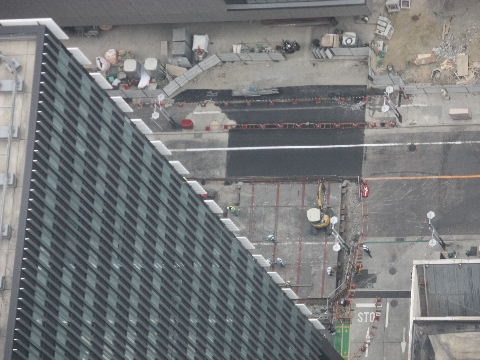

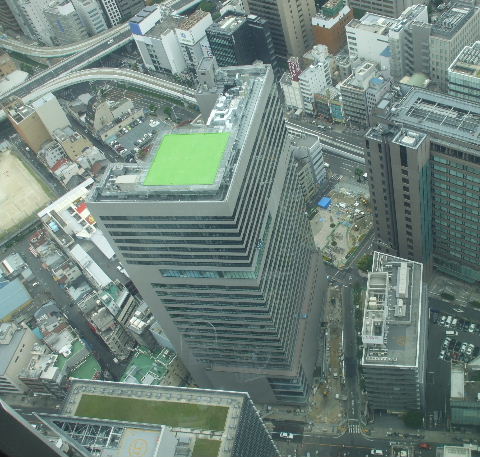

2016年05月28日。やけに黄緑な屋上。

2016年05月28日。HとかRとかはこれから描くのか。2016年05月28日。地下道出来てきたようで道路を埋め戻している。

2016年06月11日。ビル側にも植樹。2016年06月11日。正面にテナント名とかの入るやつ?

2016年06月17日。クロスコート側地下連絡通路入口見えるように
なる。2016年01月16日画像と較べてみよう。以前のビル連絡通路
同様、一度下へ 降りる形になっている。
2016年06月17日。

2016年06月25日。ホテルの名前が入った。

2016年07月02日。地下道工事が終わって道路すっきり、ビル側歩道 も通れるようになった。

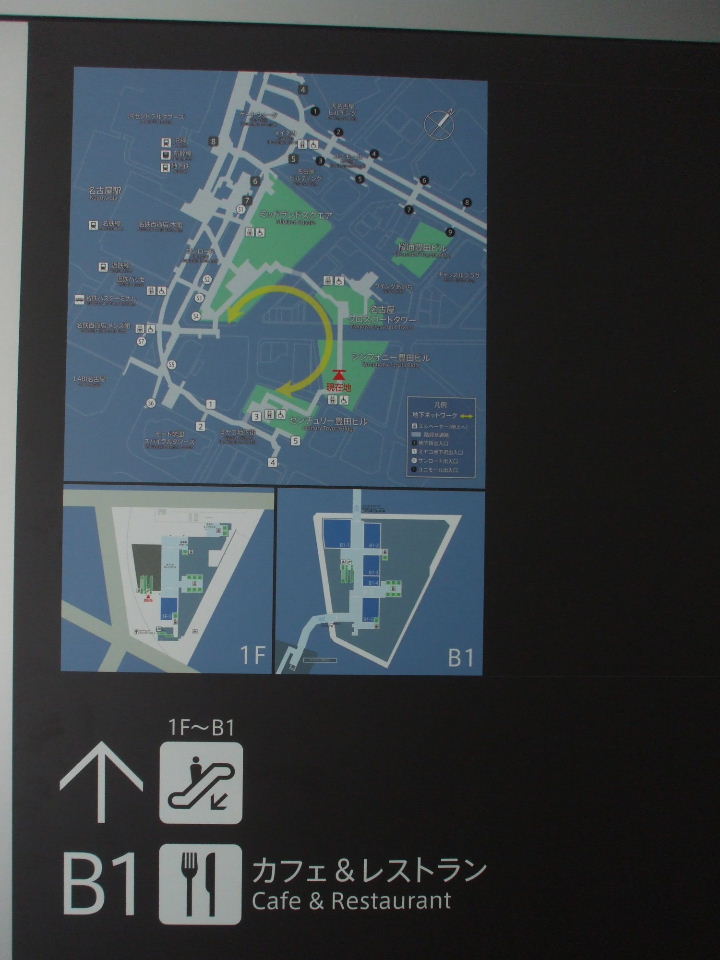

2016年07月02日。案内板。黄色い丸で地下
をくるっとまわれる ことを強調している。
2016年07月02日。西側道路端から地下へ降りる階段。

2016年07月16日。映画館はビルの一番奥でオープン。地下の飲食店 はまだ工事中だが店は居酒屋っぽいやつばかりのようだ。

2016年07月16日。クロスからの地下連絡通路も開通。シンフォか
らセンチュへはまだ行けない。
2016年09月17日。吹き抜けになっている地下飲食店街とセンチュ
リーへの地下通路がオープン。

2016年09月17日。センチュリーは斜向かいにあるので地下通路が
鈎型になっていて途中の角にはこんな豪快に流れ落ちる滝がある。
2016年09月17日。センチュリー側は地下駐車場階につながってい
てちょうど以前の中経ビルから第二豊田ビルに行くと地下駐車場
に出てしまった のと同じ感じ。

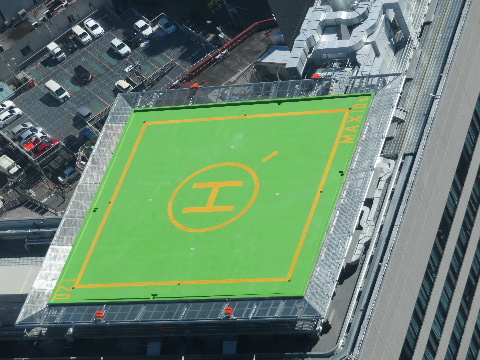

2016年09月17日。飲食店のある階へは1階上へあがる。2016年10月29日。Hなヘリポート。

2016年09月29日。

見物終了。

アレ コレコレクション>名古屋近辺工事見物>超高層ビル編>シンフォニー豊田ビル

ついでに他のページもどうぞ

アレコレコレクション 鉄道系 名鉄美濃町線廃止まえ・あと 名鉄揖斐線廃止まえ・あと 白鳥線・臨港線・西名古屋港線
名鉄蒲郡線 名鉄広見線 少し昔の列車
桃花台新交通(ピーチライナー) 名鉄犬山モノレール線廃止まえ・あと 名鉄瀬戸線土居下仮駅
三岐鉄道北勢線 近鉄内部・八王子線 国鉄瀬戸線・TKJ城北線
コンナキップ JR東海道線金山駅二面三線化
その他系 名古屋近辺工事見物 名古屋南西部あそこの少し昔と今 公園のトイレ
愛知万博の乗り物 愛知万博のコンビニ 街で見かけたモリゾー・キッコロ
コンナモノ コンナガゾウ 東京ゲートブリッジ見物
当日券で東京スカイツリー見物 地図書き込みウオーキング 一周ウオーキング沿線ウオーキング
名古屋近辺花見物 コンナトコ 鳥取・島根江島大橋見物
大阪・なみはや大橋見物 金ぴか土産・置物コレクション
