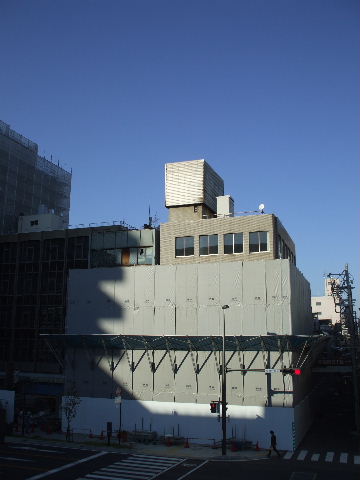

アレ コレ コレクション>名古屋近辺工事見物>超高層ビル編>岐阜問屋町再開発ビ ル岐阜スカイウイング37(岐阜問屋町再開発ビル)(37階)
JR岐阜駅前に2012年完成予定で136m・地上37階・地下2階のビルを建設。
2012年9月完成。
2009年7月20日 | 2009年9月26日。 |
---|---|

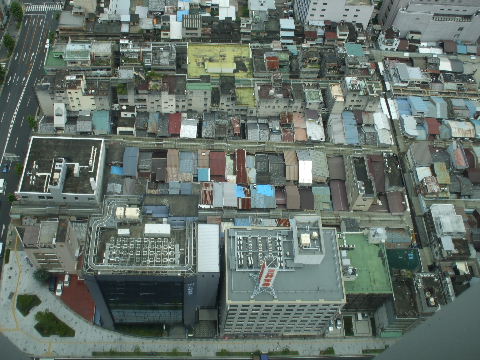

予定地。岐阜駅前の通りを挟んだ岐阜シ ティ・タワー43の真向かい。 | 予定地 内に掲出 された計画看板。 |

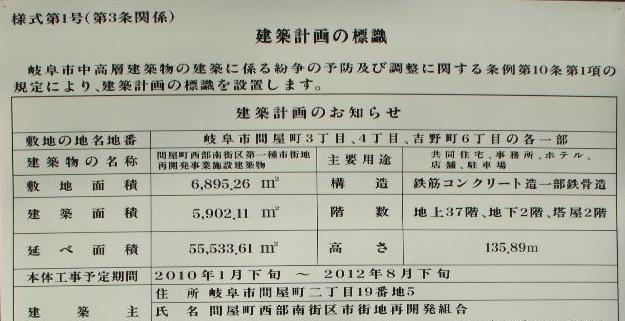

2009年7月20日 | 2009年12月12日 |
---|---|
岐阜シティ・タワー43展望室から見下ろす。手前から二筋目 までが用地。駅前通沿いの二棟のビルを 囲い込む ような 「コ」の字型の用地。 |

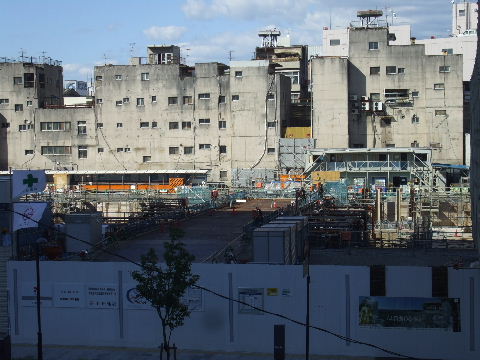

北東部分で建物の撤去が進んでいるのが見える。 |

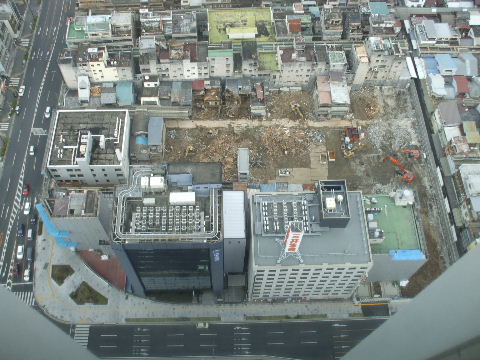

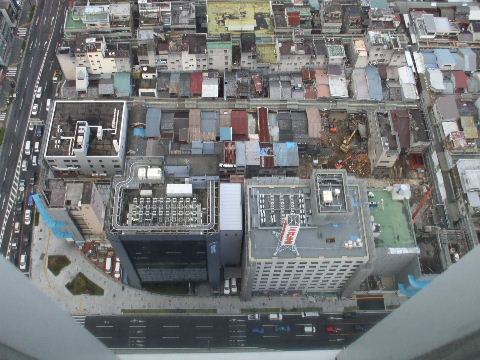

2010年1月23日 | 2010年1月23日 |

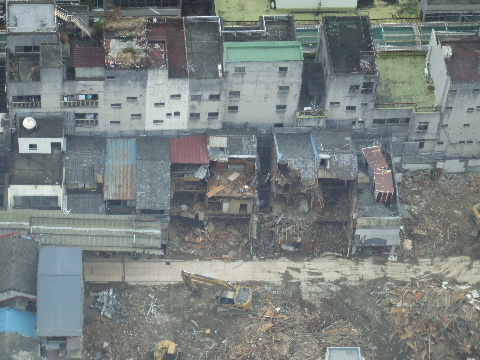

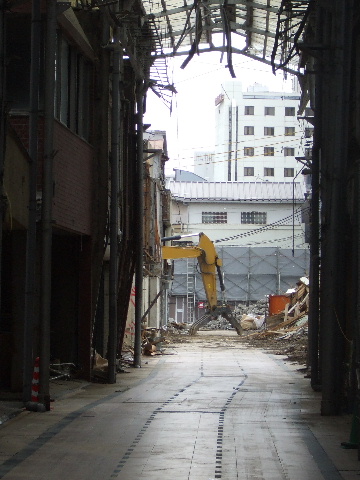

アーケード沿いの建物の撤去がかなり進んでいる。 | アップしてみるとちぎれたようなアーケードと解体中の建物。 |

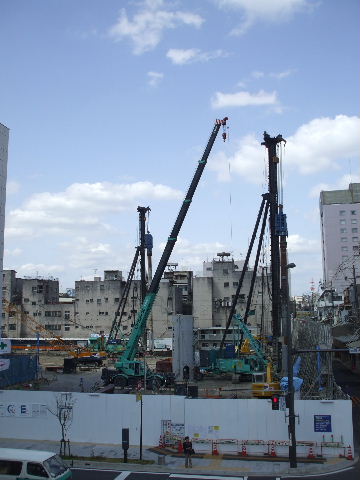

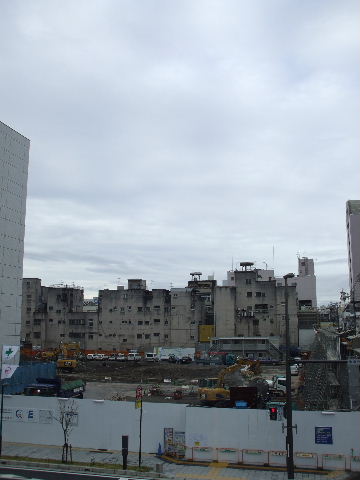

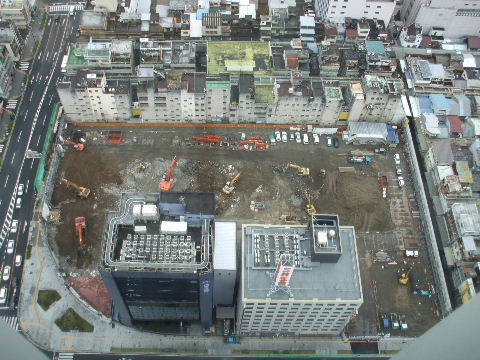

2010年3月6日 | 2010年4月10日 |

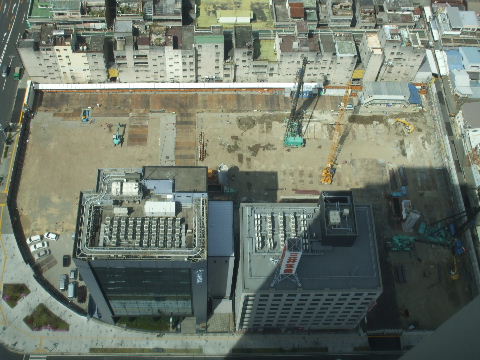

左(西)の銀行のビル等も無くなって撤去工事ほぼ終了。用地 北沿いに今まで見えなかった問屋街の建 物の背中 が並ぶ。 |
杭打ち機等重機が入って工事が始まっている。 |

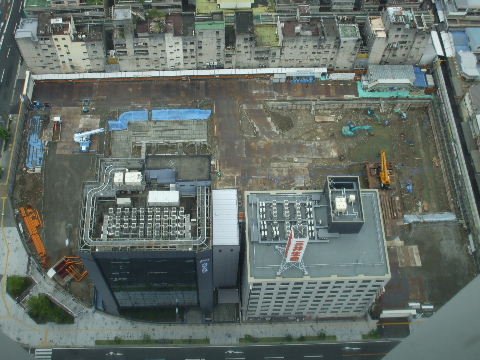

2010年6月27日 | 2010年8月28日 |

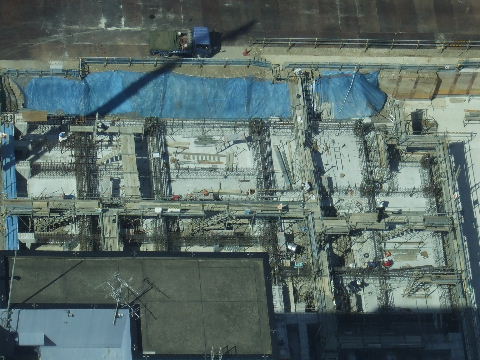

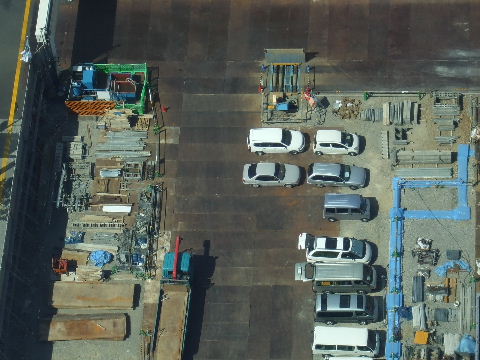

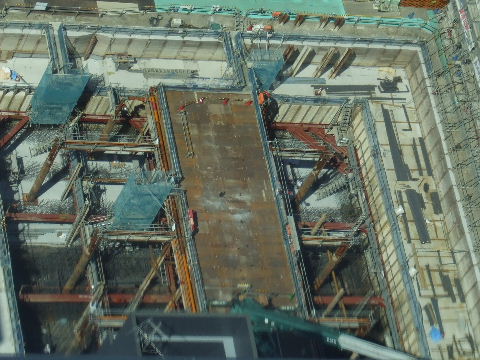

敷地全体、重機の通り道になる所に鉄板が並べられている。 | 基礎工事が始まっている。超高層棟の建つ東(右)寄りが少し 掘り下げられている。 |
2010年8月28日 | 2010年8月28日 |
東寄りの部分。掘り下げられ鉄骨が組まれている。 | 中央部分。ここはコンクリートで固められている。 |

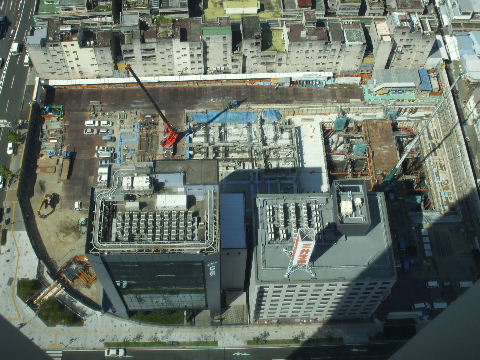

2010年8月28日 | 2010年9月25日 |
西寄りは低層の建物なので工事はまだ先のことと思われ、 資材や車をおくのに使われている。 |
低層側でも地面を穿り始めている。 |

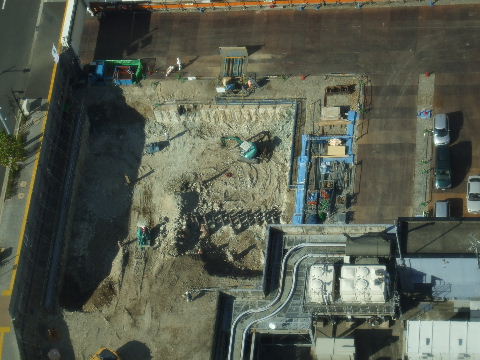

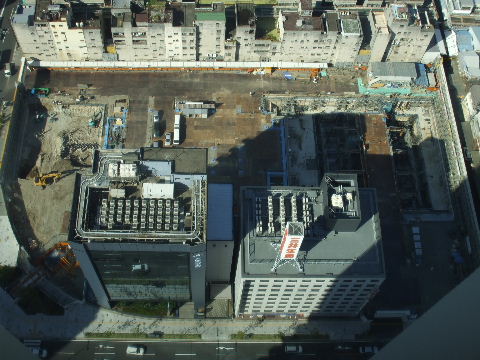

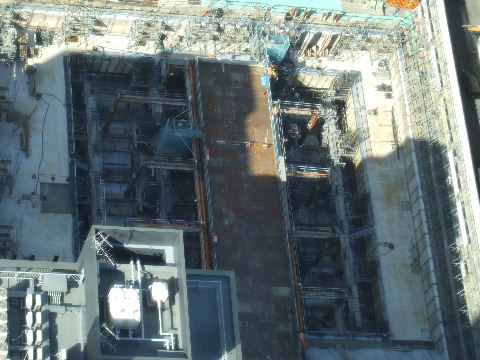

2010年9月25日 | 2010年9月25日 |
超高層側。 | 低層側。 |

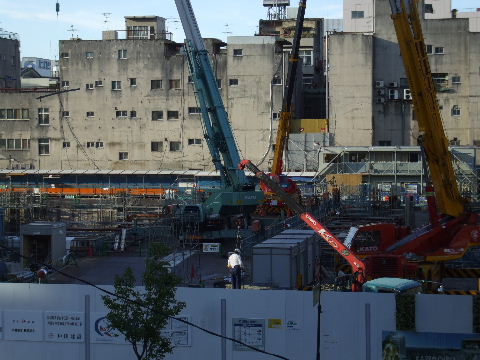

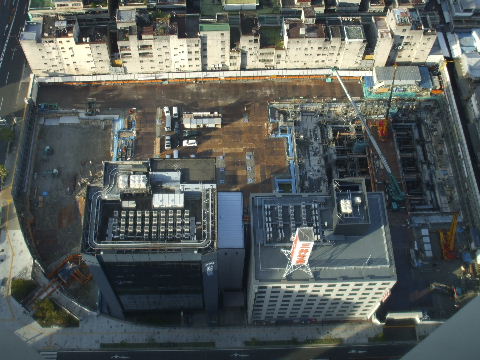

2010年10月11日 | 2010年12月23日 |
超高層側にはクレーン車が4台、低層側はビルが建つ範囲 の掘り下げが 終わった所か。 |
超高層側に大きいクレーン、低層側に小さいクレーン立つ。 |

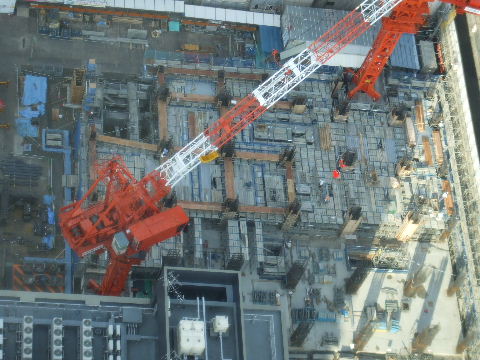

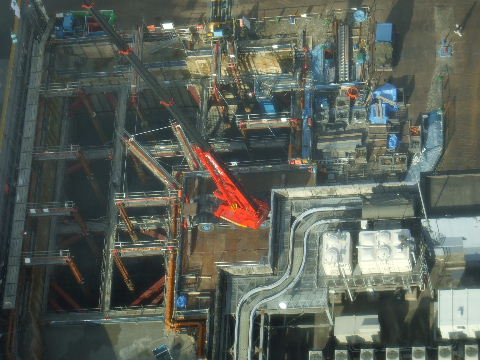

2010年12月23日 | 2010年12月23日 |

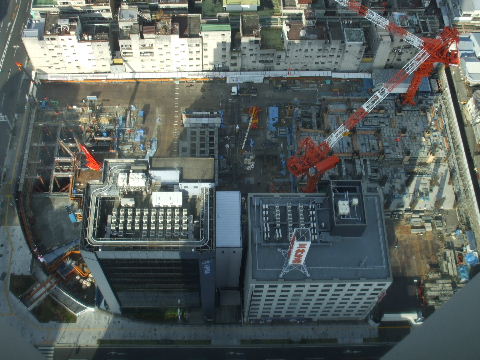

超高層側。 | 低層側。こちらは地下が掘られている。 |

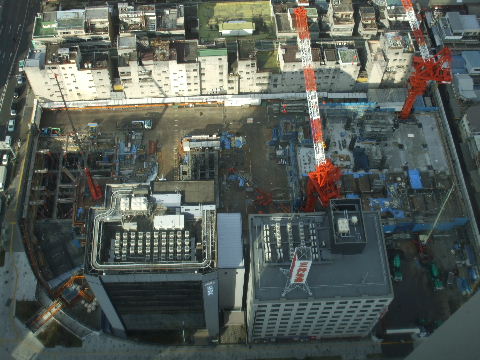

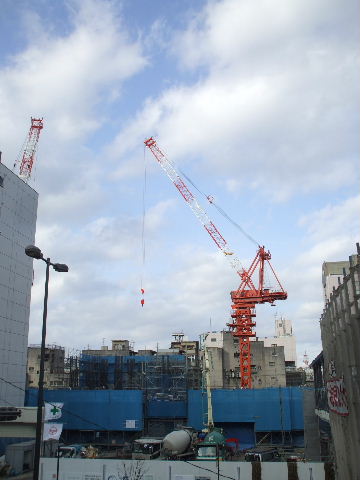

2011年1月28日 | 2011年1月28日 |

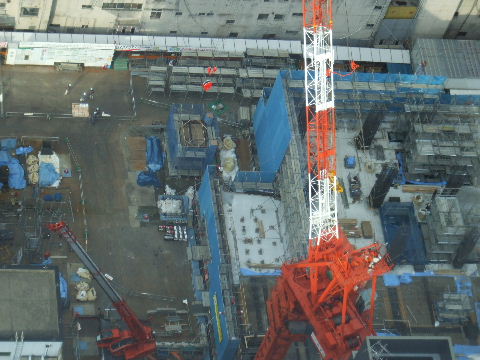

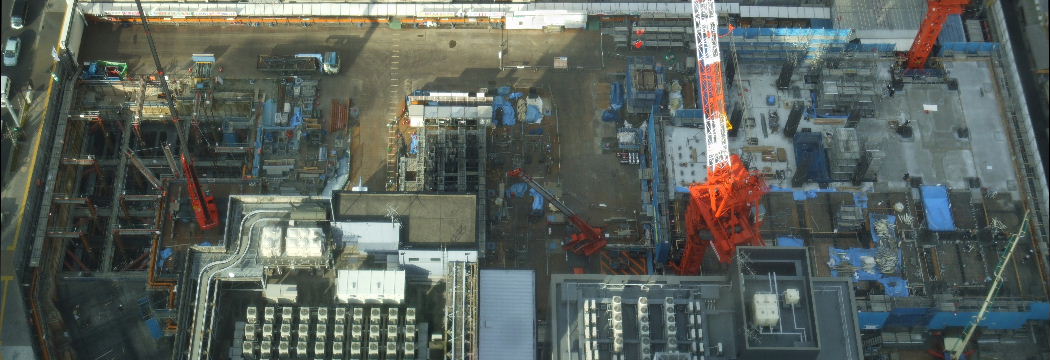

超高層棟は二階の床までコンクリートが入り柱を建設中。 | 超高層棟西側。この出っ張りは出入口になりそうな形。 |
2011年1月28日 |
---|
低層棟でも鉄骨を組んでいる。真ん中は駐車場のようだ。 |

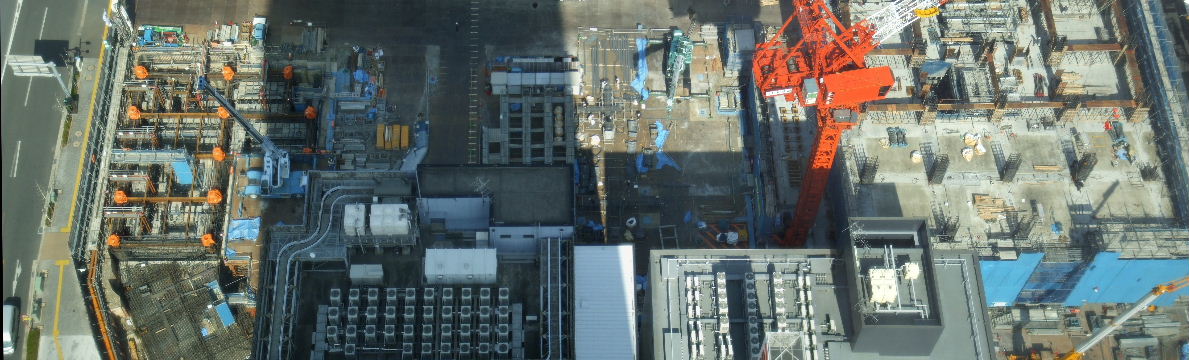

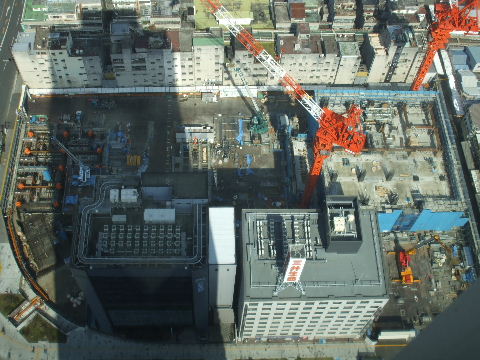

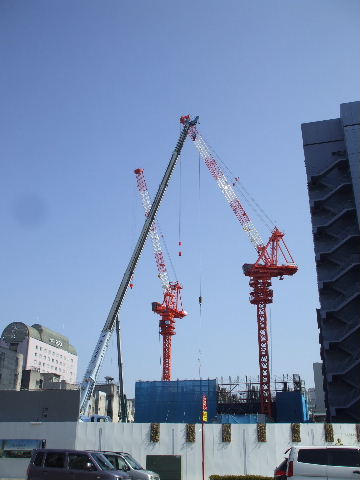

2011年2月26日 |
超高層棟は3階の鉄筋鉄骨組み中。低層棟は1階鉄骨まで。 シティ43の影が日時計のよう。 |
2011年2月26日 |
低層棟側のクレーンが替わったかな。 |

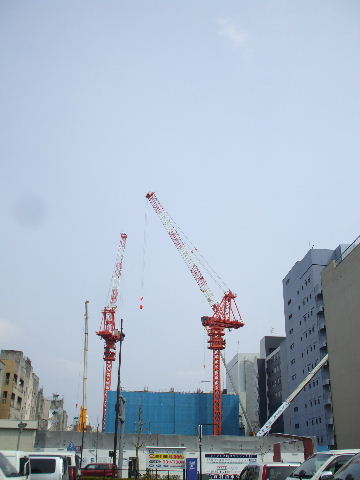

2011年4月2日 | 2011年4月2日 |
---|---|

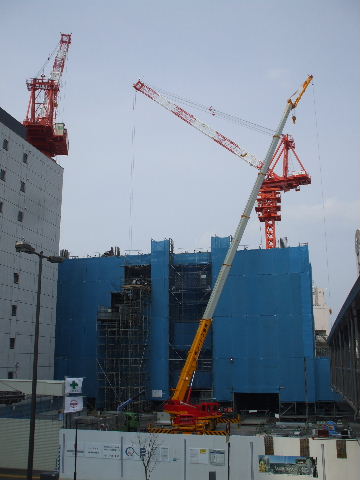

超高層棟は5階組み立て中。 | 柳ヶ瀬方向を見る。下にチラとクレーンが視界に入るように なった。やがて目の前にビルが立ちはだかり この景色の半 分くらいが見えなくなるものと思われる。 |

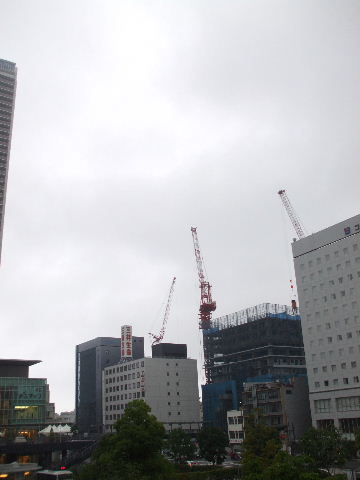

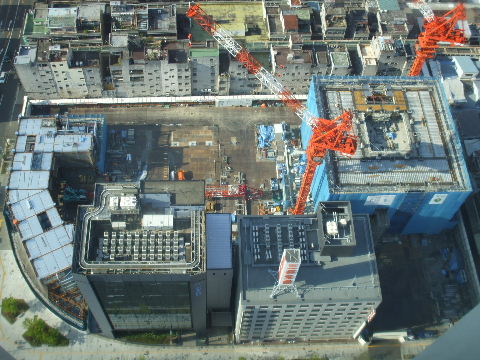

2011年4月29日 | 2011年6月18日 |

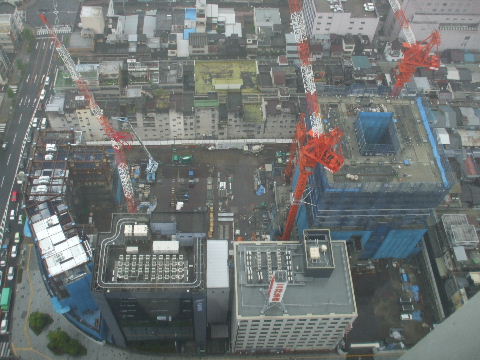

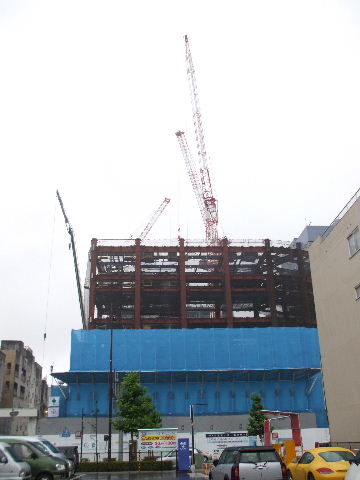

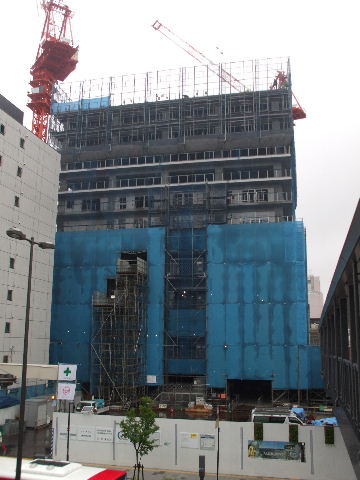

超高層棟は6階まできている。低層棟は敷地西に沿って3階 まで鉄骨が組まれている。 |

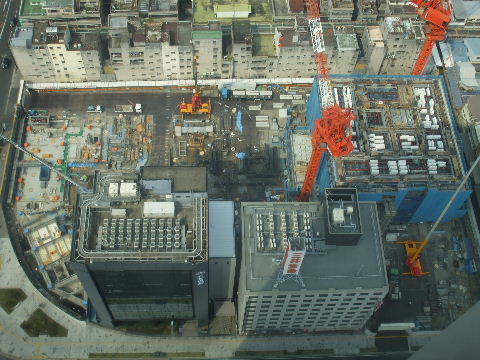

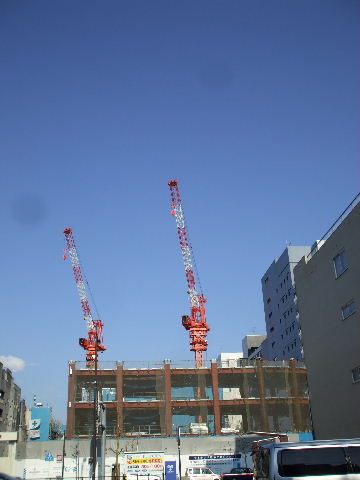

超高層棟が10階、低層棟が6階。 |
2011年7月23日 | 2011年8月6日 |

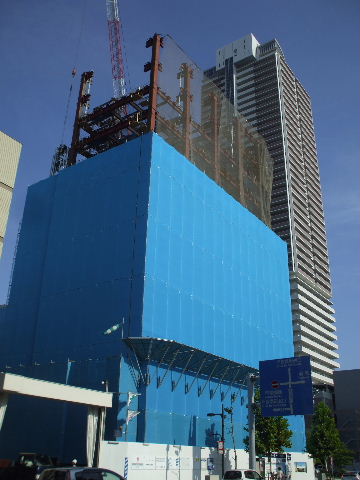

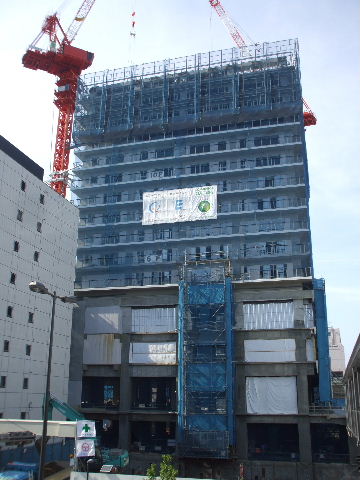

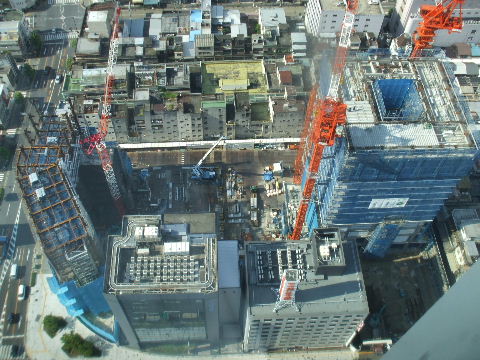

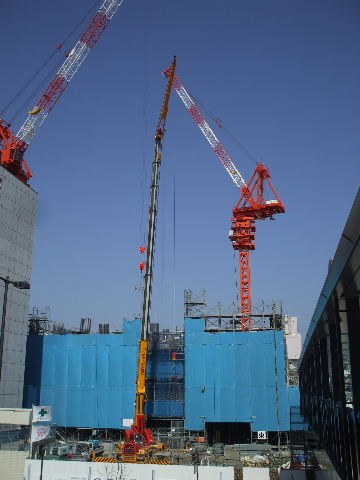

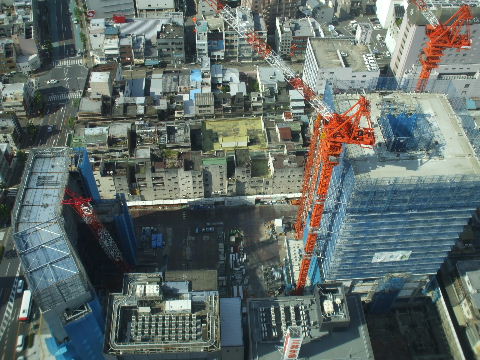

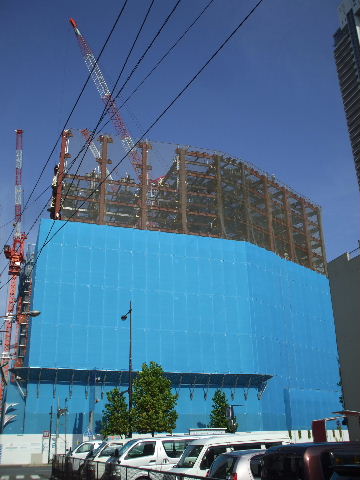

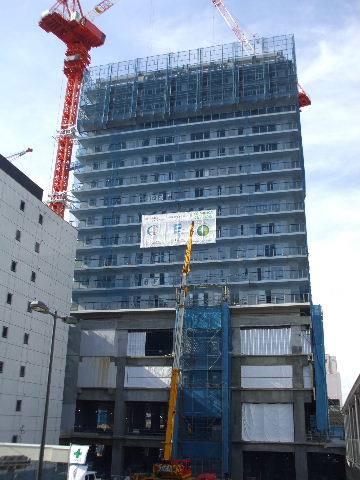

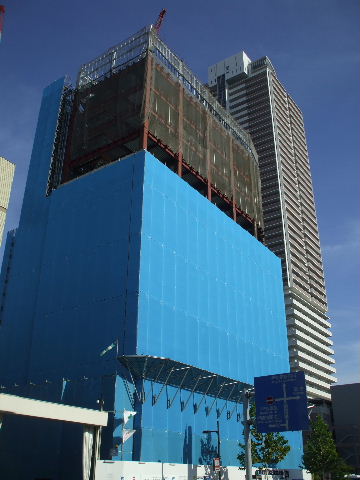

超高層棟15階、低層棟10階。 | 超高層棟17階、低層棟は屋上周りに鉄骨を組んでいる。手前 交差点側は広告塔か。 |

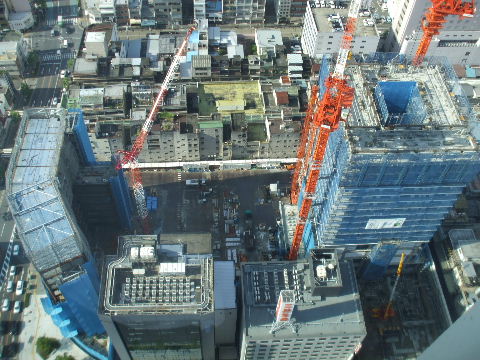

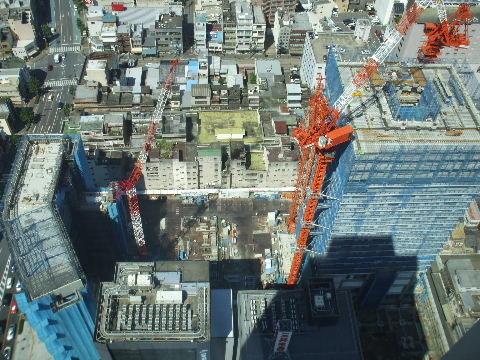

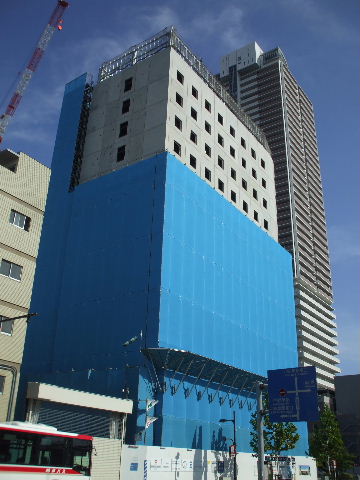

2011年8月13日 | 2011年9月7日 |

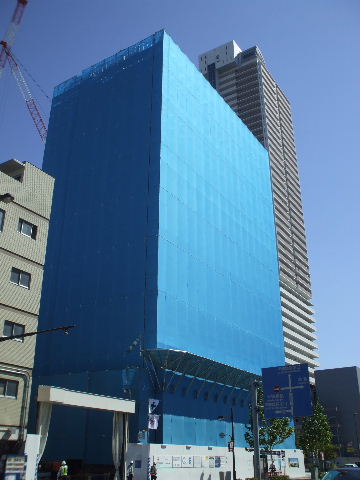

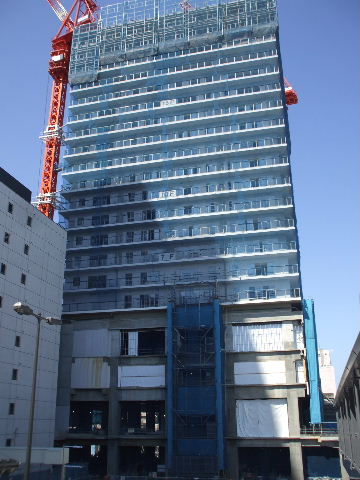

超高層棟は17階まで終わって盆休み。 | 20階。階数では半分を越えている。 |

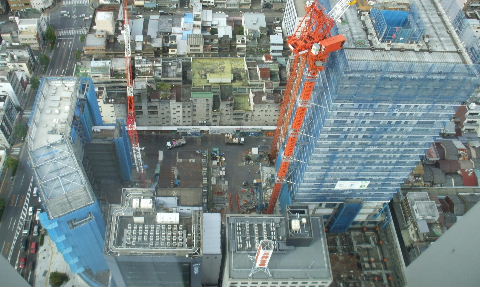

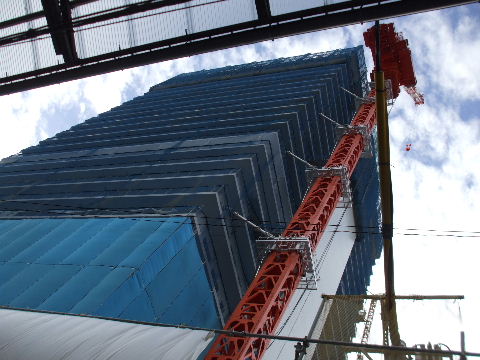

2011年10月1日 | 2011年10月16日 |

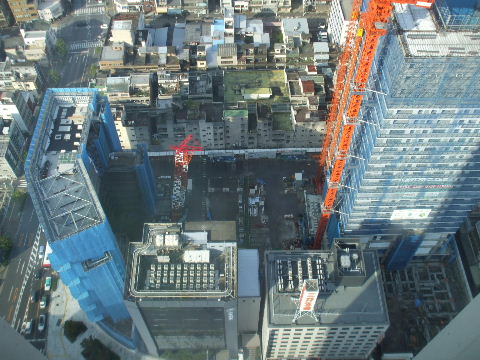

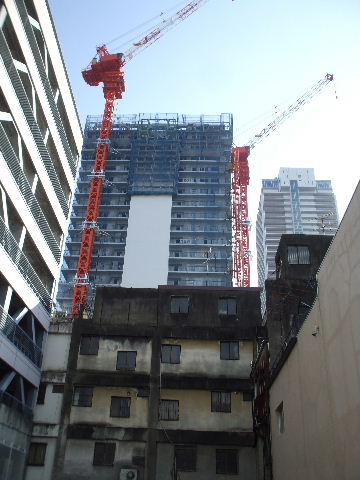

超高層棟は23階。低層棟はぼちぼちシートが外されそう。 | 超高層棟25階。 |

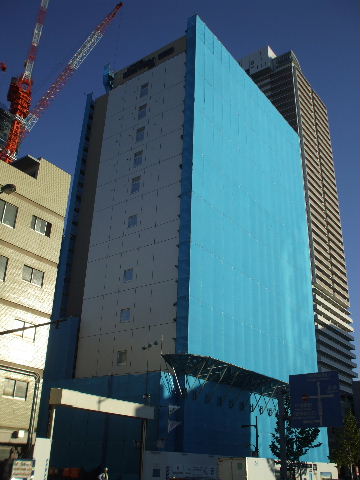

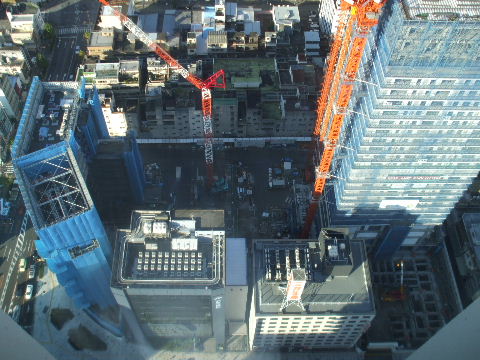

2011年10月31日 | 2011年10月31日 |

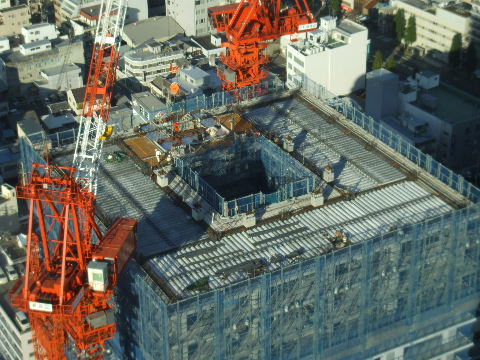

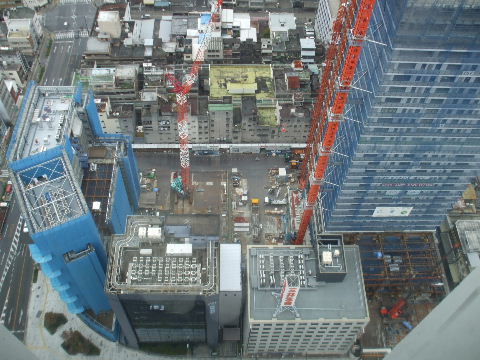

超高層棟は27階へ。もう画面からはみ出している。 | 最上部。真中の穴がエレベーターの設置されるスペースかと。 |

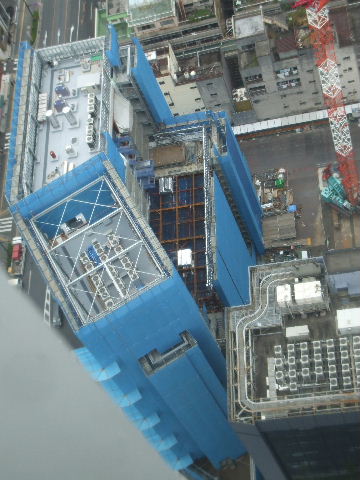

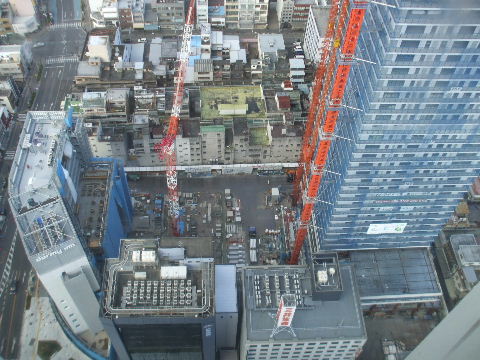

2011年11月23日 | 2011年12月23日 |

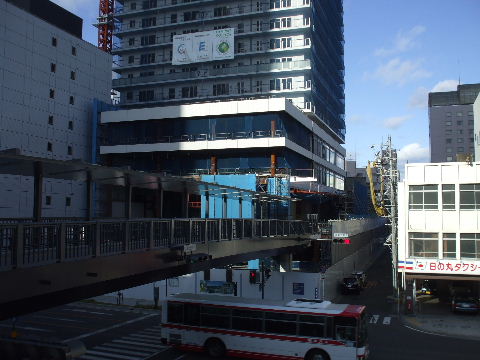

超高層棟30階組み立て中。 | 画面からはみ出してしまっているが33階。低層棟裏側に付け 足している所も工事が進んでいる。 |

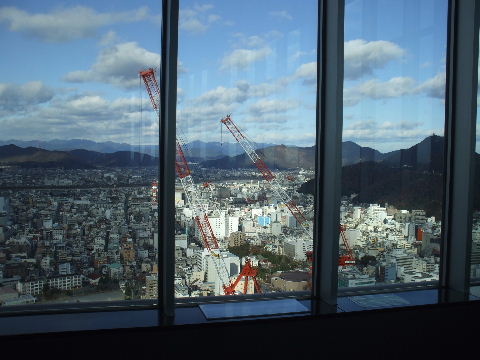

2011年12月23日 | 2012年1月22日 |

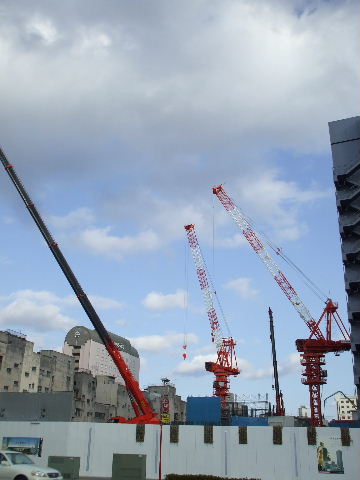

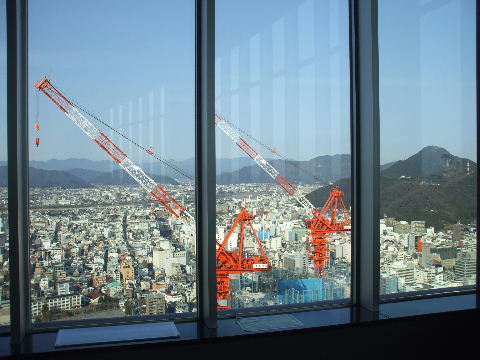

展望台景色にクレーンが覗く。 | 35階まで来てクレーンの肩の関節の少し下まで見えるように なった。 |

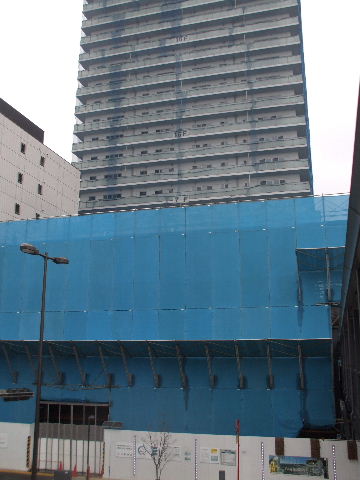

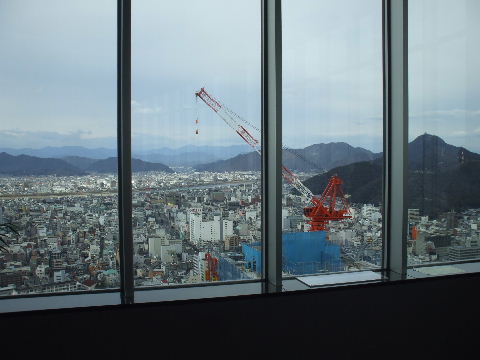

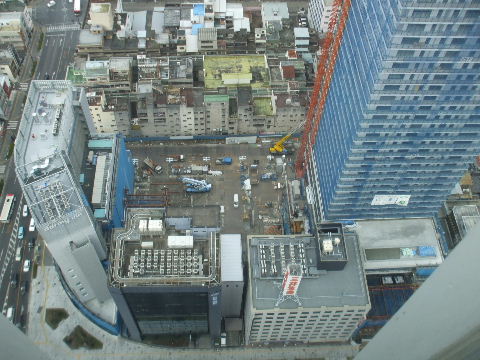

2012年2月26日 | 2012年2月26日 |

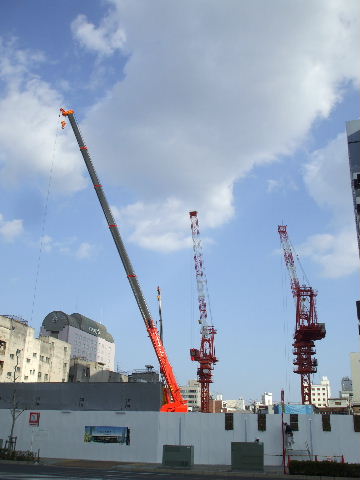

手前側にあったのと低層棟側にあったクレーンが無くなってい る。 |

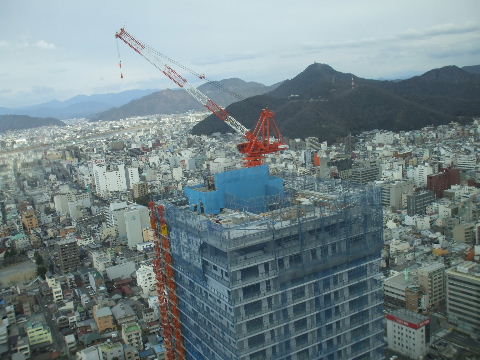

最上階に達し屋上の工事も行われている。 |
2012年2月26日 | 2012年3月25日 |

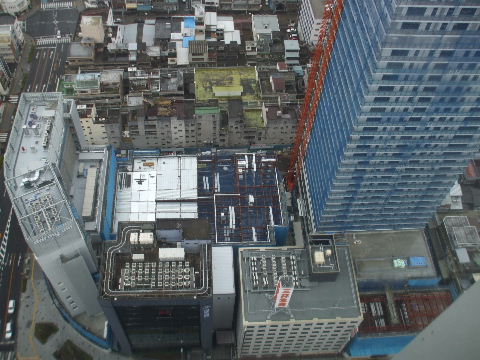

シティ43からの視界遮り度はこの程度で思ったほどではなか った。 |
超高層棟と低層棟の間をつなぐ建物を作っているようだ。 |

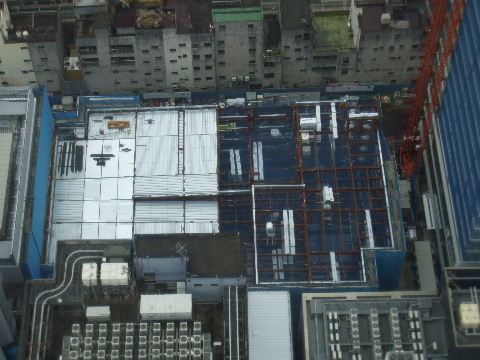

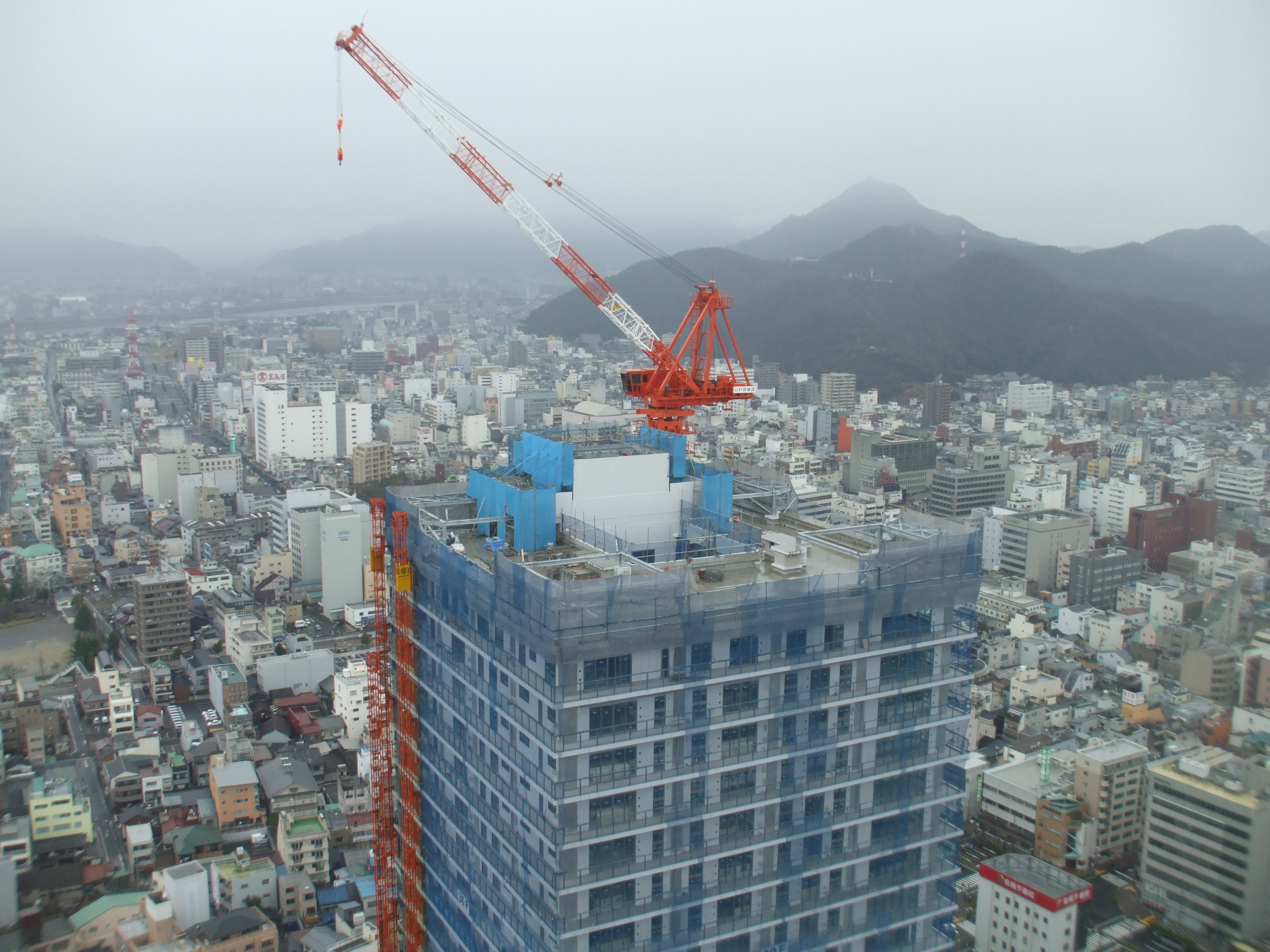

2012年3月25日 | 2012年3月25日 |
アップして見る。作業用エレベーターのある所を残して鉄骨組 みや床張りが行われている。 |
工事進む。 |

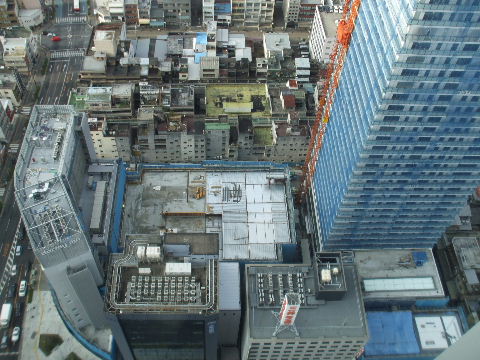

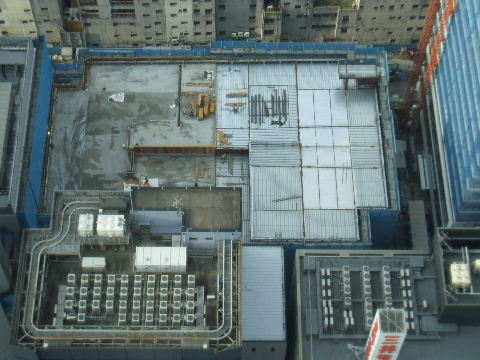

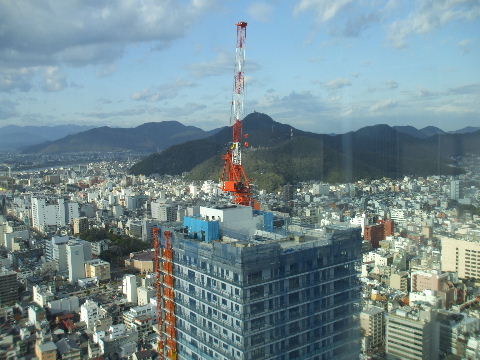

2012年4月14日 | 2012年4月14日 |

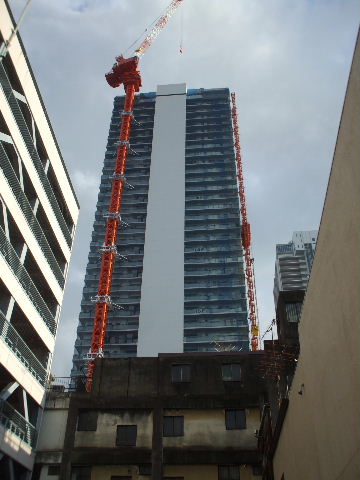

板張って鉄骨が見えなくなってきた。 | アップして見る。 |
2012年4月14日 | 2012年5月26日 |
クレーン撤去され、両棟間の建物もコンクリートで固まってき た。 | |

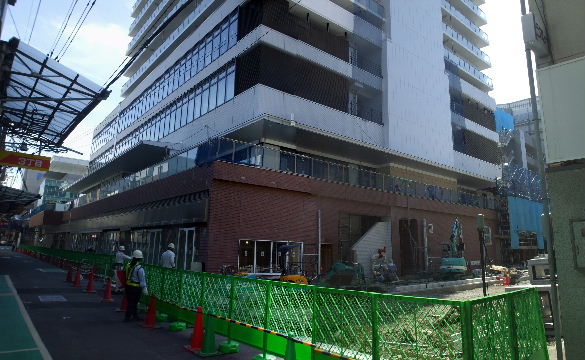

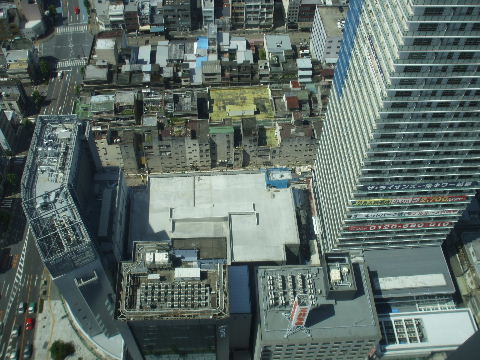

2012年7月8日 | 2012年7月8日 |

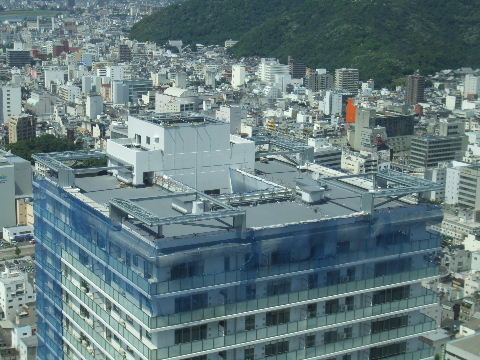

小さいクレーンも撤去されて出来上がってきている。 | |
2012年8月4日 | 2012年8月4日 |

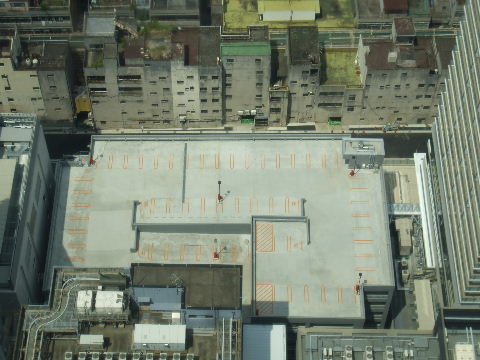

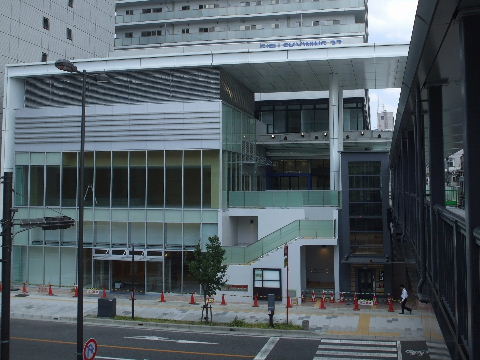

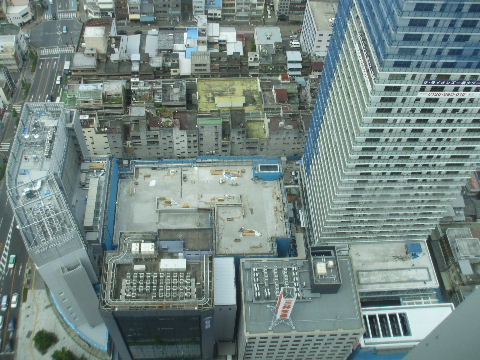

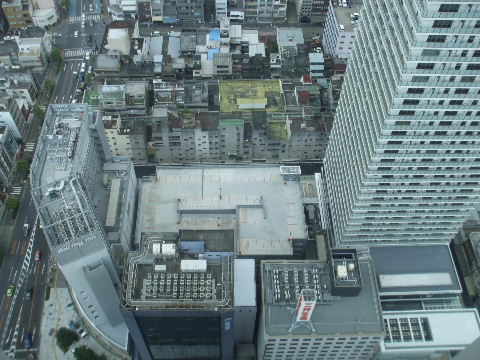

外観は出来た。 | 駐車場も線が引かれている。 |
2012年8月4日 | 2012年8月4日 |

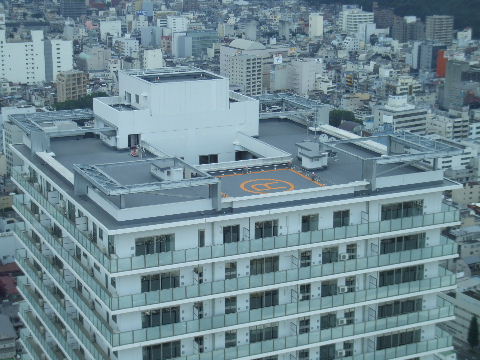

超高層棟全身を見る。 | 屋上にはRマーク。 |
2007年7月6日 | 2009年7月20日。 | 2009年7月20日。 |
---|---|---|
北西から見る。奥が岐阜駅方向。こちら 側は中層のビルが建つようだ。 | 駅前
から一筋
目。9月時点で既に殆ど移 転して空き家になっている。 | 二筋目。こちらも同様。 |
2009年11月23日 | 2009年11月23日。 | 2009年11月23日。 |
---|---|---|

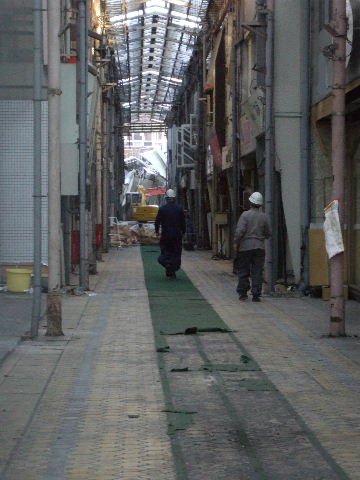

先ず用地東側の建物の解体工事が始ま った。その西の白い9階建てのビルにも 足場が組まれ始め ているがこれは外壁 改修工事で関係なし。 | 正面から見る。 | 西から少し入っ
た所に塀が立って塞がれ た三丁目の通り。 |
2009年11月23日 | 2009年11月23日。 | 2009年11月23日。 |
---|---|---|
四丁目の通りは西側の入り口に塀が立 っている。 | 隙間から覗いてみると奥(
東)の方で

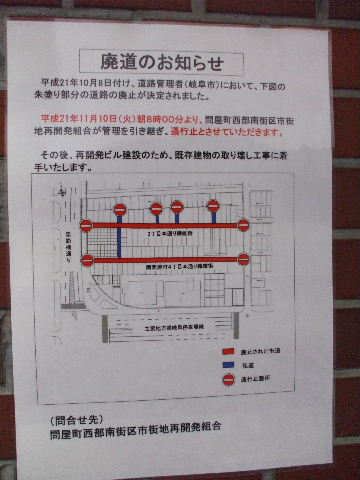

アー ケードが落ちているのが見える。 | この2本の道は廃道になるという掲示。 |
2010年1月23日 | 2010年1月23日。 | 2010年1月23日。 |
こちらからだとあまり変化が見えない。 | まだアーケードの残っている通りを塀の
隙間から覗く。 | こちらも大地震の後のような景色。 |
2010年3月6日 | 2010年3月6日。 | 2010年4月10日。 |
駅前から向うまで見通せるようになった。 | 一本北の問屋街。左側の建物のすぐ後
ろは工事現場。 | 駅前からはビルの間に重機が並んでい るのが見える。 |
2010年4月10日 | 2010年4月10日。 | 2010年6月27日。 |

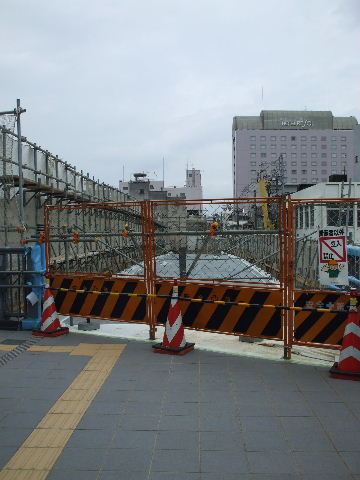

今のところ現場東端に重機が集まってい る。 | 西側の元アーケード入口があっ
たところ が現場入口になっている。 | まだビルも無いうちから駅前の道路を跨 いでシティ43前と 結ぶ歩道橋を架ける工 事が行われている。 |
2010年6月27日 | 2010年6月27日。 | 2010年8月28日。 |
もう少し近くから見てみる。 | シティ43東側から見る。 | 塀
には
駅前の金々の銅像とシティ43と 一緒に収めたポスター。 |
2010年9月25日 | 2010年9月25日 |
---|---|

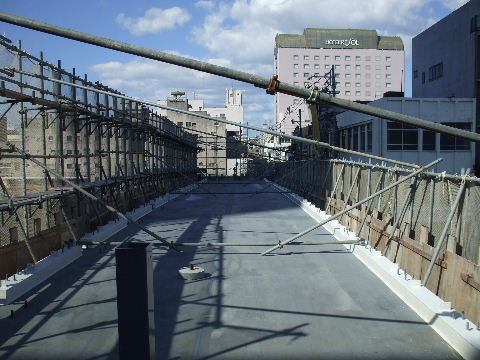

シティ43前のデッキから見る。 | 歩道橋は架けたもののビルが出来ないと使い途が無いから このまま暫く放ったらかしかな。 |
2010年10月11日 | 2010年12月23日 |
クレーンの腕が交錯。 | JR駅前から見る。 |
2010年12月23日 | 2010年12月23日 |

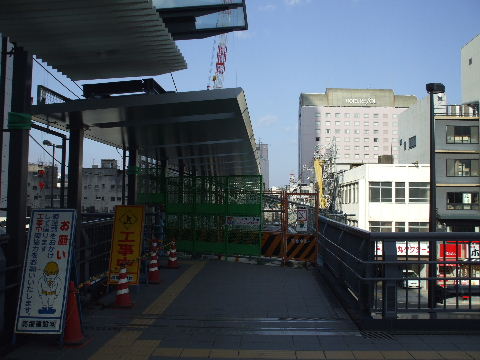

駅前の通りを渡るデッキに屋根を取り付け中。 | 西から見る。手前が低層部。 |
2010年12月23日 | 2011年1月28日。 | 2011年1月28日。 |
---|---|---|

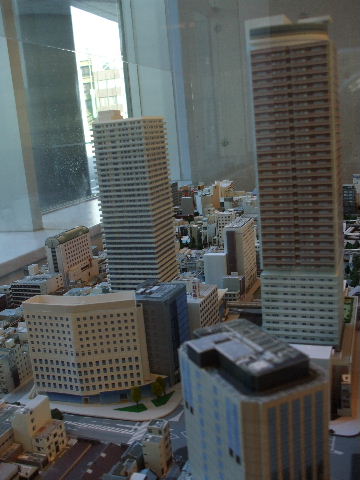

シティ431階の模型では既に完成してい る。 | 西側から。塀越しに少し鉄筋が
見え始め ている。 | 駅前通り側から。 |
2011年1月28日 | 2011年2月26日 |
---|---|
駅のデッキに看板が掲出されている。 | 塀より高くなり西からも見えるようになっ てきた。 |
2011年2月26日 | 2011年4月2日。 | 2011年4月2日。 |
---|---|---|
駅前通り側から見る。 | 少し高くなった。 | この位置からも
建設中ビルが見えるよう になってきた。 |
2011年4月2日 | 2011年4月29日。 | 2011年4月29日。 |
西から。 | 手前の低い建物より高くなってきた。 | 低層棟の
鉄骨
で奥の超高層棟が見えな くなった。 |

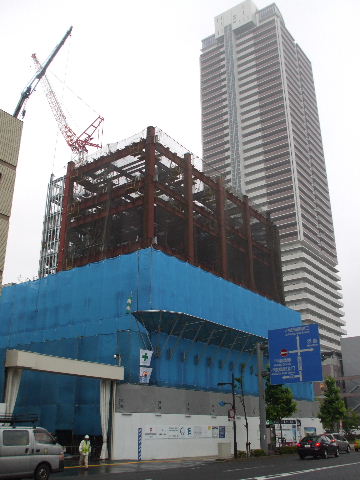

2011年6月18日 | 2011年6月18日。 | 2011年6月18日。 |
左前に建っているビルより高くなった。 | もう少しで画面からはみ出す。 | 低層棟正面、西から。 |
2011年6月18日 | 2011年7月23日。 | 2011年7月23日。 |
低層棟を北西方向から見る。向かいに シティ43。 | 鉄骨が高くなってきた。 | 真西から見る。今のところ超高層棟は陰 になって見えない。 |
2011年7月23日 | 2011年7月23日。 | 2011年8月6日。 |

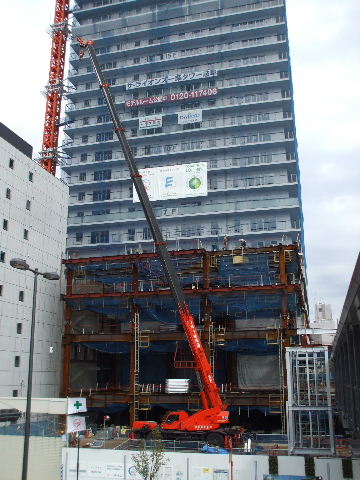

商業施設の入る2階まで、オフィスの入 る4階までとその上の住宅部分で外観が 大分と違う。住 宅部分にとりかかってペ ースが上がったようだ。 | 東から見る。手前のビルの頭越しに見え るようになってきた。 | 大体週一の
ペースか。二機のクレーン に名前が付けられていて左(西)が「長良」 右が「金華」。これシティタワー43を組ん で いたクレーンと同じ名前。同じクレーン なのか。 |
2011年8月6日 | 2011年8月13日。 | 2011年9月7日。 |
通りに面した側は大体鉄骨組みは終わ ったかな。 | 外壁取り付け中。 | またシートが掛かって見えなくなった。 |
2011年9月7日 | 2011年9月7日。 | 2011年10月1日。 |
この位置から全体を写すのはもう無理。 | 周囲のビルよりも高くなってきた。 | さらに突き抜けてきた。手前には昔ここ
を走っていた電車を思い起こさせる連節 バス。 |
2011年10月1日 | 2011年10月16日。 | 2011年10月16日。 |
東側真下から見てみる。 | 北側住宅の窓ではない部分に外壁が貼 られている。 |
|
2011年10月16日 | 2011年10月31日。 | 2011年10月31日。 |
正面にマンション名の横断幕。 | 43より横幅があるように見える。 | 低層棟北側の壁が見えるようになった。 |
2011年10月31日 | 2011年11月23日。 | 2011年11月23日。 |
最上部にはホテル名。 | さらに高くなる。 | 超高層棟前に低層部の商業施設フロア を継ぎ足して建設 中。 |
2011年11月23日 | 2011年12月23日。 | 2011年12月23日。 |

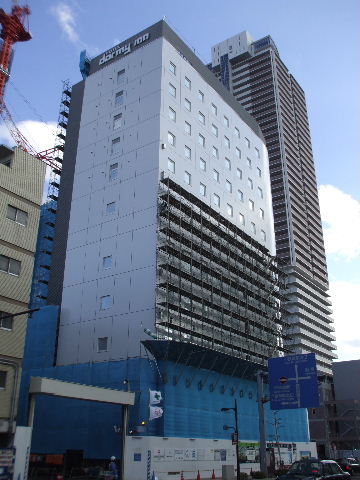

低層棟も裏側に継ぎ足して鉄骨組み中。 | 高さが段々近づいてきている。 | もう少しで全体が見えるようになる。 |

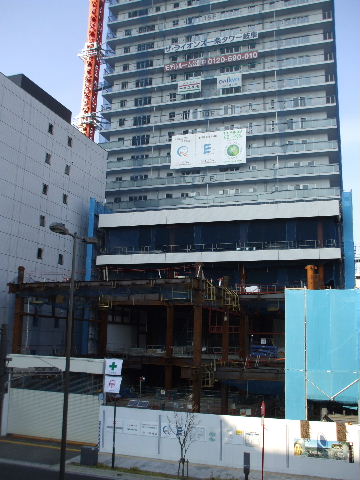

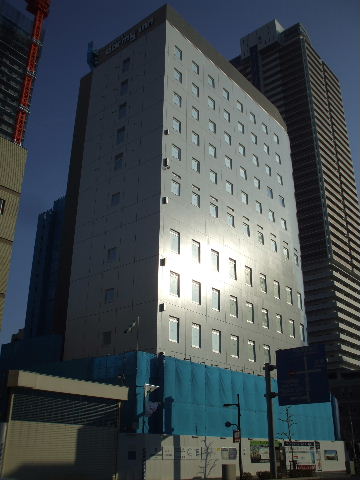

2011年12月23日 | 2012年1月22日 |
---|---|
シティ43側からデッキでつながる商業施設部分の外観が大分 と出来てきた。 |
4階部分の手前に更に2階の鉄骨を組ん でいる。商業施設部分は通りに面する所 まで広がって来るよう だ。 |
2012年1月22日 | 2012年1月22日。 | 2012年2月26日。 |
---|---|---|
低層棟は上の方は外観が見えるように なった。 | あと2階ほどで最上階に達する。 | 最上階に達し43と37が並ぶ。 |
2012年2月26日 | 2012年2月26日。 | 2012年3月25日。 |

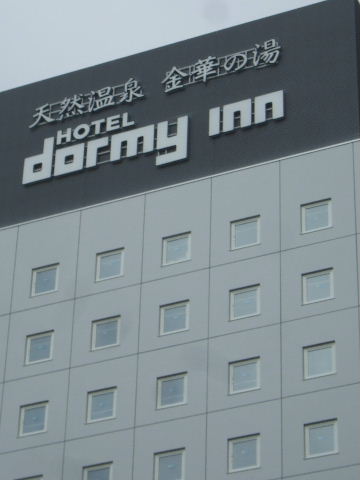

駅反対側から見る。 | なに、温泉とな。 | 屋上にでっぱりが見えるようになった。 |
2012年3月25日 | 2012年4月14日。 | 2012年5月26日。 |
商業施設部分にシートがかかり内外装 工事中のよう。 | 北面。 | 問屋の古い建物の向こうにクレーンもと れた新しいビル。 |
2012年5月26日 | 2012年5月26日。 | 2012年5月26日。 |
商業施設部分入り口上に名前入る。 | ホテル棟、塀がとれて全体が見えるよう になった。 | 南西側から見る。 |
2012年7月8日 | 2012年7月8日。 | 2012年7月8日。 |
上に少し網がかかっている外は見た目 出来上がり。 |
横断幕が沢山掲出されている。 | 駅前からデッキでつながる商業施設部分 も見えるようになった。 |
2012年7月8日 | 2012年7月8日。 |
---|---|

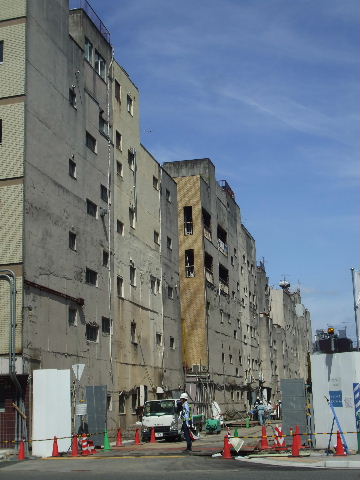

高い塀が撤去されて問屋街に面した東、北側も見えるようになった。 | 見た目あまりに落差の大きい北側の問屋 街の壁。どこかの廃墟を撮影する映画の セットに使えそう。 |
2012年8月4日 | 2012年8月4日。 |
---|---|
横断幕も外されてすっきり。 | 低層階商業施設部分を正面から見る。 |
2012年8月4日 | 2012年8月4日。 | 2012年8月4日。 |
---|---|---|

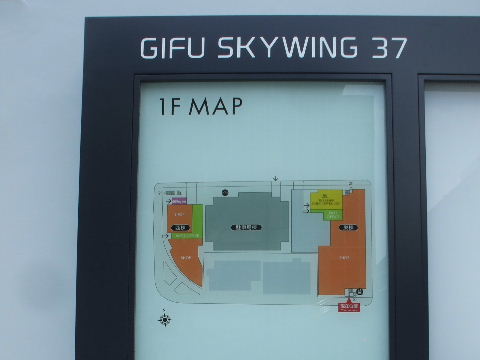

取り敢えず一階だけ案内図が出る。オレンジ 色が商業施設部分。 |
東側の商業施設部分。既に繊維問屋の看板 が出ている所もある。 |
低層棟も道路沿いの整備中。側面にも看板 がついた。 |
2012年8月4日 |
---|
左奥の駅からつながるデッキがビル周囲に東から北へ続いている。植樹もされて終了間近。 |

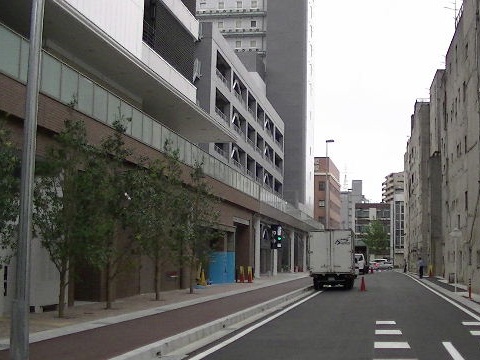

2012年10月14日 | 2012年10月14日。 |
---|---|
先月に竣工式が行われ完成。駅からのデッキも開通。 | 駅側一階に銀行。二階デッキを渡った所にコンビニ開店準備 中。普通の通行人が通りがかりに使えそうな 店はこのコンビ ニくらい。 |
2012年10月14日 | 2012年10月14日。 |
一階東側には繊維問屋街っぽい店が取り敢えず一軒だけ。 | マンション入口は裏側にあり入口にはこの親子。 |
2012年10月14日 | 2012年10月14日。 |
早速引っ越しの車。 | 北側のうす暗く古い問屋街通路から見る。こちらもきれいにな るといいが。 |
完成しましたのでこの見物終了です。
