ザ・ランドマーク名古屋栄工事見物

地上41階、地下4階、約200㍍。2026年完成予定。第二次大戦で焼失するまでは日銀があった場所で戦後何度か開発構想が出たもののすべて構想で終わっておりこんどこそ本当に計画が実現しそうだ。北東角に小さいビルが3棟建っているのは1978年に市と松坂屋がこの一画に共同で高層ビルを建てる構想を出したものの数年経っても全く進展がなくそれぞれの地主が待ちきれずに建てたもの。その後も40階建てを建てるだの文化会館を建てるだの何度か構想が出されたがどれも実現せずに終わっていた。

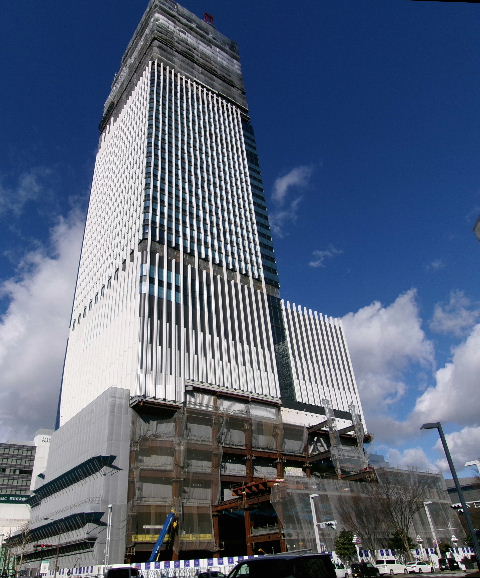

1954年。丸栄の屋上から見る。
細かい建物が何軒か建っている。
右向かいのオリエンタル中村百貨店は3階建。
手前南西角には松坂屋栄町店がある。

2019年02月07日。南西、栄交差点向かいから見る。手前西半分くらいの広場になっているところが市有地で大丸・松坂屋との共同開発を条件に民間に売却され、その奥東の銀行の建物と北側の駐車場が大丸・松坂屋の所有地。

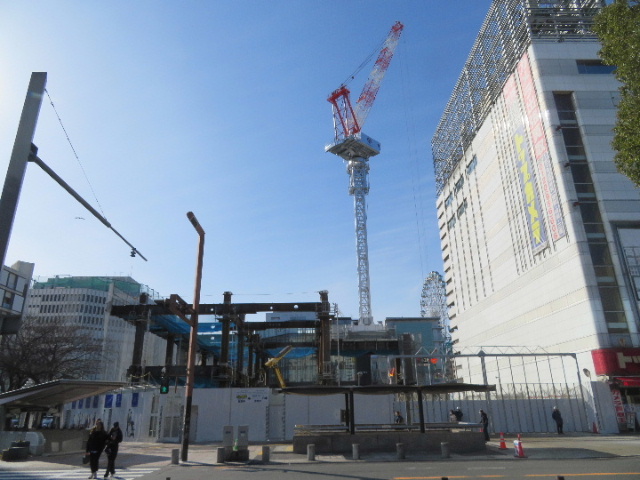

2020年08月23日。南東、交差点向かいから。

2022年02月02日。北西、交差点向かいから。

2022年02月02日。北東、県芸文センター10階から。

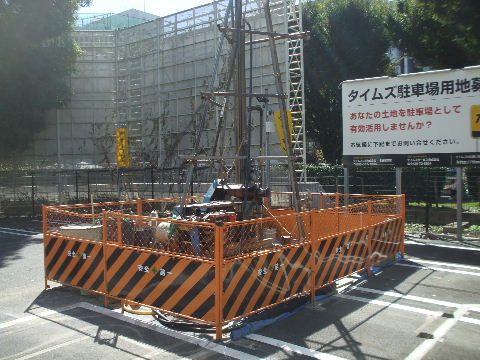

2020年09月05日。市有地側地質調査。

2020年09月27日。大丸・松坂屋所有地側
地質調査。

2022年02月02日。南東角の銀行建物解体中。
工事関係の出入りは北側の駐車場跡から。

2022年03月21日。南東角、解体大体終わり

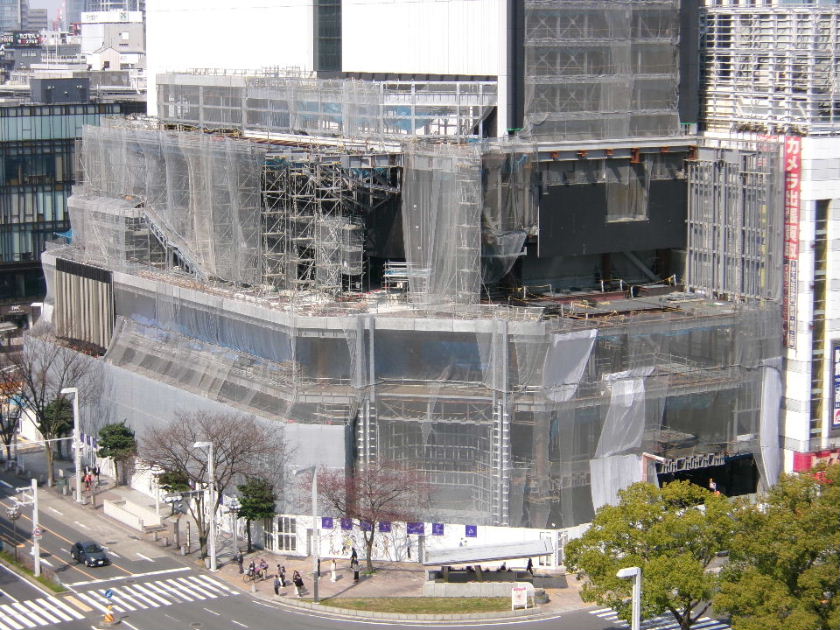

足場外し中。

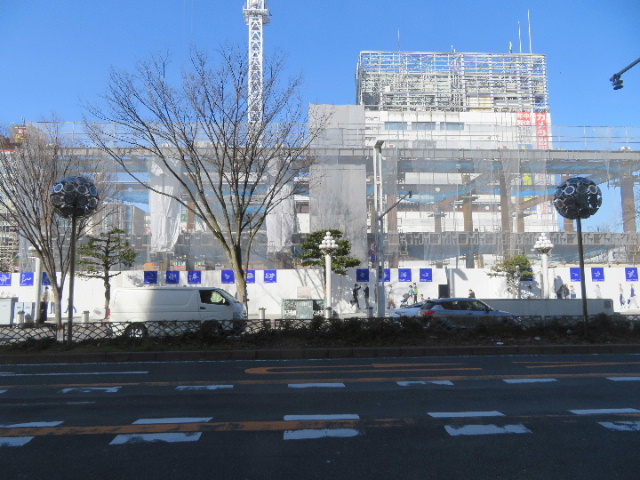

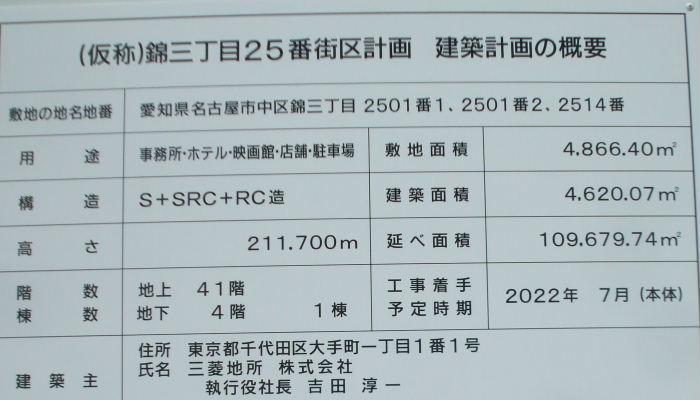

2022年03月21日。工事看板。

工事

2022年06月26日。杭打機入って工事始まる。

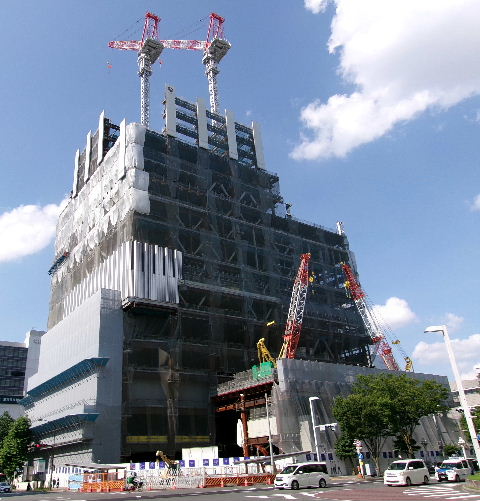

2022年06月26日。西側の広場も立ち入り禁止に。

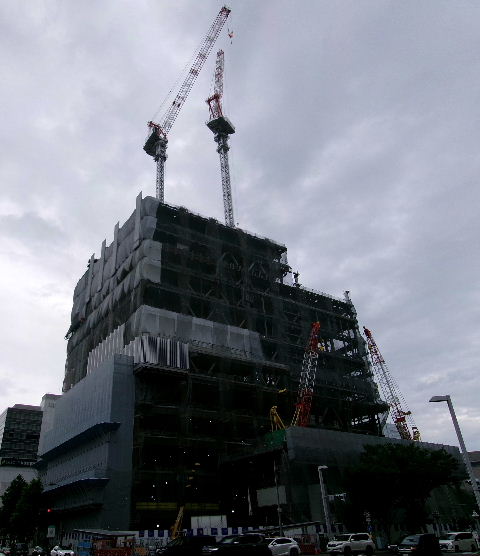

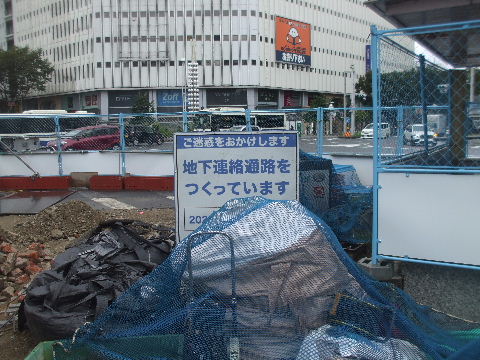

2022年07月10日。三越前から見る。広場だった
ところも白い塀で囲われている。

2022年07月24日。 北西から見る。奥に中日ビル。

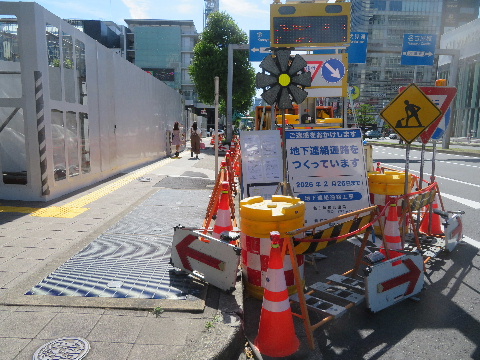

2022年07月24日。北側、錦通でこんな工事。

2022年07月24日。 東山線の西改札口を出た
この辺りが開口部になるか。

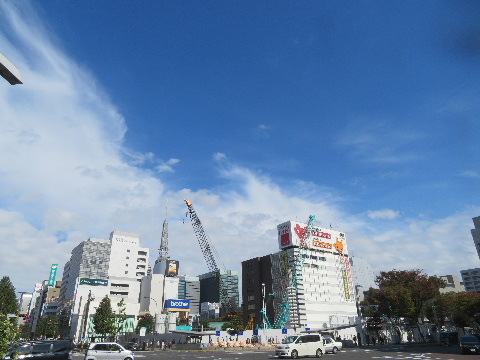

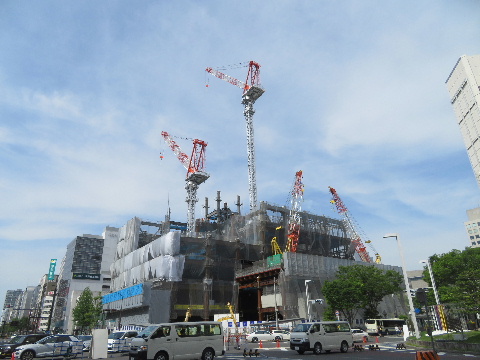

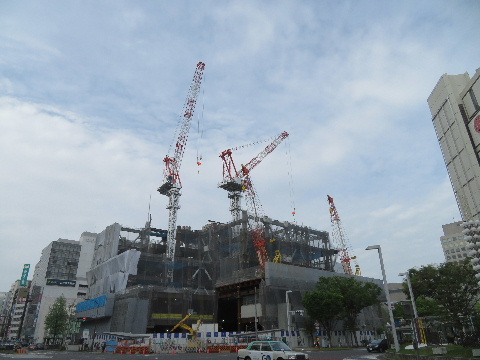

2022年10月30日。種々の重機が入りまだ当分
基礎と地下工事が続く。

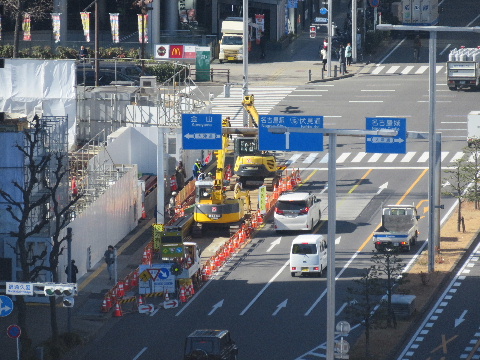

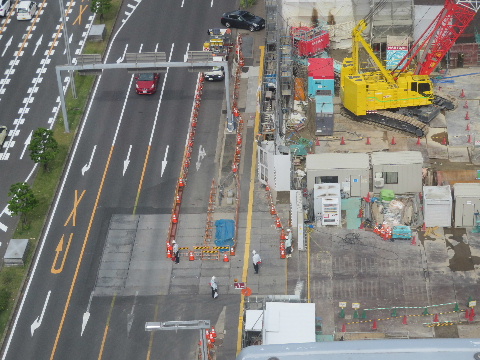

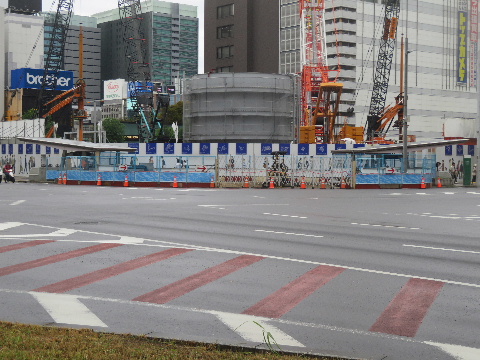

2023年01月31日。錦通側、一車線塞いで
道路に鉄板敷き地下街連絡口作り中。

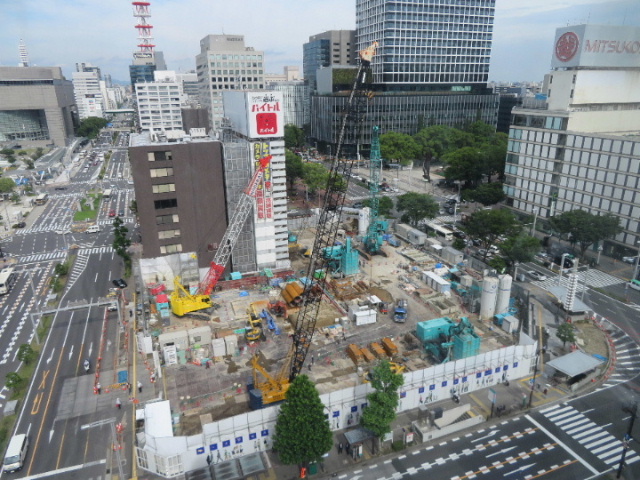

2023年05月30日。もうぼちぼちクレーン立つかな。サンシャイン観覧車から見る。

2023年05月30日。北側錦通の東山線栄駅
西改札付近に出る通路工事。まだ鉄板が
はってある。

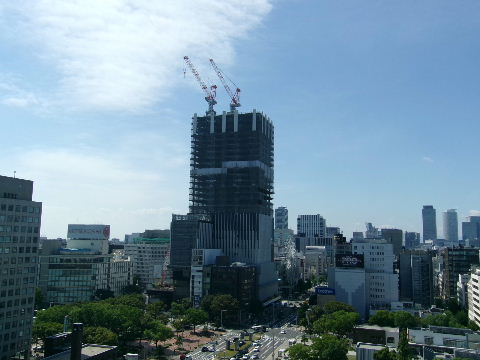

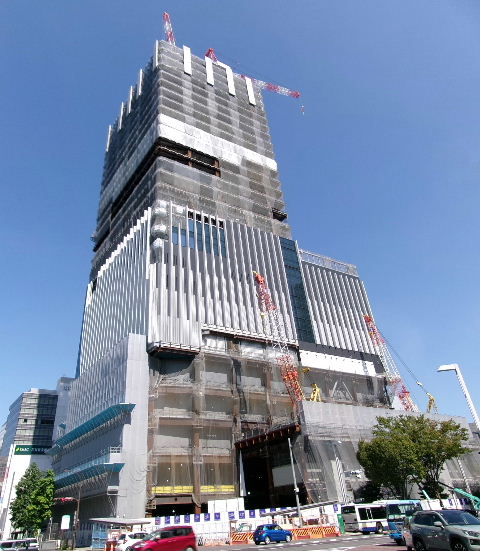

2023年10月01日。栄交差点で工事。

2023年10月01日。花壇を撤去してこの工事。

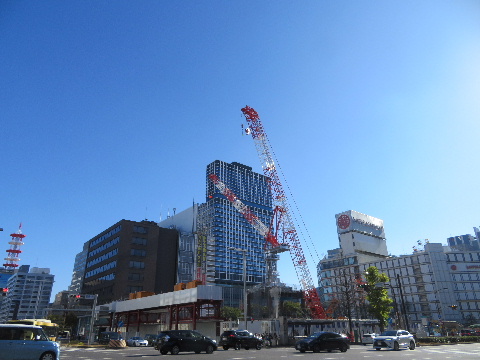

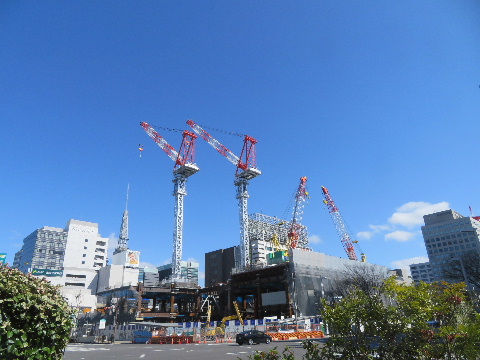

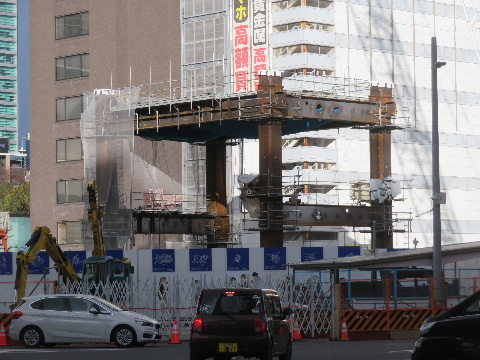

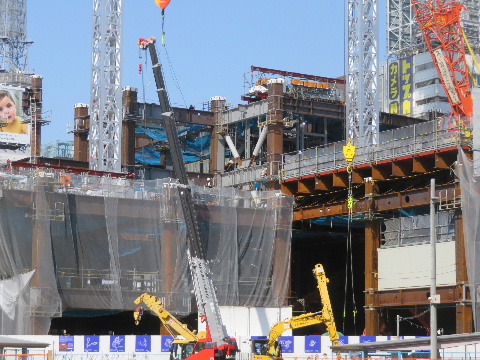

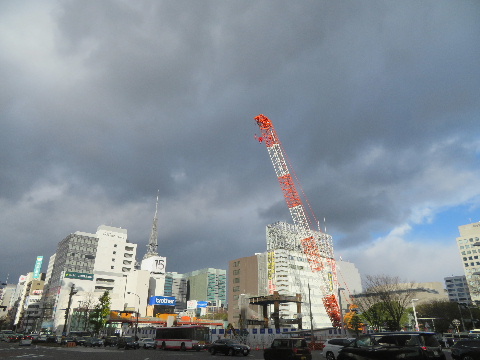

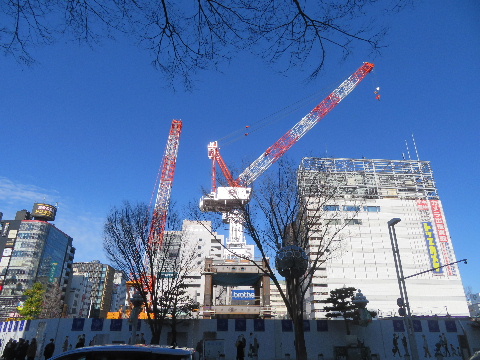

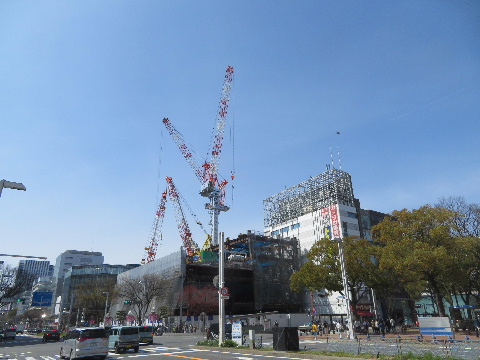

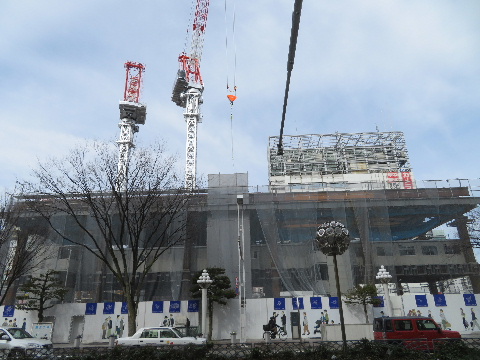

2023年12月17日。取っ掛かりの鉄骨立つ。

2023年12月17日。ここにクレーンか。

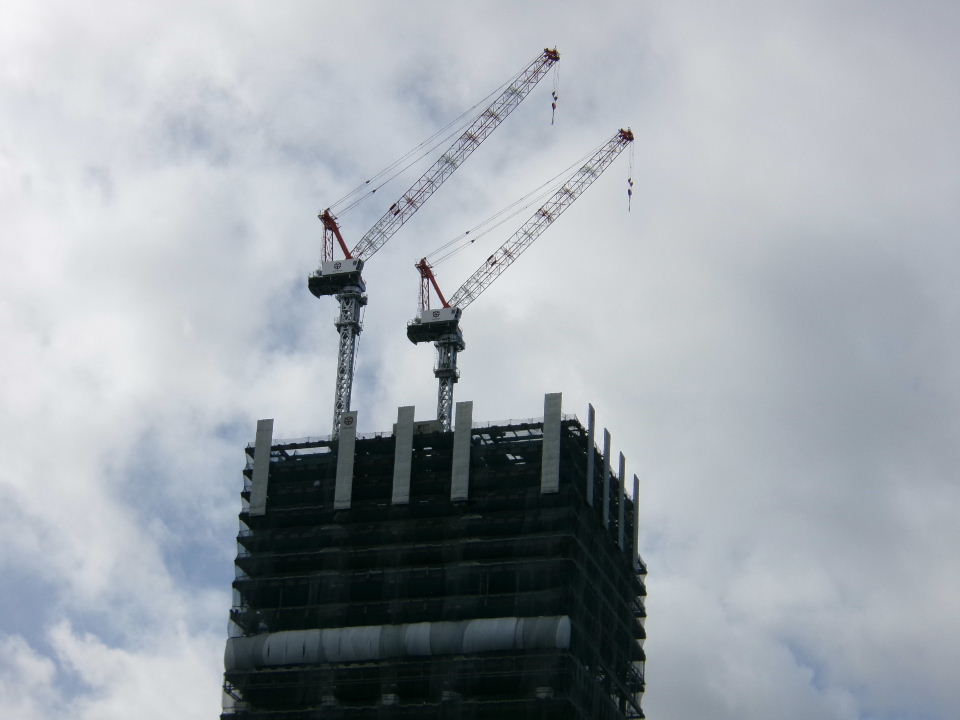

2023年12月24日。鉄骨の上にクレーン立つ。

2023年12月24日。

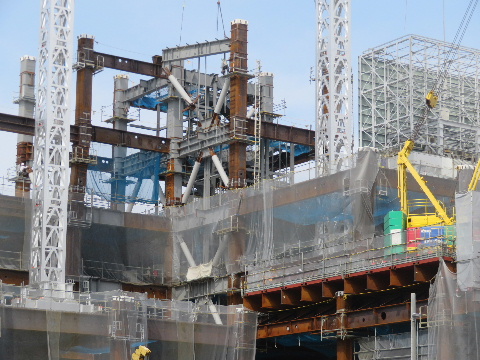

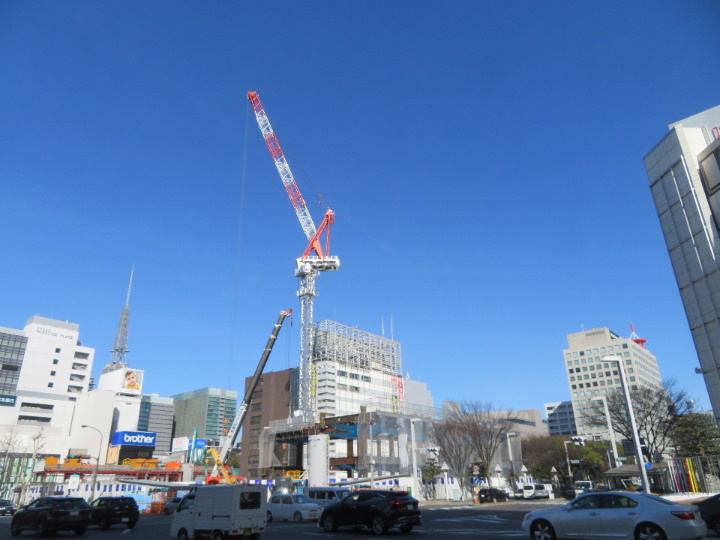

2024年02月08日。南寄り、広小路沿いで
鉄骨組み始まる。

2024年02月08日。東、久屋大通側から見る。

2024年02月08日。南から見る。

2024年02月08日。一階鉄骨何か装飾的な模様。

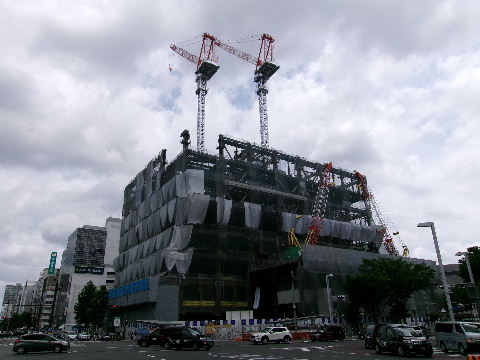

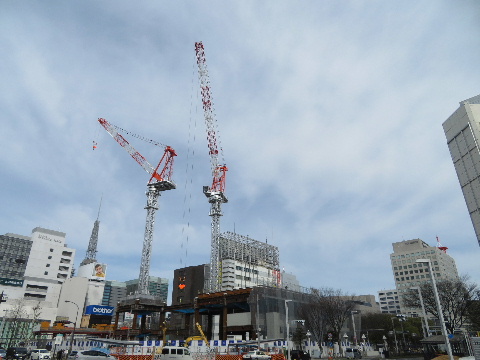

2024年02月24日。クレーン2基になって
北寄りでも鉄骨組み。

2024年02月24日。スペースが無いのか
組んだ鉄骨の広小路沿いの2階に工事事務所。

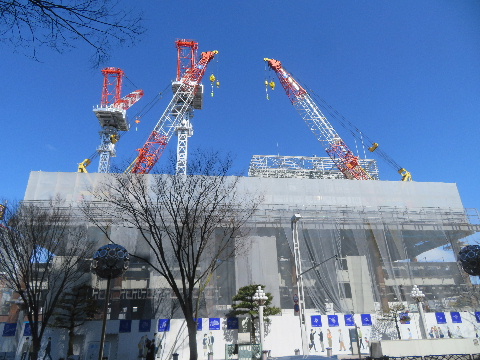

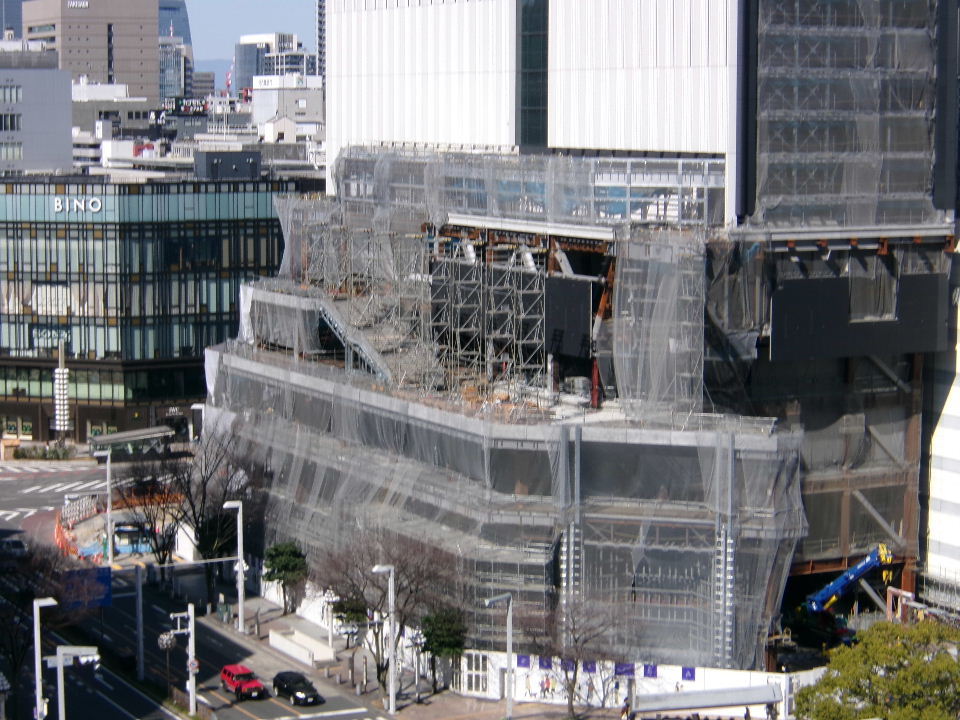

2024年03月10日。左、北西方向へ鉄骨
組みが広がっている。

2024年03月10日。広小路沿いの二階まで
組んだ鉄骨の上に床をはってクレーン車
2台載る。

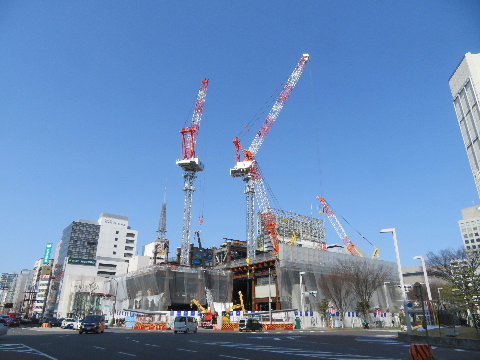

2024年03月22日。北寄りで4階まで
積みあがる。

2024年03月22日。アップ。

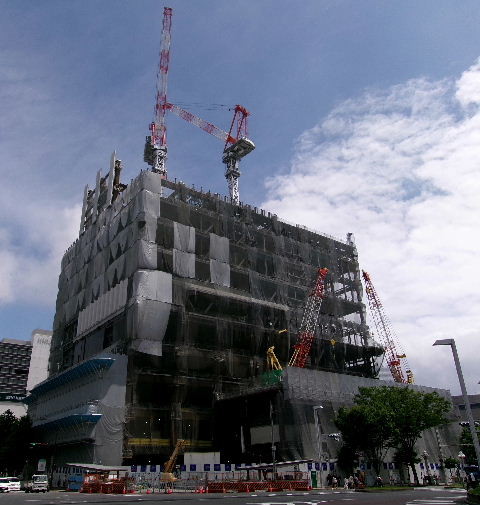

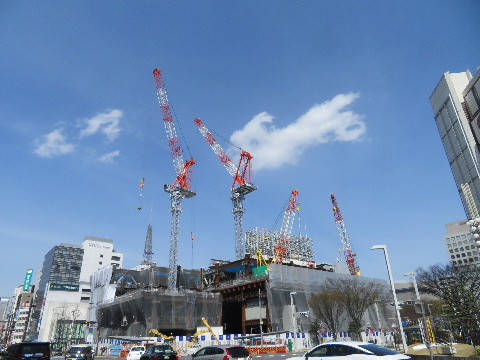

2024年03月30日。4階まで組みが東西に
広がっている。

2024年03月30日。東側。こうして見ると

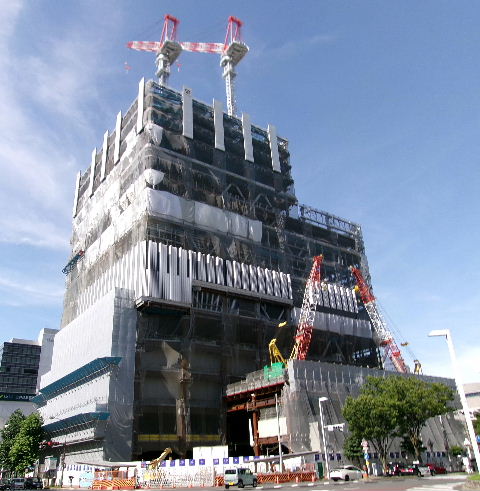

北東部に残った細かいビルで真四角になら
ないのが実に残念で口惜しい感じ。

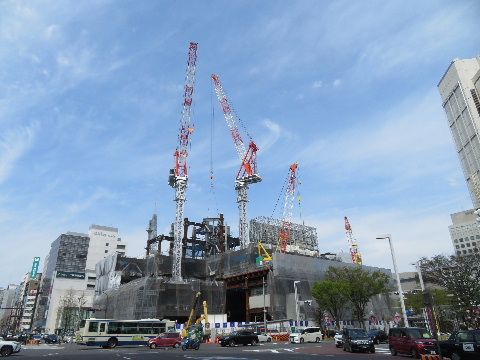

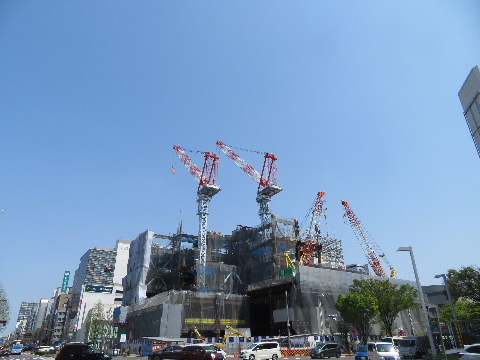

2024年04月06日。6階へ。

2024年04月06日。耐震。

2024年04月14日。6階まで鉄骨手前に
広がってくる。

2024年04月20日。6階まで鉄骨、
東の方へ広がる。

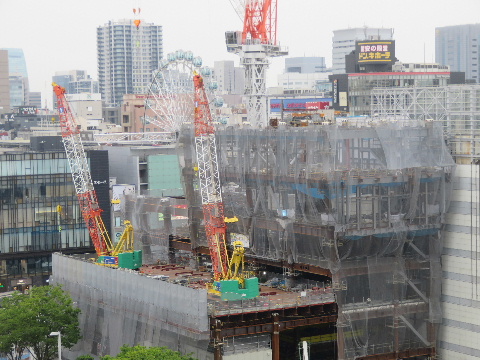

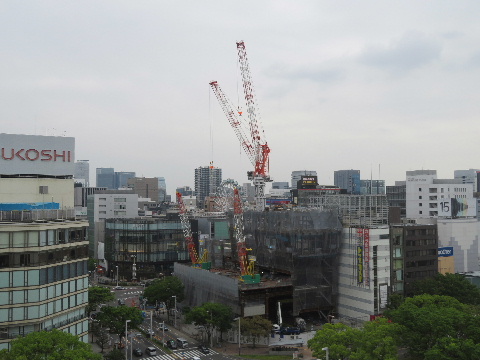

2024年04月23日。新しい角度。中日ビル
7階屋上広場から。

2024年04月23日。アップ。

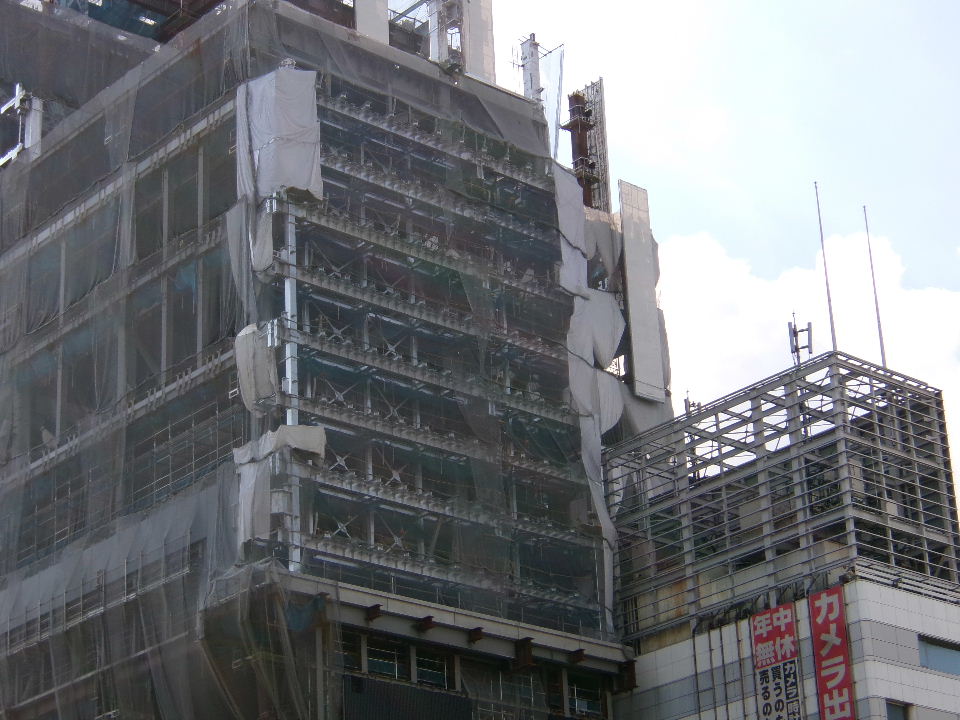

2024年04月28日。クレーン一基高く
なってさらに積み上げ。

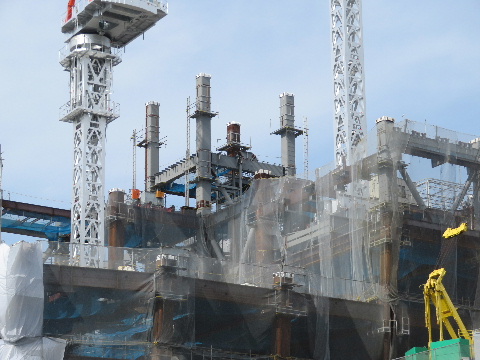

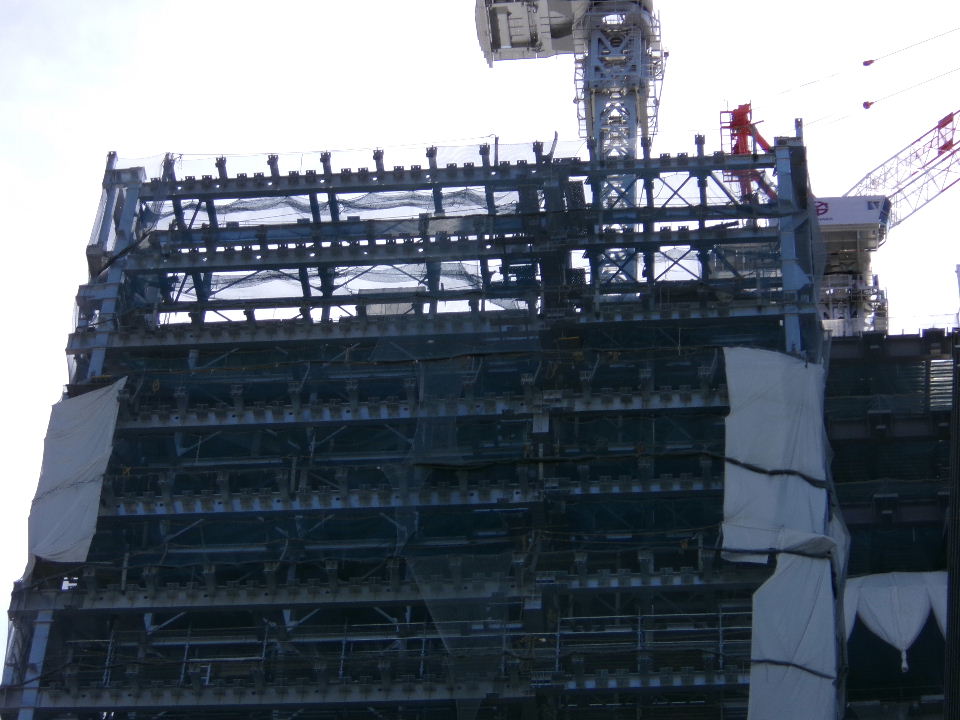

2024年04月28日。グレーの鉄骨で8階へ。

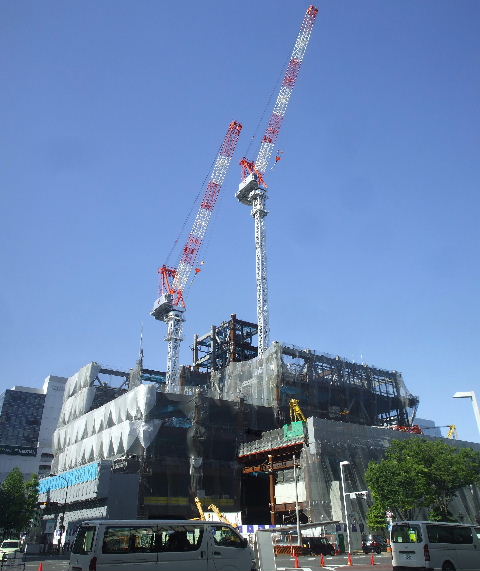

2024年05月05日。手前に普通の鉄骨が
ついただけ。休みが多いので。

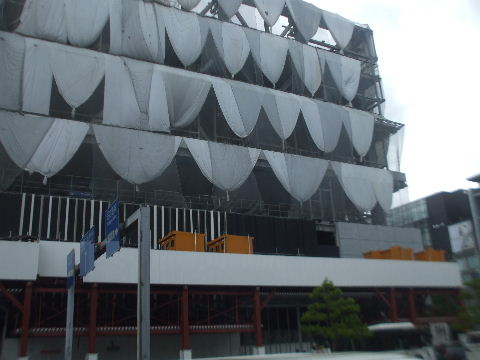

2024年05月12日。手前南西側6階まで。
その奥で8階まで組みが広がっている。

2024年05月12日。北、錦通側2階
部に換気口のスリット様壁面。

2024年05月12日。北西角には石の
ような感じの外壁。

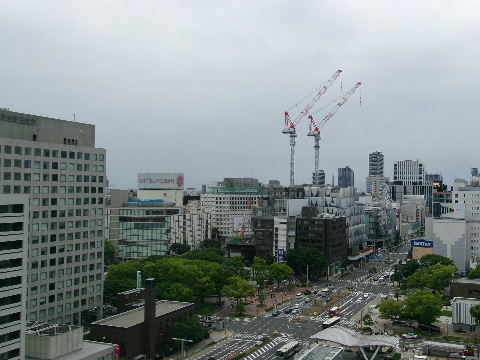

2024年05月19日。8階まで組みが横に

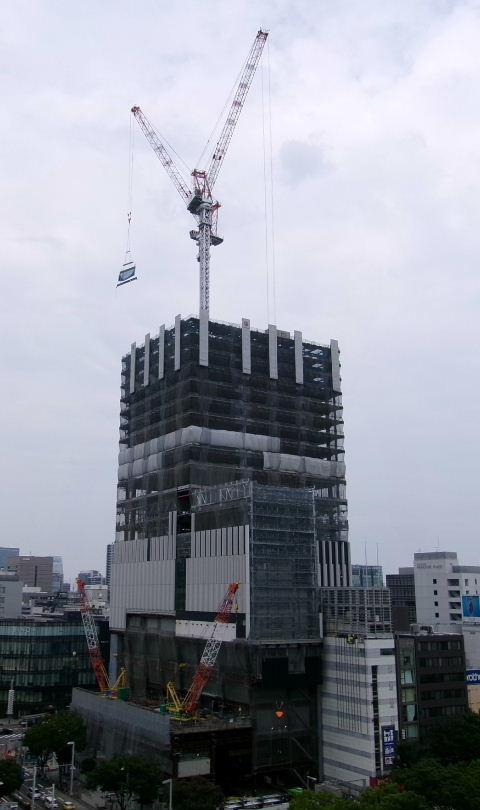

広がる。クレーンもう一つも高くなって
いる。

2024年05月19日。芸文から見る。同じ
8階だが手前のビルより大分と高い。

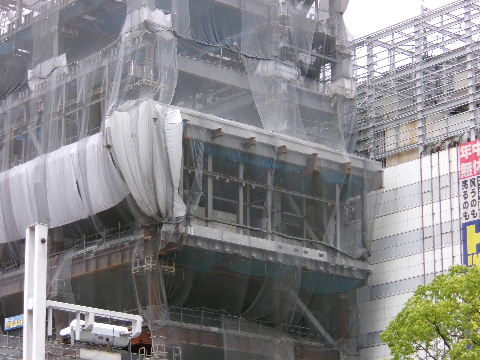

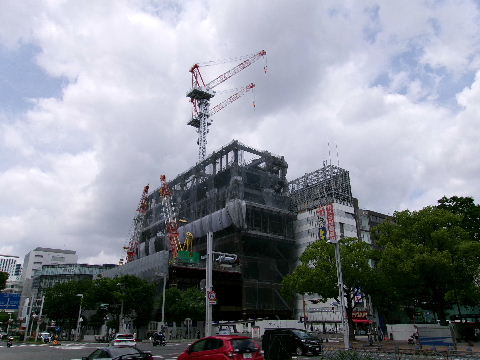

2024年05月26日。8階あと角っこの鉄骨。

2024年05月26日。東側は5階だけ
ちょっと出っ張り。

2024年05月26日。アップ。

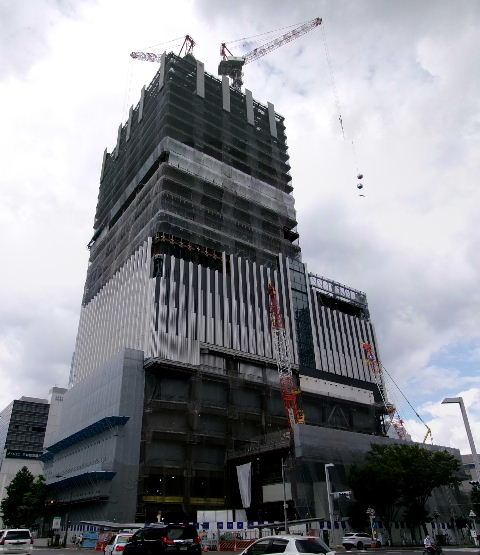

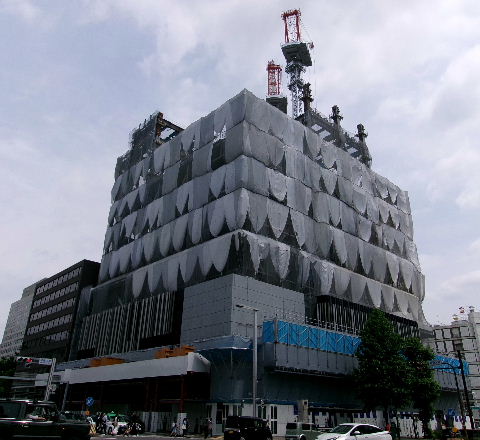

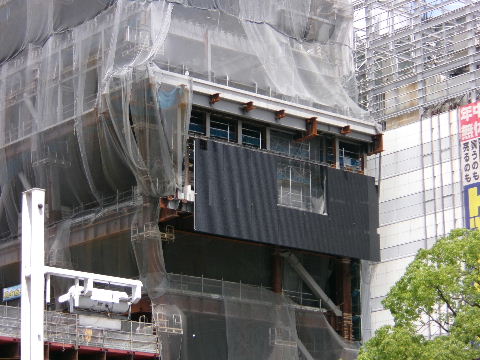

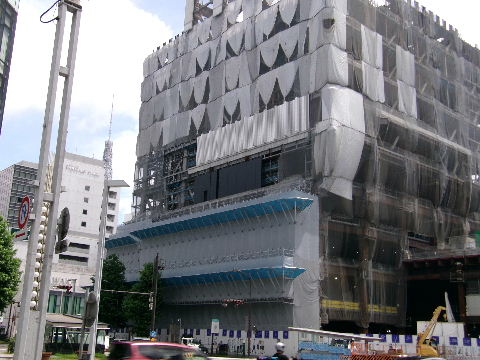

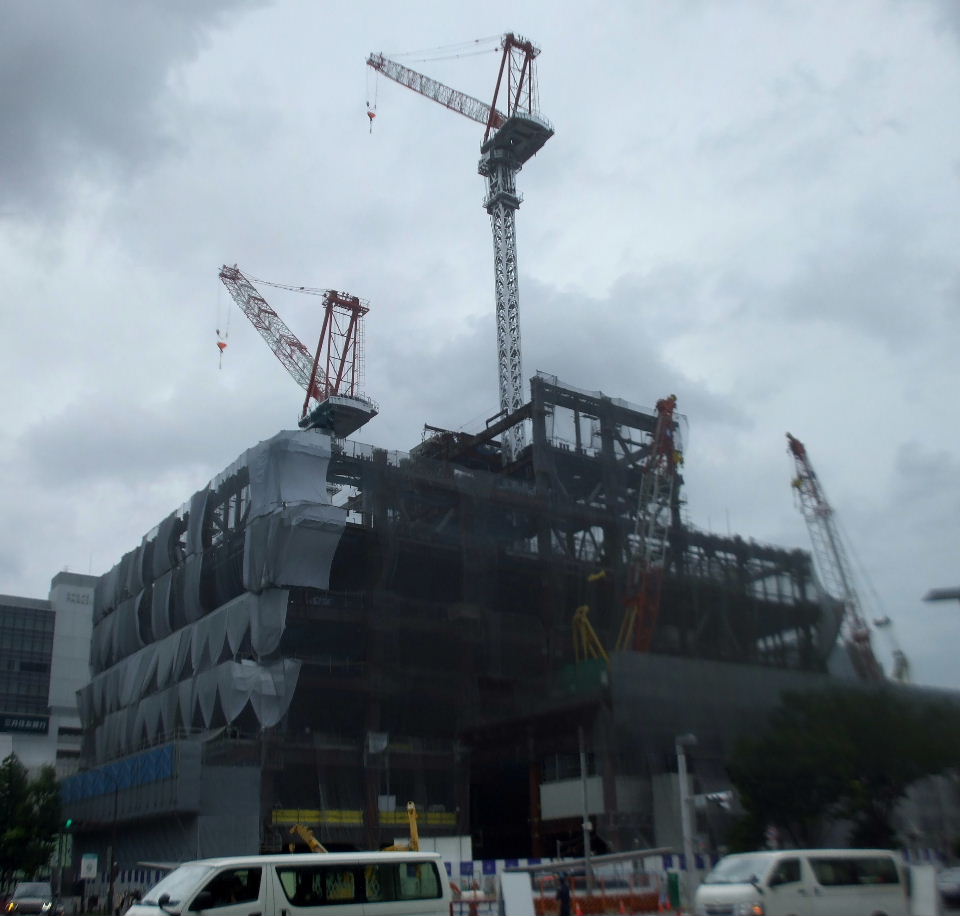

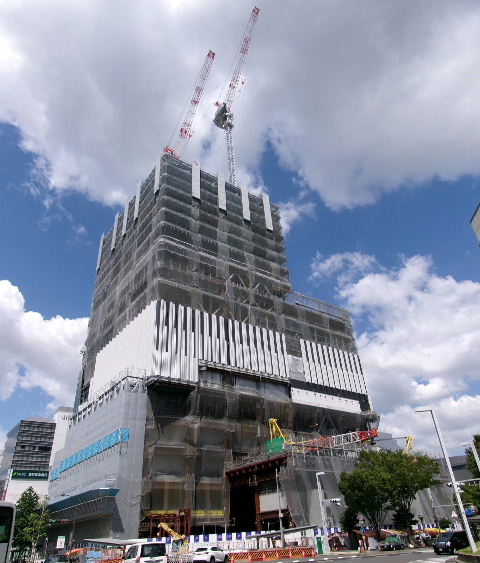

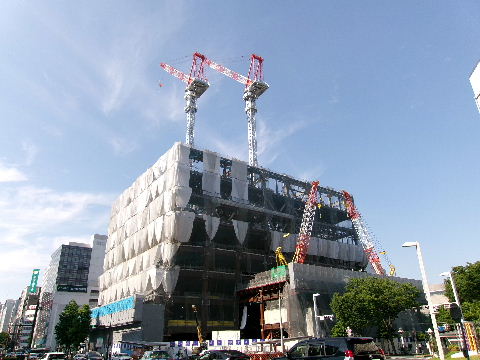

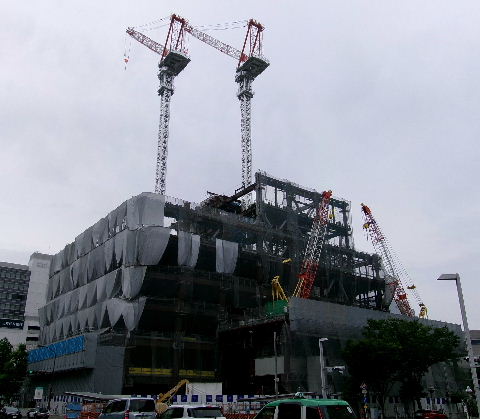

2024年06月01日。8階まで組み終わる。

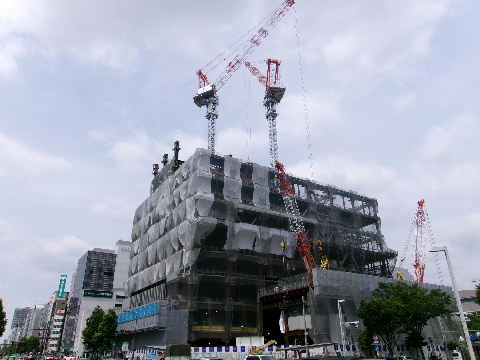

2024年06月08日。鉄骨10階へ。

2024年06月08日。北西から見る。西側と
北東側で10階鉄骨組み。外壁は3階でも
つき始める。

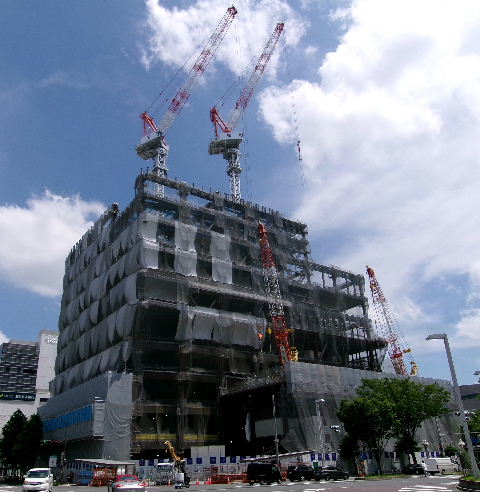

2024年06月15日。10階まで鉄骨組み
進行中。

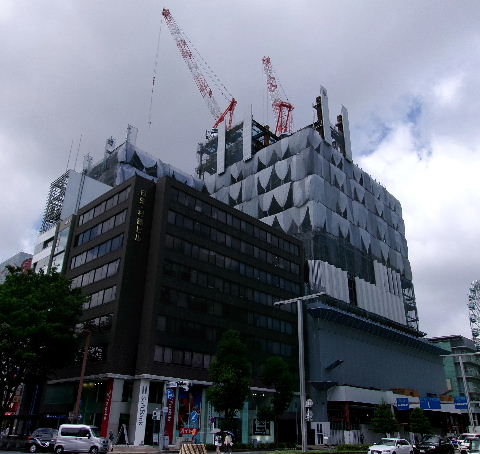

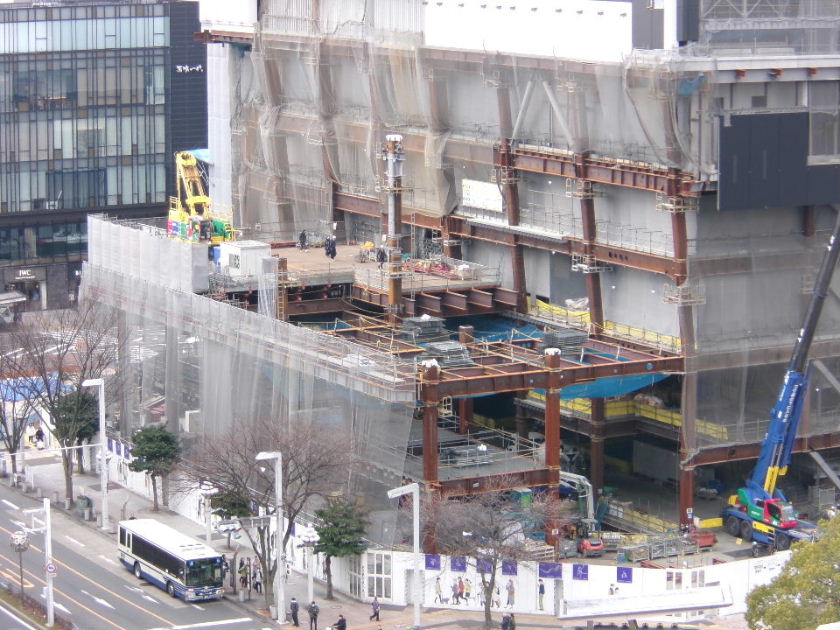

2024年06月29日。12階へ。

2024年06月29日。西面、5階までは黒、
6階には白い外壁。

2024年06月29日。北東から。12階鉄骨
組みと白い外壁。

2024年06月29日。東側5階の少し出っ
張っている所に黒い外壁。

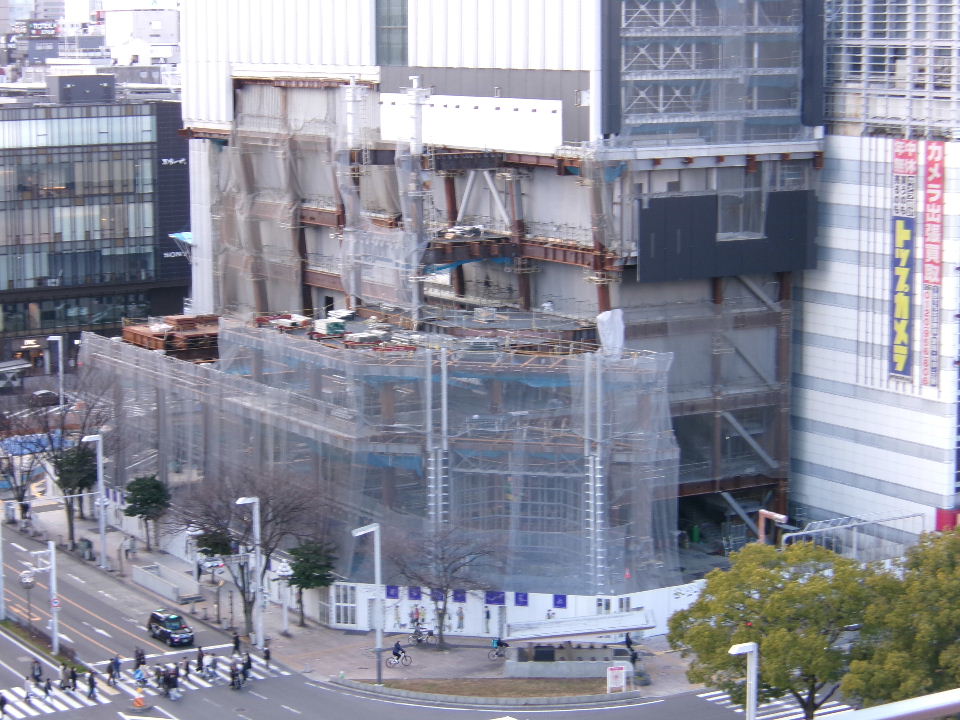

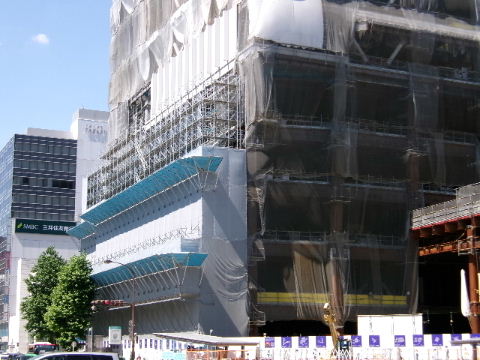

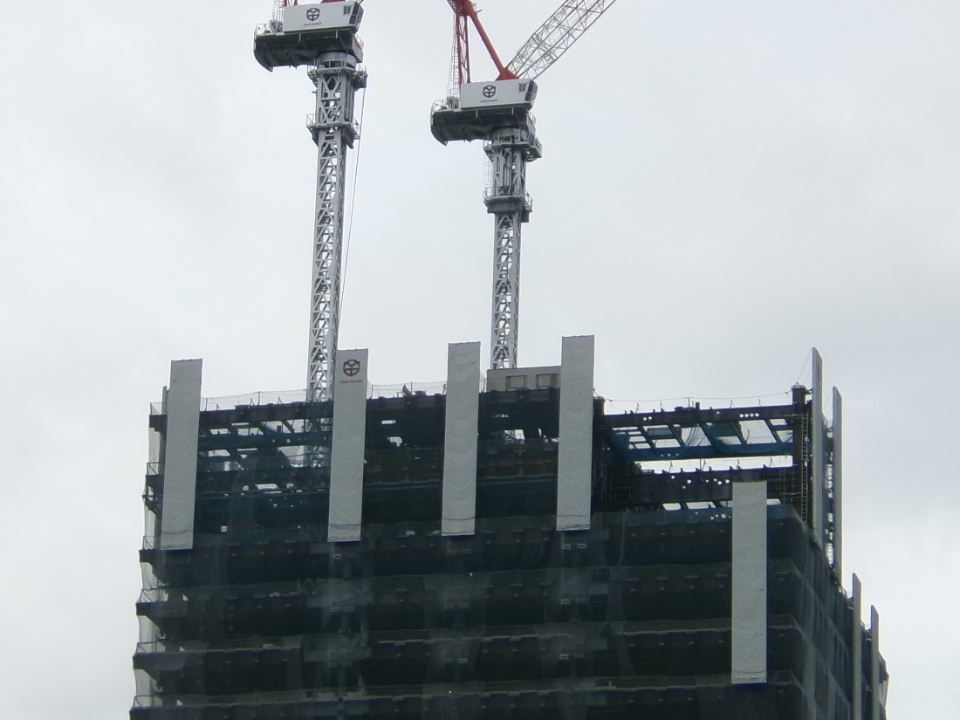

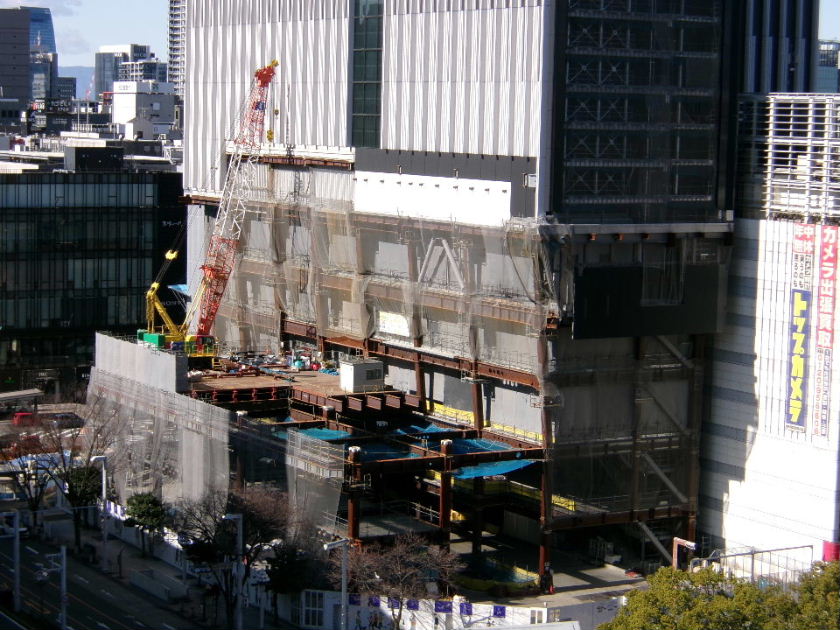

2024年07月07日。12階、残り東寄り1/3。

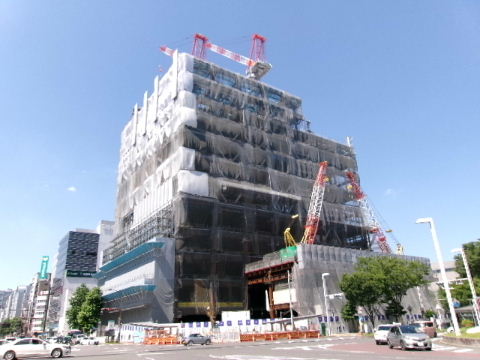

2024年07月07日。西面下から足場組み中。

2024年07月13日。クレーン高くなり

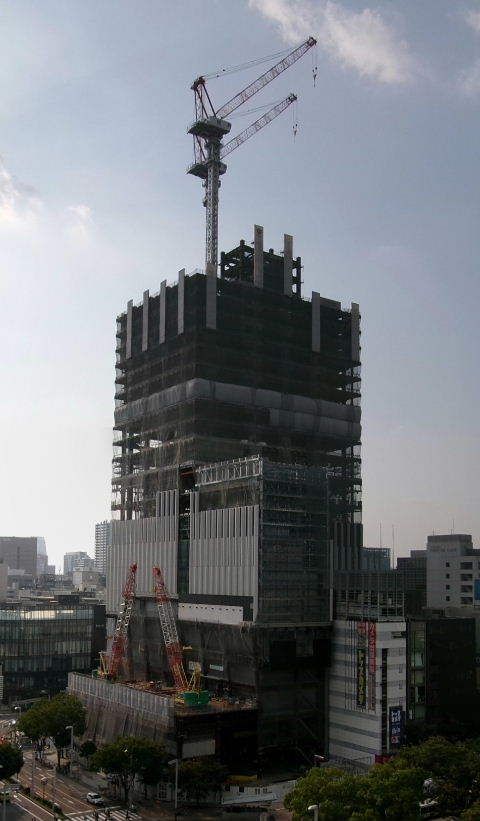

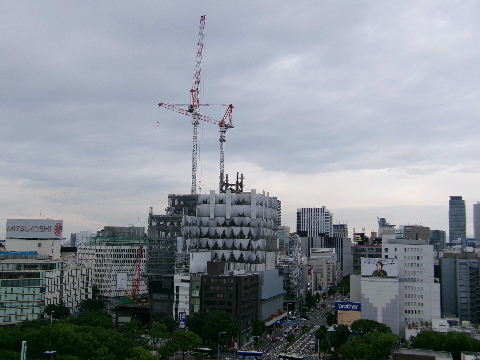

ここからは見えないが鉄骨は14階へ。
東寄りはまだ10階。

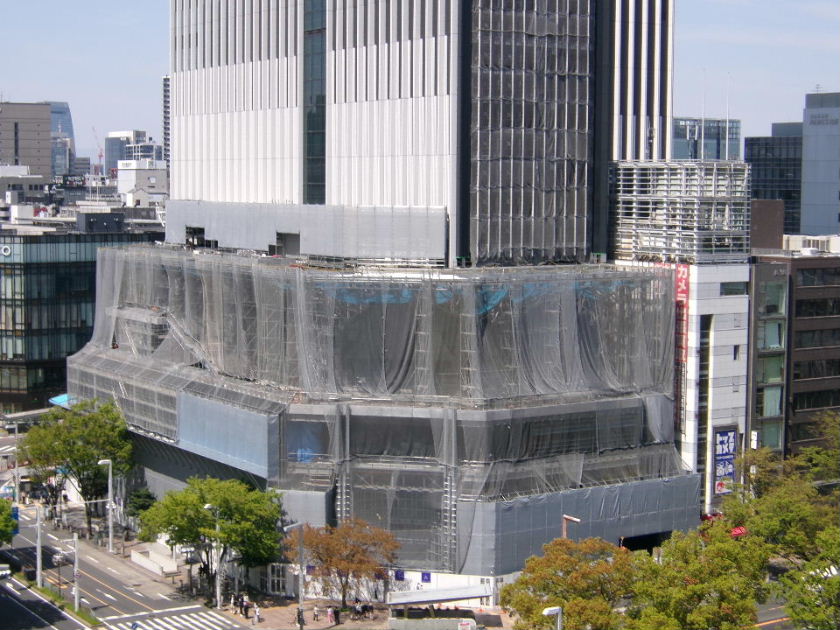

2024年07月13日。芸文から見る。
真ん中ら辺に14階鉄骨組み始まっている。

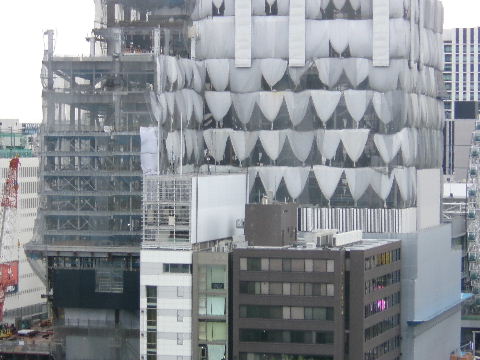

2024年07月13日。西面5階まで
シートで囲われた足場できる。

2024年07月13日。東面南寄り6~8階は
1/2階の鉄骨つく。

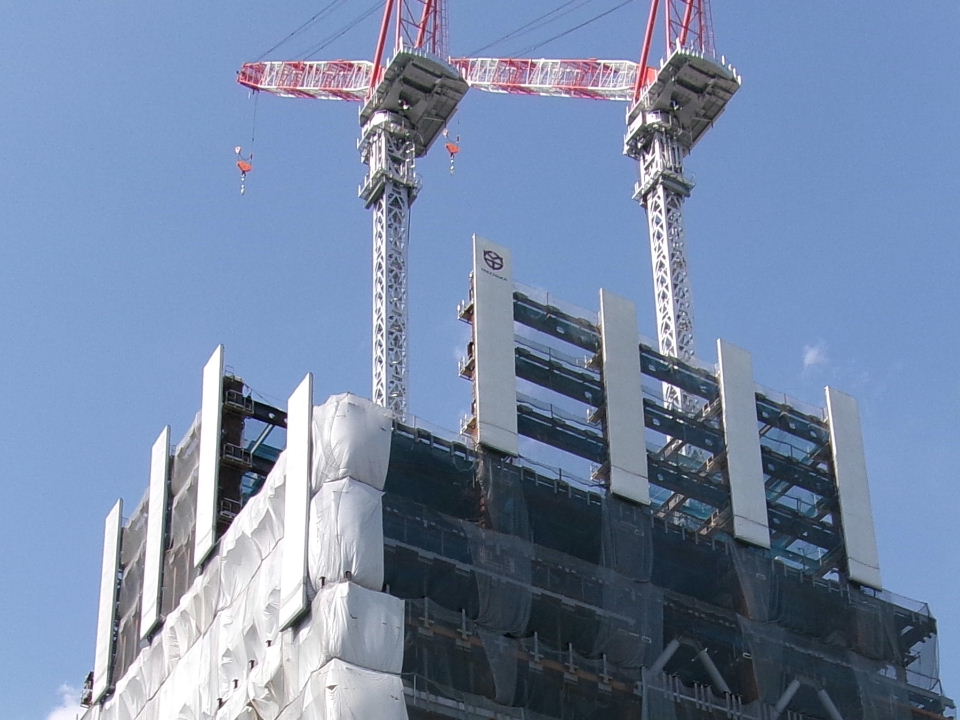

2024年07月21日。東寄りは鉄骨は
飛び出ているがまだ10階で停まっている。

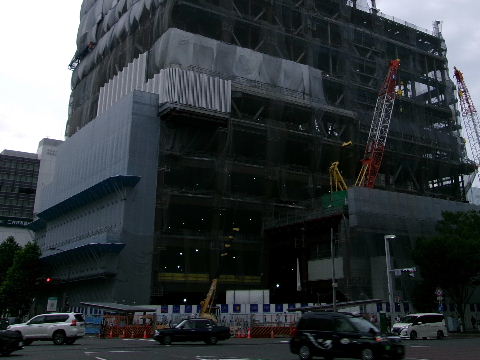

2024年07月21日。13階から上は
オフィスやホテルで天井が低いので
ここからは3階組みで15階。

2024年07月21日。東面は10階まで
1/2階鉄骨組み。

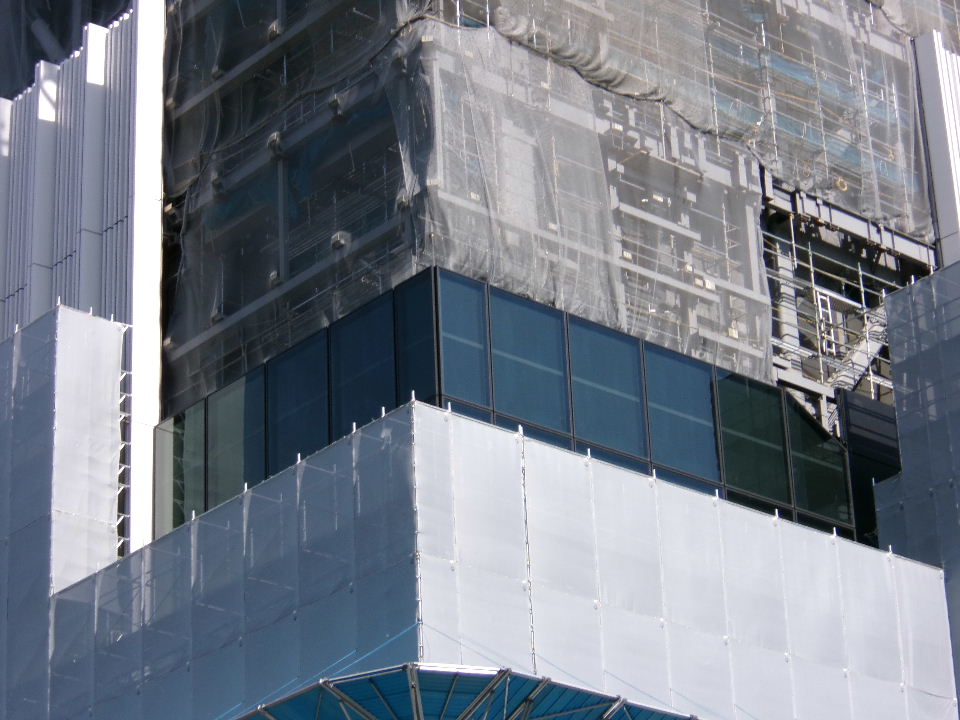

2024年07月28日。今組んでいるところが
超高層部のようで15階まで組みあがった
感じ。6,7階は外壁取付が進む。

2024年07月28日。北西側。

2024年07月28日。北西角5階にガラス。

2024年07月28日。北西側9~10階の間に
何やら金属風のもの。

2024年07月28日。11~12階の間には
細い枠のようなのが取り付けられている。

2024年07月28日。東側1/2階組みの鉄骨、
元の太い鉄骨のないところまで積みあがっ
ている。

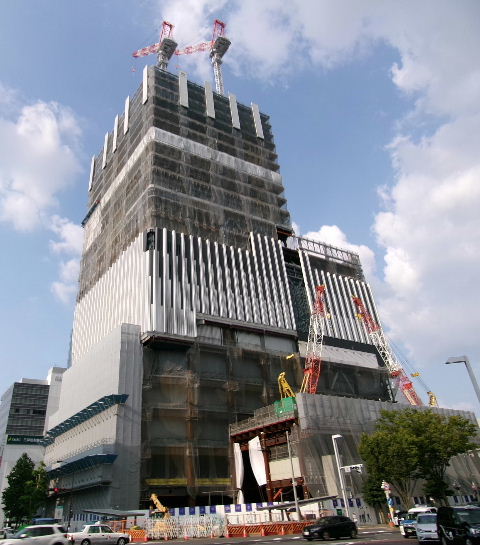

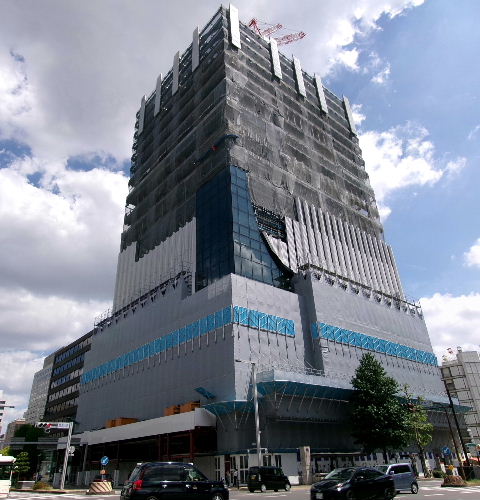

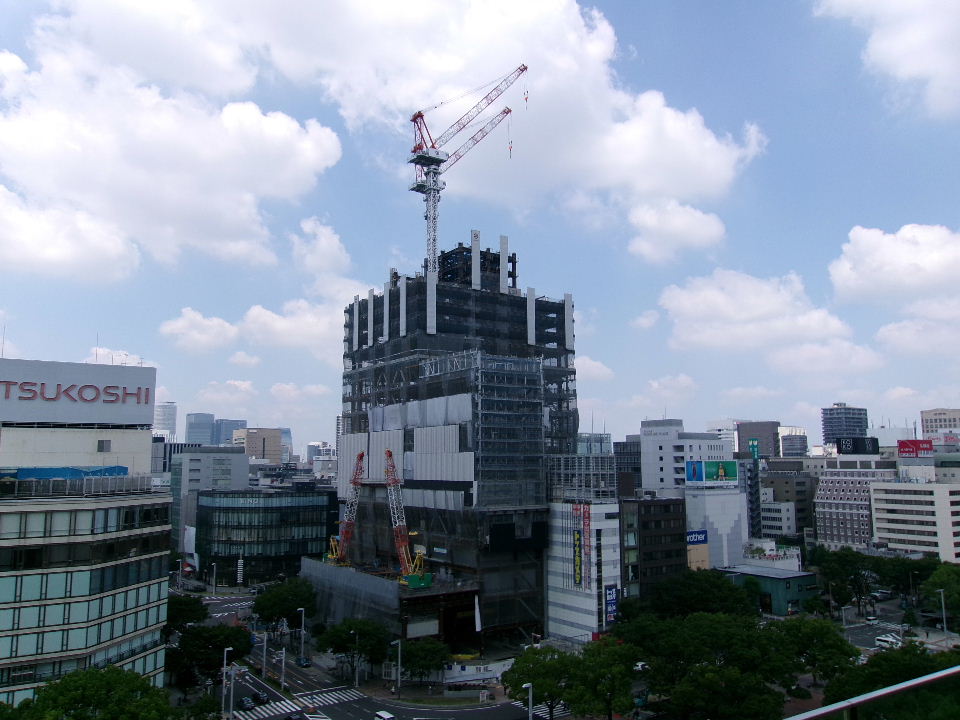

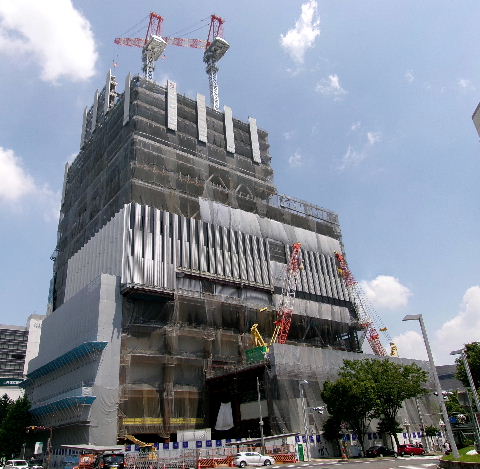

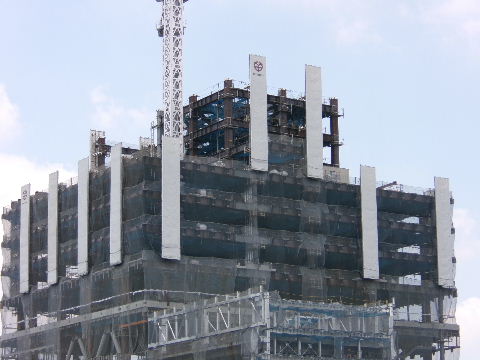

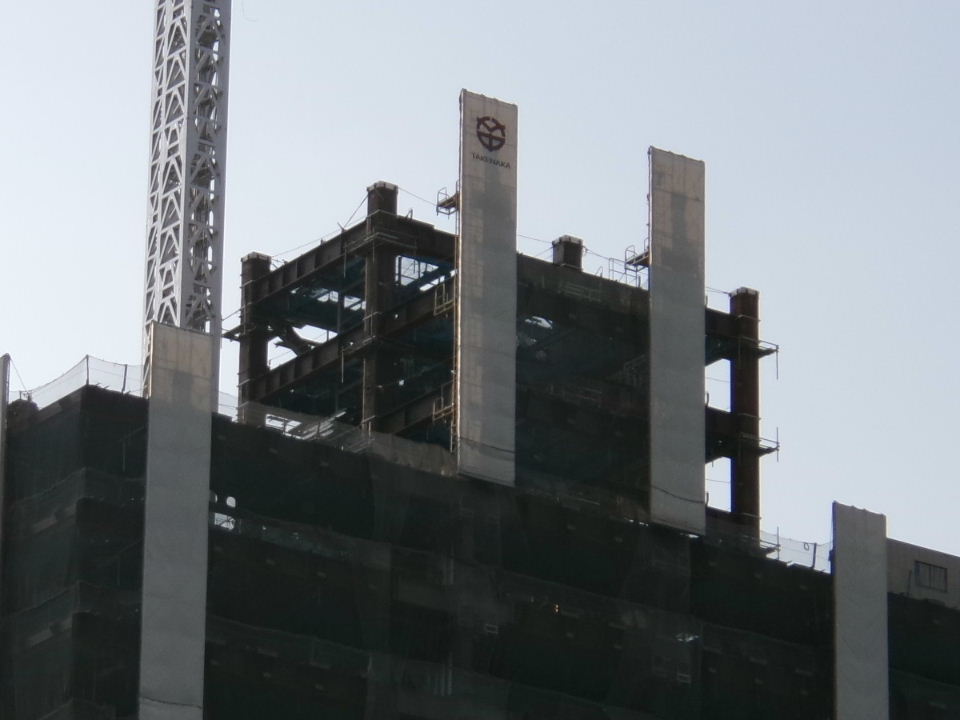

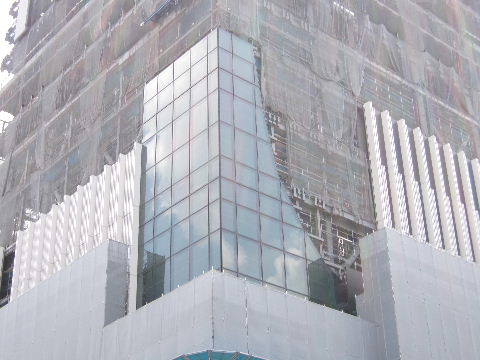

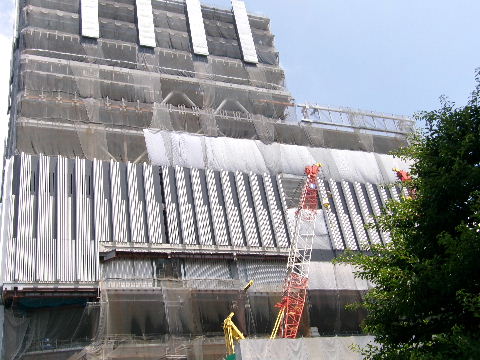

2024年08月04日。鉄骨は18階。6階
以上の外壁取付も進む。

2024年08月04日。中日ビルから。

2024年08月04日。最上部は真ん中ら辺
から組み。

2024年08月04日。西面のガラスは曲線で

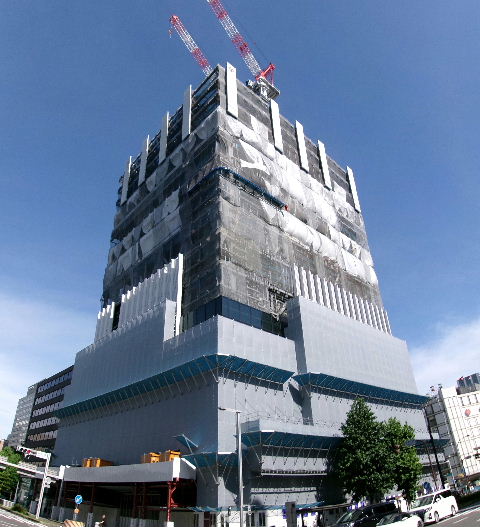

カットしたようになっている。何か装飾的な
ものがつくのか。

2024年08月04日。南面。東で組んで
いた1/2階の鉄骨が超高層部の方まで
延びてくるように見える。

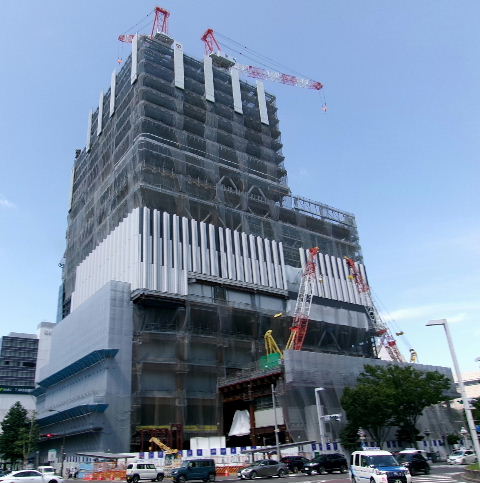

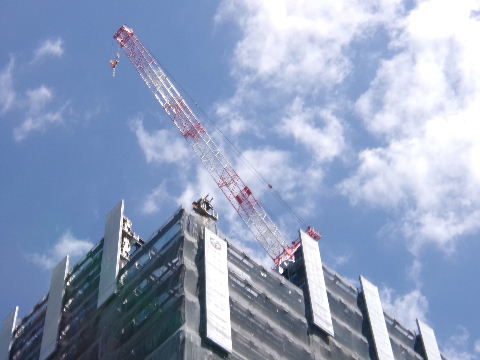

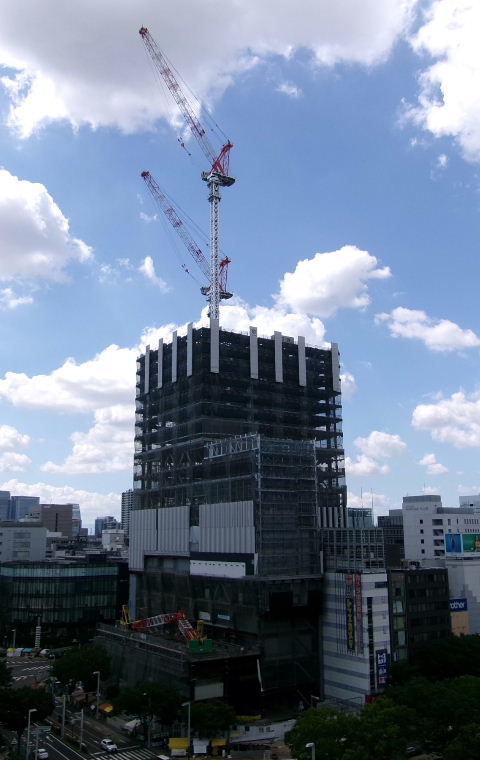

2024年08月11日。18階までの鉄骨組み進む。

2024年08月11日。北西角を残して盆休み。

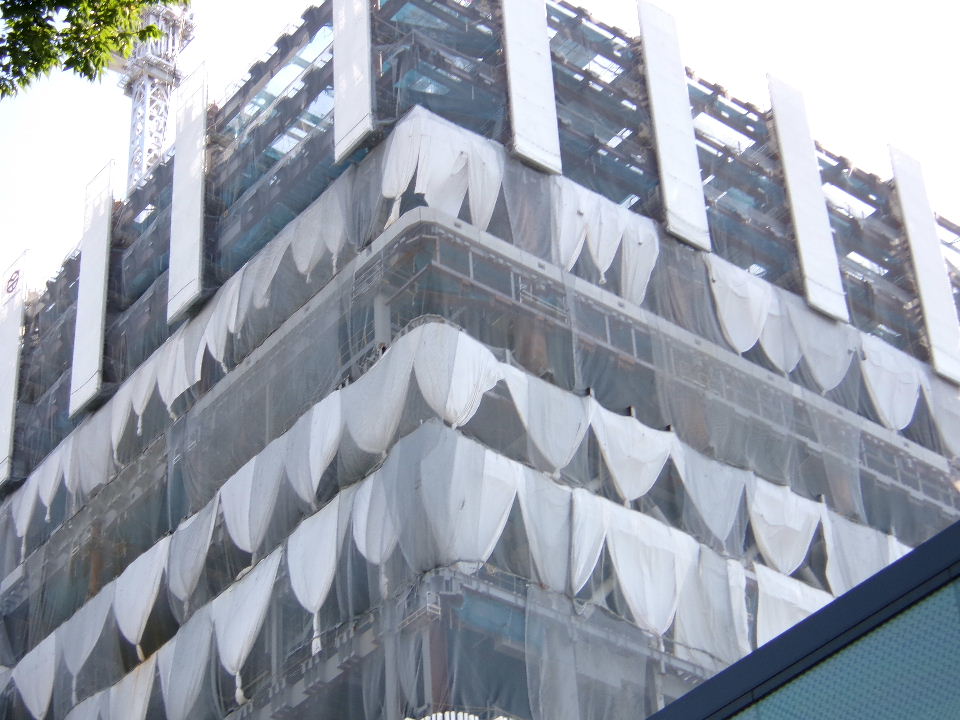

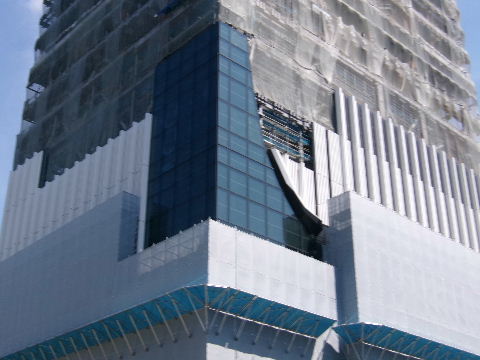

2024年08月11日。ガラスの曲線に合わ

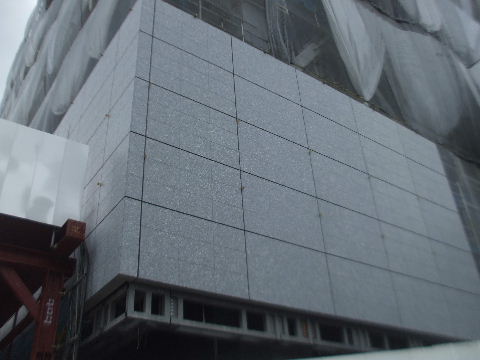

せて白い外壁。

2024年08月18日。お盆は連休じゃ
なかったか。18階まで組み終わり
クレーン一基が高くなっている。

2024年08月18日。北西角もしつかり
四角に組まれている。

2024年08月18日。中日ビルから。

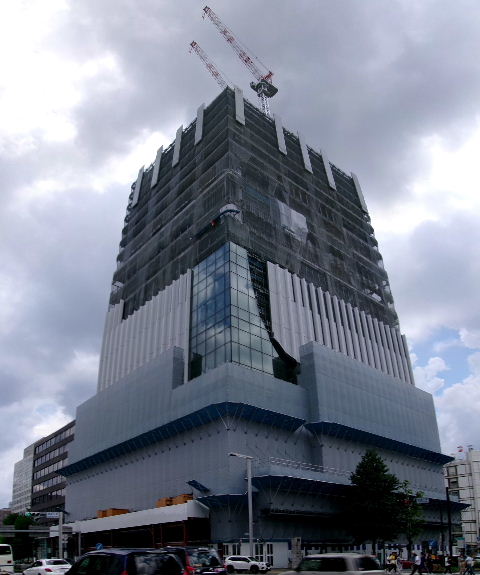

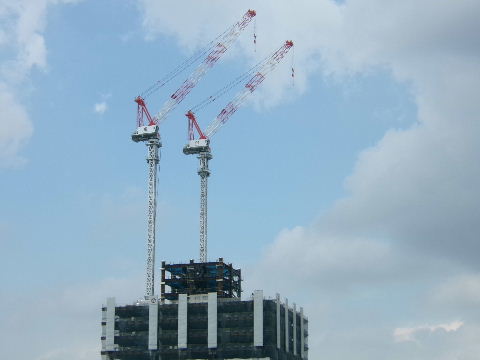

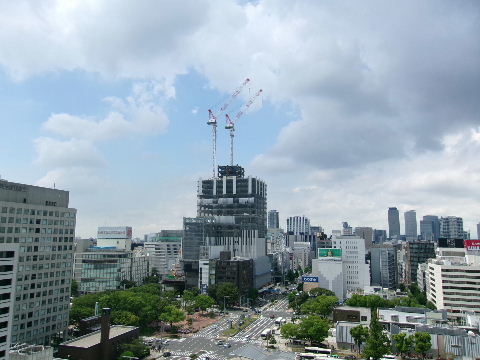

2024年08月25日。外壁、先に取り付けた

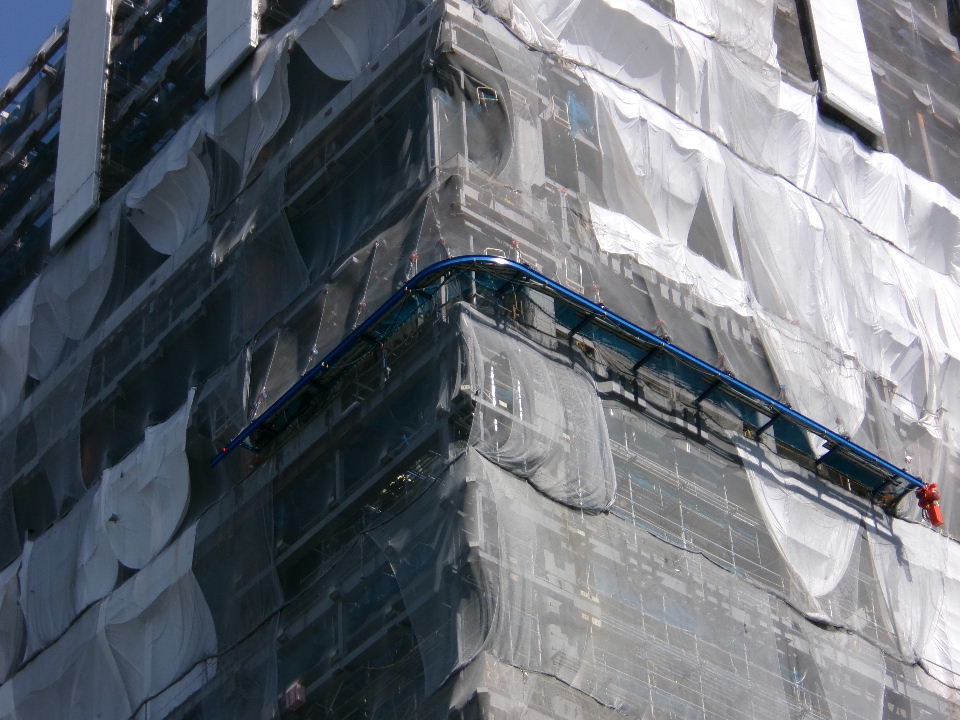

ガラスの高さまで進む。

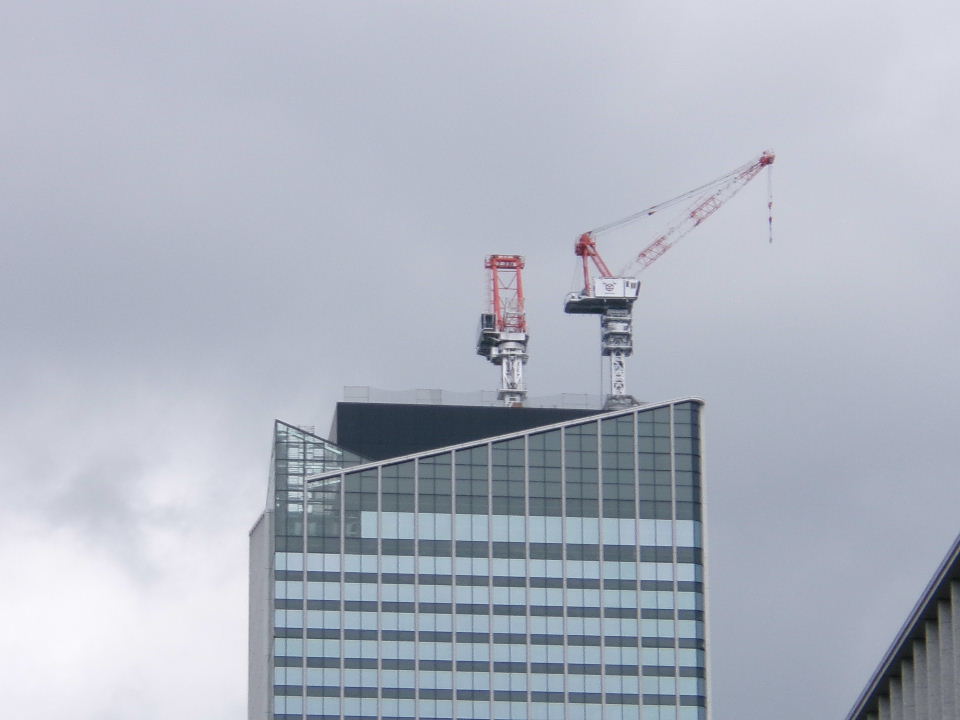

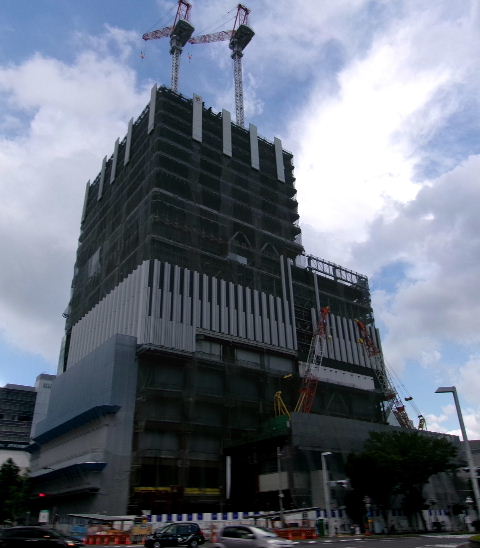

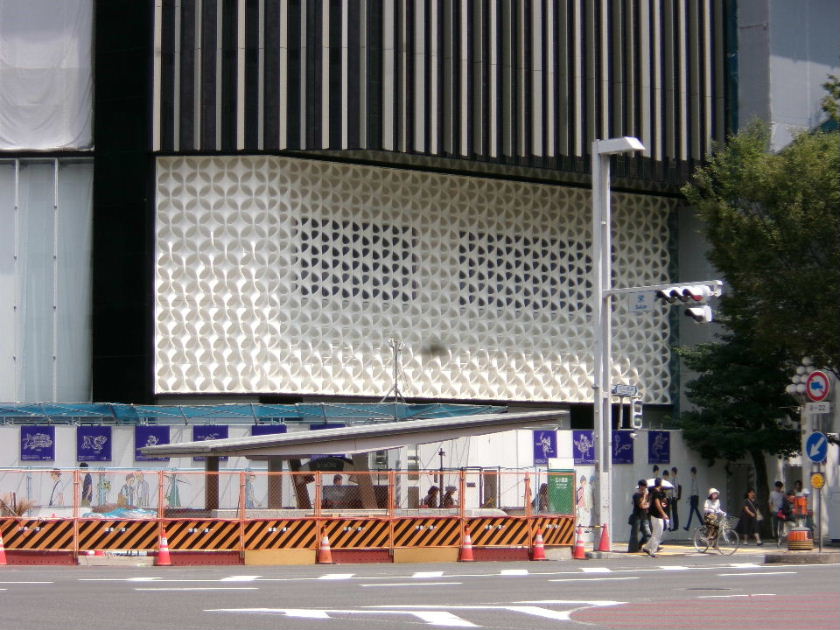

2024年08月25日。クレーン二基とも
高くなっている

2024年08月25日。芸文から。ほぼ同じ
角度の隣のNHKからの映像が毎朝夕の
ニュースの天気予報で見られるのでこの
工事進み具合はテレビを見る方がよく
判る。

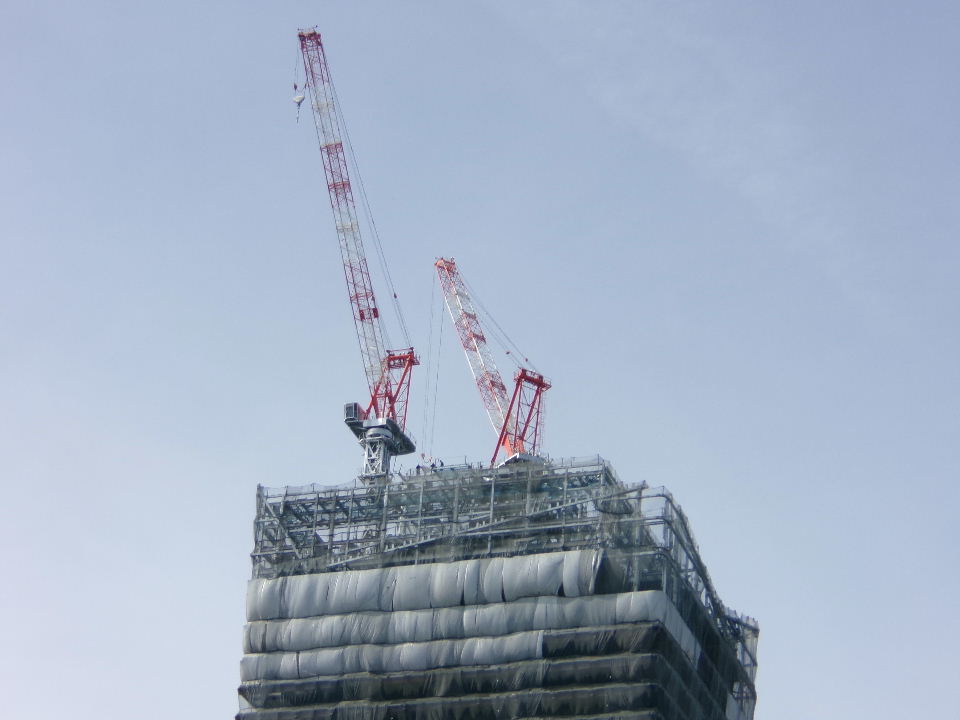

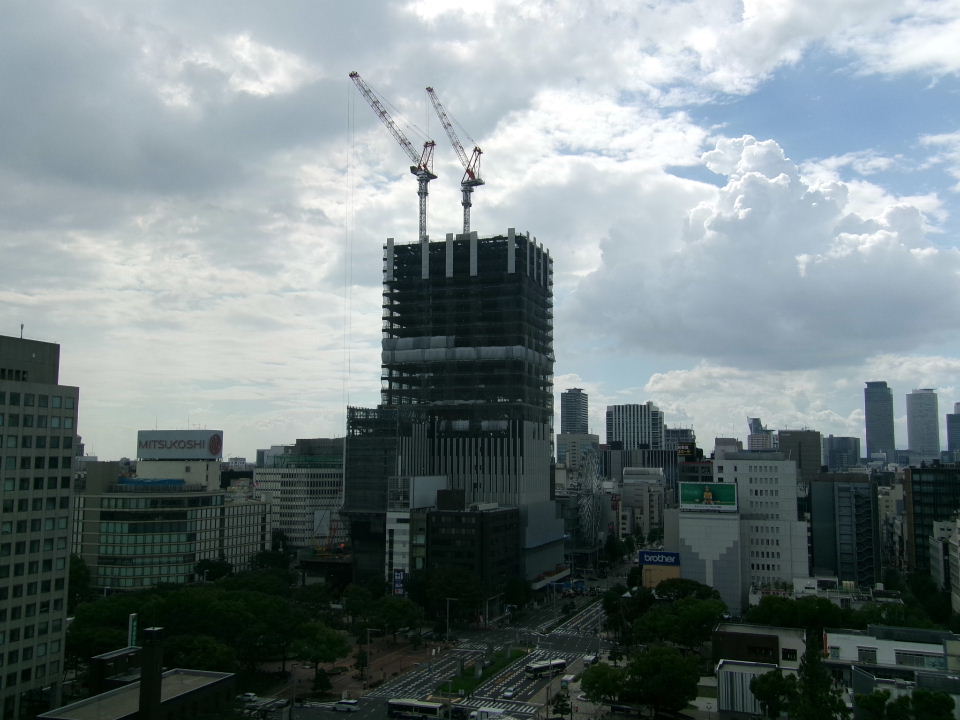

2024年08月25日。真ん中ら辺で21階へ。
これで階数で半分越え。

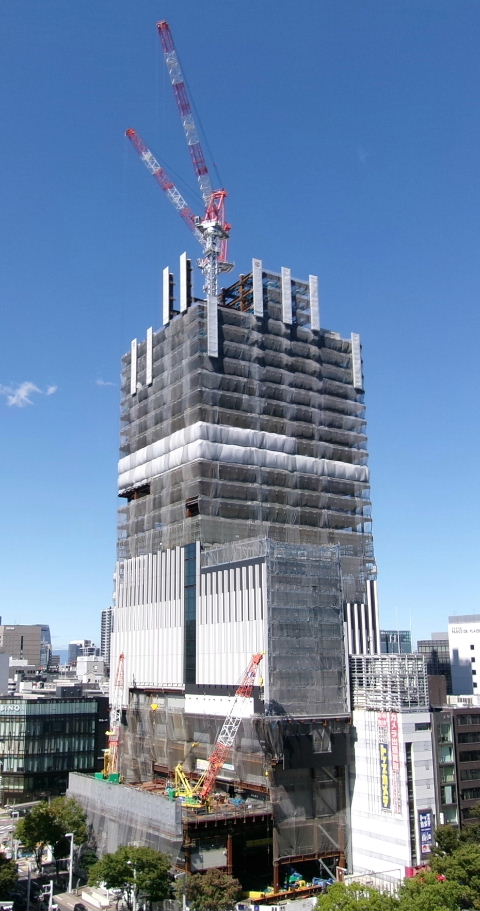

2024年09月03日。21階まで粗方組み
あがっている。

2024年09月03日。内側の細かい鉄骨
組み中。中日ビルから。

2024年09月08日。外壁が上へ
せりあがっていく。

2024年09月08日。北東、錦通側も。

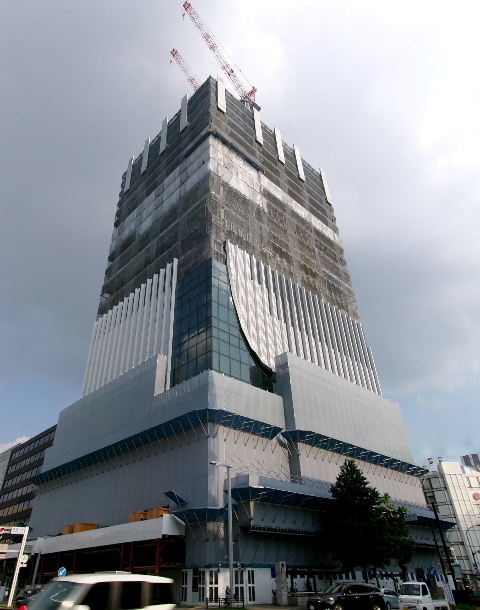

2024年09月08日。中日ビルから。

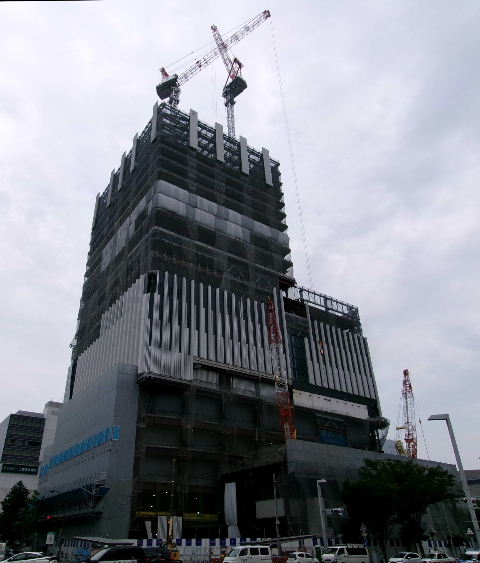

さらに3階組み上げて24階へ。

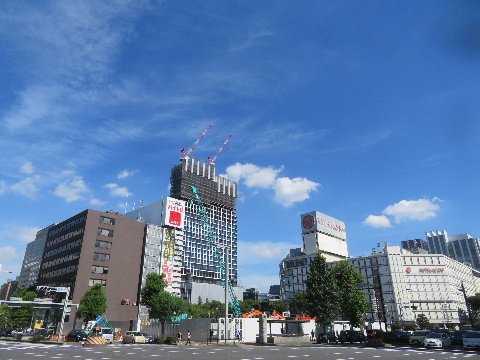

2024年09月08日。手前は3階だが
向こう側は4階組んでいるように見える。

2024年09月16日。24階まで組み中。

2024年09月16日。芸文から。

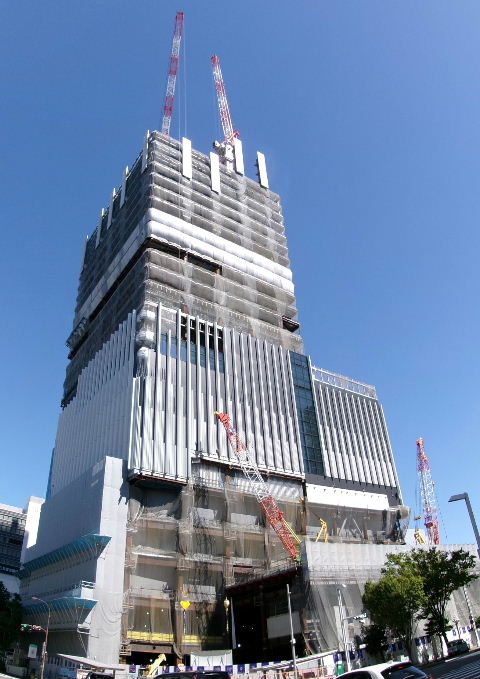

2024年09月23日。27階へ。

2024年09月23日。中日ビルから。
これで高さ、階数が2/3くらいになる。

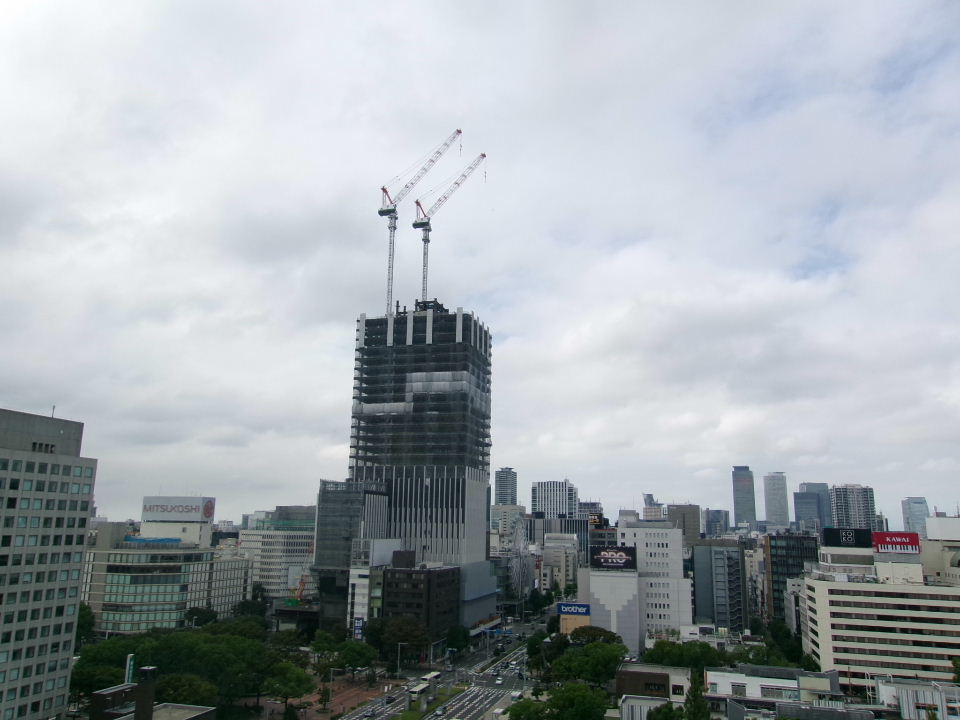

2024年10月01日。27階まで大体組み
あがったか。

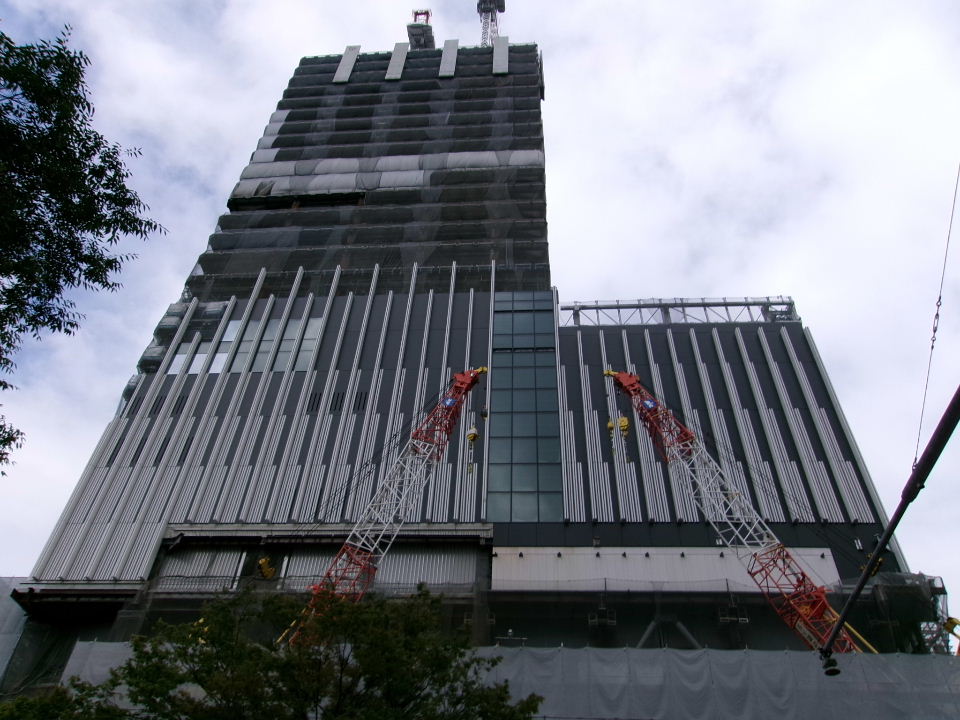

2024年10月01日。芸文から。

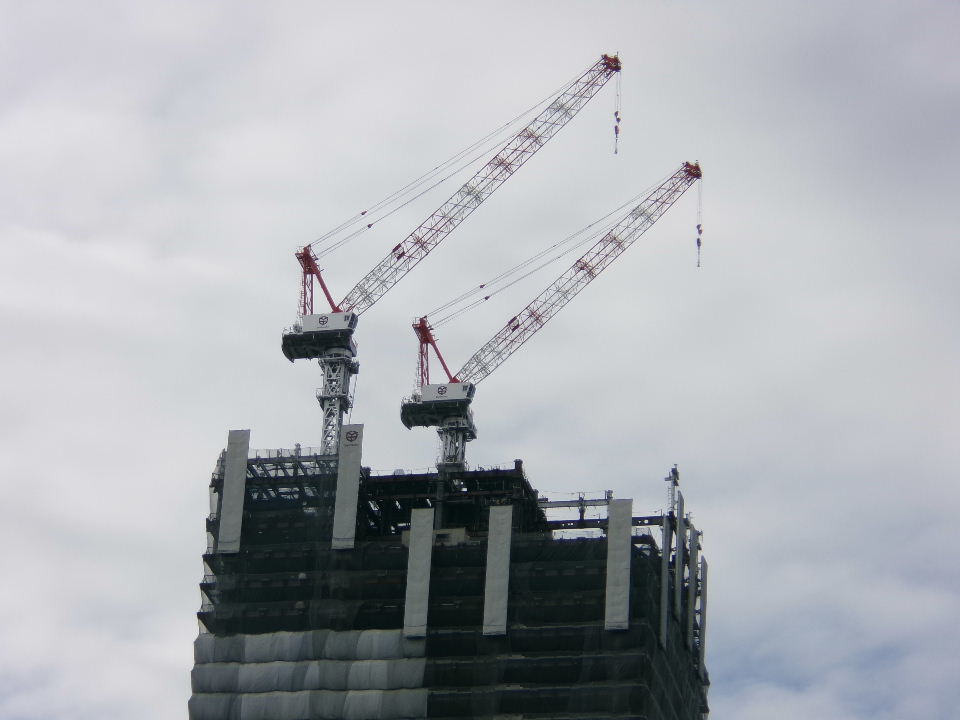

2024年10月06日。クレーン高く
なって30階へ。

2024年10月06日。芸文から。

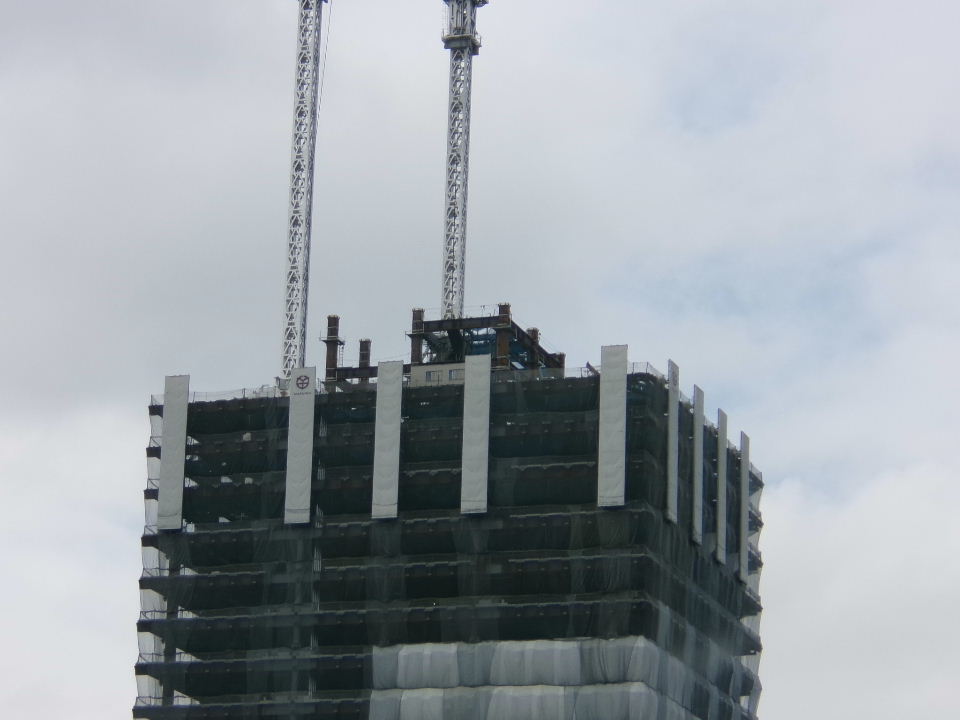

2024年10月06日。最上部。今まで
通りのパターンで真ん中ら辺から組み
始め。

2024年10月06日。南(広小路側)の
外壁は下から白い棒が段々数が減って
1/8になり隙間が多くなる。隙間には
窓が出来るのか?

2024年10月06日。東(久屋大通側)も
同様。

2024年10月13日。上へ伸びたらまた
棒の数が増えた。

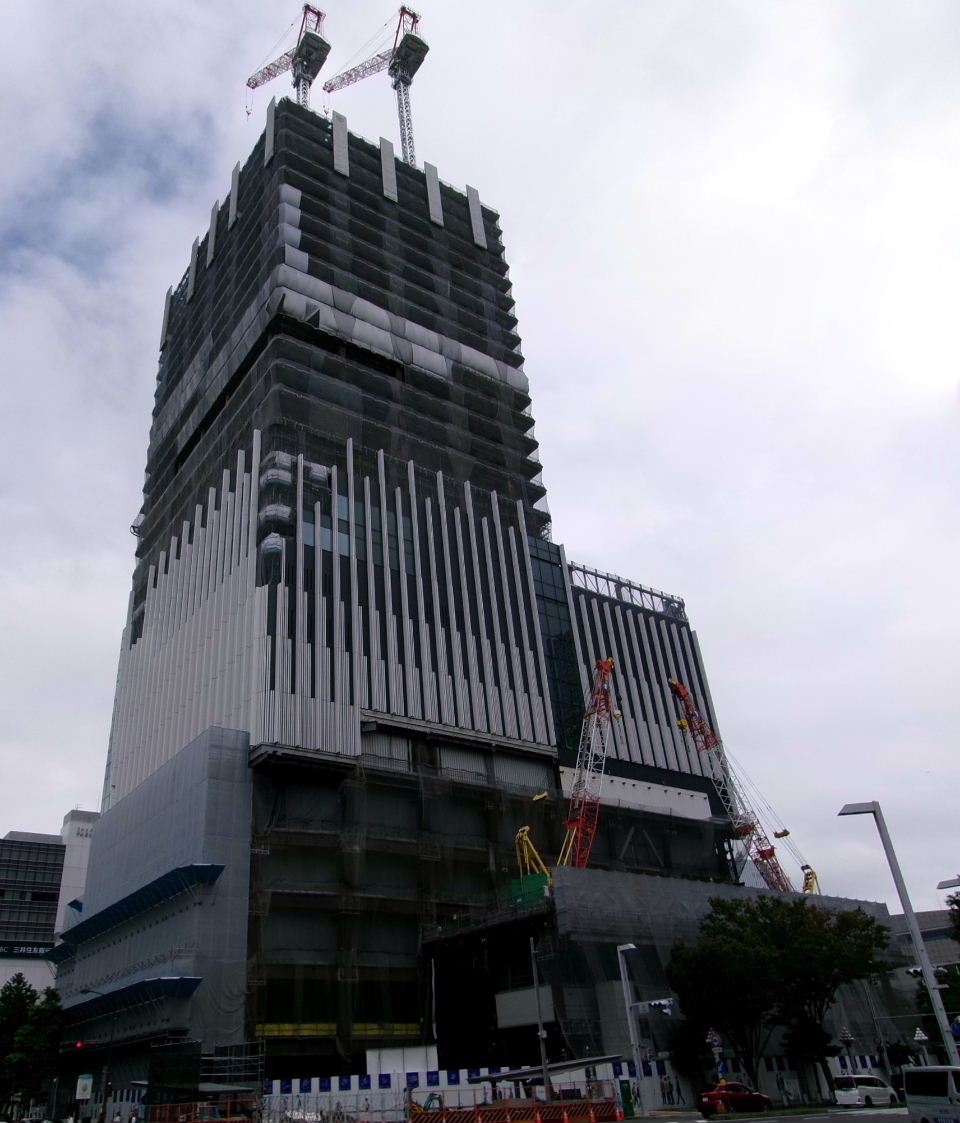

2024年10月13日。30階まで組み
あがったか。

2024年10月13日。中日ビルから。

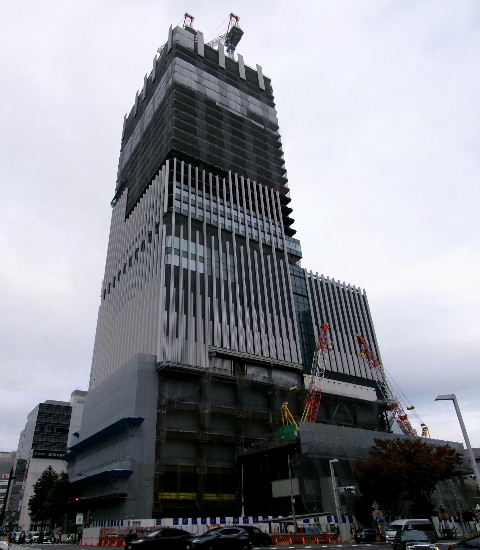

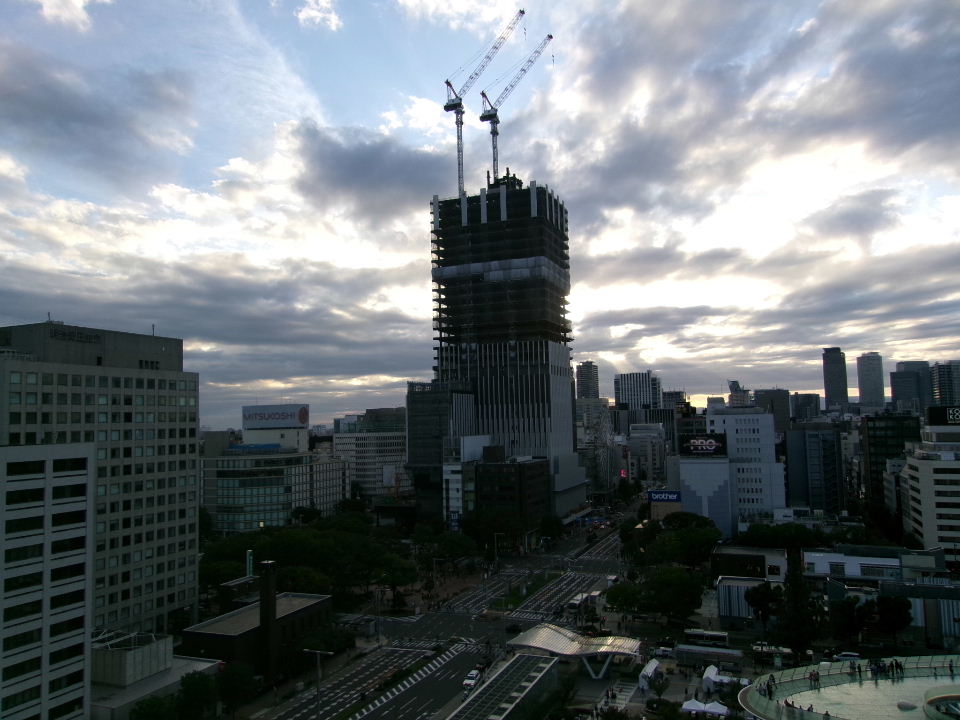

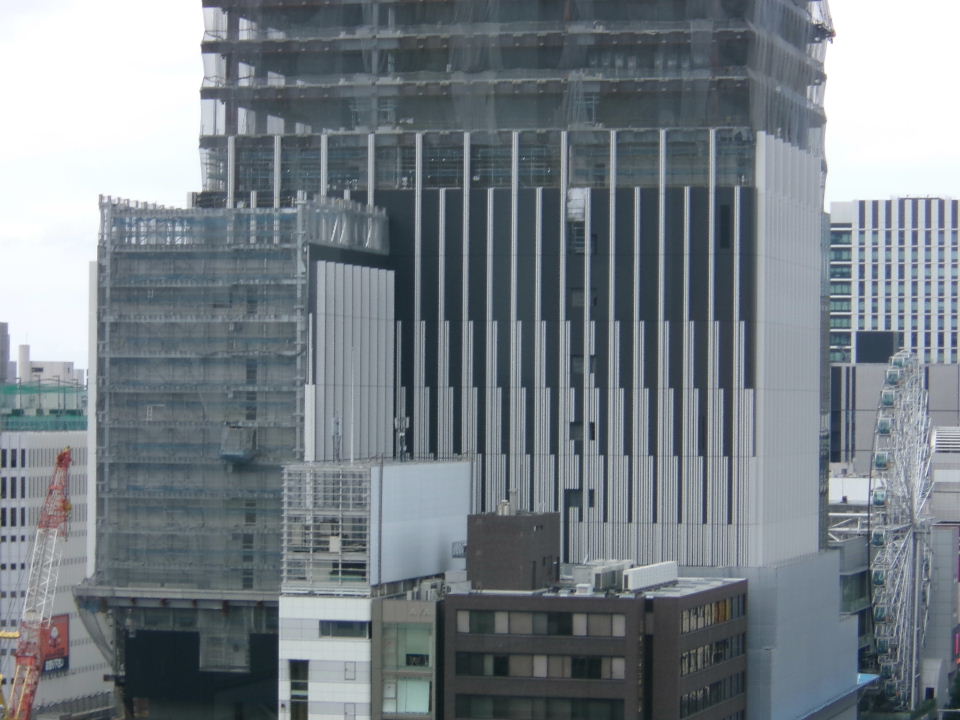

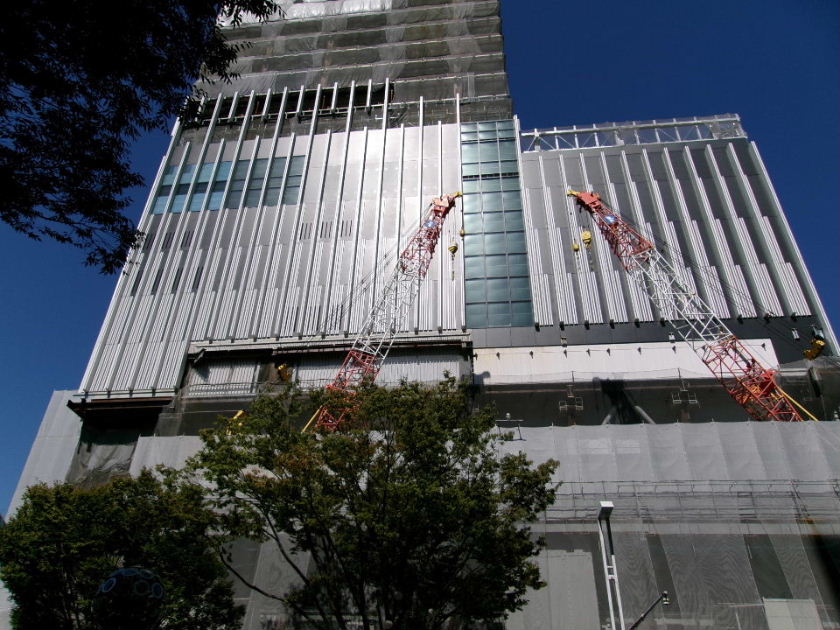

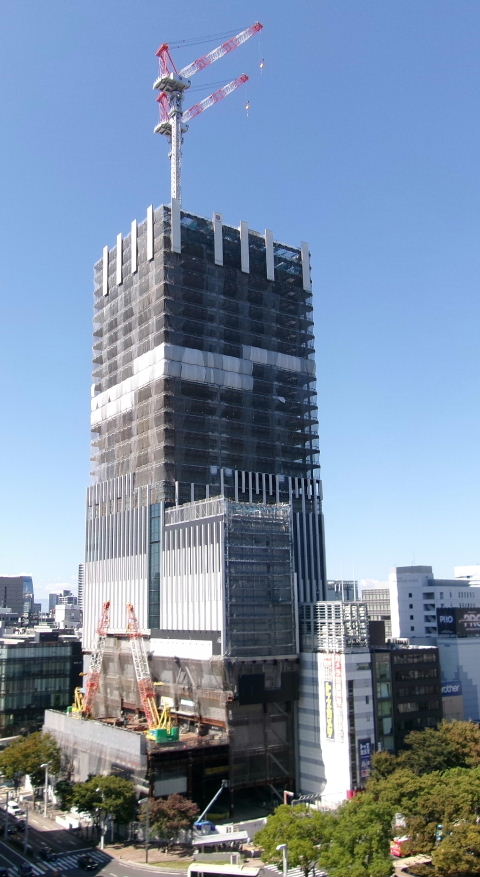

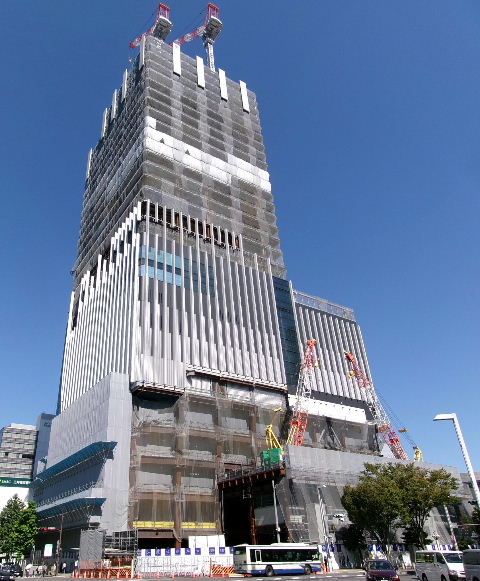

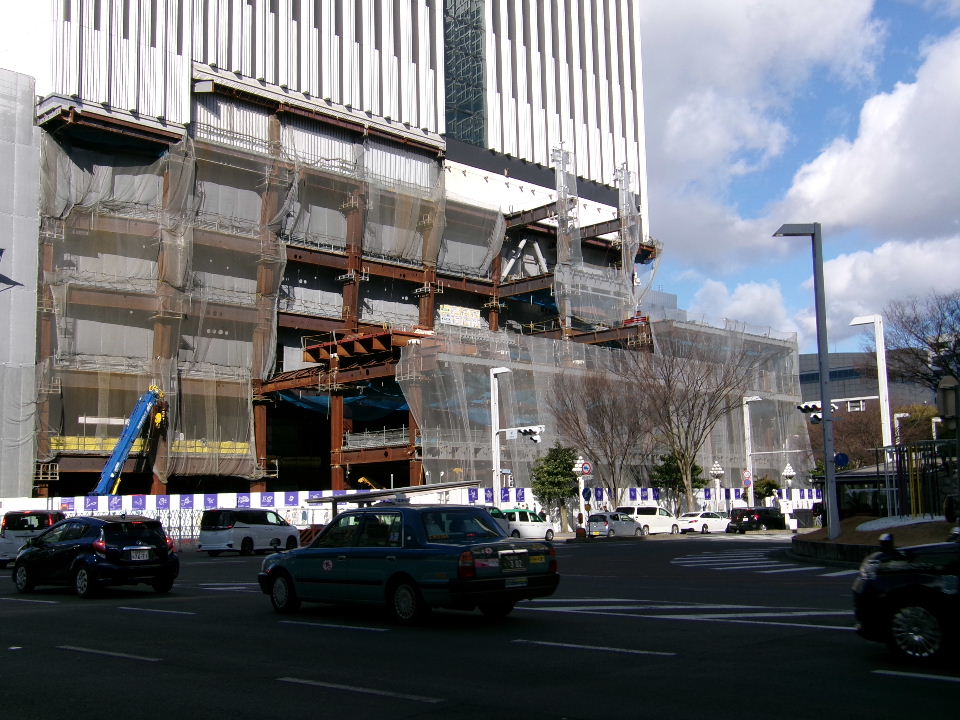

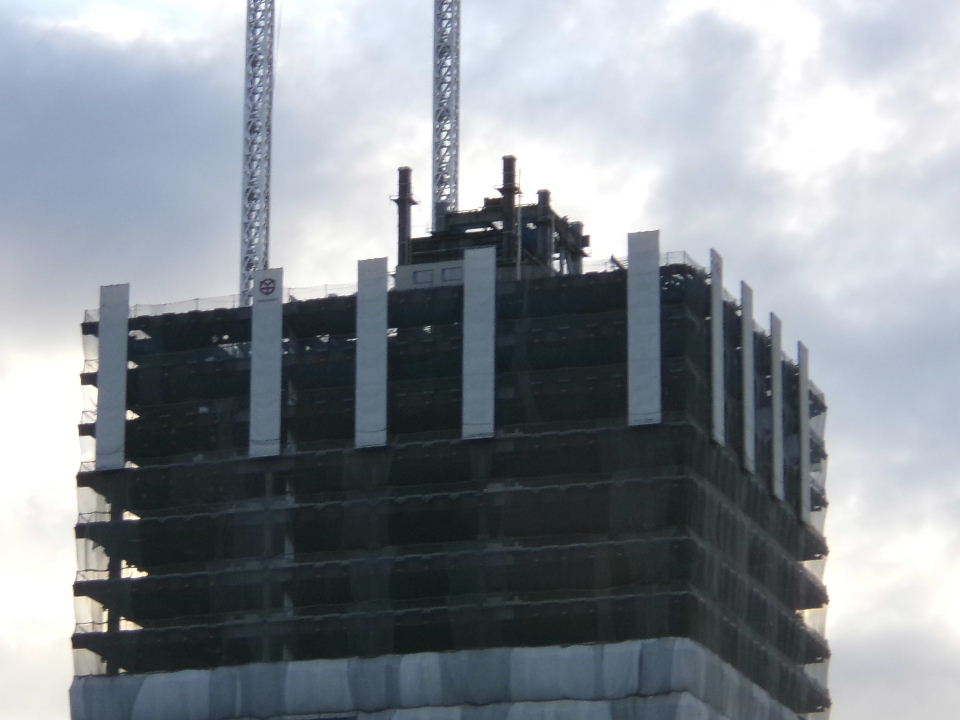

2024年10月20日。33階へ。

2024年10月20日。例によって真ん中
辺から積み始める。

2024年10月27日。2階分しかない
ように見えるので32階か。

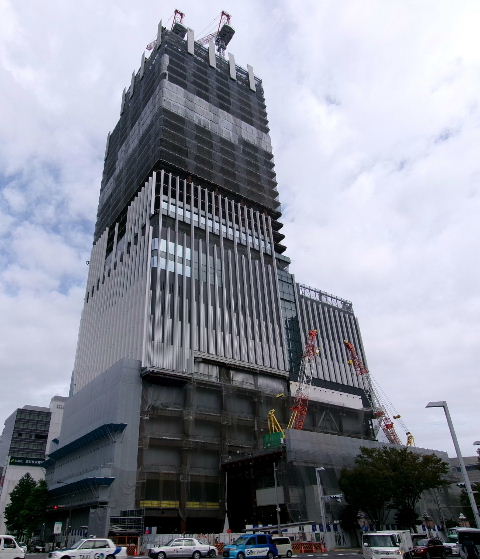

2024年10月27日。組み方が今まで
と少し違うか。ここはホテルのエント
ランス階かな?

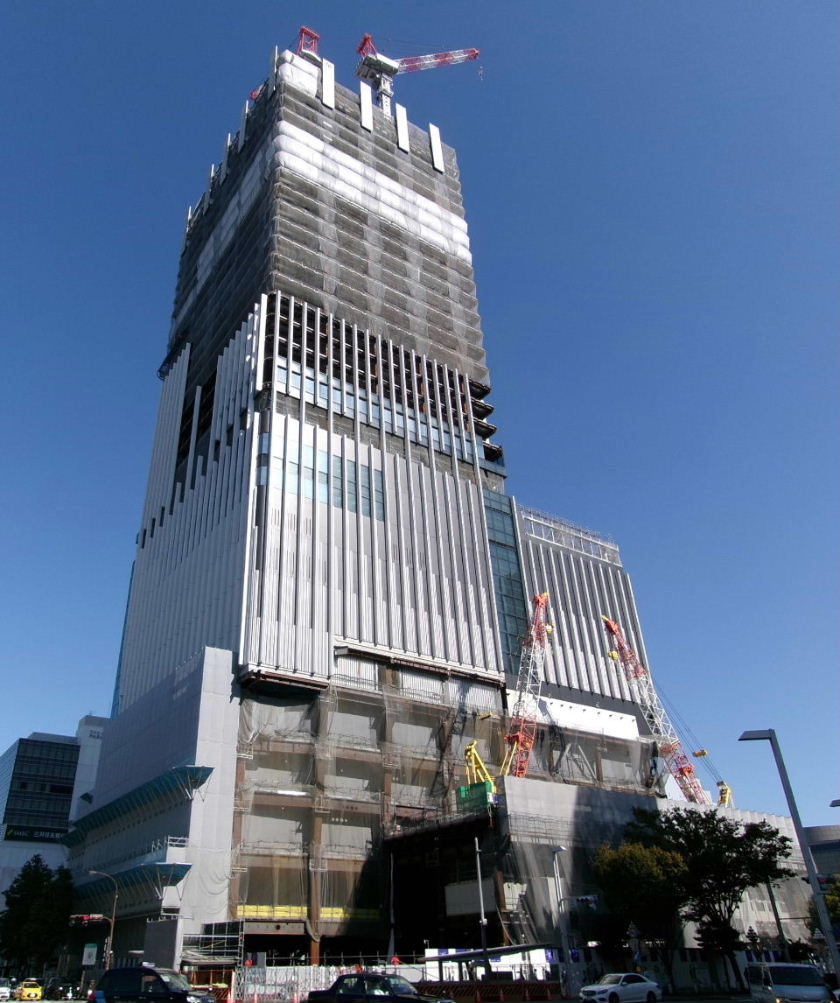

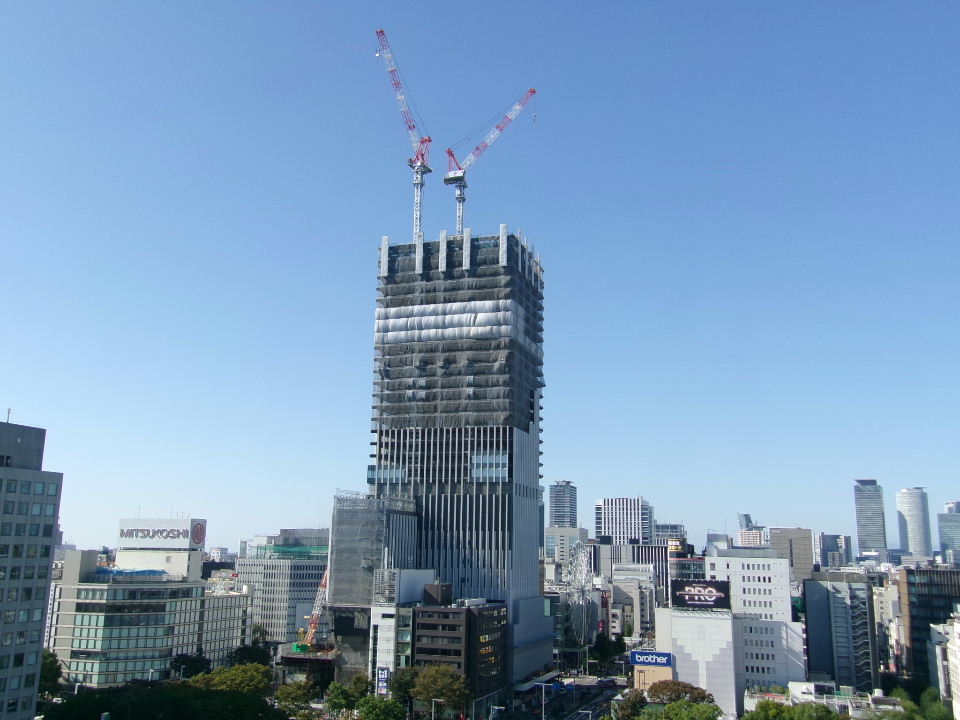

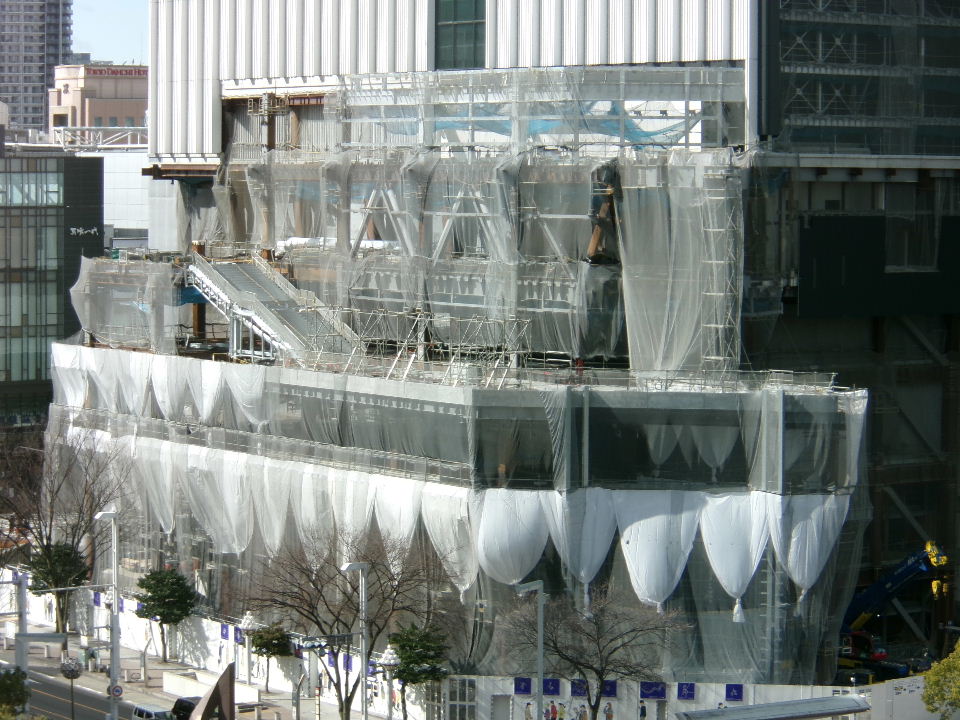

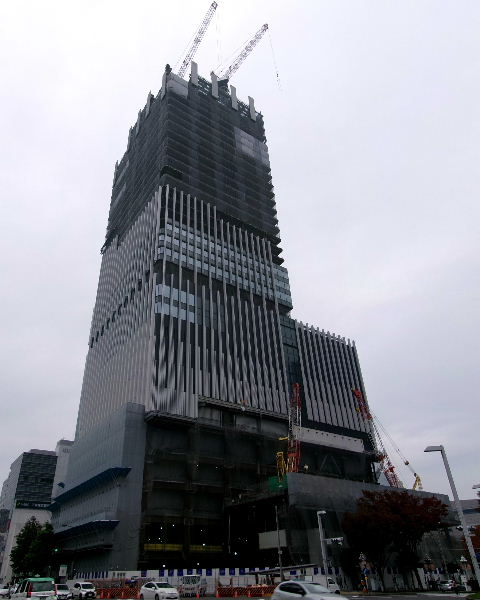

2024年11月03日。32階まで組み
終わったか。外壁もあとを追う。

2024年11月03日。芸文から。

2024年11月10日。外壁せり上がり中。

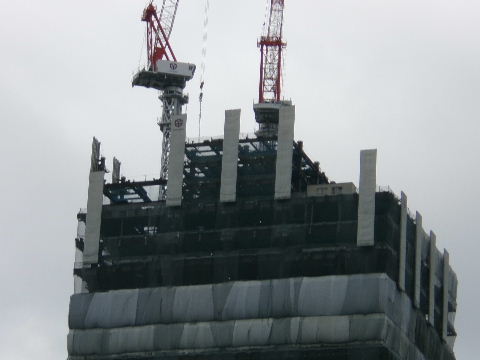

2024年11月10日。てっぺんでは例に
よって真ん中から積み上げ始まる。

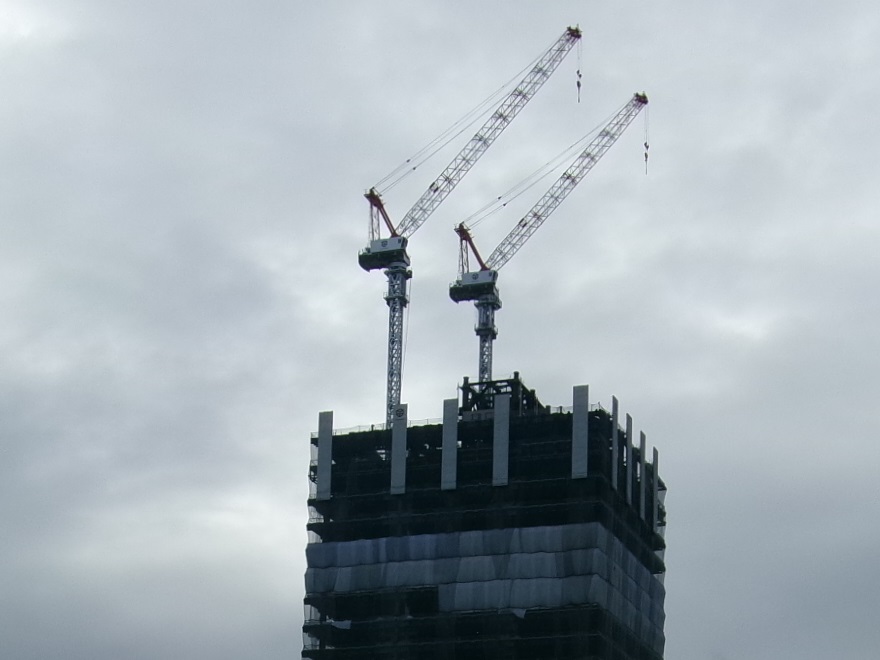

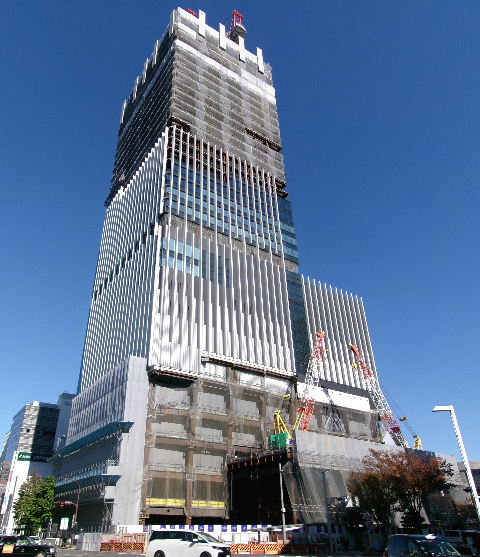

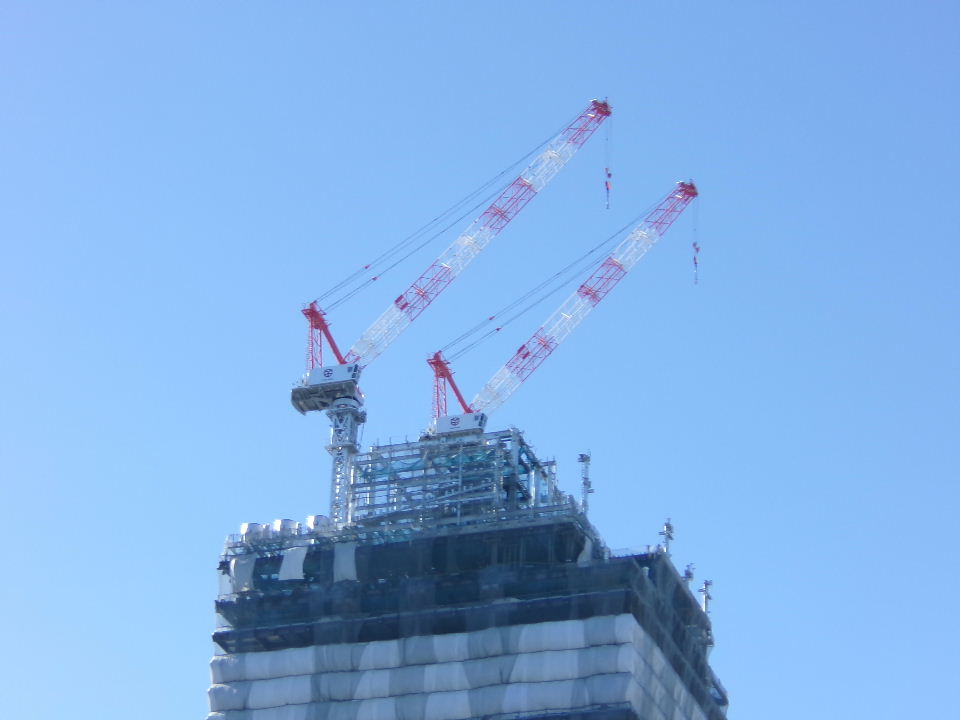

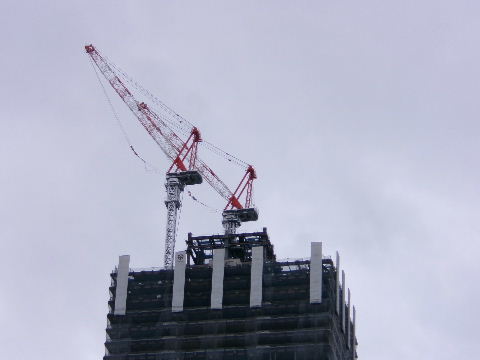

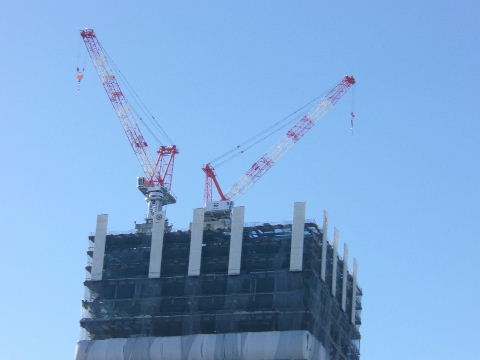

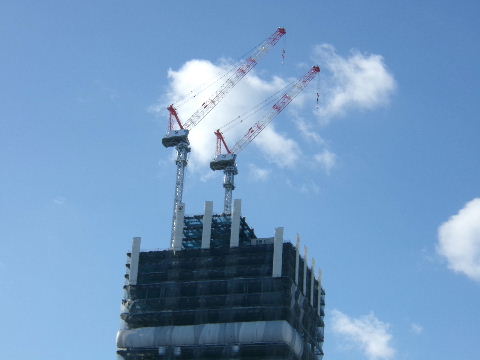

これで34階か。

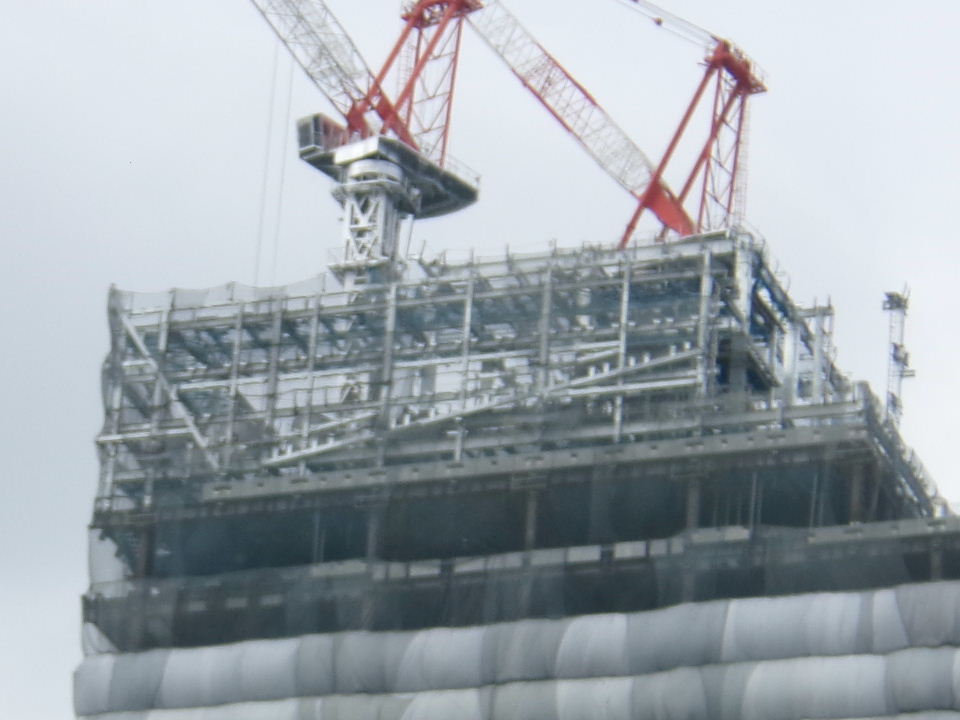

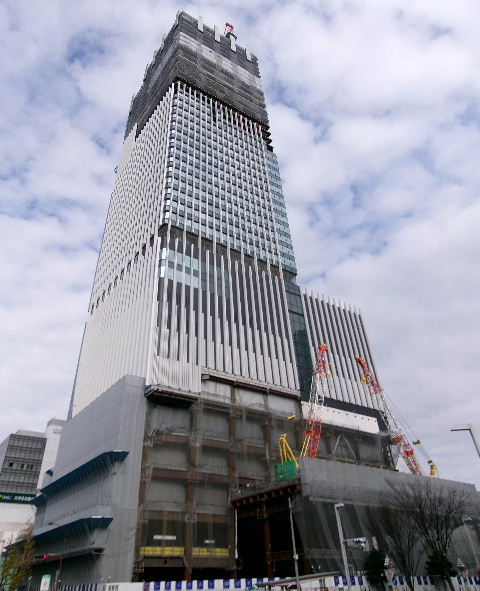

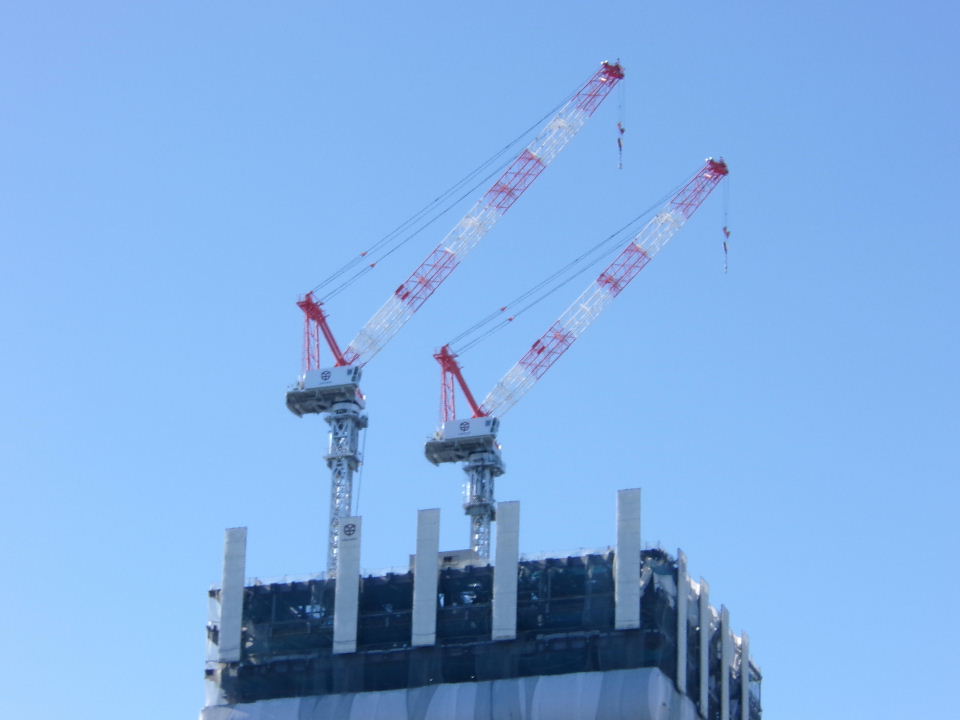

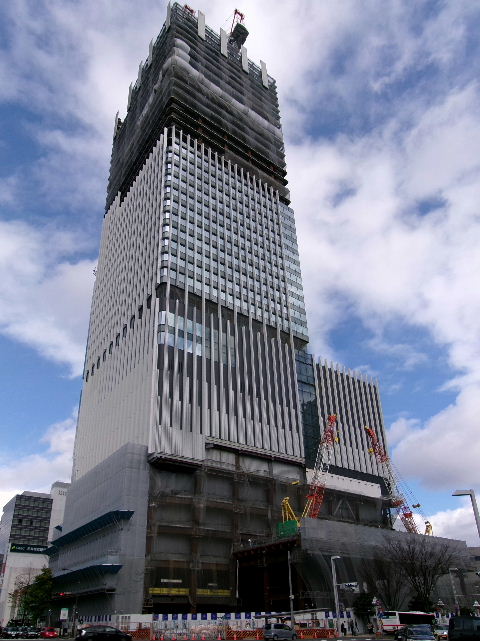

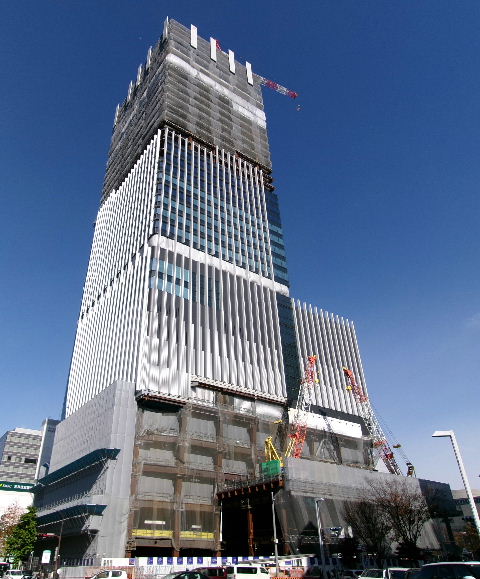

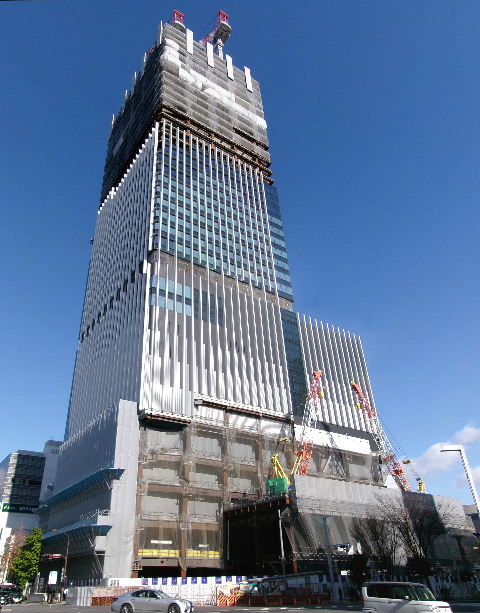

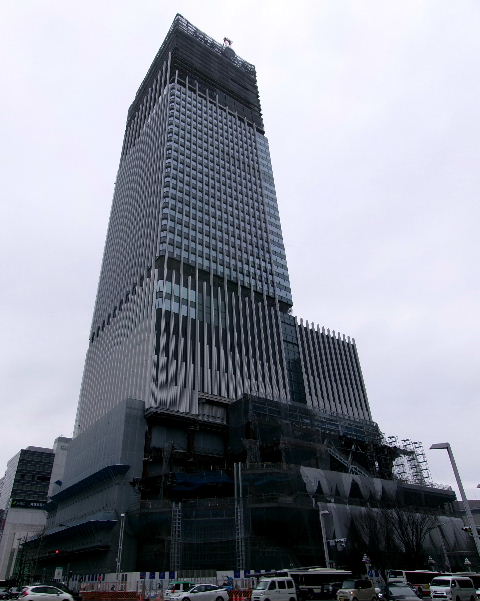

2024年11月16日。34階まで組み中。

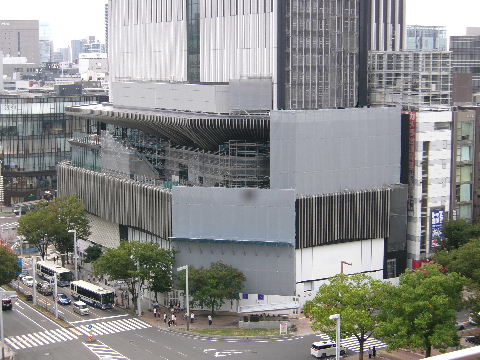

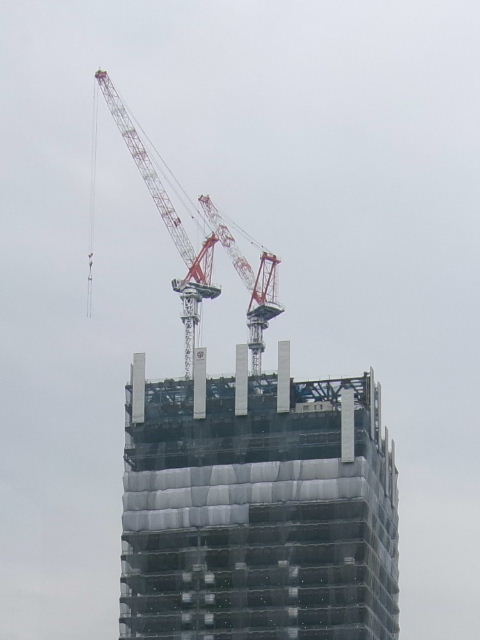

2024年11月16日。

ついでに他のページもどうぞ

アレコレコレクション 鉄道系 名鉄美濃町線廃止まえ・あと 名鉄揖斐線廃止まえ・あと 白鳥線・臨港線・西名古屋港線
名鉄蒲郡線 名鉄広見線 少し昔の列車
桃花台新交通(ピーチライナー) 名鉄犬山モノレール線廃止まえ・あと 名鉄瀬戸線土居下仮駅
三岐鉄道北勢線 近鉄内部・八王子線 国鉄瀬戸線・TKJ城北線
コンナキップ JR東海道線金山駅二面三線化 名古屋地下鉄駅名変更集
国鉄ウイークリー
その他系 名古屋近辺工事見物 名古屋南西部あそこの少し昔と今 公園のトイレ
愛知万博の乗り物 愛知万博のコンビニ 街で見かけたモリゾー・キッコロ
コンナモノ コンナガゾウ 東京ゲートブリッジ見物
当日券で東京スカイツリー見物 地図書き込みウオーキング 一周ウオーキング沿線ウオーキング
名古屋近辺花見物 コンナトコ 鳥取・島根江島大橋見物
大阪・なみはや大橋見物
