名古屋駅交差点のロータリーが撤去され交差点や駅前広場等整備されるようなので見物しときます。
工事前

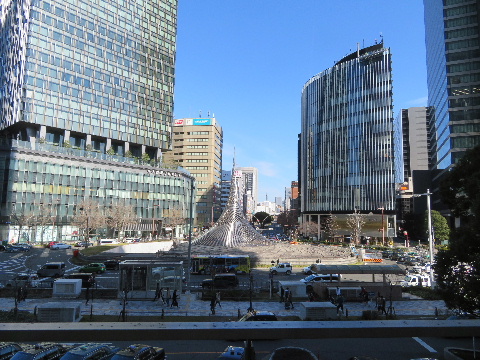

2018年01月26日。ミッドランドスクエア展望台からロータリー内に設置されているモニュメント・ 「飛翔」を見る。「飛翔」は1989年に完成。デザインは公開コンペに寄る。以前にあった銅像の 「青年像」は地下鉄六号線の工事に伴い工事後元へ戻る予定で一時的に地下鉄の日進工場 に保管されていたが結局新しいのを作ることになってここへは戻れず今は北区の名城公園に 設置されている。この「飛翔」も一部がささしまライブに移されることになっていたが取り止めに なり取り敢えず保管される。解体処分でいいような気がする。 |
---|
2020年02月21日。名城公園に 追放された「青年像」 |
|
---|---|
2020年02月02日。西、名古屋駅から。手前の車線が無くな ってロータリーのある所まで駅前広場が広がるようだ。 |
2019年02月10日。北から。 |
---|---|
2020年02月02日。南から。 | 2020年02月02日。東から。 |
---|---|

2020年02月02日。「飛翔」の下を通る地下街通路。横がロー タリー内の開口部になっている。 |
2020年02月02日。開口部へ出てみる。階段はあるが上へは 上がれないので今はここから上を見上げることくらいしかや ることがない。広場が広がればここを上がって駅方向へ行け るようになるか。 |
---|---|
2020年02月02日。開口部から見上げる タワーズ。 |
2020年02月02日。開口部から見上げる 大名古屋ビル。 |
2020年02月15日。開口部から見上げる ミッドランドスクエア。 |
---|---|---|
2020年02月02日。駅前のデッキ。 |
---|

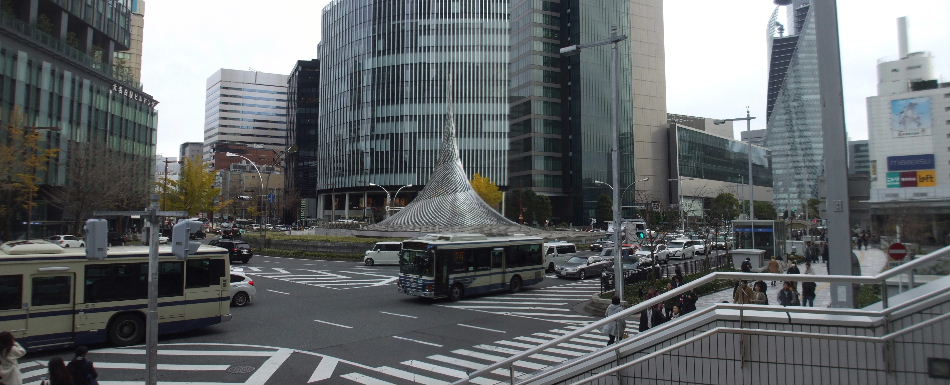

2018年12月16日。この北行き車線が「飛翔」の向こう側へ移ってY字型の交差点に変わるようだ。 |
---|

2016年07月30日。南、名鉄百貨店側。ここも作り変えられることになっていてこの下の半地下にある名鉄の北改札口は閉鎖される。 |
---|

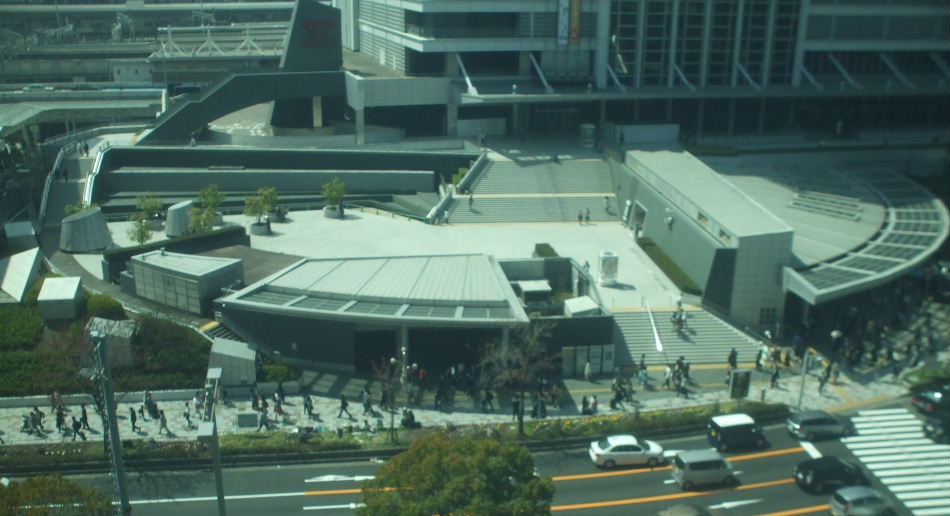

2018年03月28日。ミッドランドスクエアから見る。 |
---|
工事

2020年02月15日。上画像の水が溜まっているところは水が流れ落ちるようになっていたがすでに大分と前に設備が撤去されていてすっかり干上がっている。 |
---|

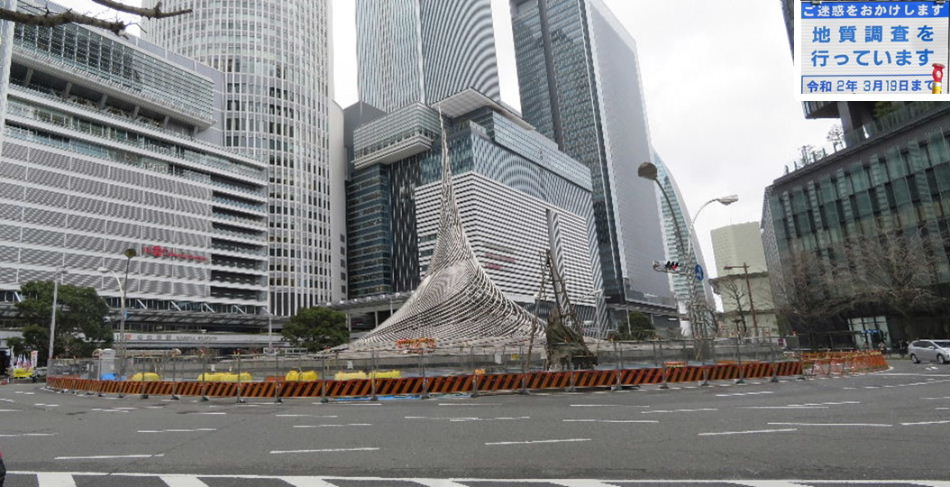

2020年02月23日。東から南側にかけてロータリー寄りの一車線が工事柵で囲われて小さい櫓が組まれロータリー撤去等工事に備えたこんな作業中。 |
---|
2020年02月02日。南東、名古屋ビル前から見る。 | 2021年03月06日。いよいよ撤去工事が始まる。先ず試しに 少し抜いてある。下から螺旋状に巻き上がっているパイプの 内、途中で止まっているものが無くなって左画像と比べると 下の方がスカスカになつている。 |
---|---|
2020年02月09日。北東、大名古屋ビル側。 | 2021年03月06日。南東側から巻き上がっているのは無くなって いるが右下から始まっているのは残っている。 |
---|---|

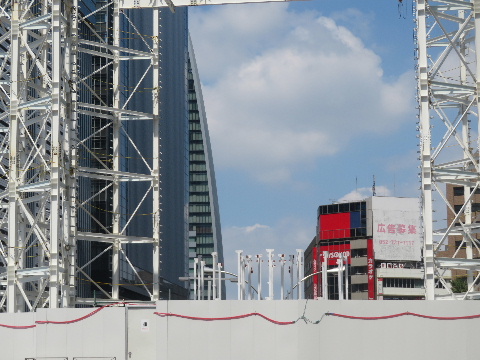

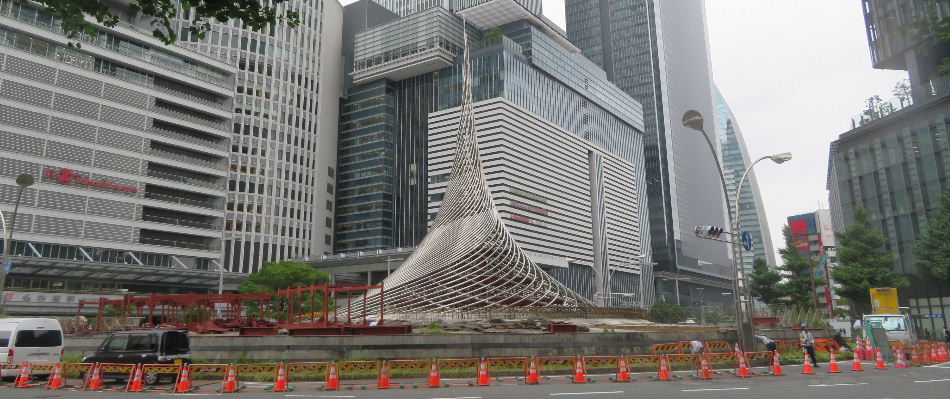

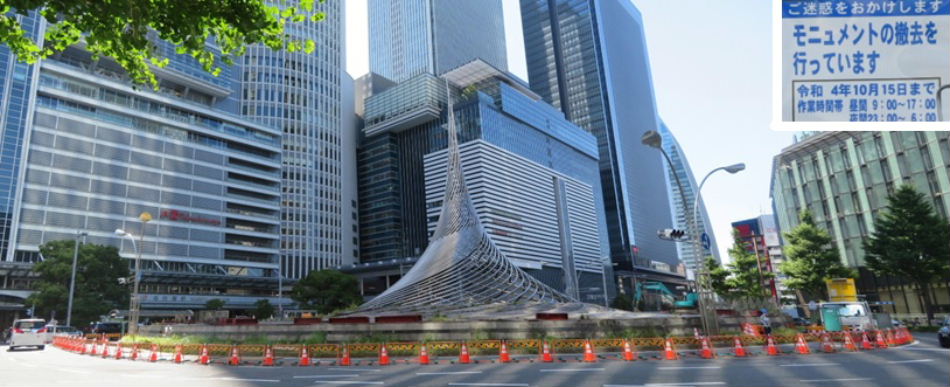

2022年06月12日。試しに少し外してから1年たってようやく撤去工事が始まった。 | |
---|---|
2022年06月22日。赤さび色の鉄骨が準備されている。 | |
---|---|

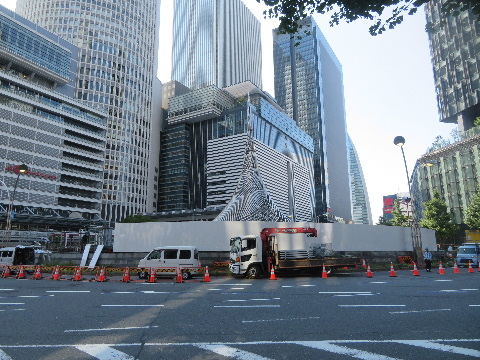

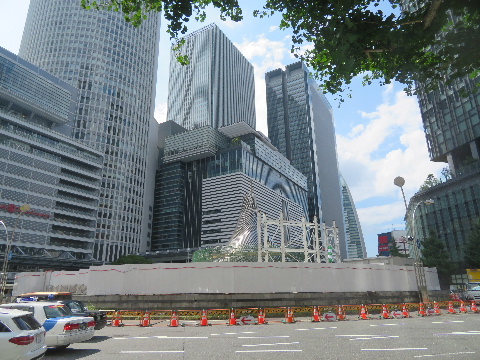

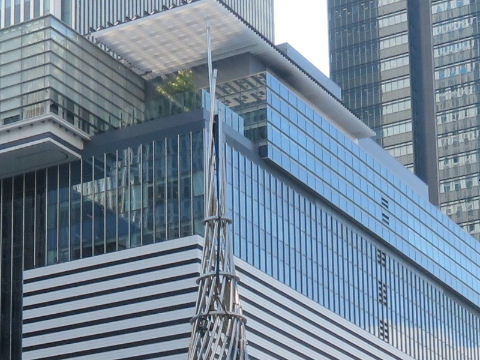

2022年06月22日。飛翔の中に鉄骨。 | 2022年07月06日。ぐるりを工事塀で囲い中。 |
---|---|
2022年07月06日。頭頂部、解体する時にばらばらにならん ように輪っかが嵌められている。 |

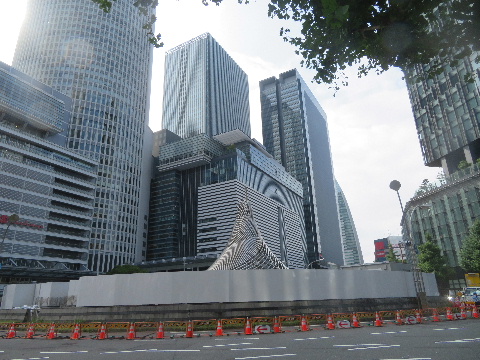

2022年07月10日。塀で囲われ頭無くなる。 |
---|---|
2022年07月10日。嗚呼。 | 2022年07月17日。白く塗った鉄骨で周りを囲う。 |
---|---|

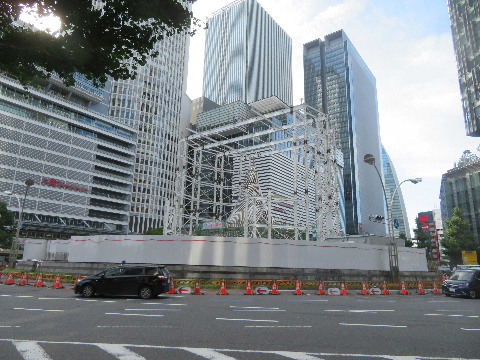

2022年07月24日。白い鉄骨で囲われた。上にレール様の 鉄骨があるのでホイストで吊ってばらすのか。 |

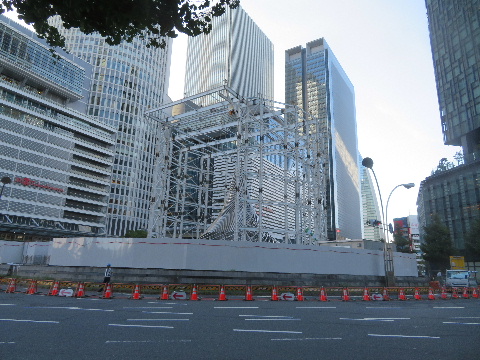

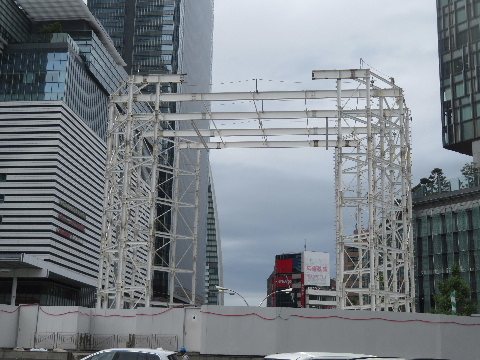

2022年07月31日。鉄骨組み終わったようだ。 |
---|---|

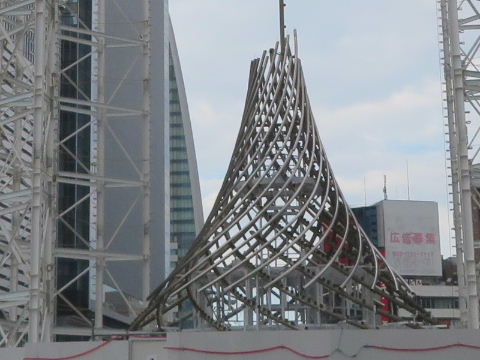

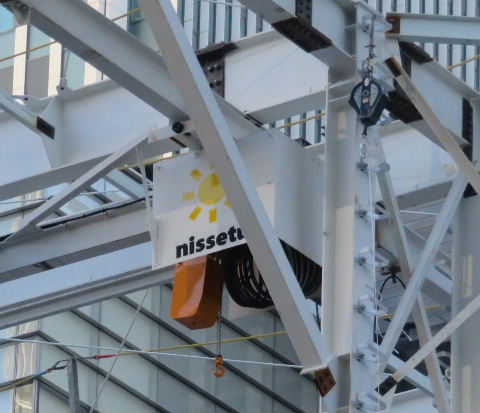

2022年07月31日。これで吊ってばらす。 | 2022年08月21日。下から攻めているようで下部は パイプカットされて骨しか残っていない。 |
---|---|

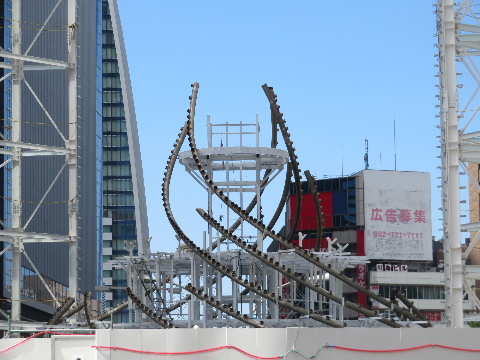

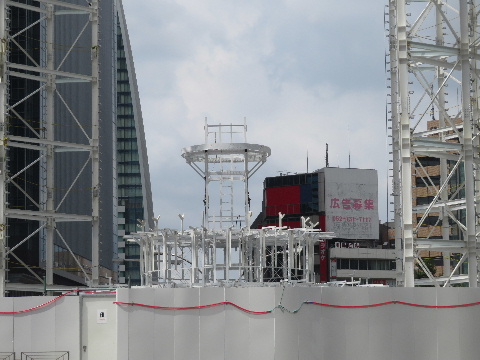

2022年08月28日。本体無くなり足元の骨だけ残る。 | 2022年09月04日。とうとう無くなる。 |
---|---|
2022年09月11日。解体用にセットした部材の撤去中。 | 2022年09月17日。用済みの枠の解体中。 |
---|---|

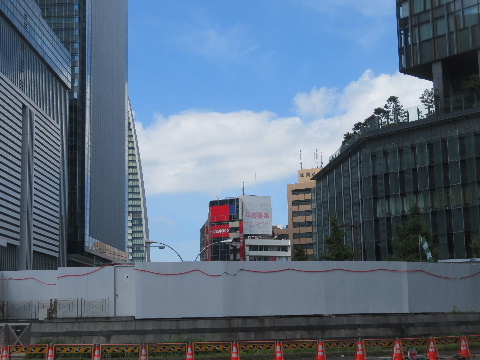

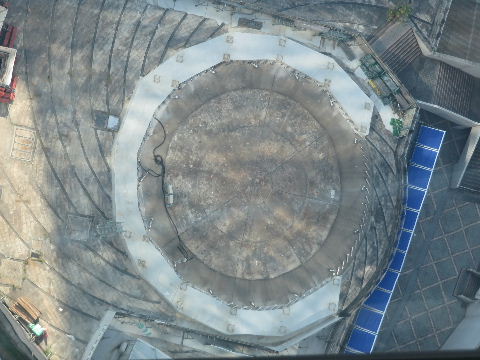

2022年09月25日。工事塀と土台だけになる。 | 2022年10月02日。ミッドから見る。土台の丸だけ残る。 |
---|---|

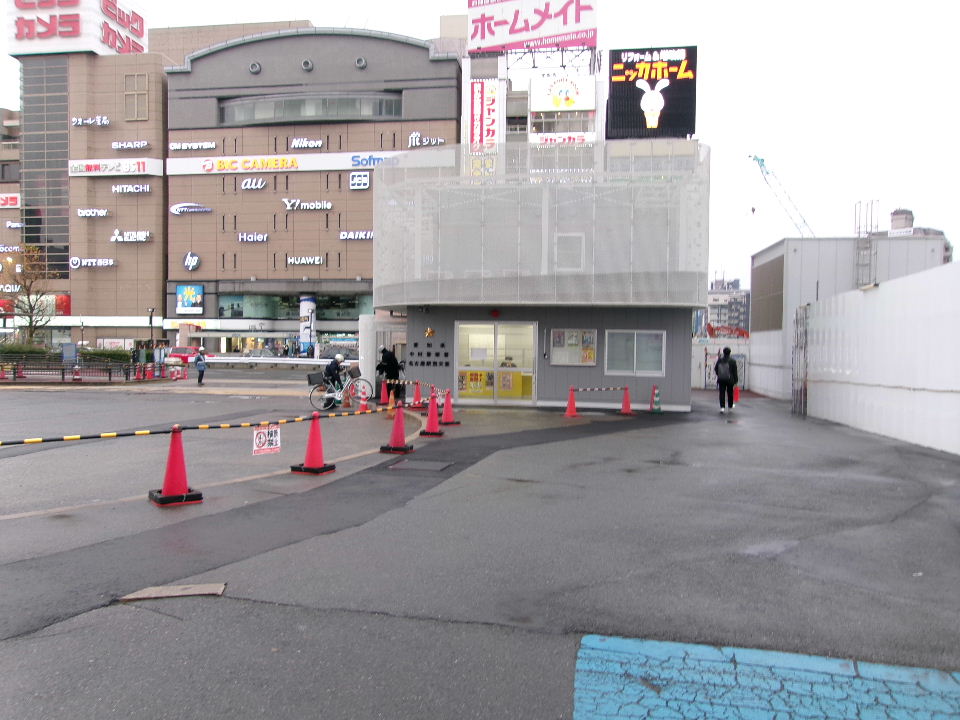

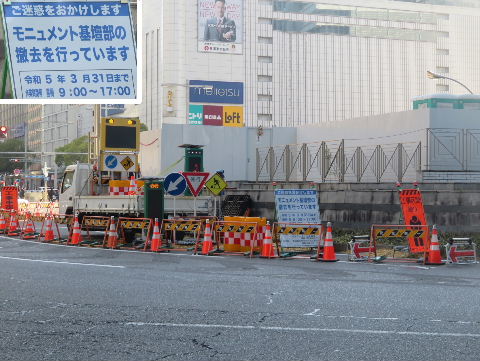

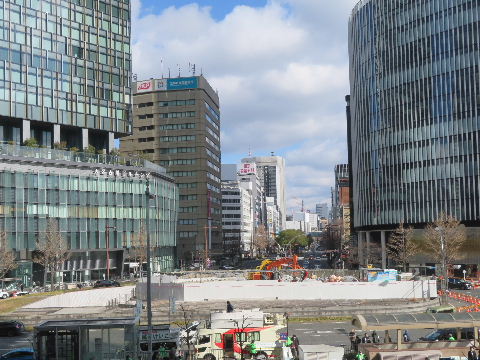

2022年12月31日。飛翔の基礎部の撤去工事始まる。 | 2023年01月29日。重機が入って撤去工事中。 |
---|---|

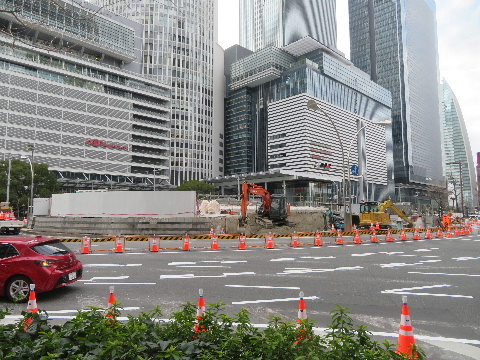

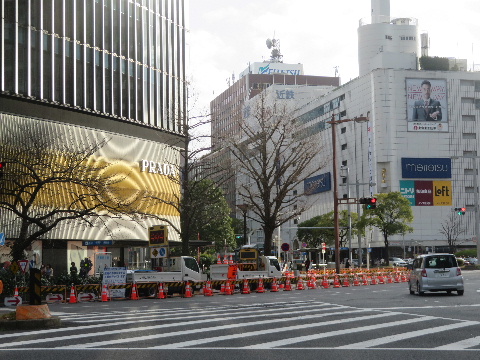

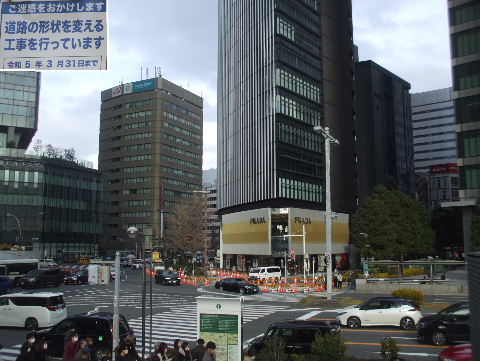

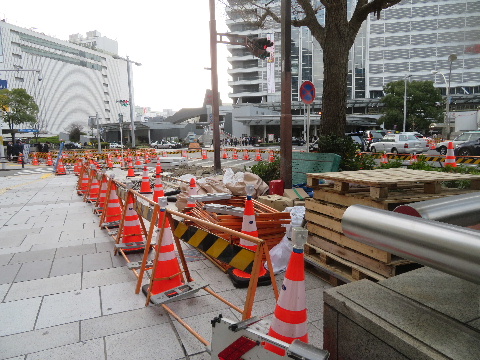

2023年02月12日。交差点南東側、名古屋ビル前でこういう 工事。飛翔の工事で1車線、この工事で反対側1車線が 塞がれてちょっと道が狭くなっている。 |

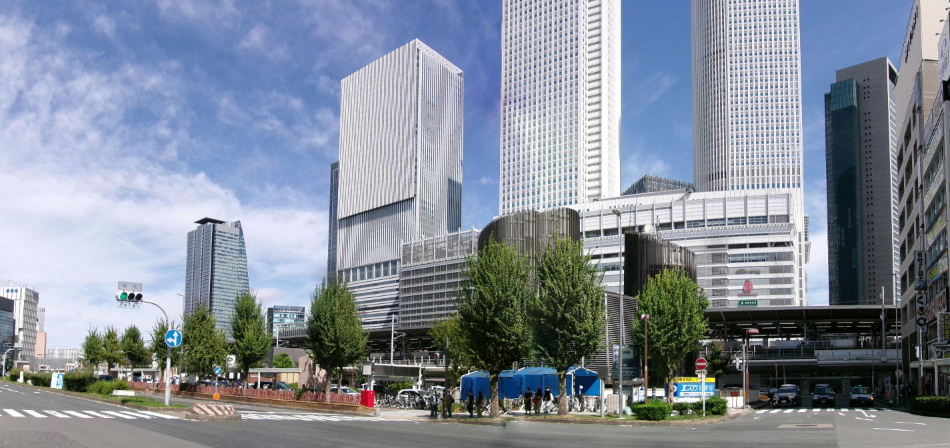

2023年02月12日。北から。 |
---|---|

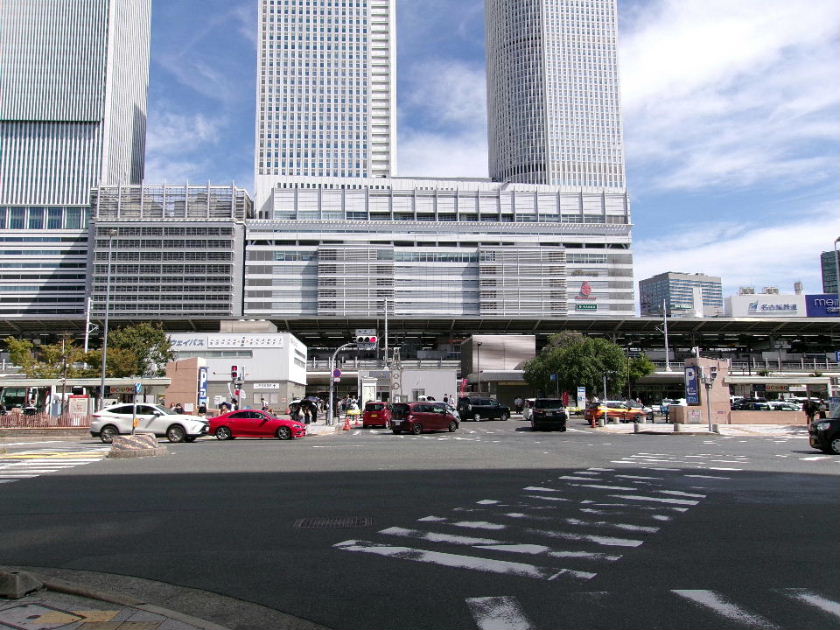

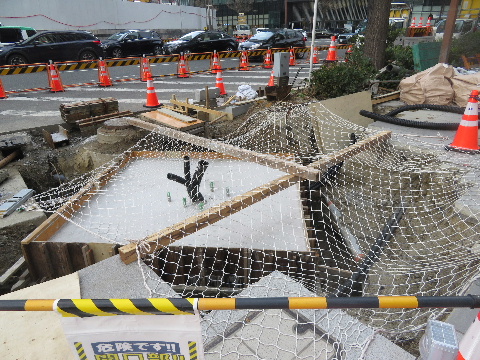

2023年02月12日。 | 2023年02月12日。信号機とか街灯の基礎。結構ごつい。 |
---|---|

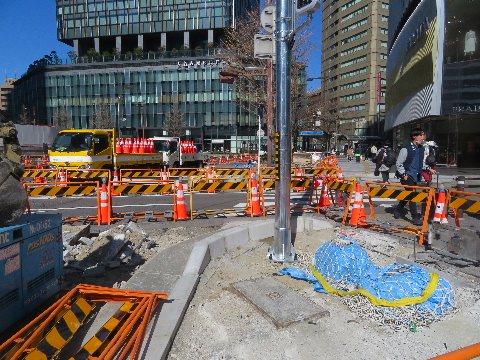

2023年02月26日。今まで緩いカーブだったのをY字型 交差点に変わるのに合わせて少し直線に近づけた感じ。 |
2023年03月05日。周りのコンクリートも崩され始めている。 |
---|---|

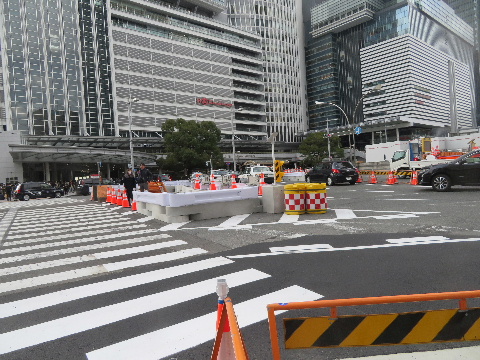

2023年03月05日。南側の横断歩道に島が出来、ロータ リーを回る車線が南へ移動して中央部に作業スペース が作られている。 |

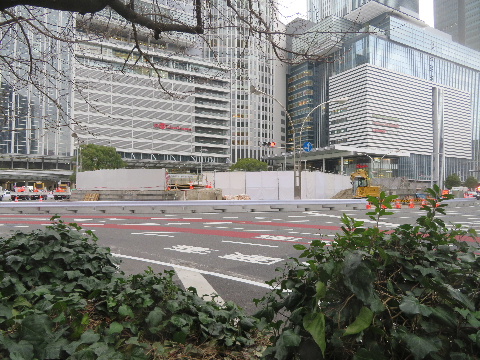

2023年03月12日。崩したところ、工事塀に囲われる。 |
---|---|

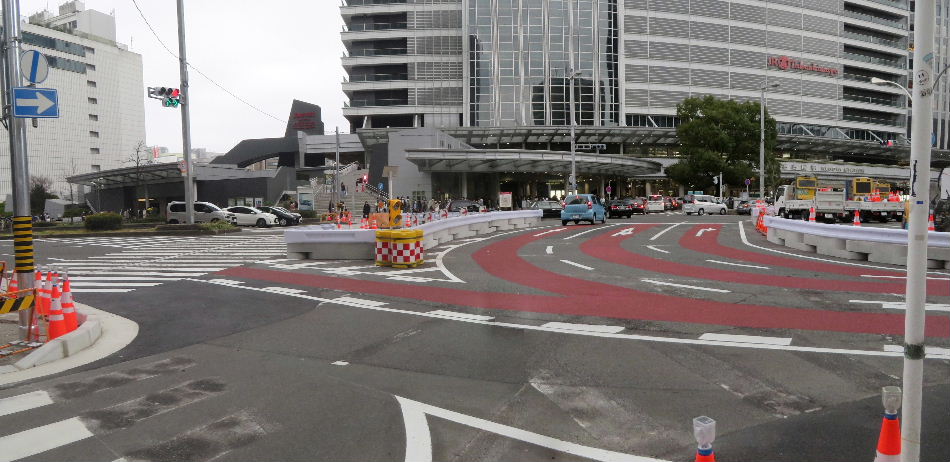

2023年03月12日。移動したロータリー車線、カラー舗装される。 | |
---|---|
2023年03月25日。モニュメントはもうすぐ終わるが右の 工事がかなりかかる。 |
2023年03月25日。地下では。 |
---|---|

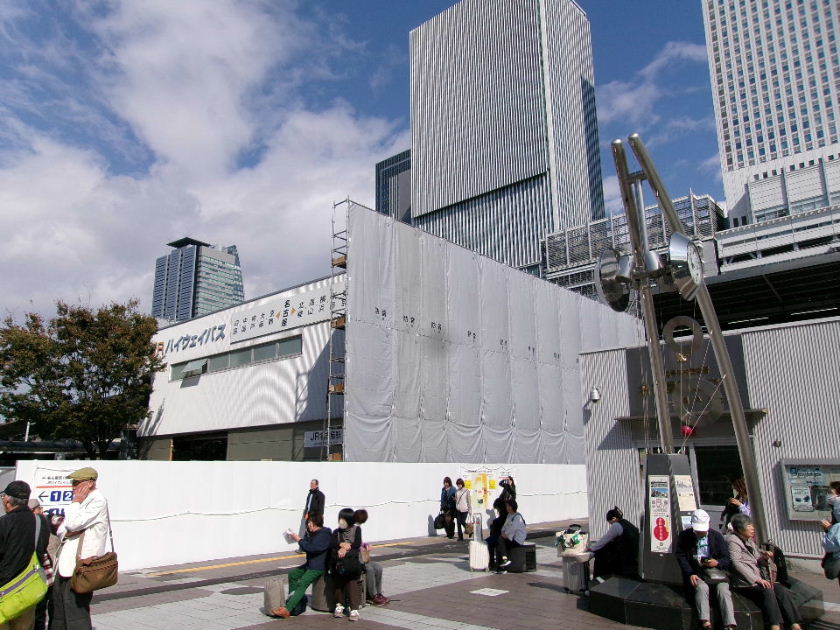

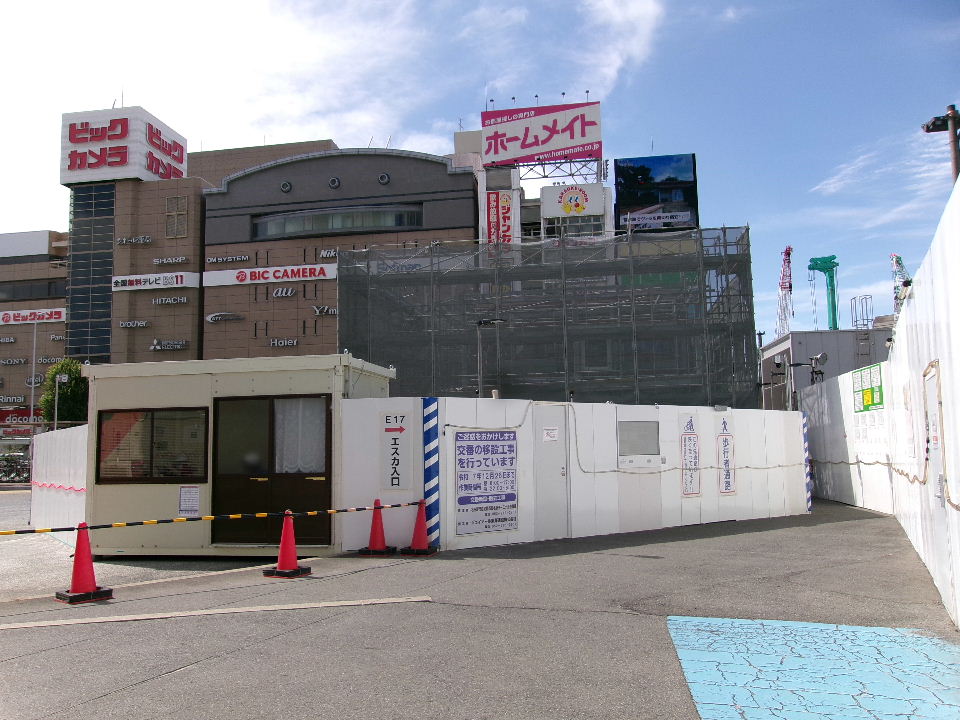

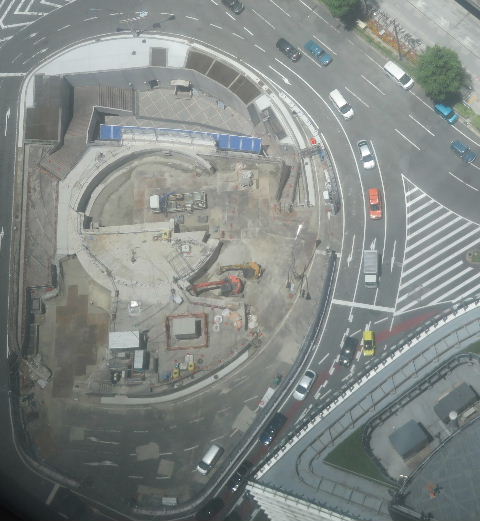

2023年06月17日。ミッドから。左が名古屋駅。 円形の土台が大分と無くなってきた。 |

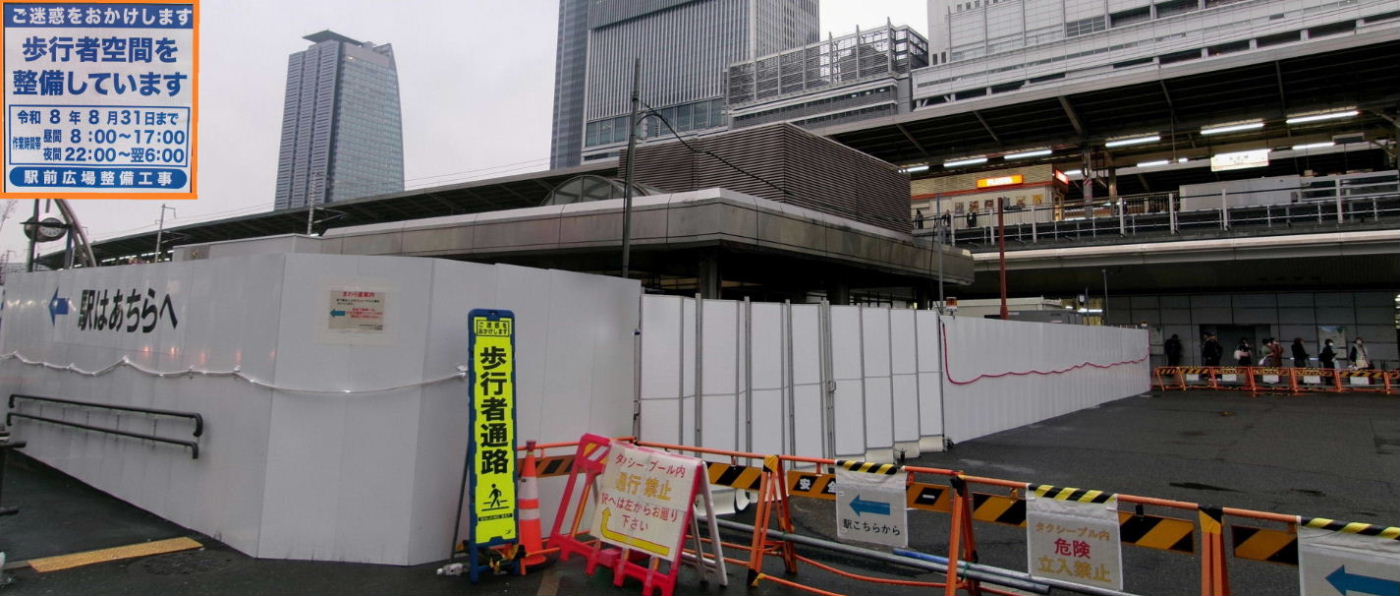

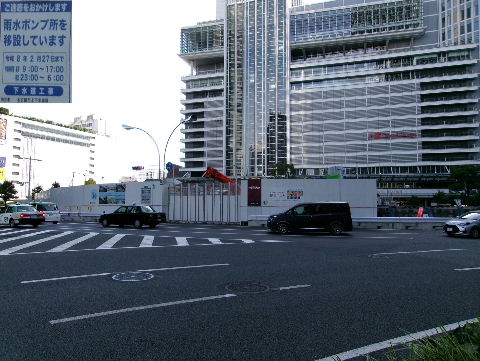

2024年07月28日。ようやく重機等が入って 見た目工事っぽくなってきた。2年もかかるか。 |
---|---|

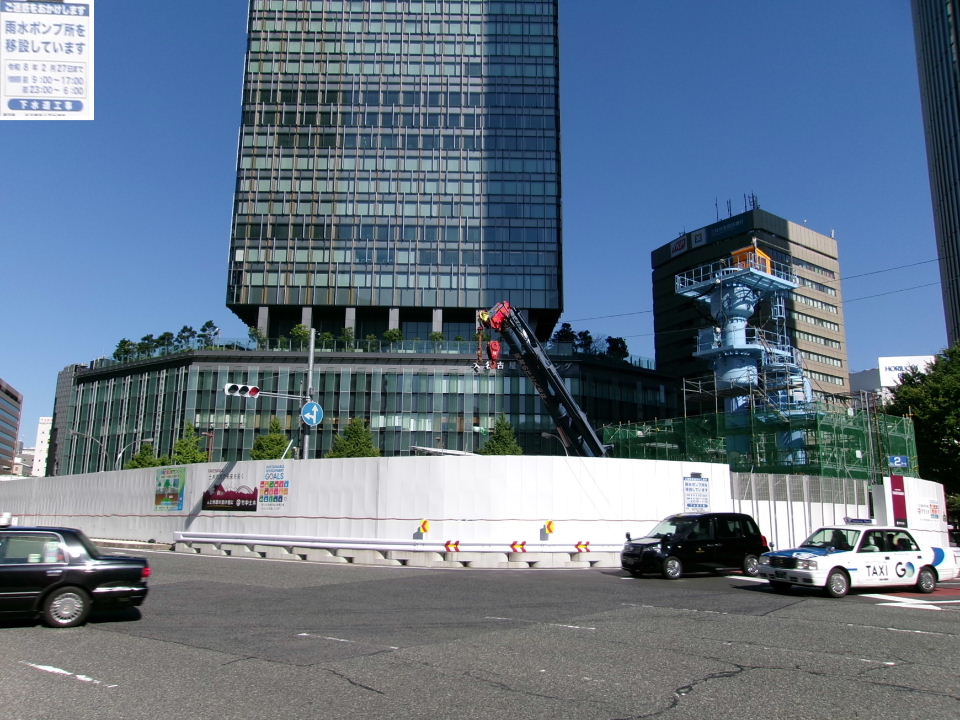

2024年11月03日。南寄りにこんなのが立ち 上がっている。 |
|
---|---|
