ささしまライブ・市道椿町線・笹島線工事見物
愛知大学

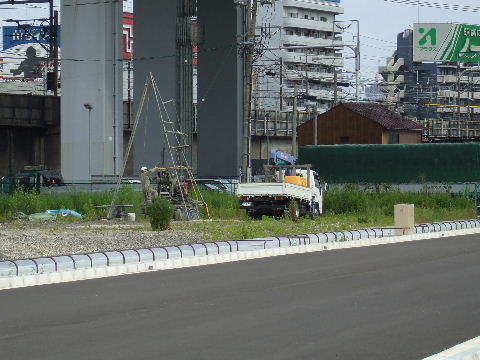

2008年6月4日。愛大の予定地では何か調査でもしているよう。

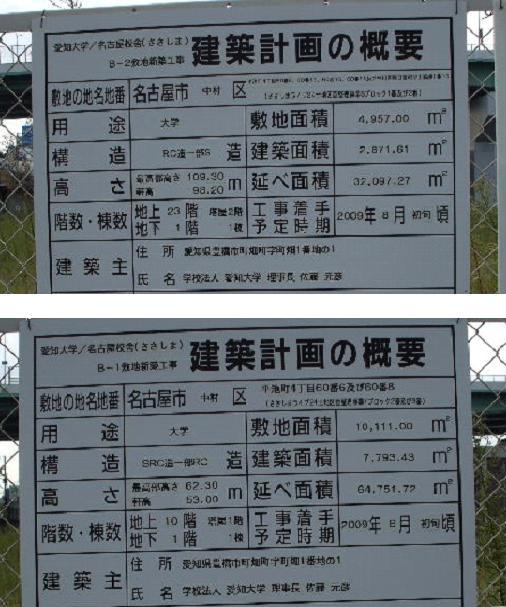

| 2008年10月11日。大学建設予定地に工事看板が掲出されている。 |
| |

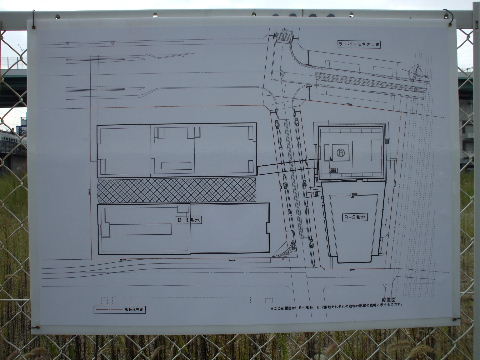

2008年10月11日。それぞれの看板。
|
|
|

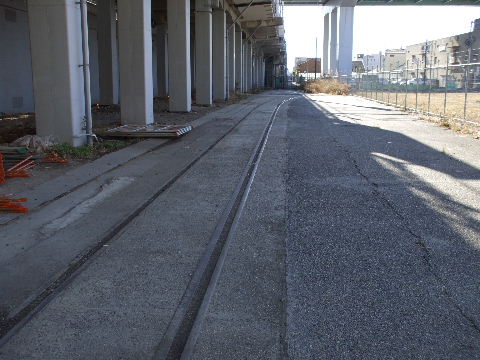

2009年2月1日。新幹線高架下に貨物駅名残の線路が僅かに残っている。ただ貨物駅のホームは新幹線と直角
方向にあったのでこの平行している線路は何だったのだろうか。
|
2009年5月24日。大学予定地に掲出してあった工事計画看板が外されてなくなりフェンスだけになった。予定
が変わったから当然だが。
|
|
|

2009年9月21日。大学予定地に新しい計画看板が掲出された。11階建て一棟。

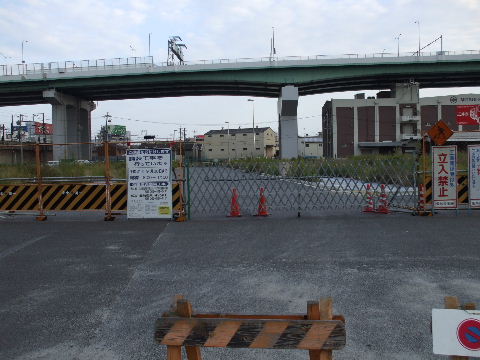

| 2009年9月21日。大学予定地横の道路も整備されるようだ。 |
| |

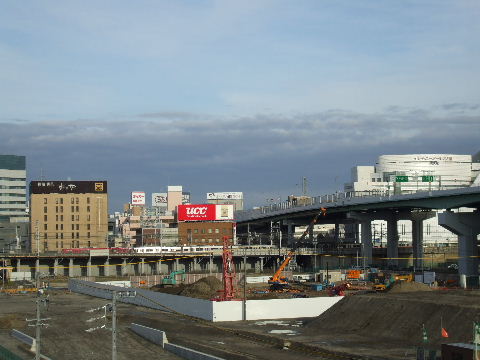

20010年2月27日。愛知大学用地のうち西側で第一期工事が始まっている。
|
2010年2月27日。工事看板。今のところ立入禁止の道路に面して掲出されているのでよほど視力が良くないと
見えず一般人には何の工事かわからない。
|
|
|

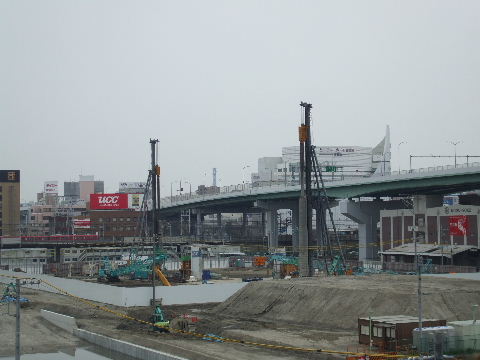

20010年3月28日。基礎杭打ちが始まっている。
|

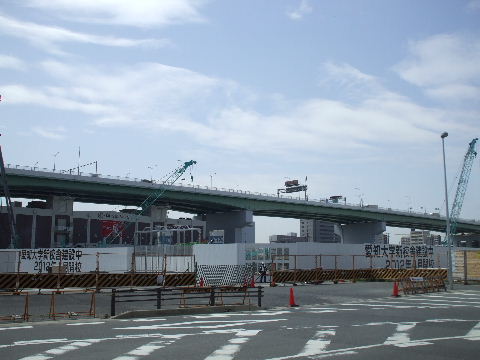

2010年4月10日。塀にデカデカと工事名。
|
|
|

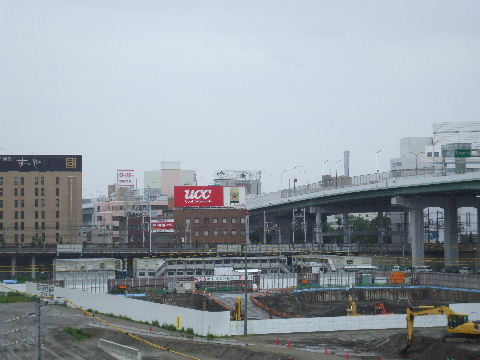

20010年5月23日。杭打ち機が姿を消し、全体に1階分程掘り下げられているのが見える。
|

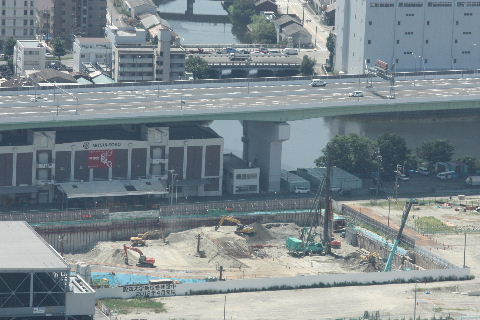

2010年7月24日。ミッドから見る愛大現場。用地を掘り下げて基礎工事をやっている様子。
|
|
|

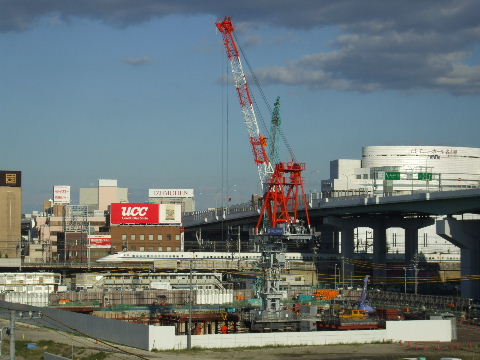

2010年9月25日。愛大現場にクレーン立つ。
|

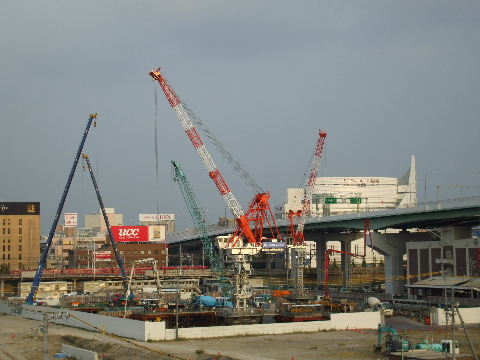

2010年10月23日。もう一機、若干小振りのクレーンが立つ。
|
|
|

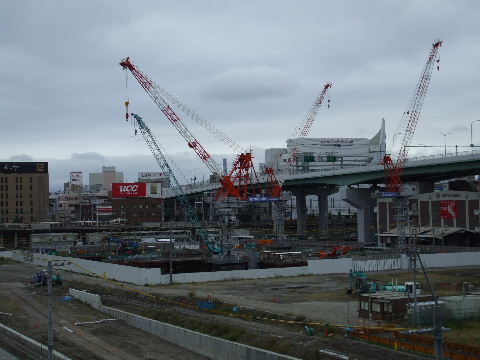

2010年10月31日。さらにもう一機増えた。
|

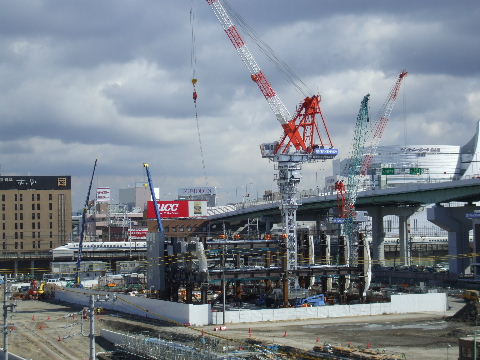

2011年1月22日。鉄骨組み立てが始まっている。
|
|
|

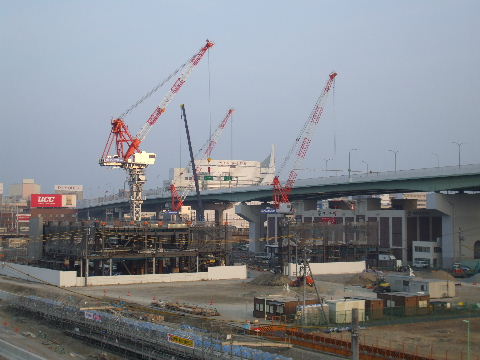

2011年2月5日。組み立てていた鉄骨の右(南)隣にもう一棟鉄骨組み立てを始めている。
|

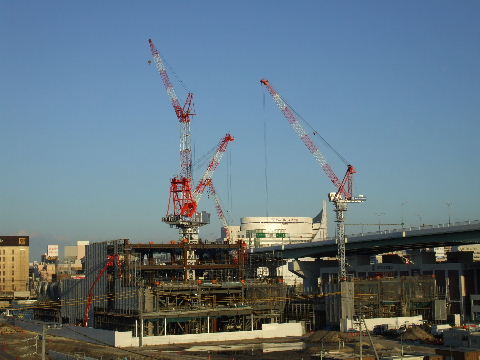

2011年3月2日。鉄骨は4階へ。
|
|
|

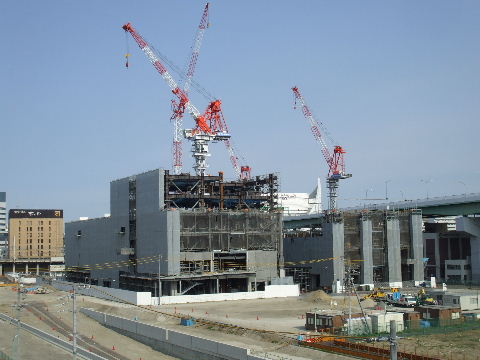

2011年4月3日。鉄骨が左の建物は6階へ。右の建物は4階へ。
|

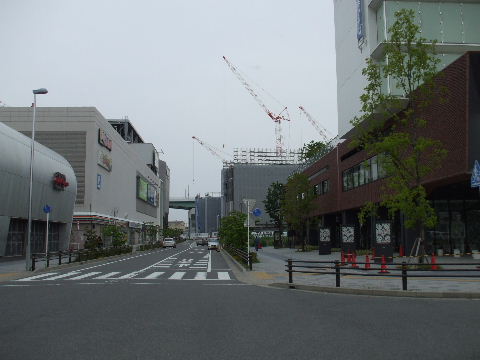

2011年5月5日。左8階へ、右6階へ。
|
|
|

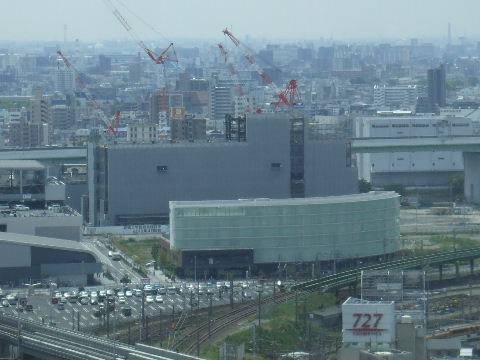

2011年5月5日。JIKAより高くなってタワーズからもよく目に付くようになってきた。
|
2011年5月16日。この辺からだと建物に囲まれてきてちょっとそれっぽい感じがするようになってきた。
|
|
|

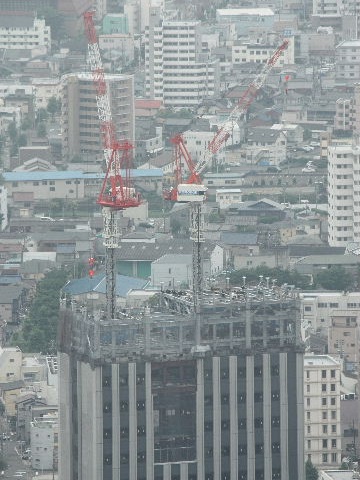

2011年5月28日。8階、6階まで鉄骨組みが進んでいる。
|

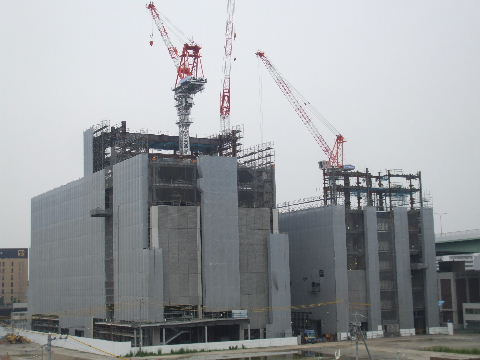

2011年6月5日。鉄骨組み、左が10階、右が8階へ。
|
|
|
2011年7月3日。いよいよ最上階へ。
|
2011年8月15日。壁張りも進む。
|
|
|

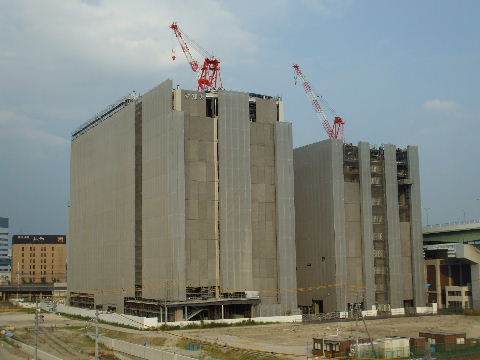

2011年8月15日。あと一枚張れば。
|

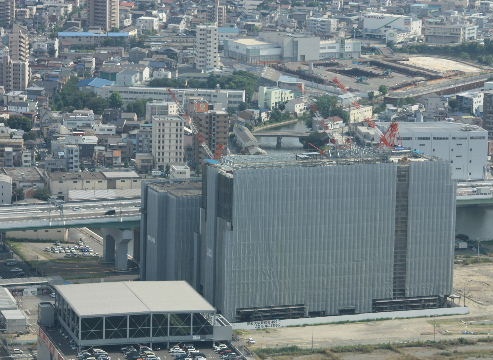

2011年8月15日。ミッドから見る。
|
|
|

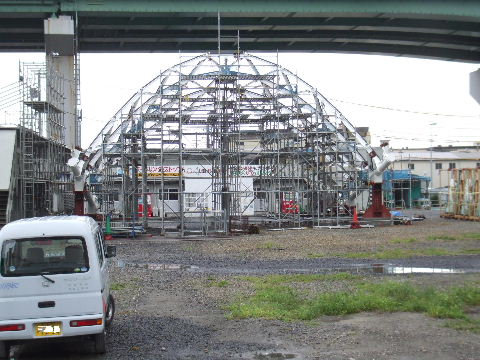

2011年9月4日。2期工事予定地の工事事務所前でこんな鉄骨を組み立てている。二棟のビルの間の屋根にな
るものと思われる。
|

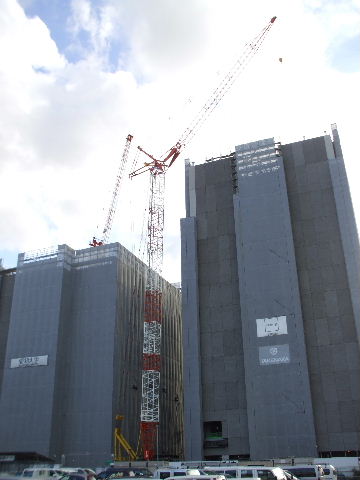

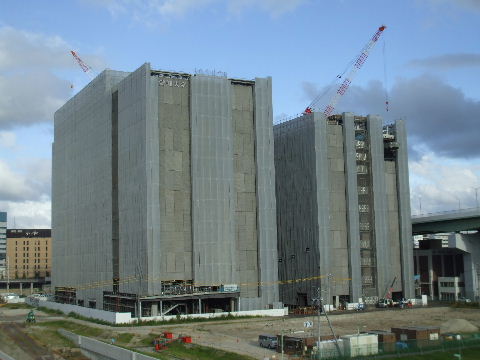

2011年9月17日。外壁取り付けが大分と進んでいる。
|
|
|

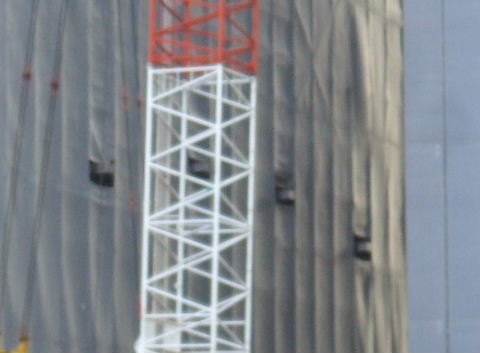

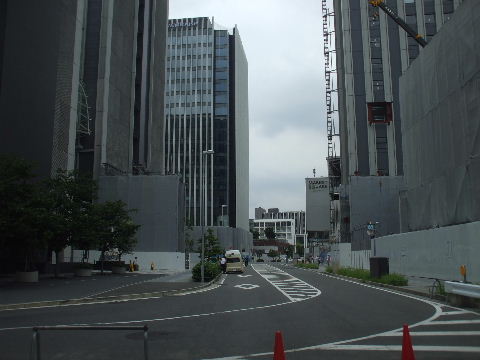

2011年9月17日。東側に新たにクレーン現わる。歩道橋を架けたのよりは小さそうだが同じような形。
|
2011年9月17日。ビル間の壁面に屋根を取り付けるための鉄骨がシートから飛び出ている。
|
|
|
2011年10月10日。シートが外され始めている。全外観が見える日も近い。
|

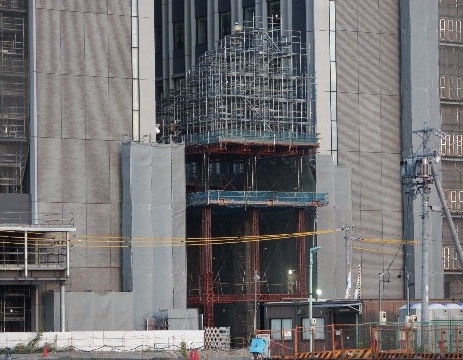

2011年10月29日。ビル間右の棟の外壁が見えるようになり間の屋根工事が始まっている。
|
|
|
2011年10月29日。アップして見る。
|
2011年11月13日。クレーン消え、シートも大分と外されてきた。
|
|
|

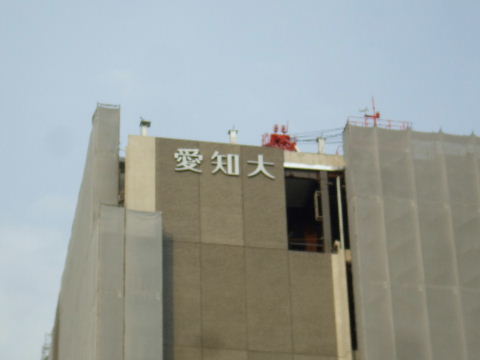

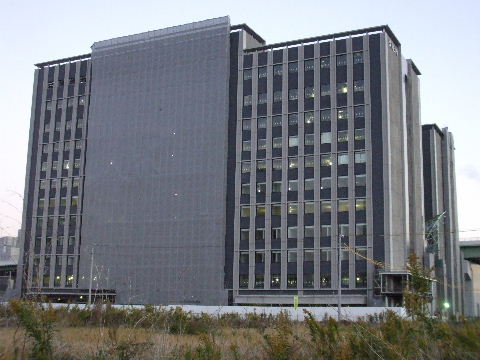

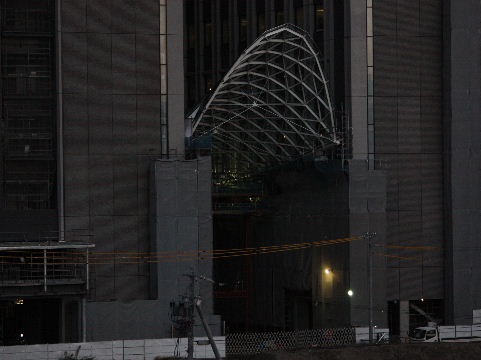

2011年11月20日。支えていた鉄骨が外された。
|
2011年11月20日。北側面を見る。
|
|
|

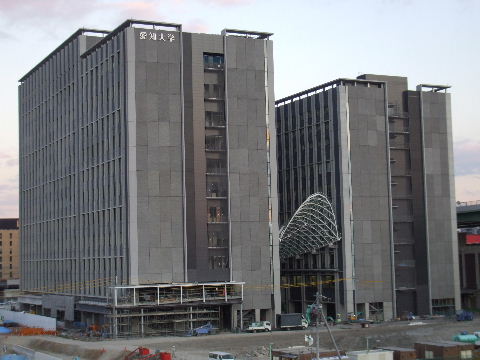

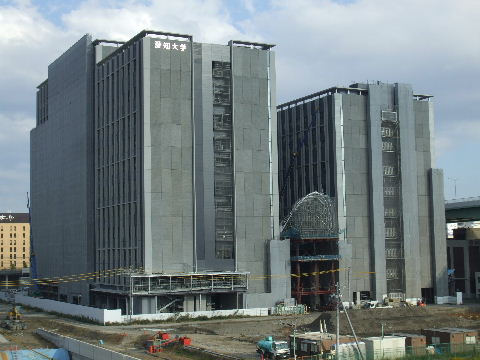

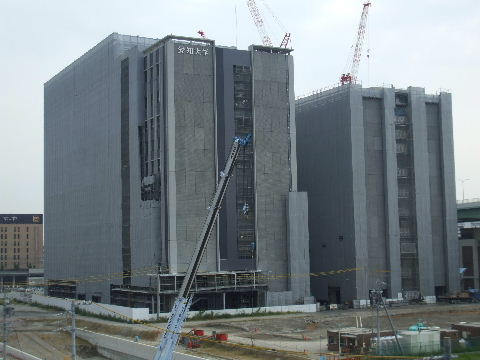

2011年12月24日。外観全体が見えるようになった。
|

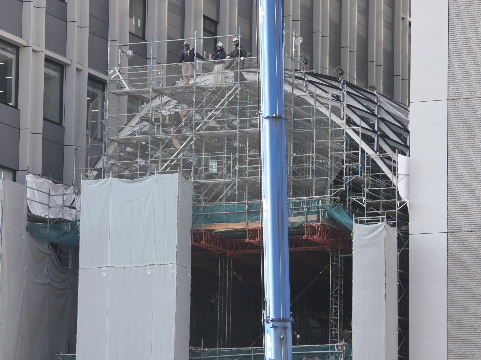

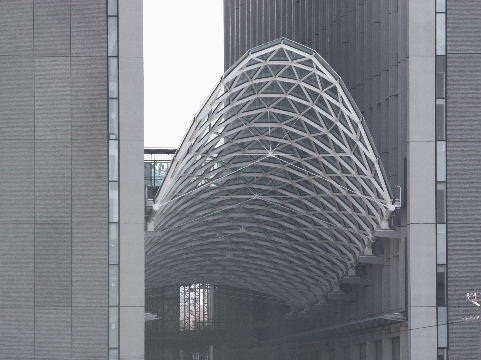

2012年1月14日。西側は既に出来ていたが…
|
|
|
2012年1月14日。東側でも取り付け工事が始まっている。
|

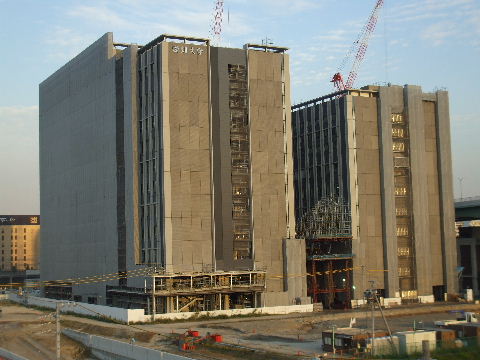

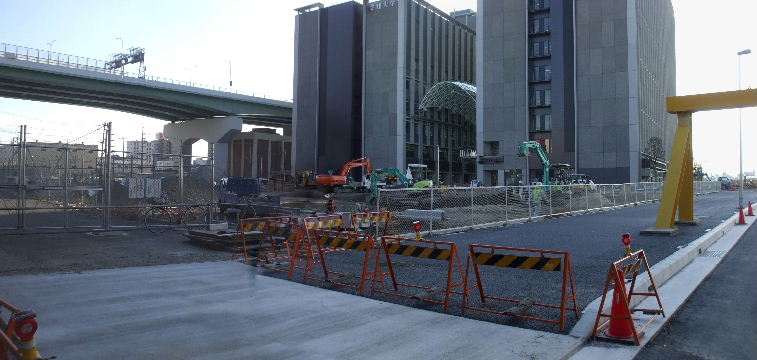

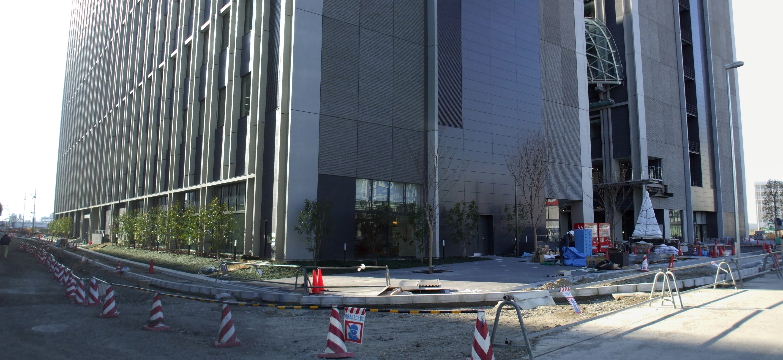

2012年2月19日。東側も出来ている。
|
|
|

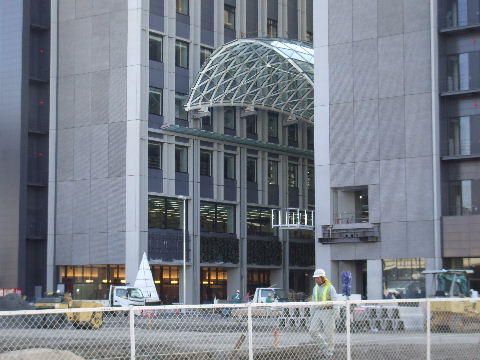

2012年2月19日。南(高速)側、東(新幹線)側ではビル周りに植樹され歩道の縁石の工事も進む。飲料自販機も
置かれているのが見える。
|
|
2012年2月19日。ビル東隣、工事事務所のあった二期工事予定地も縁石を並べて整備中。
|
|

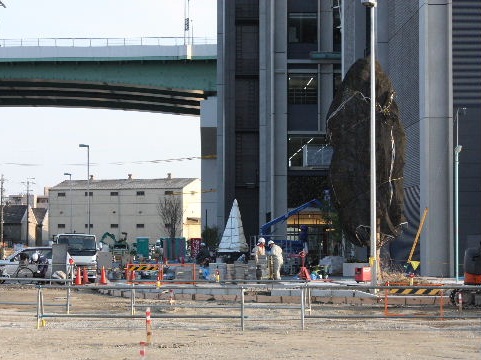

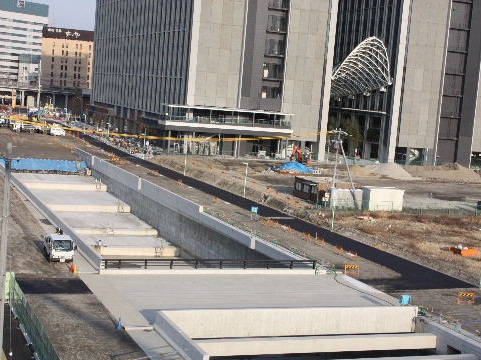

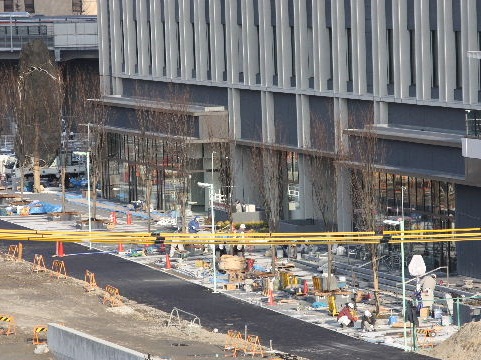

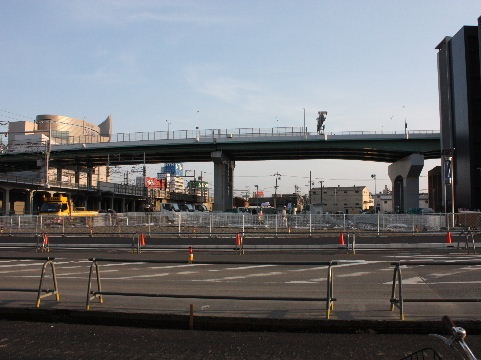

2012年3月3日。駅から駅前の笹島線を渡り笹島線に沿って校舎までの取り敢えずの通学路が簡易な舗装で作
られ街灯も立てられいる。
|
2012年3月3日。校舎北側笹島線沿いの整備中。
|
|
|
2012年3月3日。校舎東側も整備中。
|
2012年3月3日。東隣りの二期工事予定地には誰用かは知らんが駐車場整備中。
|
|
|

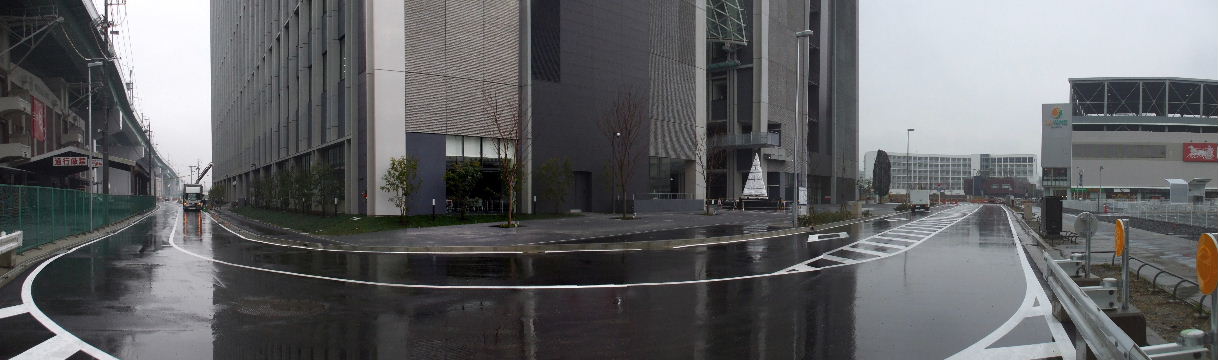

2012年3月17日。建物東沿いの道路と公開空地部分が入れるようになっていたのですぐ東側から見る。
|
|
2012年3月17日。ビル南東角から見る。右が北でラ・バーモやJICAが見える。将来は手前南へ道路が延びて六反ガー
ド西側につながるが当面はフェンスで仕切られたままになるようだ。左、西はこちらも椿町線掘割を渡る橋や中京テレビができるまでは
行き止まりになりそう。
|
|
2012年3月24日。名鉄バスの新しいバス停。六反交差点北にある六反バス停からは300メートルほどしかない。 |
2012年3月24日。ここから200円払って名鉄B.C.まで乗る学生は殆んどいないだろうがこの路線沿いに自宅や下宿があ
る学生はバスにしてはそこそこの本数が確保されているので通学に使えそう。 |
|
|

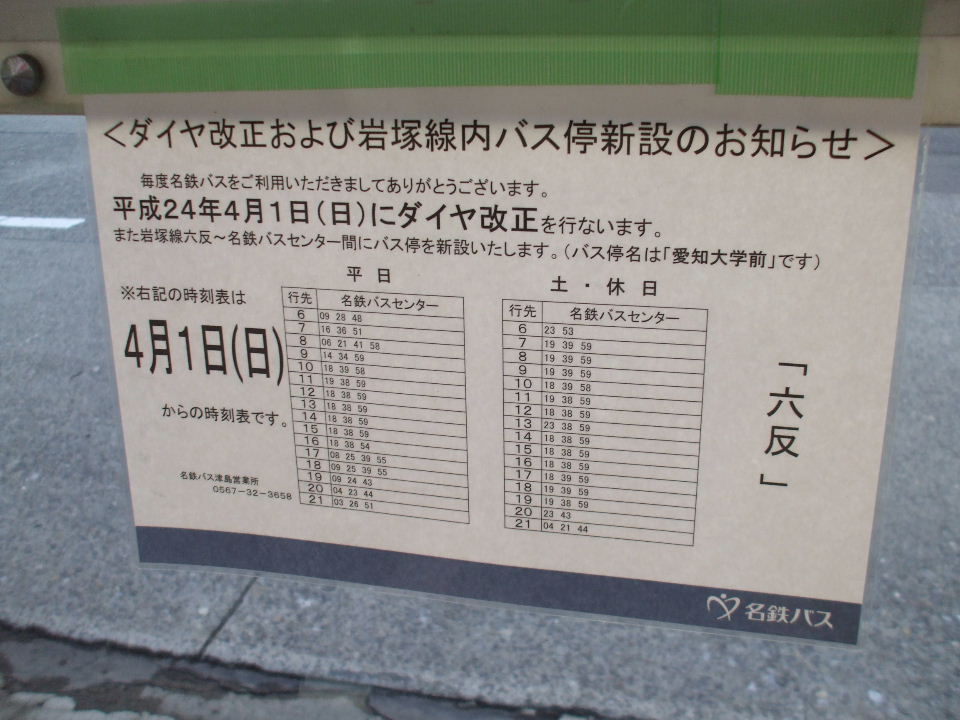

2012年3月24日。津島や途中の七宝町からの今までも走っていた路線に新しいバス停名が入った路線図。 |

2012年3月30日。駅からの通路が通れるようになり早速今日は何かあるようで学生が行き来する。 |
|
|
2012年3月30日。笹島線に面した側にコンビニとフードコート。学生が屯する。 |

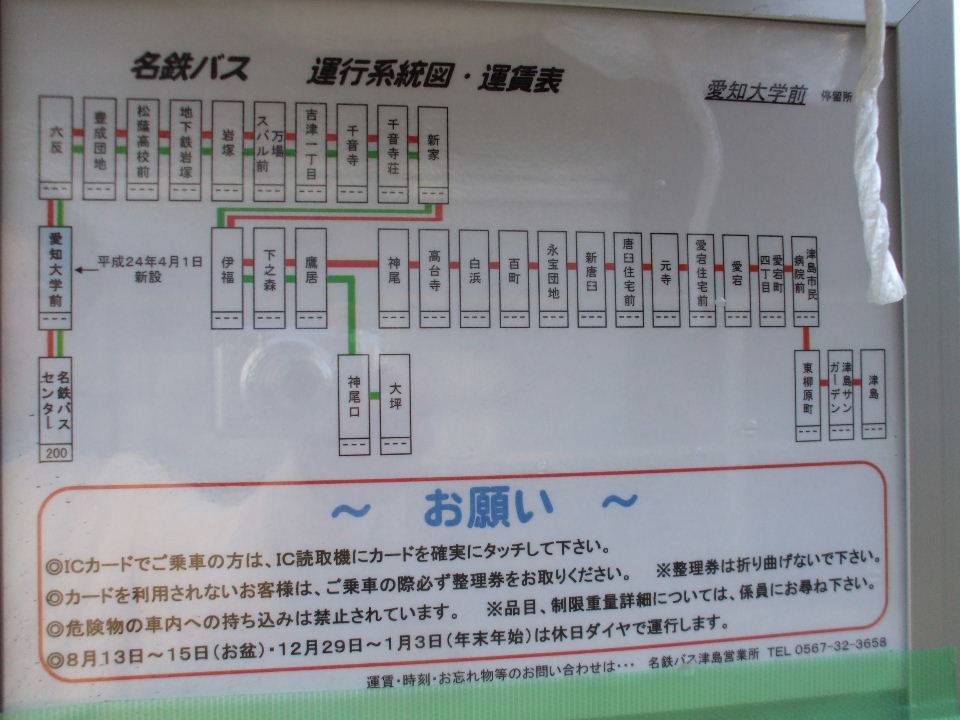

2012年3月30日。某コンビニ、某ラーメン店が今日オープン。愛大HPにはコンビニは一般も利用できるとある
が同じような入り易さの位置にあるフードコートや学生食堂はどうなのか。 |
|
|

2012年3月30日。東沿いの道路、フェンスが外されて歩行者は南、
六反方向へ出られるようになっている。 |

2014年11月2日。二期工事の工事看板掲出される。 |
|
|

2014年11月15日。駐車場のフェンスが後退して道路沿いが空けられ
た。 |
|

2014年11月30日。学生用の駐輪場がビル予定地から移動。 |
|

2014年12月13日。テントを張って今日は目出たい起工式。 |
|

2015年02月14日。敷地の線路寄り半分くらいを塀で囲って工事中。
|
|

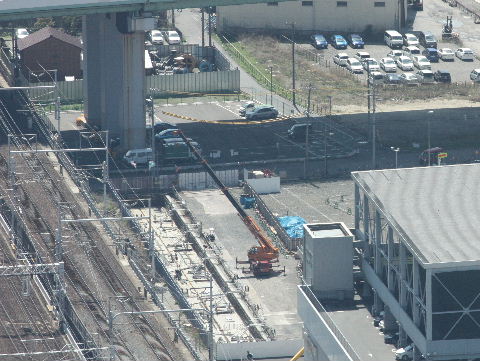

2015年04月11日。ミッドから。新幹線沿いで工事中。 |

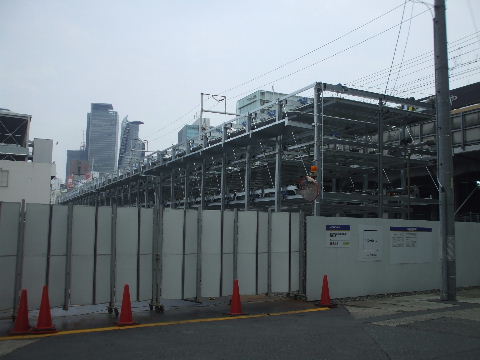

2015年05月16日。新幹線寄りに立体駐車場っぽいのがが出来て
きた。 |
|
|

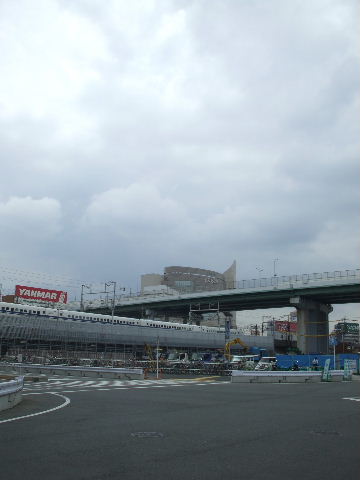

2015年06月20日。立体駐車場も出来て手前 の用地で整地作業が

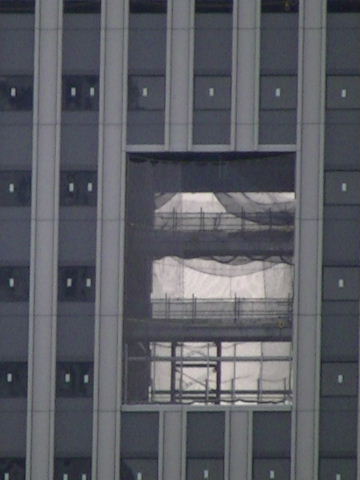

始まっている。 |

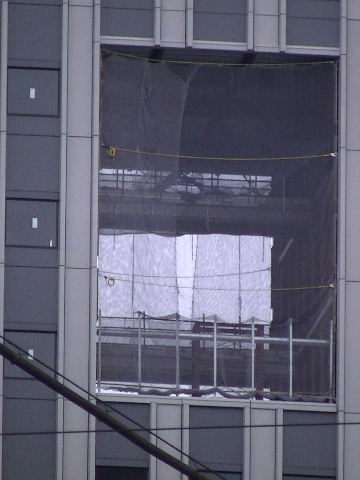

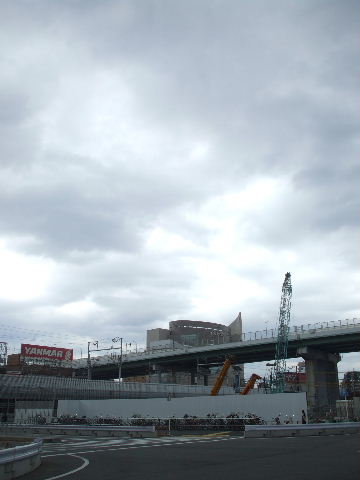

2015年06月27日。工事塀立ち、重機入る。 |

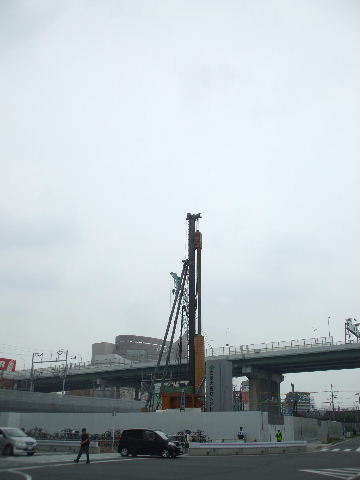

2015年07月04日。基礎工事始まる。 |
|
|
|

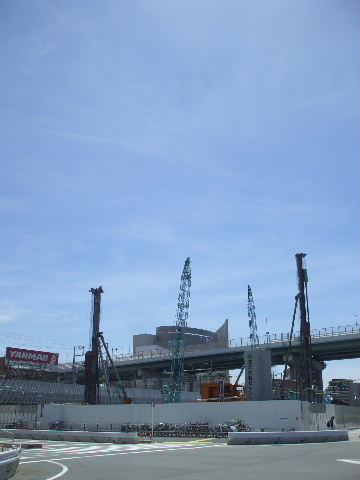

2015年07月25日。杭打ち機、2基に。 |
2015年09月19日。杭打ち機姿消す。 |

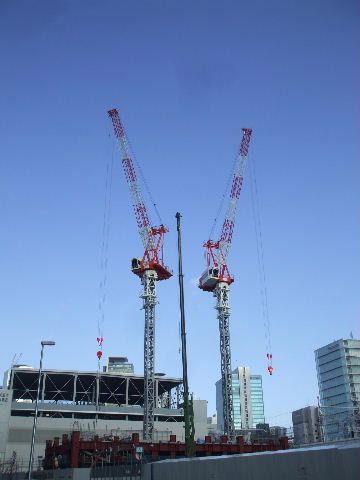

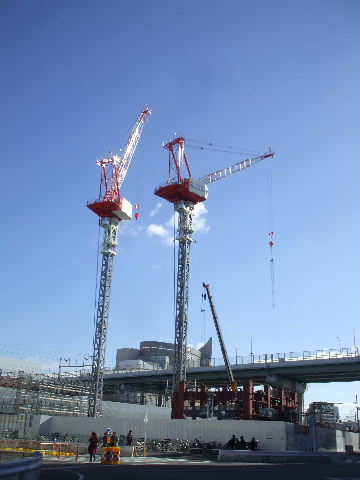

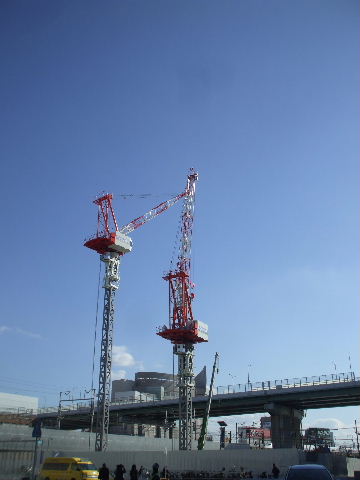

2015年12月05日。クレーン立つ。 |
|
|
|

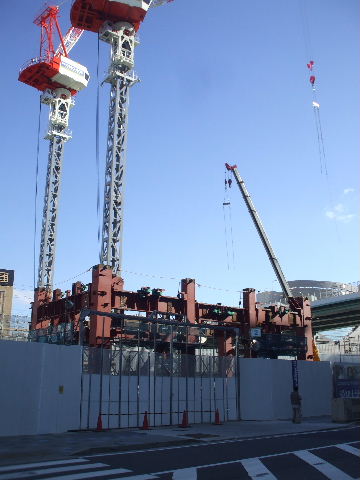

2015月12月19日。鉄骨立ち始める。 |
2015年12月19日。近くから。 |
2015年12月26日。鉄骨1階。 |
|
|
|

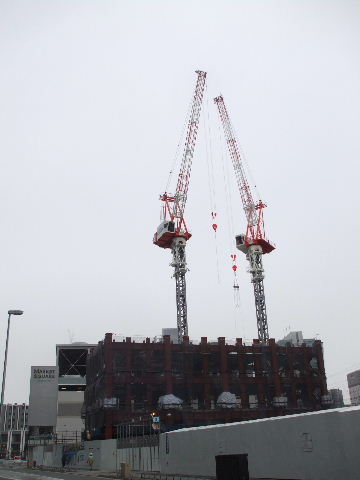

2016月01月23日。結構間隔の細かい鉄骨3 階へ。 |

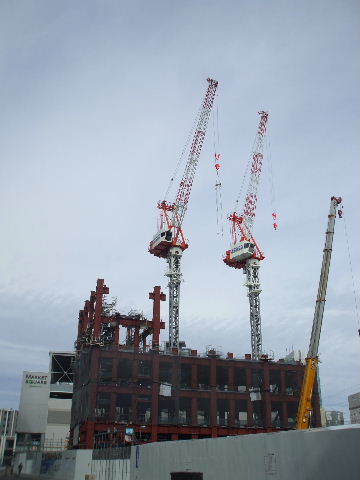

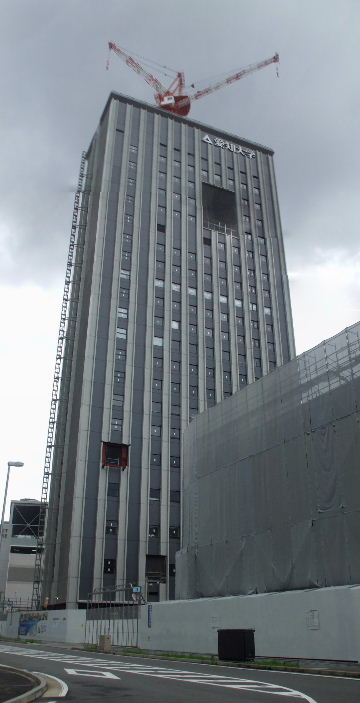

2016月01月30日。鉄骨5階へ。 |
2016月02月06日。下から一期ビルと同じ外 壁つき始める。 |
|
|
|

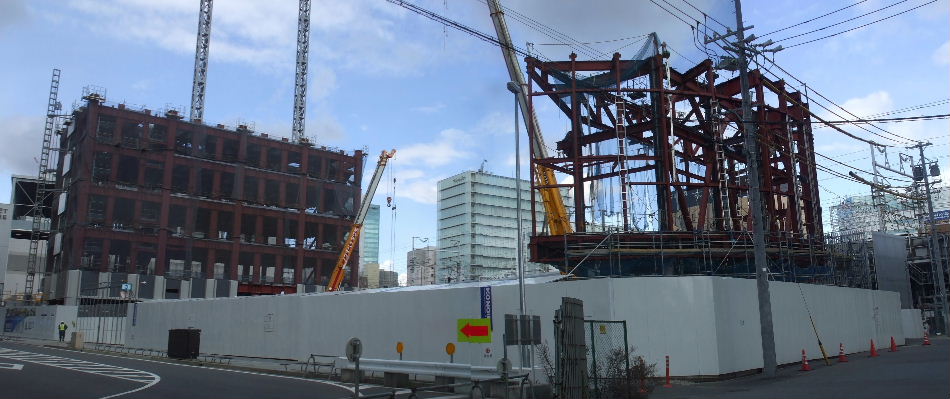

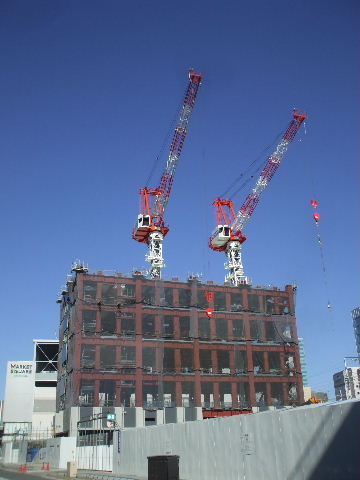

2016月02月11日。5階まで組み終わる。 |

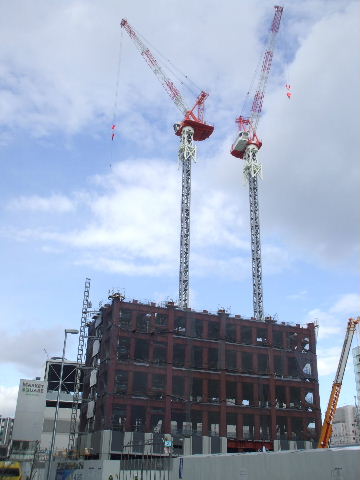

2016月02月17日。クレーン高くなる。 |
|
|
|
|
2016月02月17日。敷地の南端でも何やら鉄骨を組み始めている。
|
|

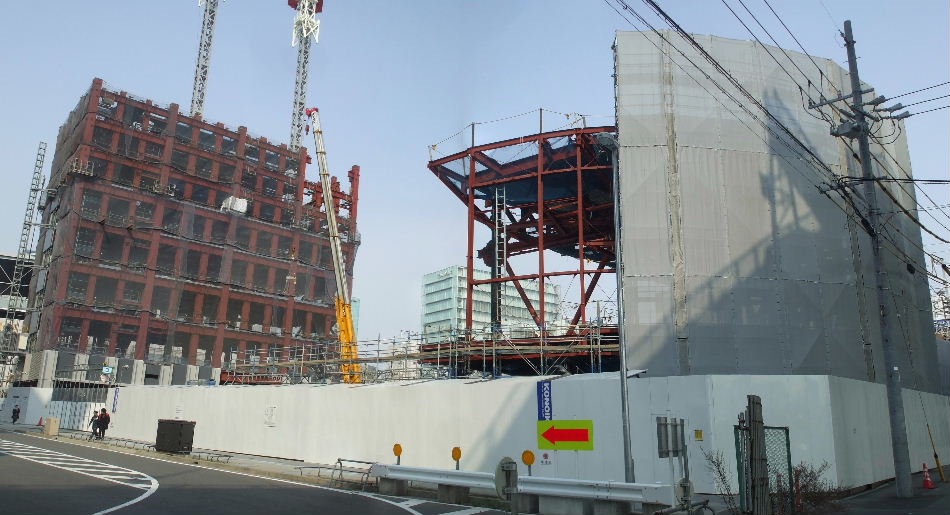

2016月02月27日。鉄骨は8階まであと少し。 |
|

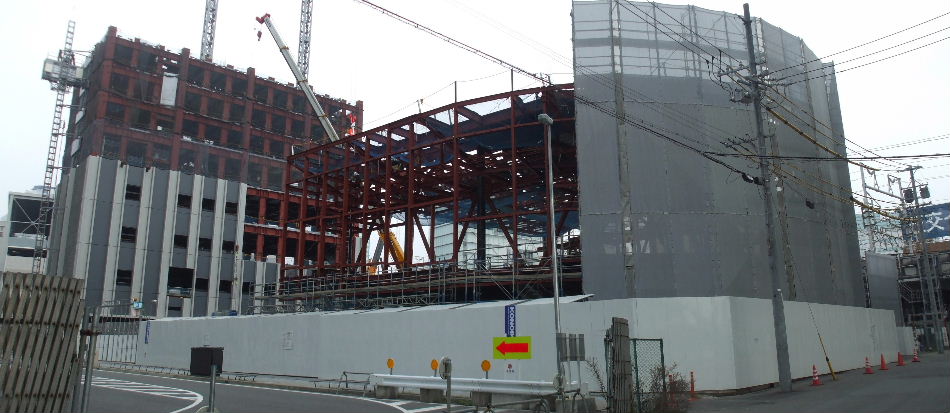

2016月03月05日。鉄骨8階まで終わり下から外壁がついてきている
。手前のはホールが出来るようだ。 |
|

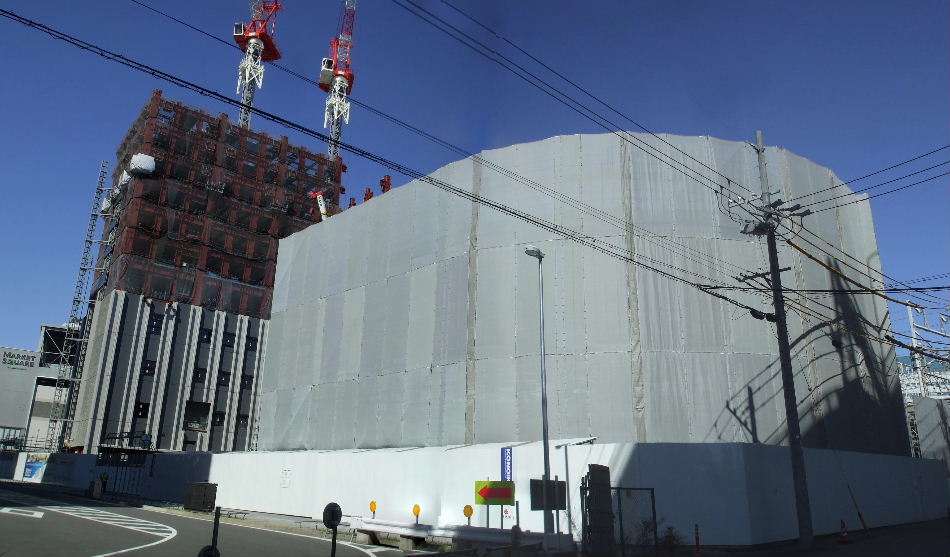

2016月03月12日。11階まで組み立て中。 |
|

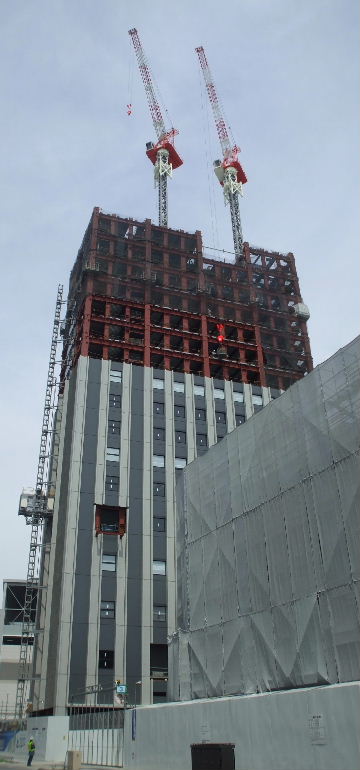

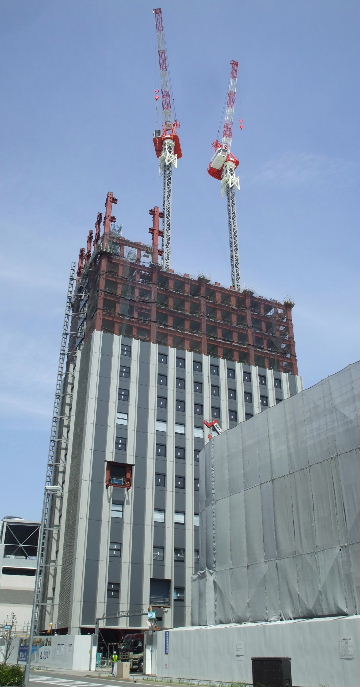

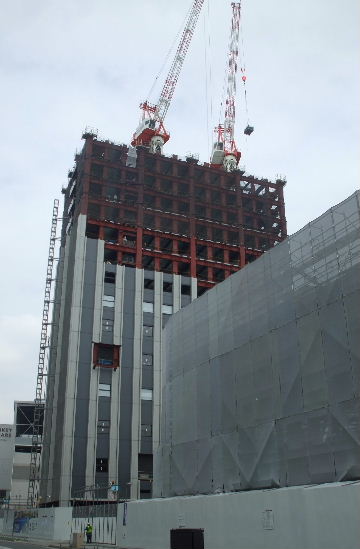

2016月04月02日。14階。 |
2016月04月02日。一期工事側では何やら 増築工事が始まる。工
事が始まっている駅 からの歩道橋につながる部分か? |

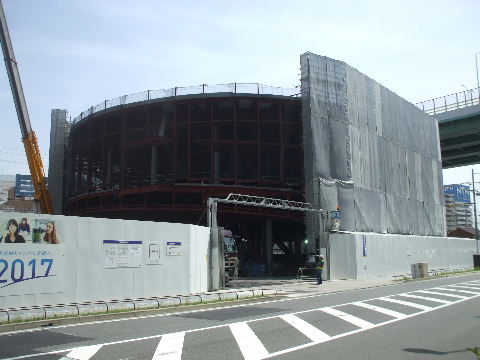

2016月04月09日。鉄骨17階へ。 |
|
|
|
2016月04月09日。ホール北側は半円形。 |
2016月04月16日。鉄骨17階あと少し。 |
|
|
2016月04月23日。17階まで。 |

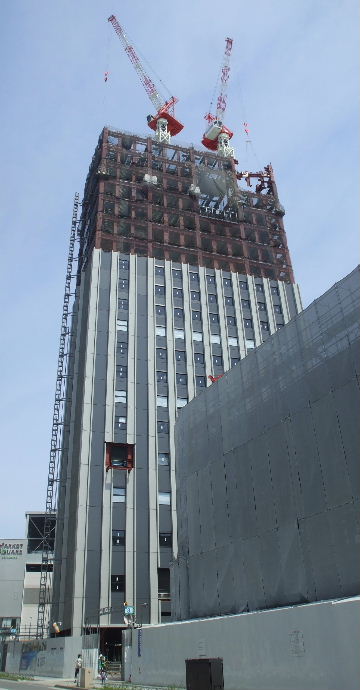

2016月04月30日。最上階へ。 |
|
|
|
|
2016月04月30日。一期棟北西角。昨日の強風で倒れたようだ。 |

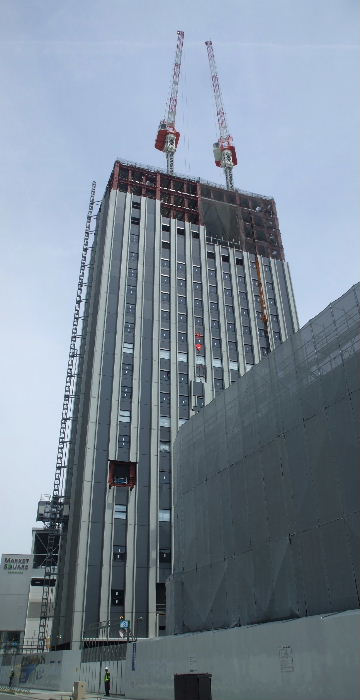

2016月05月14日。新しいのに植え替えられたようだ。コーンも目出
たい紅白に。 |
|
|

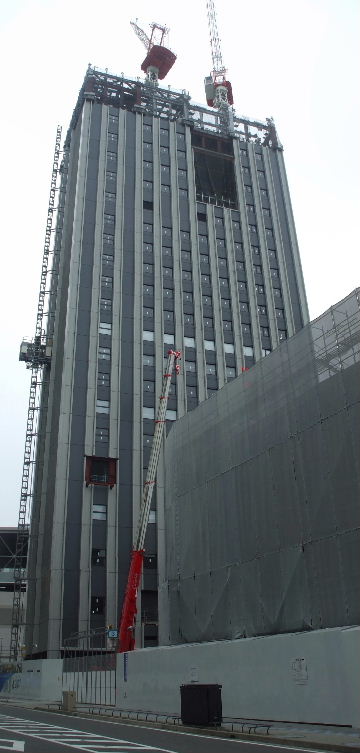

2016月05月14日。鉄骨は最上階まで。 |

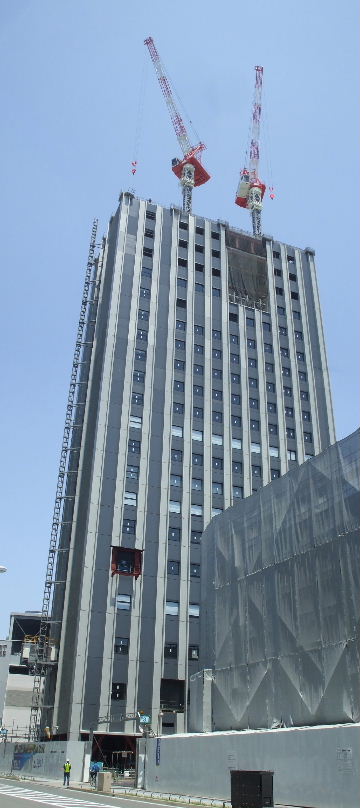

2016月05月21日。壁、あと少し。 |
2016月05月28日。上に細い鉄骨を積み上げ ている。壁穴も段々
埋まってきた。 |
|
|
|
2016月05月28日。一基棟側にも塀が立つ。2階ともう一箇所上階に
二期棟とつなぐ渡り廊下を作ると思われる。 |
|

2016月05月28日。最上部をミッドから。 |

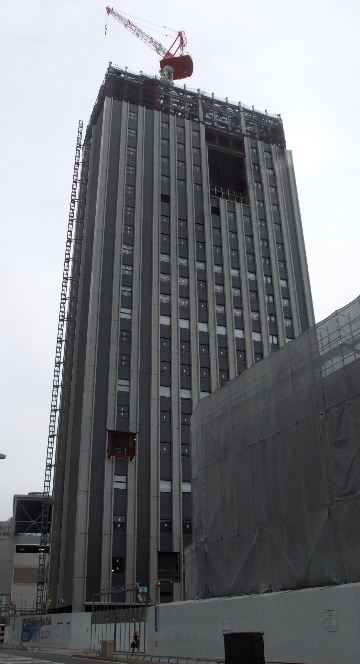

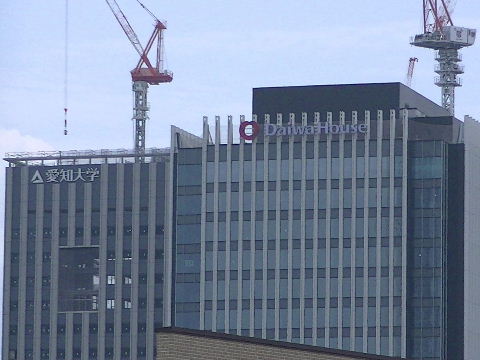

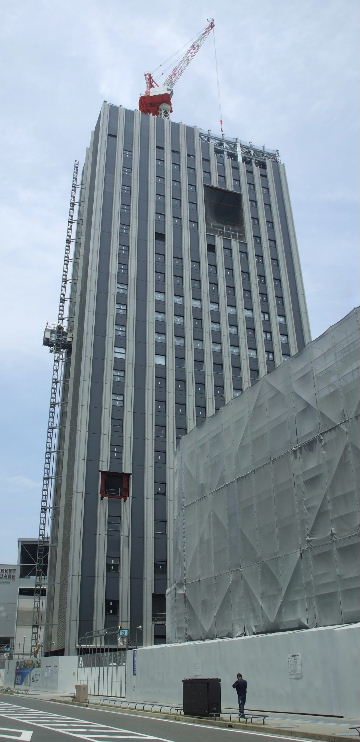

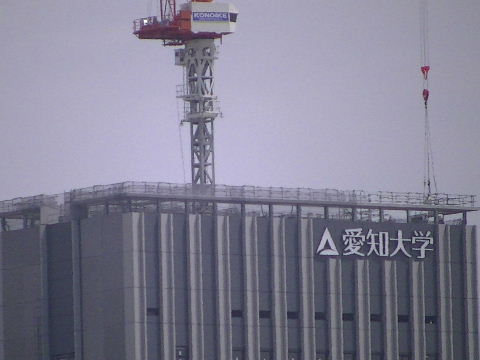

2016月06月04日。鉄骨もまあこのくらいか。 クレーンも一基しか見えんし。 |
2016月06月11日。穴ぼこ以外大体壁がつい た。 |
|
|
|
2016月06月17日。名前つく。 |
2016月06月17日。北側も。名前付きがふたつ並ぶ。 |
|
|
2016月06月25日。一番上の縁の部分、輪郭 線のようについた。 |
2016月06月25日。上の大穴、遠くから見ると 向こうが透けて見える。 |
2016月06月25日。これは反対、北側から。 |
|
|
|
2016月07月02日。クレーン一基に。 |

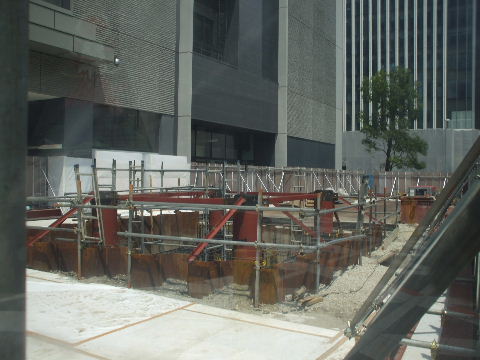

2016月07月02日。一期棟側敷地では通路の基礎工事中。 |
|
|

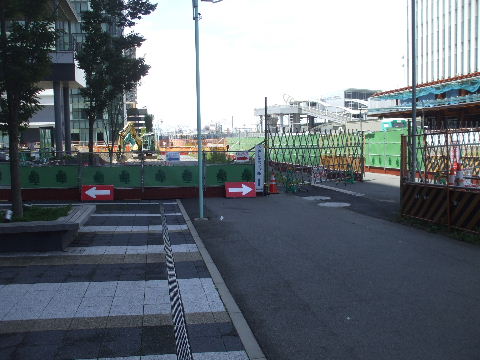

2016月07月10日。笹島線を跨いでGGとつながる歩道橋の工事が
始まっているようで仮通路が笹島線掘割側に迂回。 |

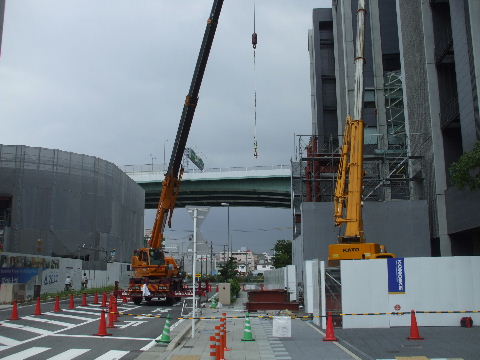

2016月07月16日。一期ビルにくっつけて鉄骨組み始まる。 |
|
|
2016月07月23日。二期棟側でも連絡橋工事中。 |
2016月07月23日。2階と上の穴の開いている 5階の2本架かる
。 |
|
|

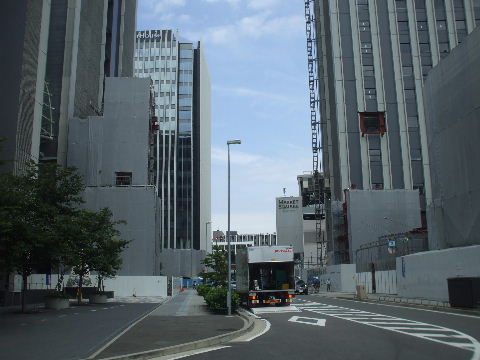

2016月07月30日。両側、鉄骨組み進む。 |

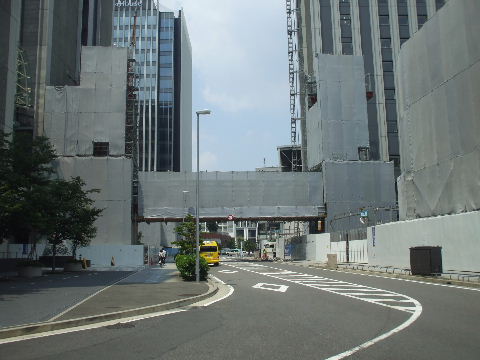

2016月08月06日。2階の橋が架かる。 |
|
|

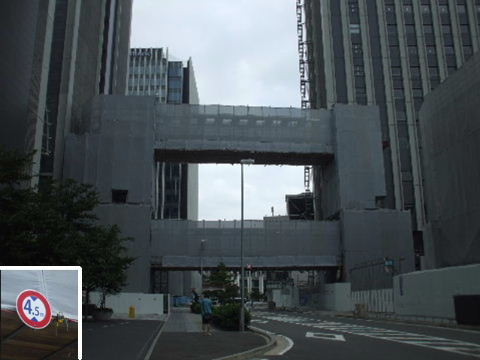

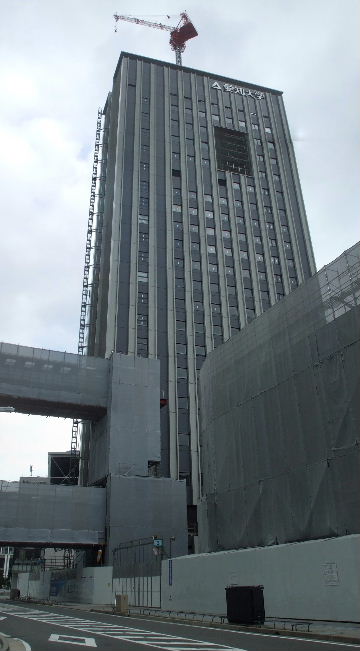

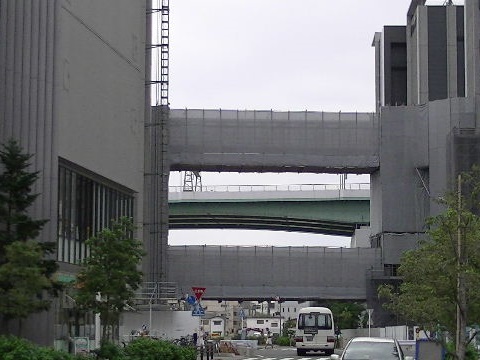

2016月08月13日。5階通路もつく。道路高さ制限。 |
2016月08月13日。北から見ると高速道路が間に。 |
|
|
2016月08月13日。通路付き二期棟。今日は 盆休み。 |

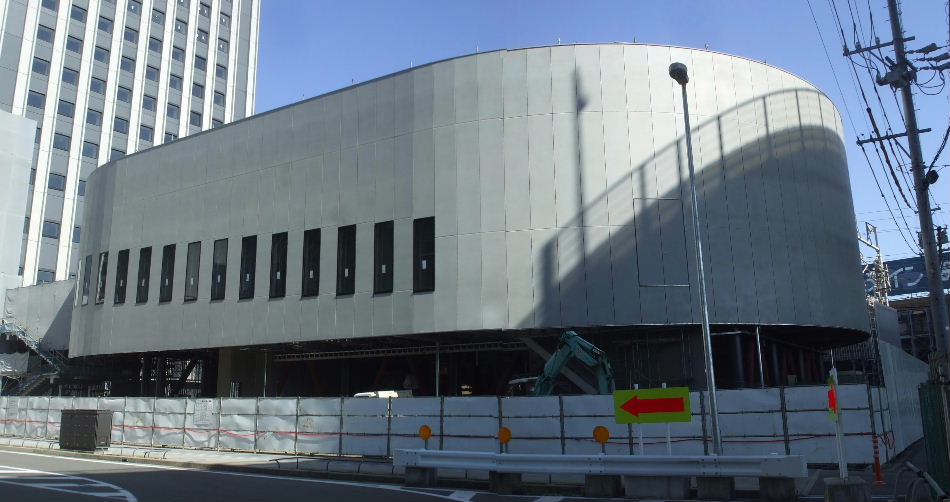

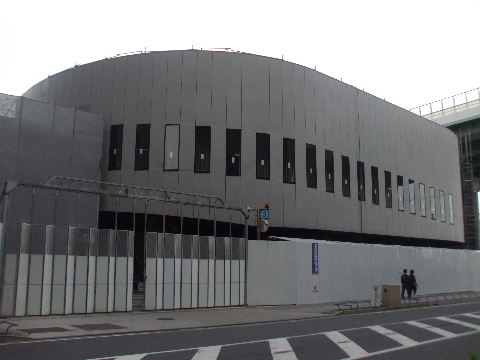

2016月09月17日。ホール、外観見えてきた。 |
|
|

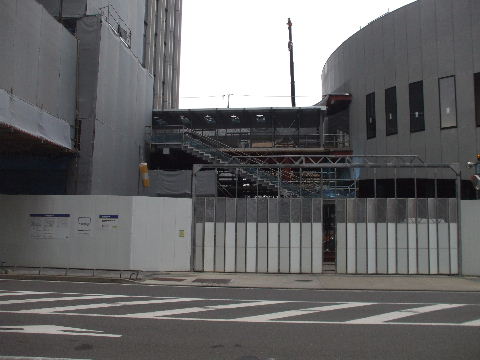

2016月09月24日。二期棟とホールをつなぐ通路。 |
|
|
|
2016月10月15日。塀が低くなった。下はスカスカになっている。駐
車場? |
|
|
2016月10月23日。ホールの線路側に名前が入っている。JR東海の
電車は窓硝子が汚ないので有名なので変に反射したり白ぼけて写 ってしまう。
|

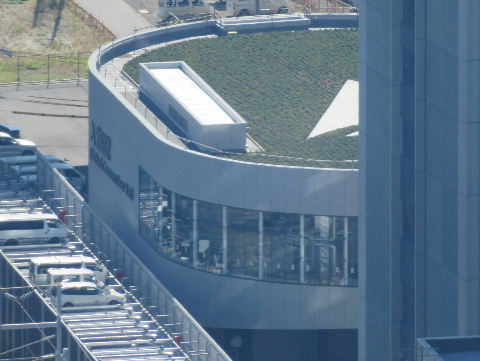

2016月10月29日。ホールの屋上は天然か人工か判らぬが芝はり。
|
|
|

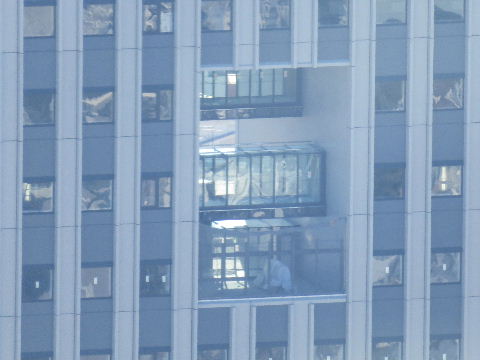

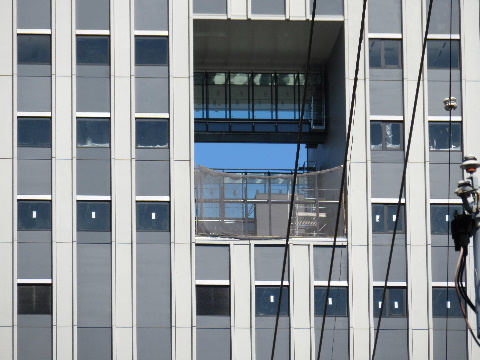

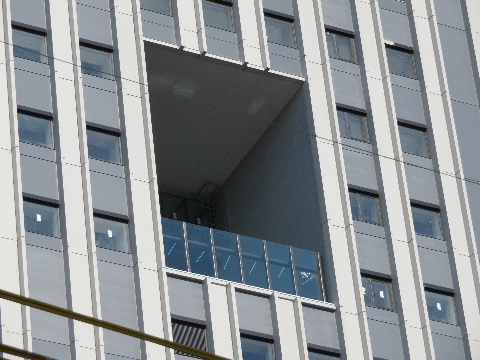

2016月10月29日。高層棟の穴。作業用の余分なものがとれて向こ
うの空が見えるようになった。
|
2016月10月29日。ミッドから。渡り廊下みたいのが見える。 |
|
|

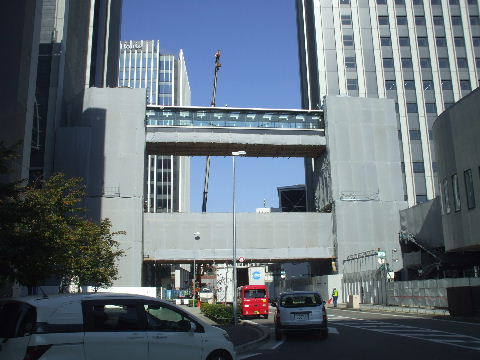

2016月11月05日。上の通路から足場とシート外し中。
|

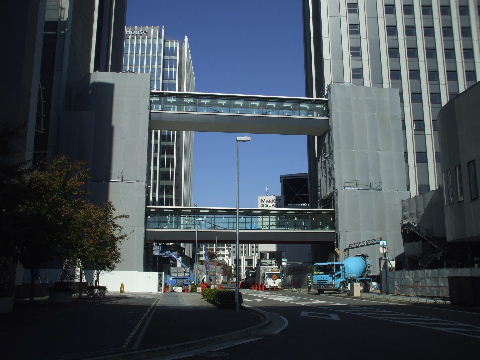

2016月11月12日。通路二つとも見えるようになる。下の通路の床
裏貼り付け中。 |
|
|
2016月11月12日。穴に柵がつく。
|

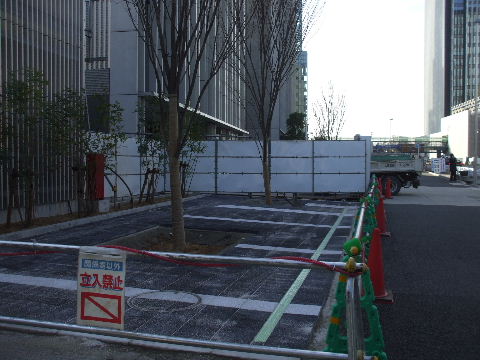

2016月11月26日。ビル周りの整備が始まっている。 |
|
|

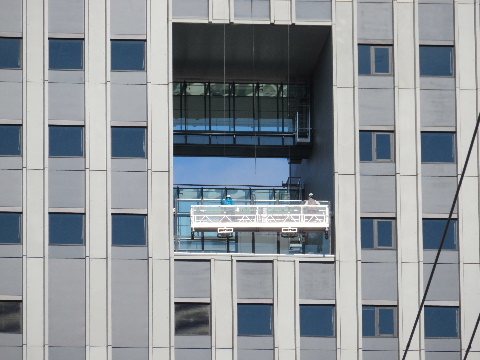

2016月12月10日。ガラスフェンスを取り付けているか掃除している
。
|
2016月12月10日。二期棟とホールの間にも植樹されている。 |
|
|
2016月12月17日。ホール大体出来た。
|
|

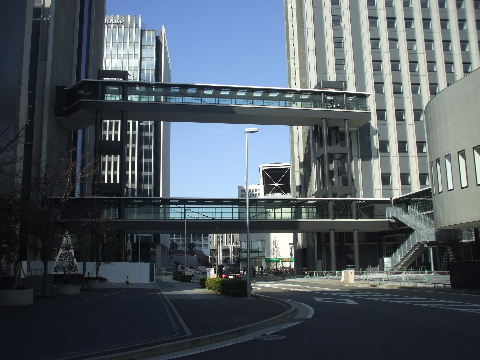

2016月12月17日。連絡橋も足場やシートが外れて全体が見えるよ
うになった。
|

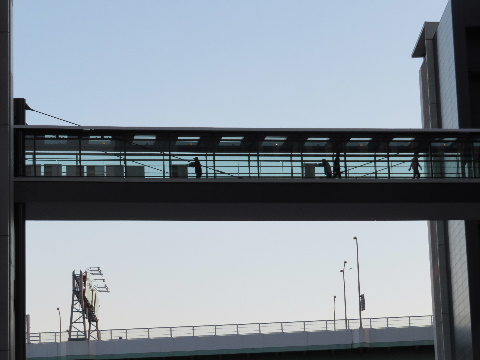

2016月12月31日。連絡橋を通って校内間お引っ越し中。 |
|
|

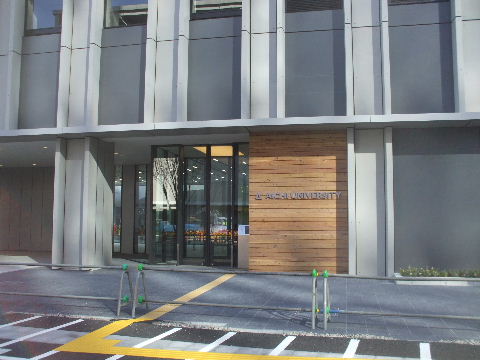

2017月01月07日。二期棟入口の名前が入っている所は木で出来て
いる。
|

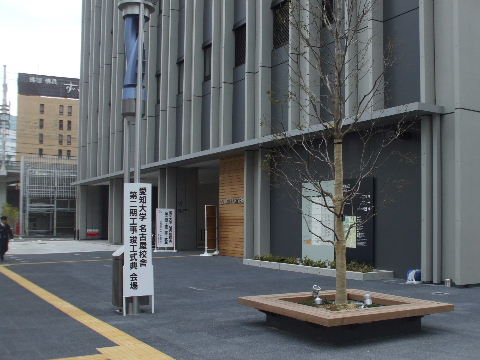

2017月03月25日。これは目出度い。 |
|
|
2017月03月25日。ナナちゃんも。
|
2017月03月25日。ホール棟1階に珈琲店。 |
|
|
2017月04月01日。開通した歩道橋を渡って進むとそのまま一期棟
北側の建物の南側通路に入って行ってしまう。「部外者立入禁止」 とか何とも書
いてないのでそのまま進んで見る。
|
2017月04月01日。これはあの有名な…。 |
|
|
2017月04月01日。途中にある一期棟南の建物とつなぐ歩道橋。
|
2017月04月01日。さらに進むと超高層棟とつなぐ歩道橋へ。渡った
所の階段を降りて外へ出られる。 |
|
|

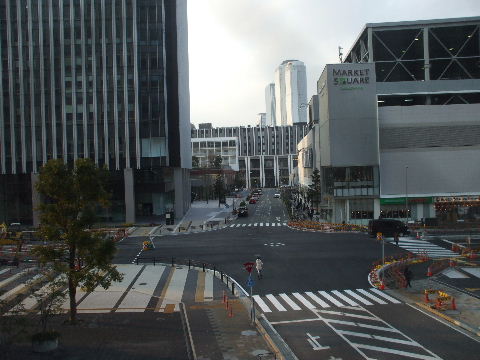

2017月04月01日。歩道橋から北を見る。
|
2017月06月17日。自動車学校の送迎車が4台も並ぶ。 |
|
|
2017月09月23日。愛大前交差点の南東側と北西側に看板立つ。
|
2017月09月23日。これは北西側、グローバルゲート前。この時点
では愛大の宣伝しか映ってないので愛大のものなのか、他の宣伝 も出るのかはわ
からない。 |
|
|
