グローバルゲート(37階、17階)
2008年に計画が出されたものの延び延びになっていたのが2014年夏になってようやく工事が始まった。

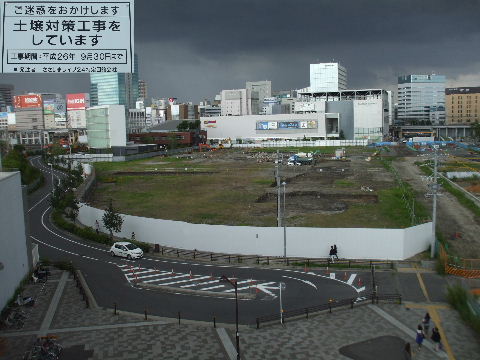

西側に地上37階地下2階、東側に地上17階地下2階の2棟とその間をつなぐ地上4階の低層棟。

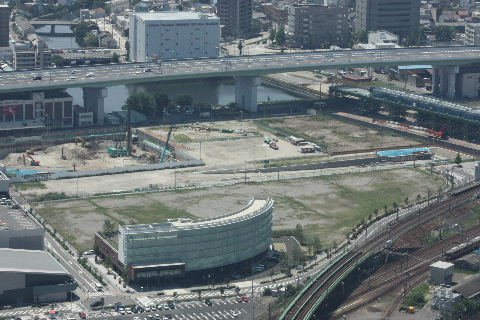

2010年7月24日。JICAと愛大の間のグローバルゲートは今の所動 きが無い。
|
2011年5月28日。ささしまライブ駅前広場の赤枠の所にあったグロ ーバルゲート方向へ延びるデッキの工事看板(左上)が撤去されている。
|
|
|
2014年7月5日。グローパルゲートの動きにつながるかどうかは判 らぬがフェンスを撤去し工事塀を立ててこんな工事をしている。 |

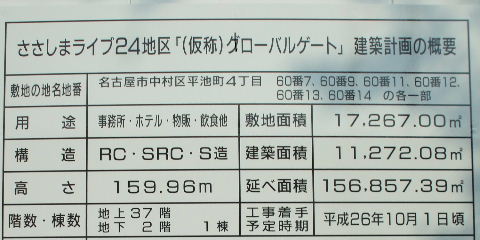

2014年7月21日。工事看板出る。 |
|
|

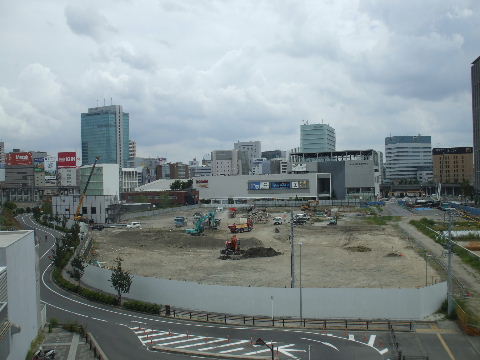

2014年8月2日。左奥、JICAの裏側の敷地がちょっと出っ張った所 に工事事務所を作っている。敷地全体表面の土を削るようにしてと り、並んで待つダンプに次々と土を積み込み搬出している。 |

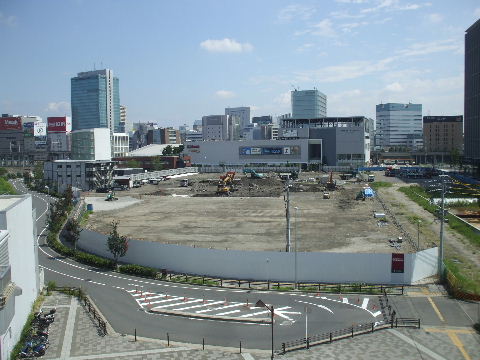

2014年8月30日。手前半分くらい終わった感じ。 |
|
|

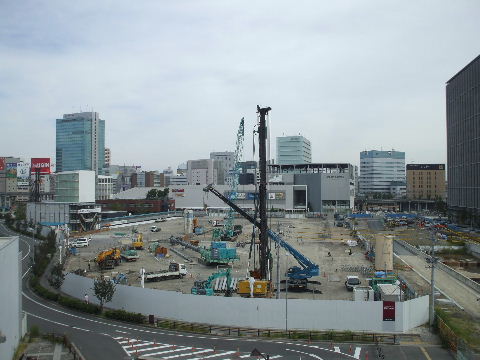

2014年10月4日。起工式も終わって早速杭打ち機など入る。 |

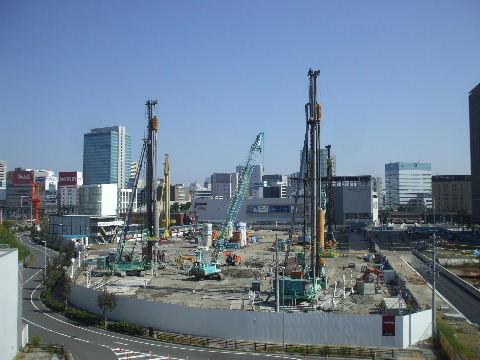

2014年10月19日。杭打ち機4機。 |
|
|

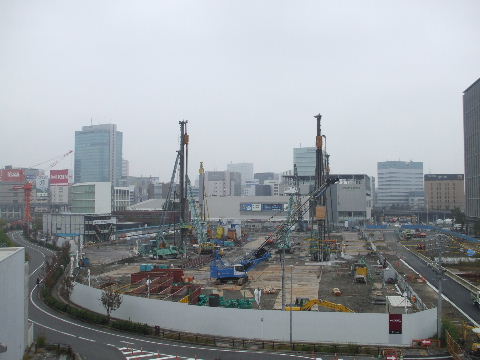

2014年11月2日。鉄板敷かれる。工事塀に掲出されていた工事看 板が撤去された。何か変更あり? |
2014年12月6日。いくつかに区切って1階分くらい掘り下げられて いる。杭打ち機は左奥の一機に。 |
|
|

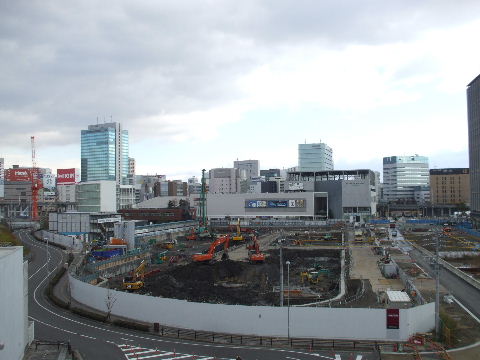

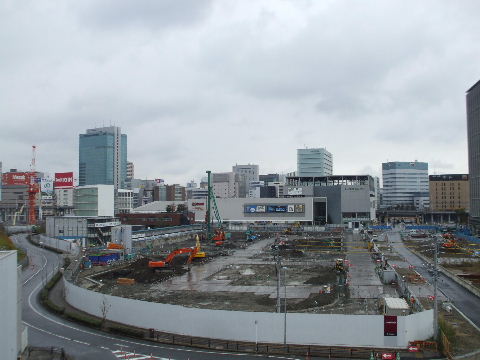

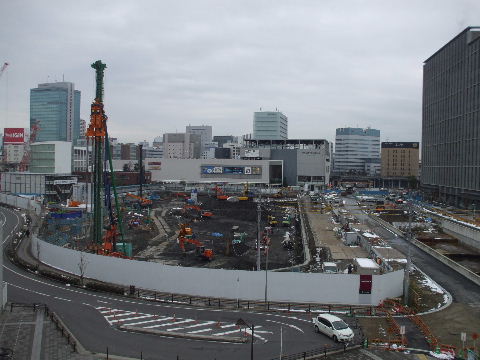

2014年12月13日。建物の建つ用地を囲うようにコンクリートのブロ ックで壁を作ってその内側を掘り下げているように見える。 |
2014年12月20日。まだダンプカーが出入りしているが全体に掘り 下げられてきて手前に杭打ち。 |
|
|

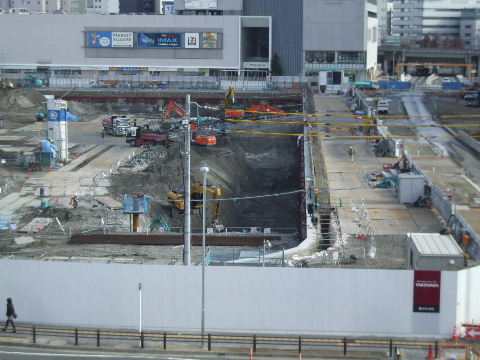

2015年01月10日。さらに掘り下げて地下つくり。 |

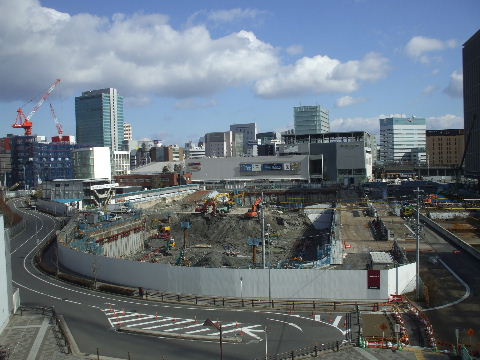

2015年01月31日。掘り下げ続く。 |
|
|

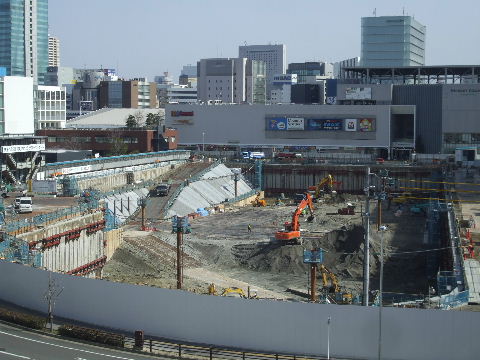

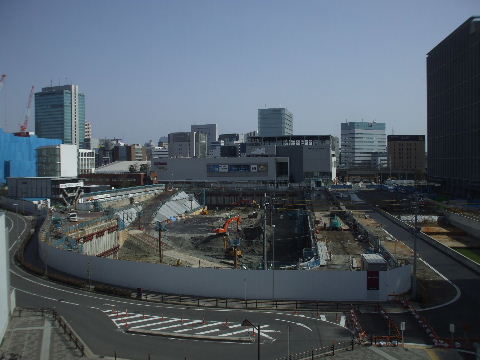

2015年02月28日。全体に掘り下げて地下部分と基礎を作る工事。 |

2015年02月28日。スロープをダンプが上がり下り。深さ10b位か。 |
|
|

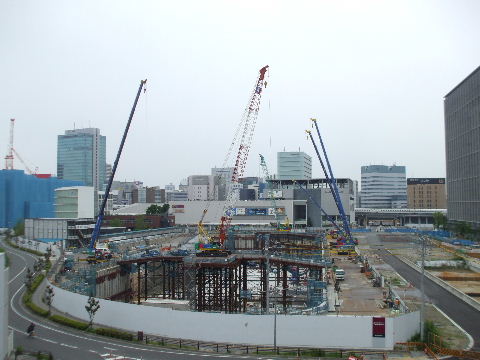

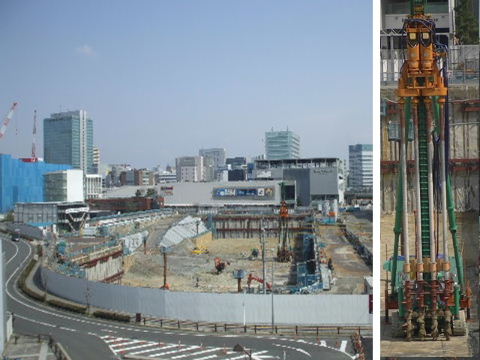

2015年03月21日。ぼちぼち基礎杭工事が始まるようだ。 |

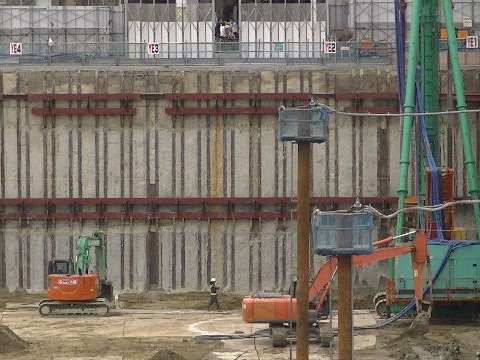

2015年04月04日。深さ。下にいる人と較べて見当をつけてみよう。 |
|
|

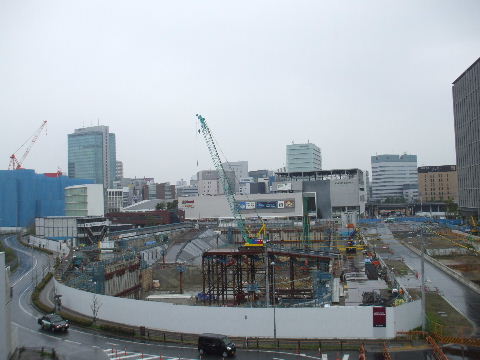

2015年04月19日。重機が入りこむ橋みたいのが出来た。 |
2015年05月09日。手前は橋が架かった。奥はまだ半分。 |
|
|

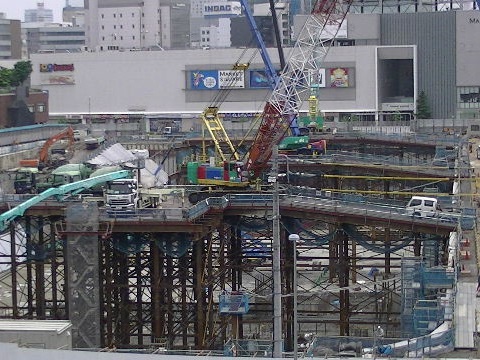

2015年05月16日。橋3つに。 |

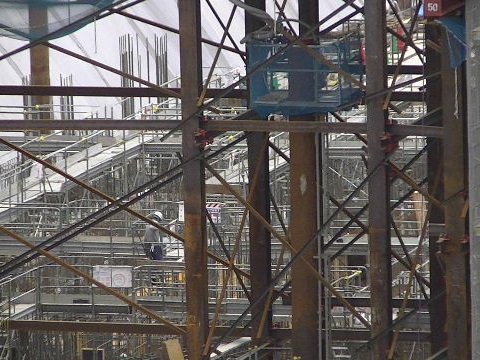

2015年06月13日。地階の工事が進む。 |
|
|

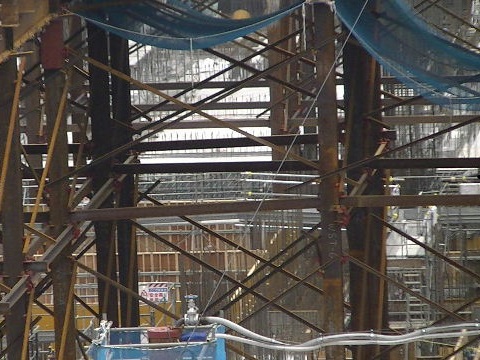

2015年06月13日。鉄筋、型枠、白いコンクリートが見える。 |

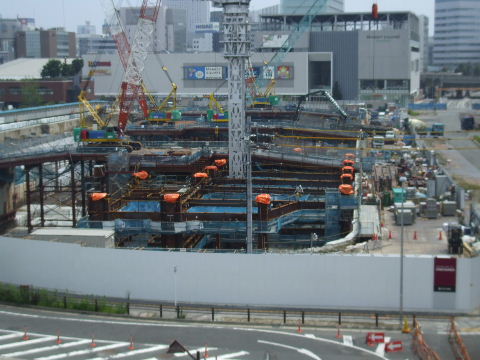

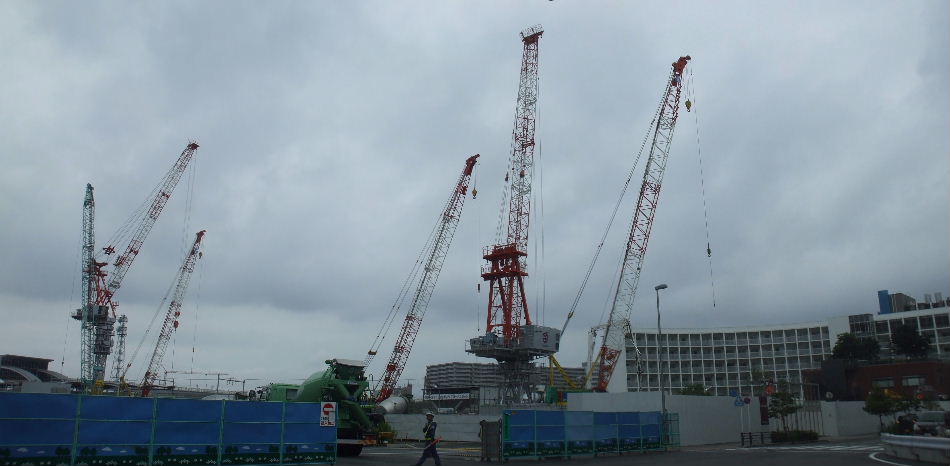

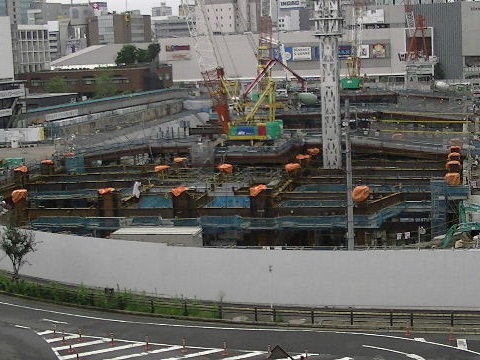

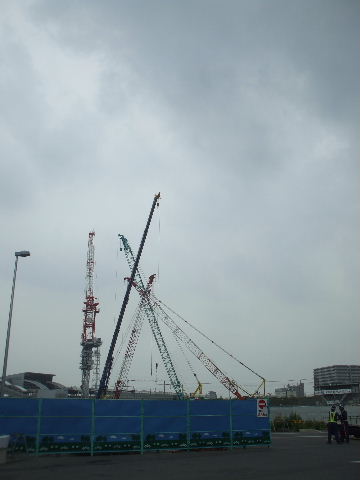

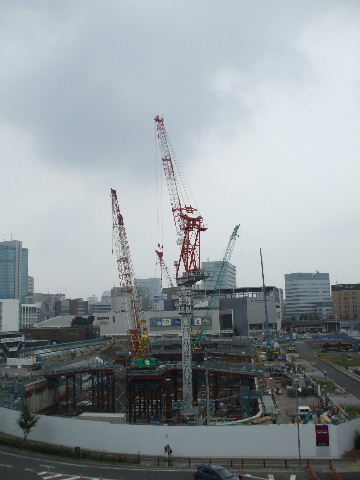

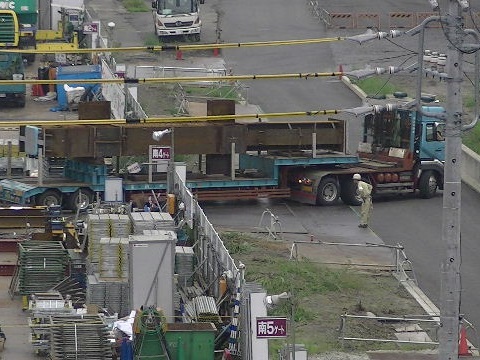

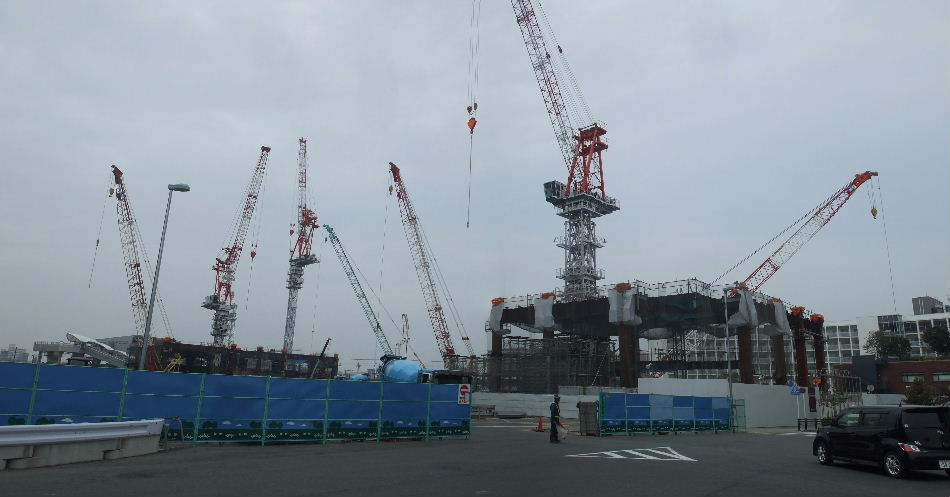

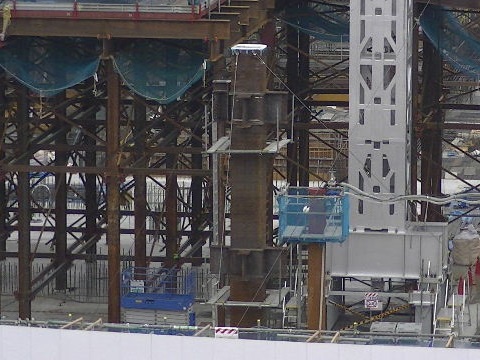

2015年07月04日。クレーン登場し、最初の鉄骨立つ。 |
|
|
2015年07月04日。次の鉄骨来る。 |
|
|
|
2015年07月04日。 |
2015年07月04日。南東から。この辺からだと 全身写りそうだ。 |
2015年07月11日。南西寄り地下部分の鉄骨組み進む。 |
|
|
|
2015年07月18日。地下部鉄骨組み西側全体に進む。 |

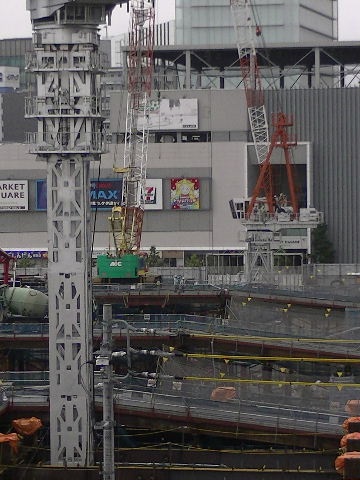

2015年07月18日。東端にもう一基クレーン立 つ。 |
|
|
2015年07月18日。南東から。二基目は結構端っこに立っている。 |
|

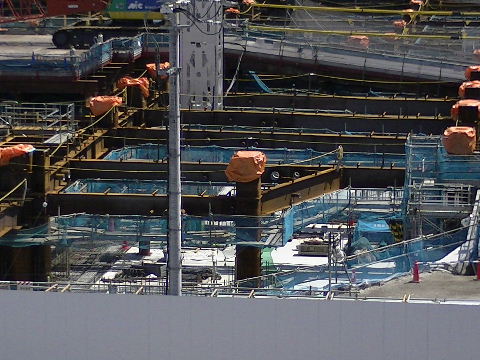

2015年08月15日。地階の床を作っているように見える。 |

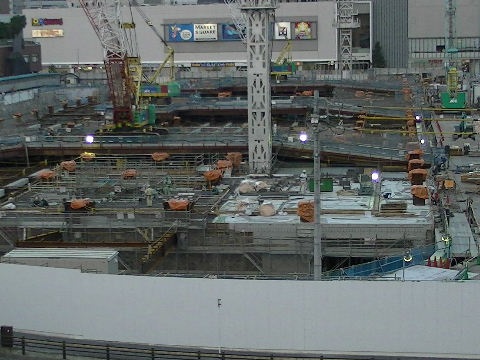

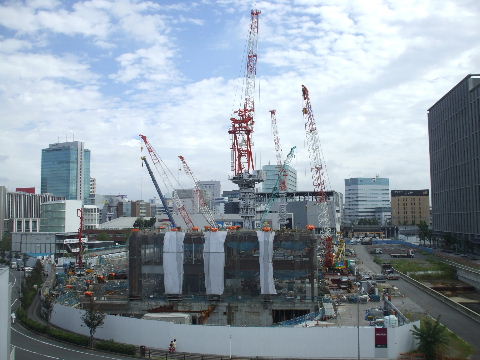

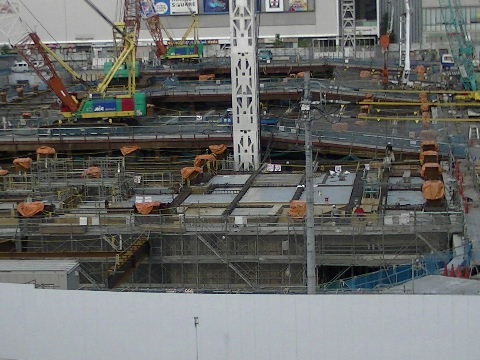

2015年09月05日。一階床はり。 |
|
|
2015年09月12日。鉄骨にコンクリートが嵌まってきた。 |

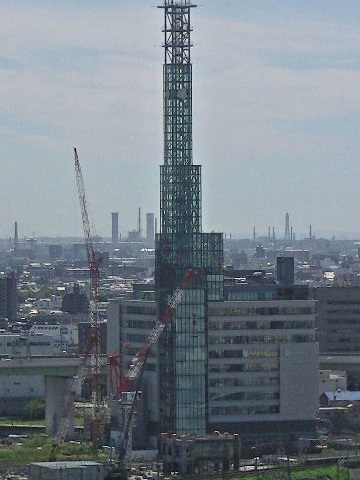

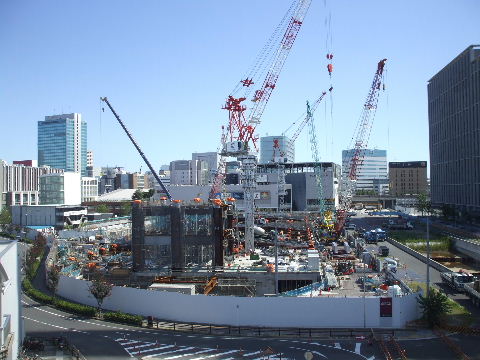

2015年09月19日。地上部鉄骨組み始まる。 |
|
|
2015年09月19日。タワーズから見ると中京テ レビ搭部のど真ん前。 |
2015年09月26日。鉄骨横へ広がる。 |
|
|

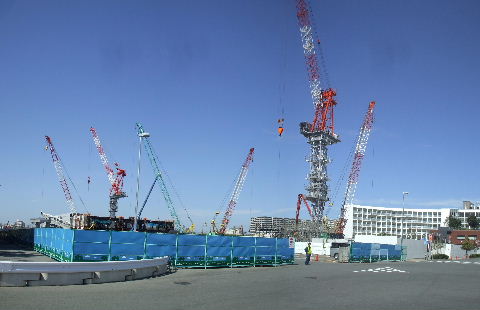

2015年10月03日。鉄骨、さらに横に広がる。 |

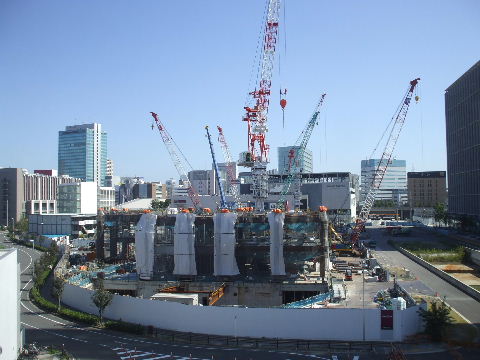

2015年10月03日。地下に左右2つ穴があいている。 |
|
|
2015年10月03日。南東側からも見えるようになってきた。低層棟部 ではクレーン足元周りにコンクリートを流し込んでいる。 |

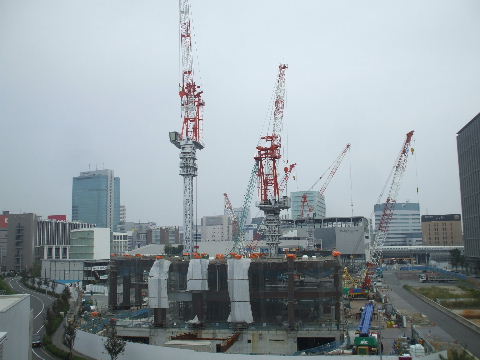

2015年10月10日。右、低層棟でも鉄骨組み始まる。 |
|
|

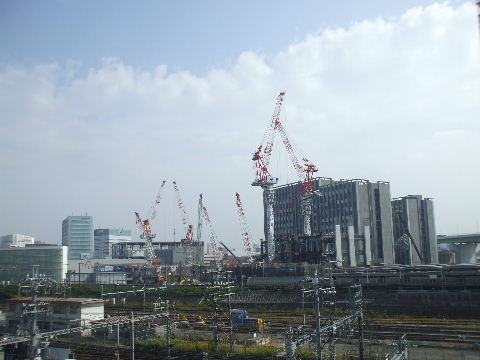

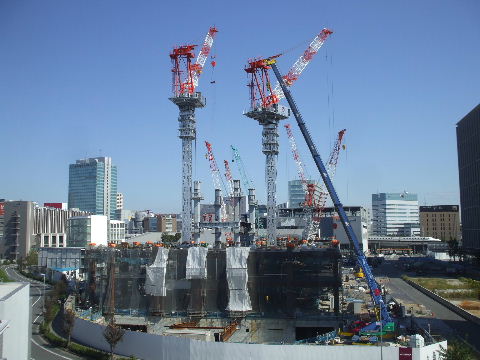

2015年10月10日。超高層棟、クレーン2機になる。 |

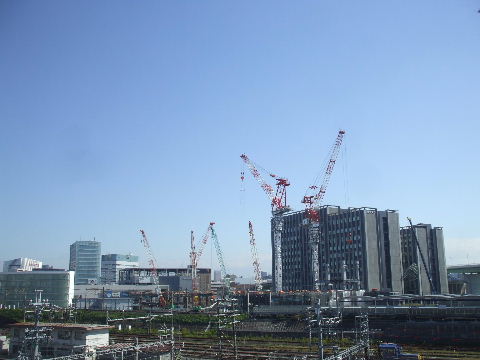

2015年10月17日。クレーン同じ高さになり、グレーの鉄骨で4階へ。 |
|
|
2015年10月17日。中村区側からも線路越しに鉄骨組みが見えるよ うになってきた。 |

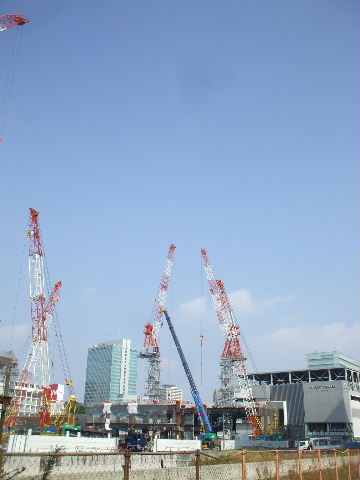

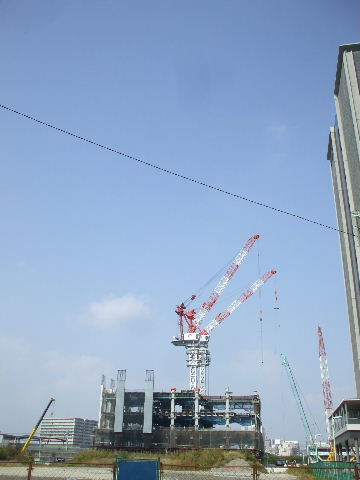

2015年10月24日。 |
|
|

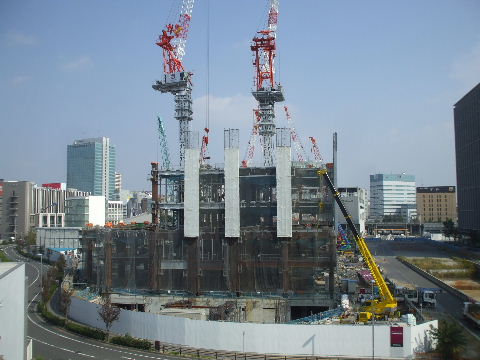

2015年10月24日。4階までの鉄骨横へ広がる。 |
|
|
|
2015年10月24日。超高層棟南から。 |
2015年10月24日。低層棟南西から。2階まで 組み立て中。 |

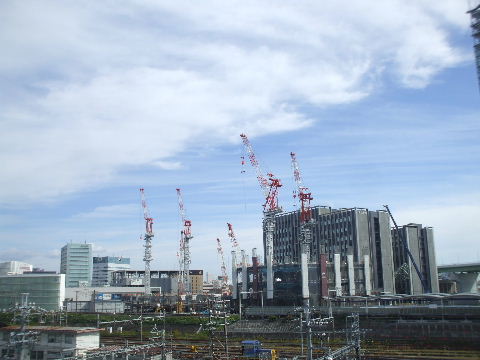

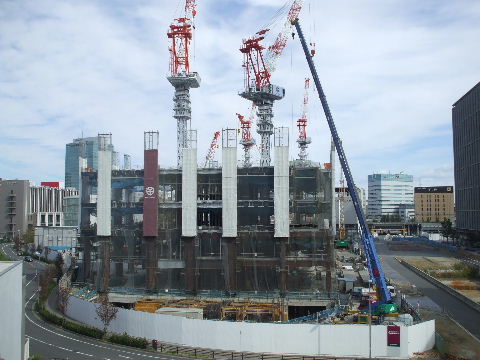

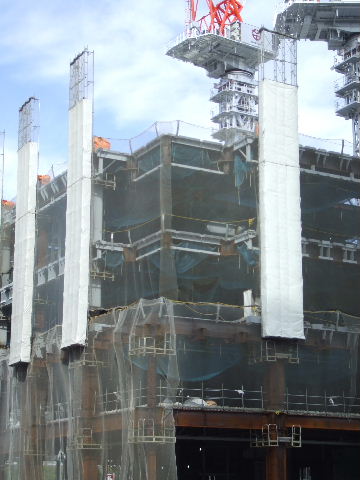

2015年10月31日。超高層棟、角っこが3、4 階は少し後退しているように見える。 |
|
|
|
2015年10月31日。4階まで組み終わったか。 |
2015年10月31日。愛大が少しずつ隠れて行く。 |
|
|

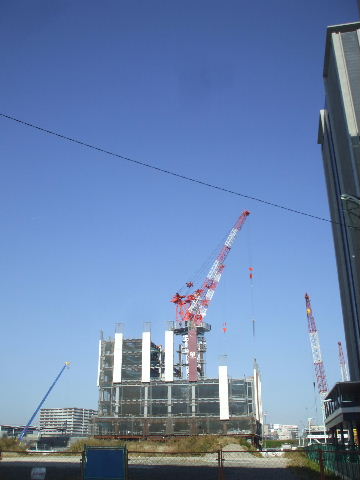

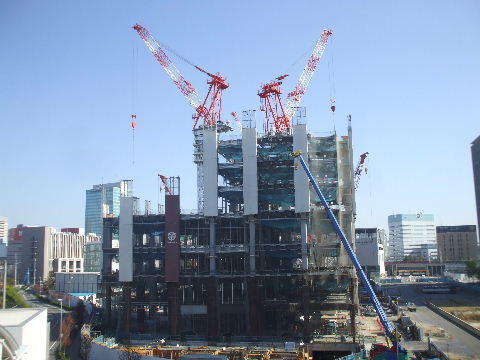

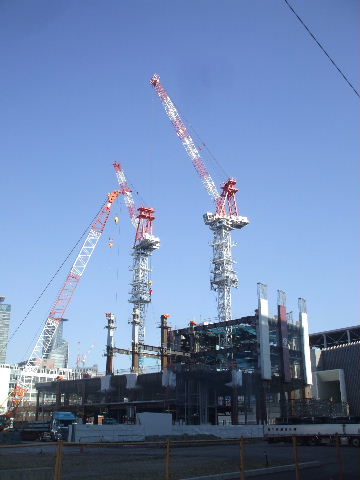

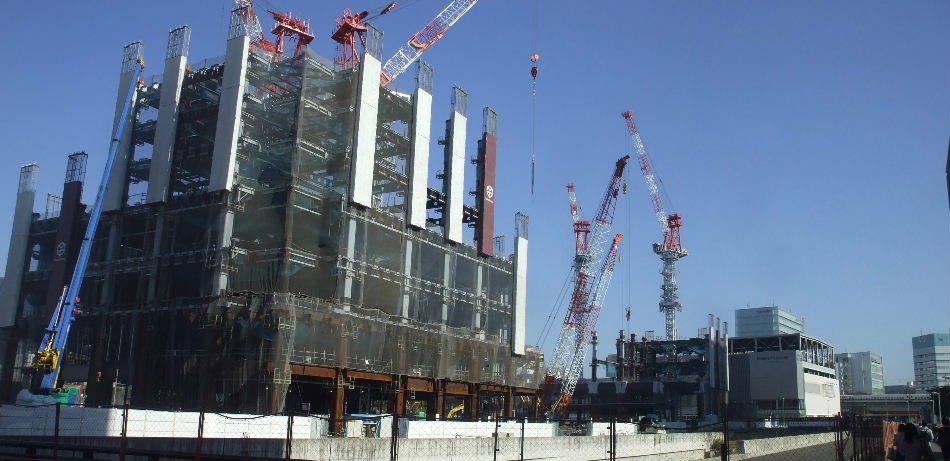

2015年11月06日。7階へ。5階からは天井が低くなって3階ずつ の組み立て。 |
2015年11月06日。 |
|
|
2015年11月06日。低層棟鉄骨組みは4階 へ。 |

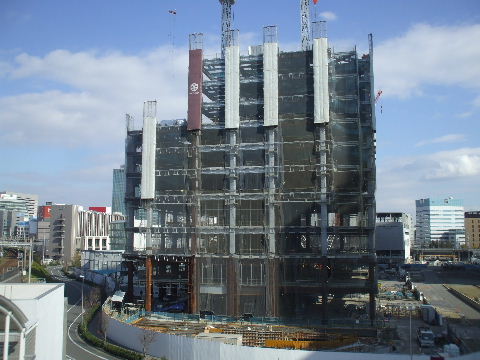

2015年11月06日。超高層棟南から。 |
|
|
|
|
2015年11月06日。手前、超高層と奥、低層棟。南西から。 |
|

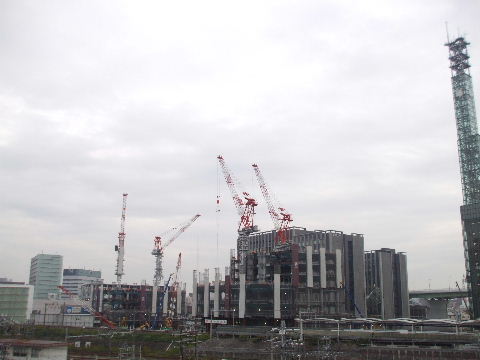

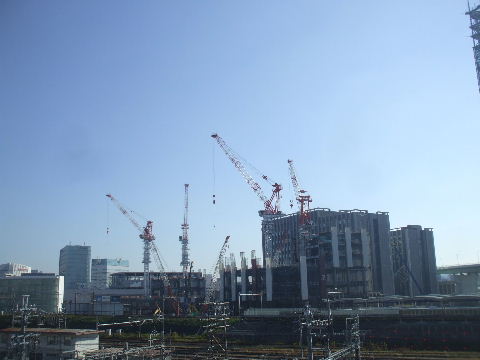

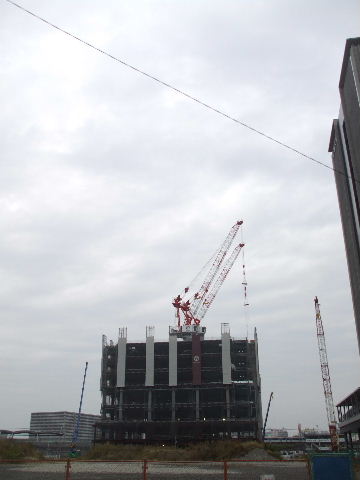

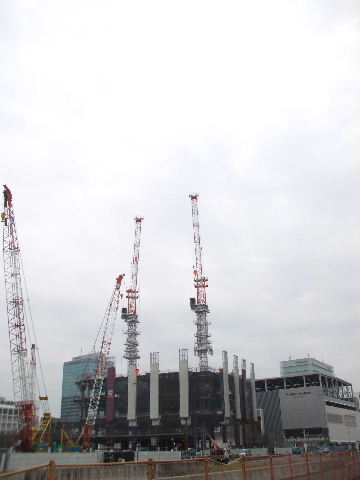

2015年11月13日。超高層棟は7階までの鉄骨組みあと1/3残す。 低層棟は4階まで出来。 |
2015年11月13日。超高層棟南から。 |
|
|
2015年11月13日。低層棟南西から。 |

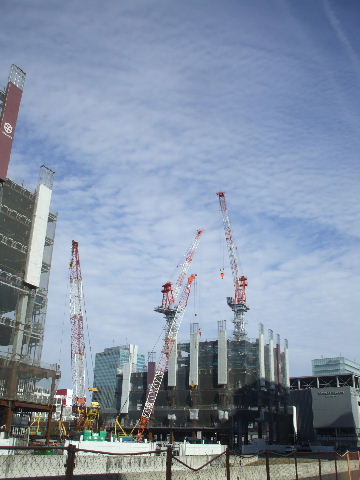

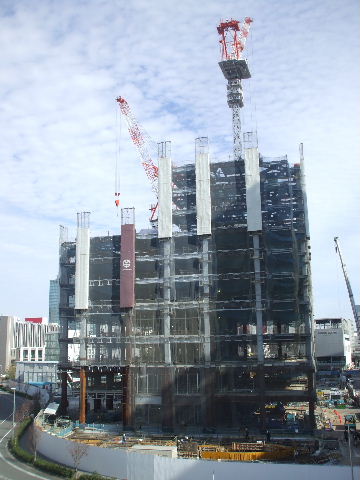

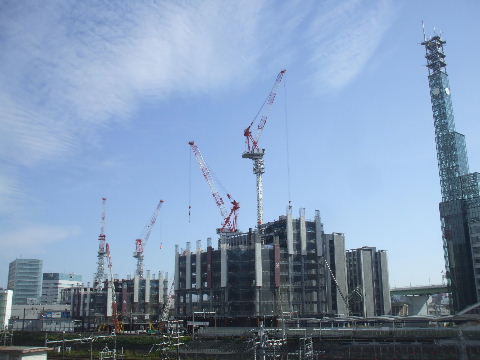

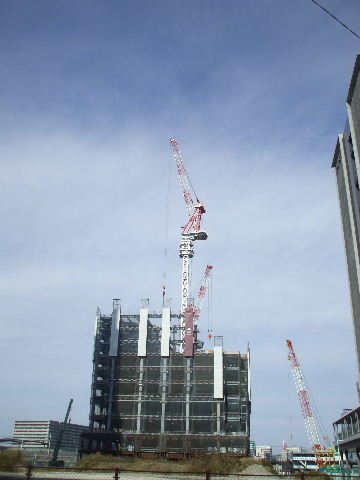

2015年11月21日。超高層棟10階へ。 |
2015年11月21日。南から。 |
|
|
|
2015年11月21日。低層棟は6階へ。低層棟 は2階ずつ。こちらも5階からは天井が低くな っている。 |
2015年11月21日。中村区側から。 |
|
|

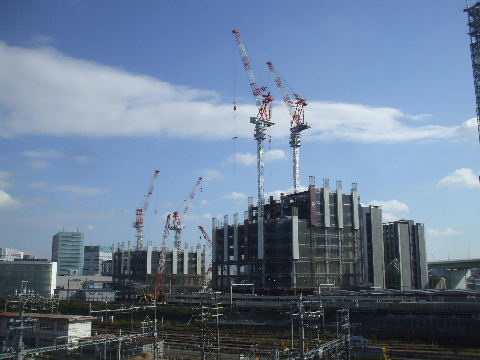

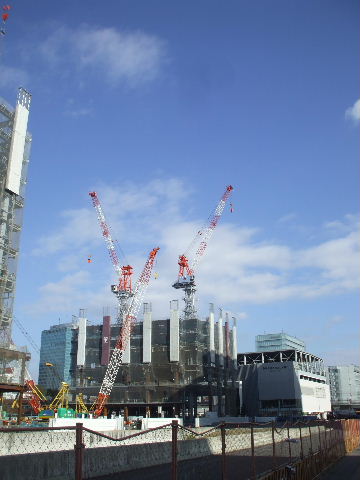

2015年11月28日。 |

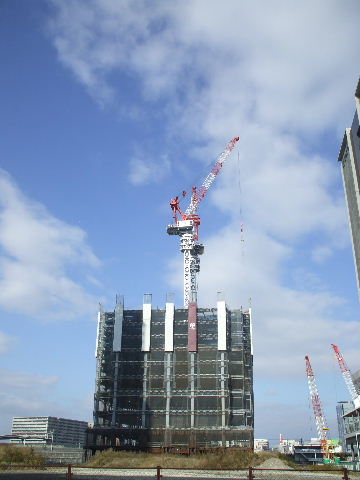

2015年11月28日。10階までの鉄骨組み中。 |
|
|
2015年11月28日。低層棟は6階まで終わっ たか。 |
2015年11月28日。超高層棟南から。 |

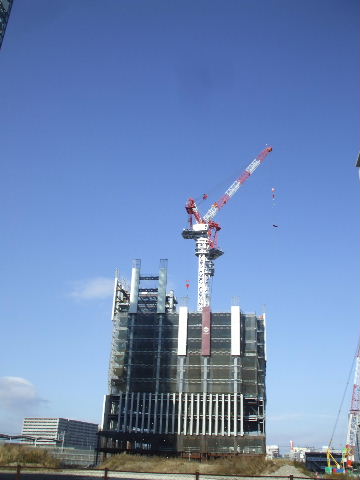

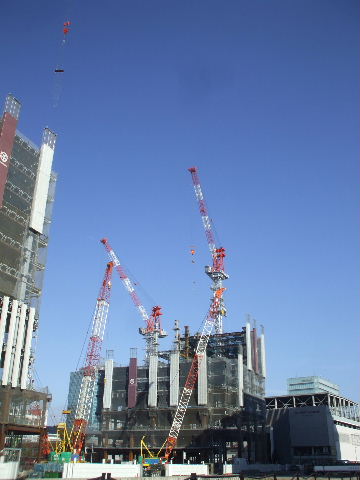

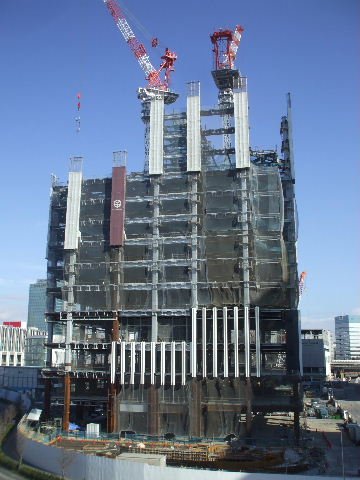

2015年12月05日。超高層棟13階へ。下の 方に外壁がつき始めている。 |
|
|
|
2015年12月05日。南から。 |

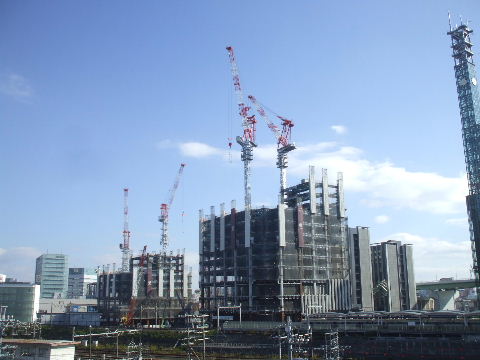

2015年12月05日。低層棟は9階へ。ここから は3階組み。 |
|
|
|
|
2015年12月05日。中村区側から。 |

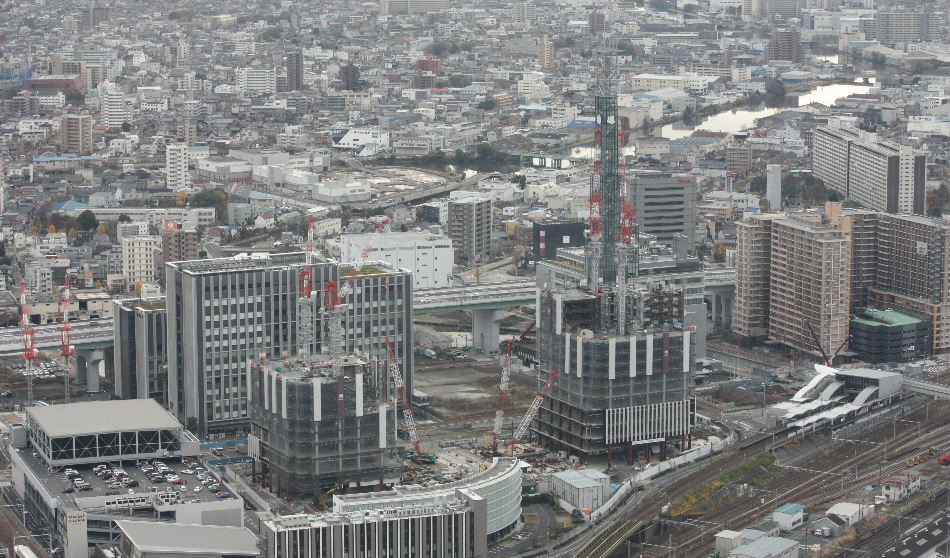

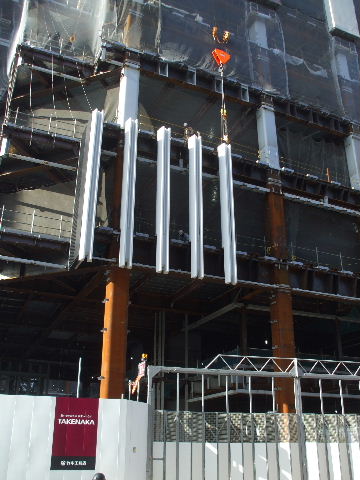

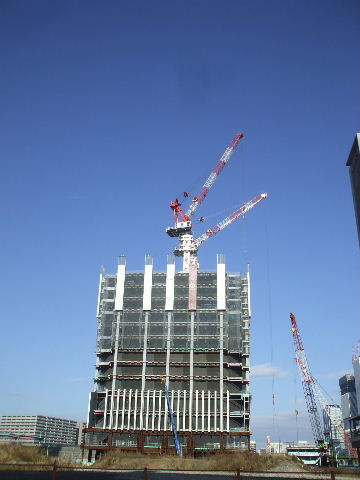

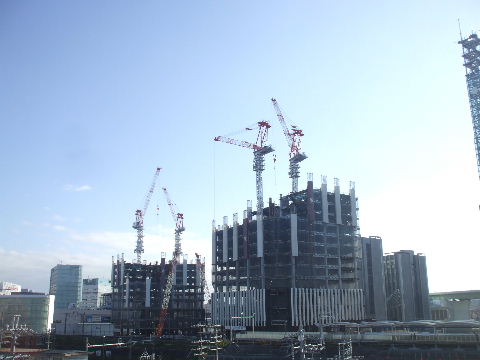

2015年12月12日。それぞれ13階、9階までの鉄骨組み中。 |
|
|
2015年12月12日。 |
2015年12月12日。低層棟でも超高層と同じ 外壁がつき始めている。東面。 |
|
|
|
2015年12月12日。ミッドから。 |
|

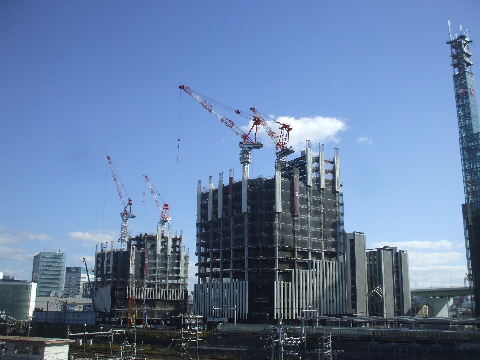

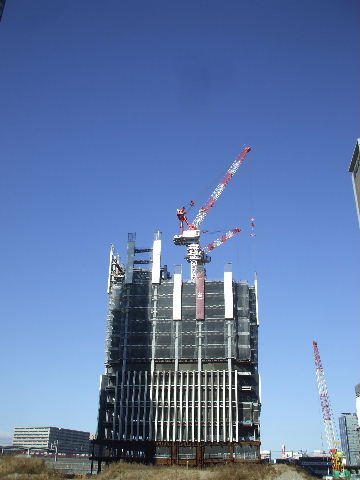

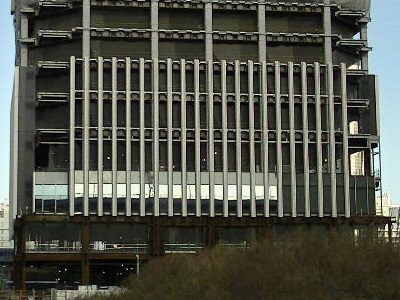

2015年12月19日。南から。超高層棟は16階 へ。 |

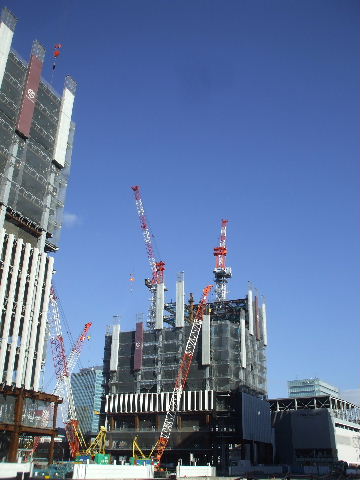

2015年12月19日。低層棟は12階へ。 |
|
|
|
|

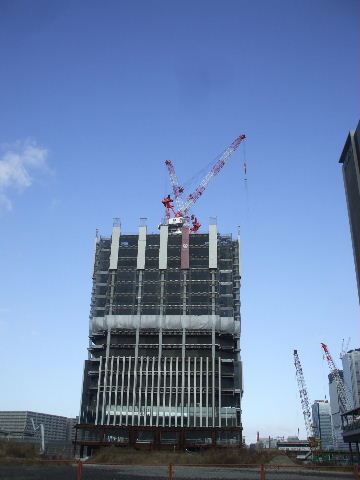

2015年12月19日。中村区側から。 |
2015年12月26日。中村区側から。16階鉄骨組み中。 |
|
|

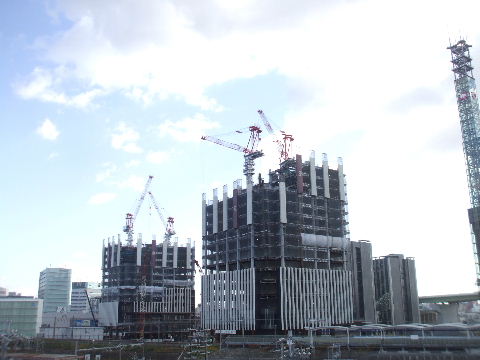

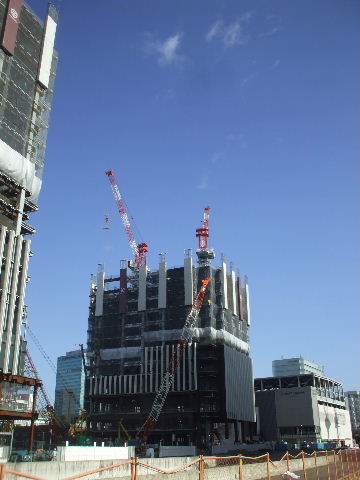

2015年12月26日。 |
2015年12月26日。壁のついた一番下の3階 から硝子が取り付けられ始め、光っている。 |
2015年12月26日。低層棟12階まで鉄骨組 み中。 |
|
|
|

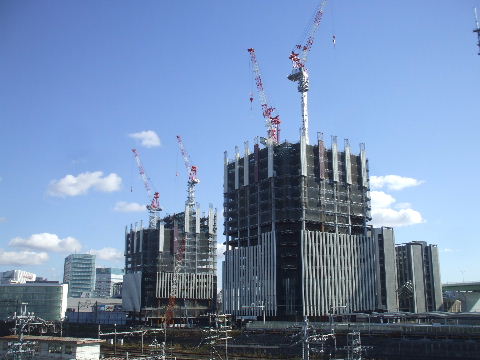

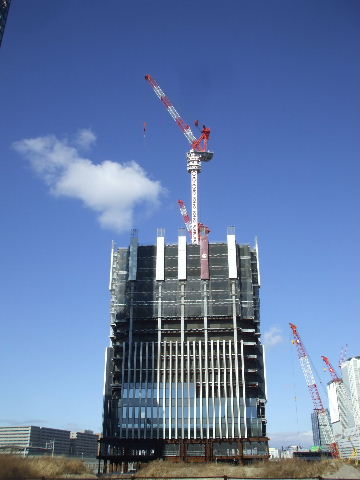

2016年01月09日。超高層棟は16階まで組み終わり、低層棟は15階 へ。 |

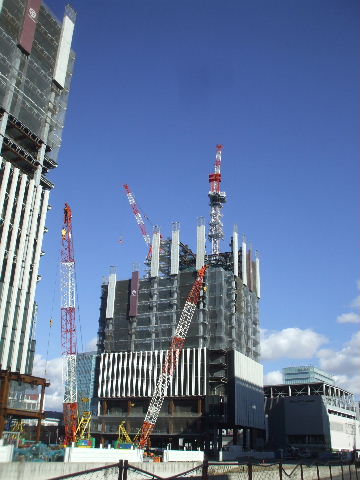

2016年01月09日。西端に作っている地下駐車場の出入り口っぽい のが出来てきた。 |
|
|

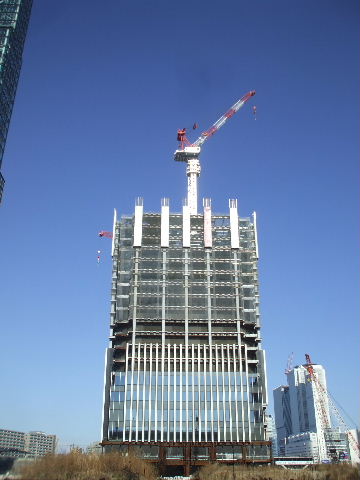

2016年01月09日。超高層棟南から。ガラスは 上へ進んでいる。 |
2016年01月09日。低層棟、15階まで組み 中。 |
2016年01月09日。超高層棟北西角のガラス 面に表示されている。これで数えると今17階 になる。あれぇ。 |
|
|
|

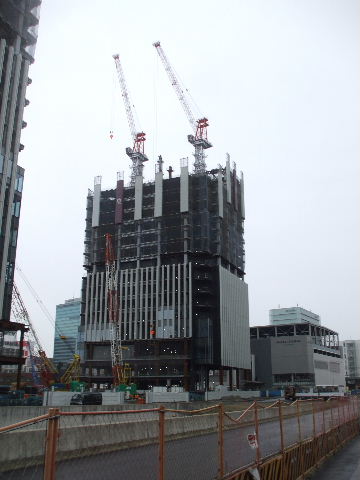

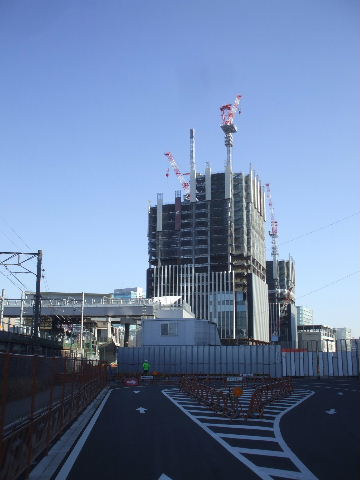

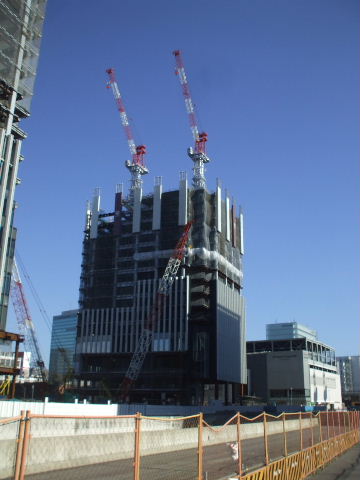

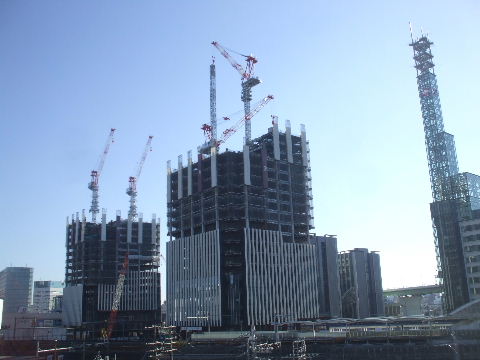

2016年01月16日。超高層棟20階へ。素人目 には19階に見えるけどなぁ。 |
2016年01月16日。低層棟は15階まで組み立 て中。 |
2016年01月16日。西から見る。超高層棟ク レーン一基を上へ揚げる途中。 |
|
|
|
2016年01月16日。 |

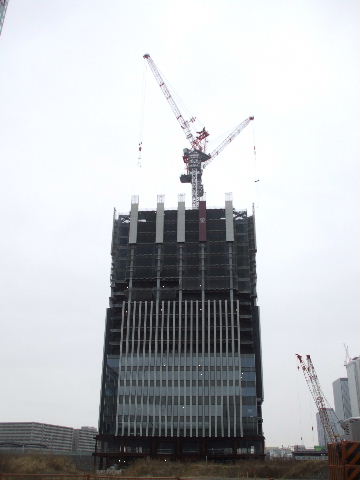

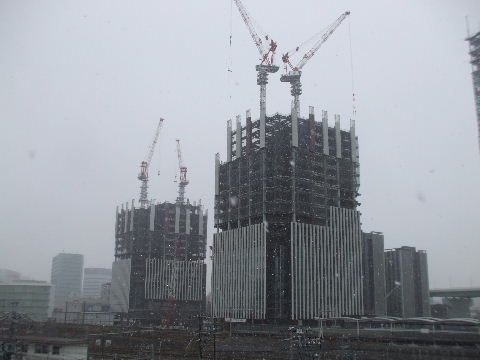

2016年01月23日。 |
|
|
2016年01月23日。超高層棟は外装上へ進 む。 |
2016年01月23日。低層棟は残り最後の2階 組み始めて17階へ。 |

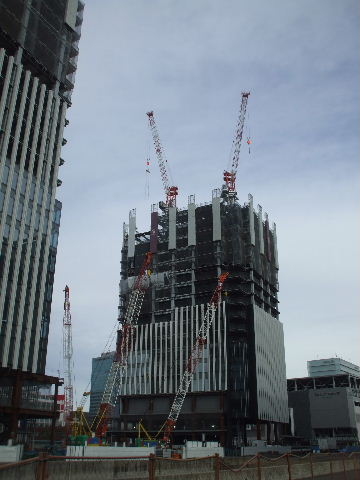

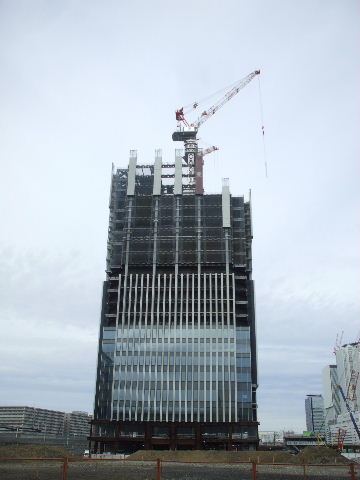

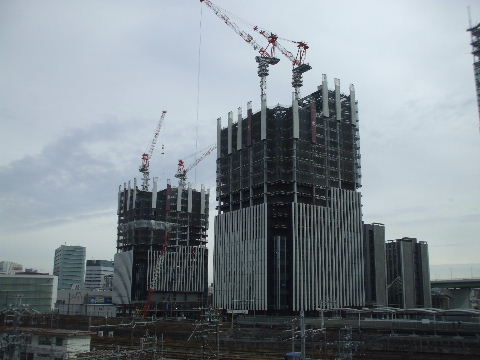

2016年01月30日。超高層棟23階へ。 |
|
|
|
2016年01月30日。低層棟は最後の階、組み中。 |
2016年01月30日。 |
|
|

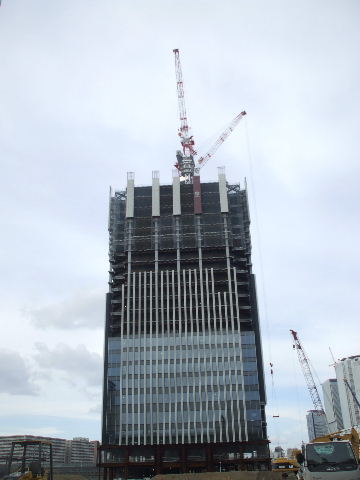

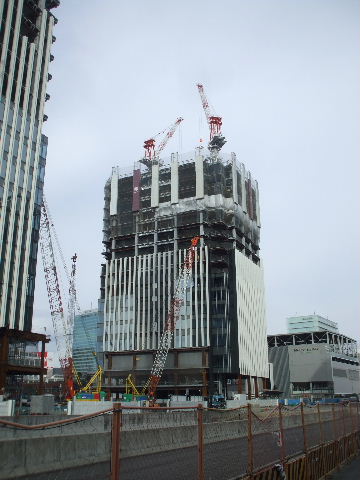

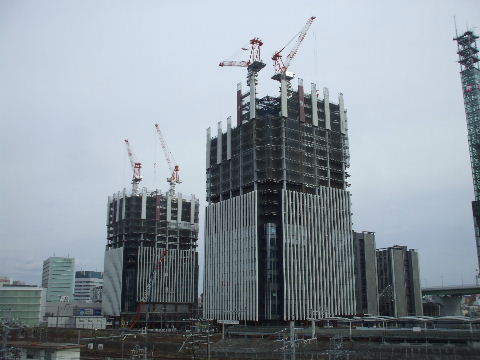

2016年02月06日。23階まで組み立て中。 |
2016年02月06日。 |
|
|
2016年02月06日。低層棟は鉄骨そろそろ終 わりか。 |

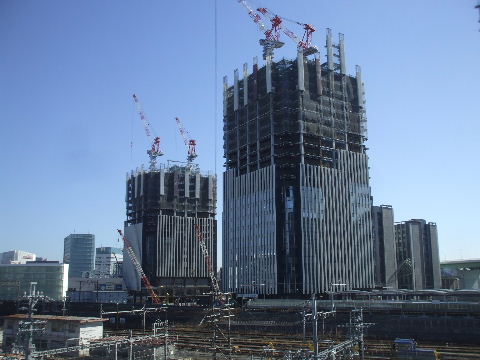

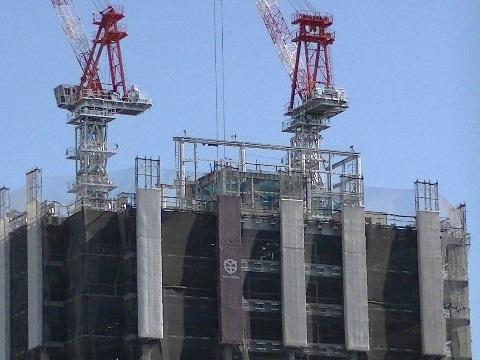

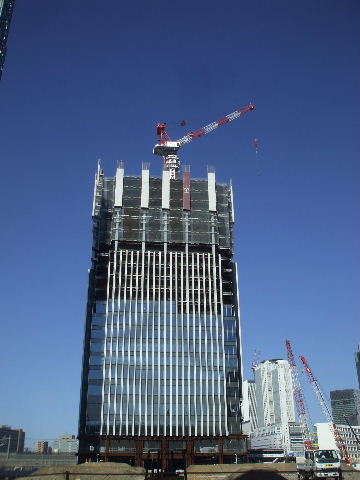

2016年02月11日。超高層棟26階へ掛かり始めたところ。 |
|
|
2016年02月11日。壁、ガラスも上昇中。 |
2016年02月11日。低層棟最上部では搭屋?工事。 |
|
|

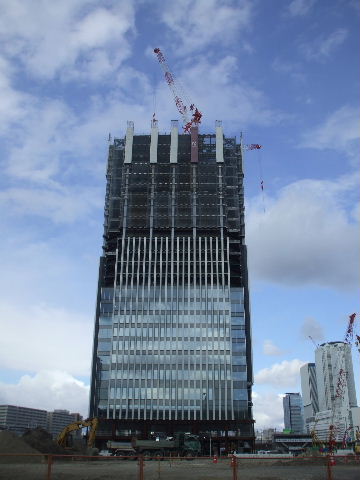

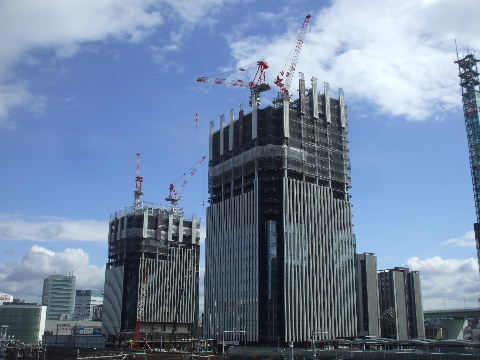

2016年02月17日。26階まで組み立て中。 |
2016年02月17日。 |
|
|

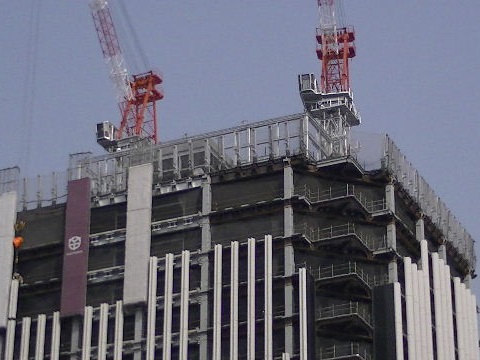

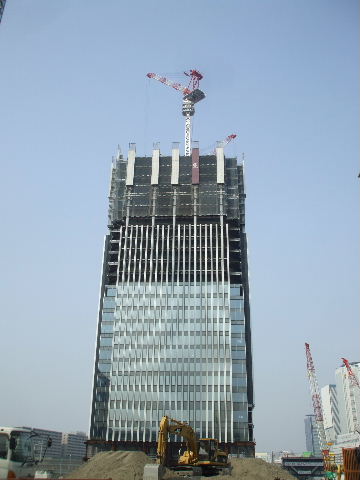

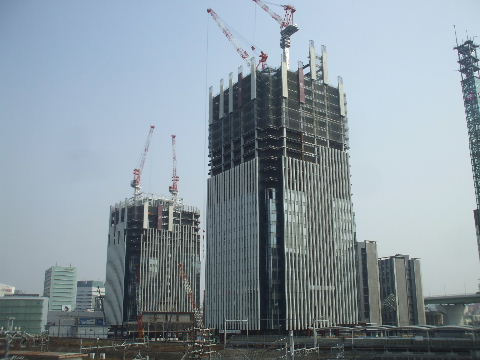

2016年02月27日。鉄骨は29階へ。 |
2016年02月27日。 |
|
|
2016年02月27日。低層棟最上部工事。囲っている。 |

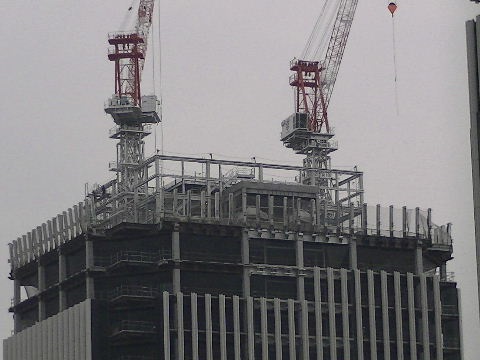

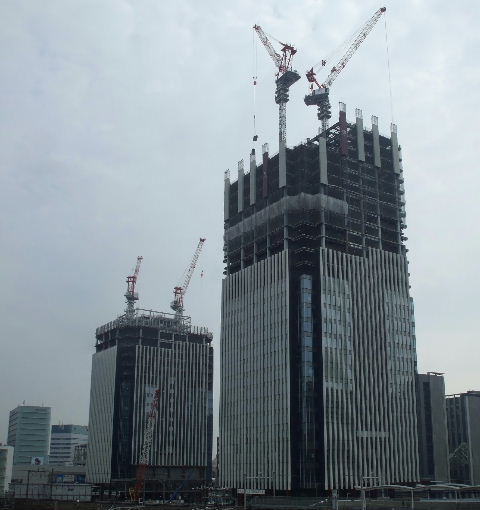

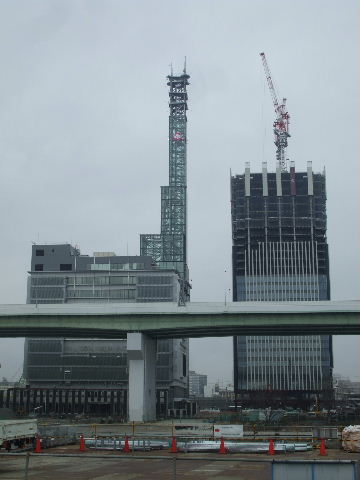

2016年03月05日。 |
|
|

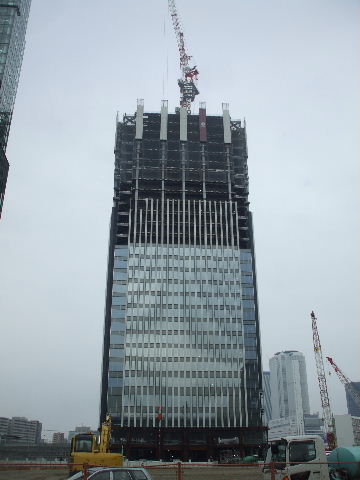

2016年03月05日。29階まで組み立て中。 |
2016年03月05日。あと8階残して中京の塔 とはこの差。 |
|
|
|
2016年03月05日。 |

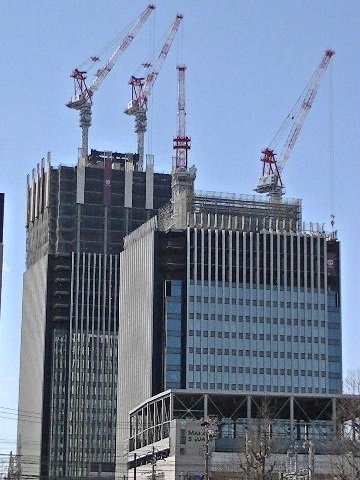

2016年03月12日。 |
|
|

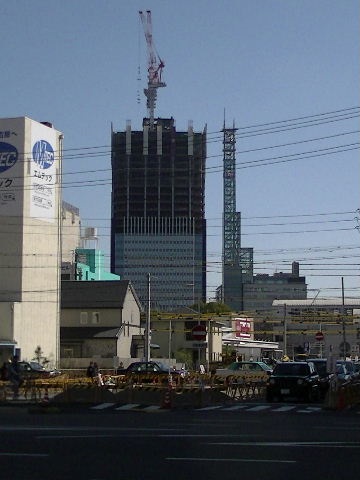

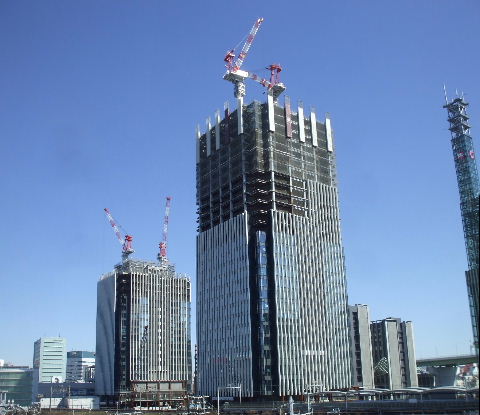

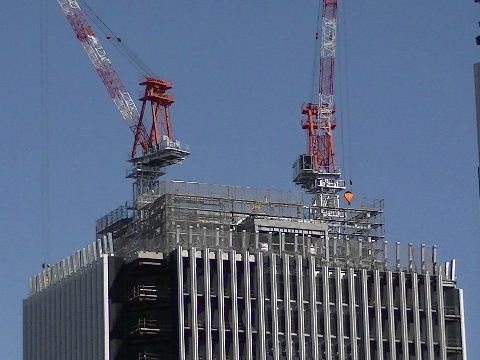

2016年03月12日。東から見る。少し離れた所 からだと天辺真ん中で次の組み立てが始まっ ているのが見える。これで32階へ。 |

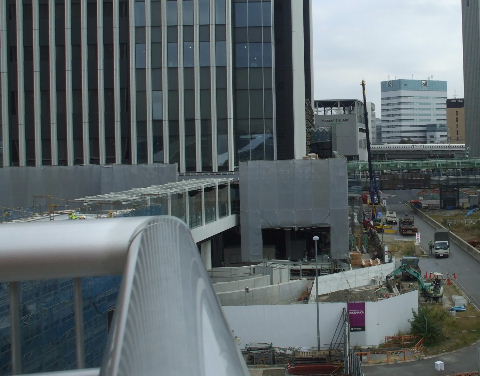

2016年03月12日。低層棟最上部。 |
|
|
2016年03月12日。太閤一丁目交差点からだ とGGと中京の塔が同じくらい見えてしまう。 |

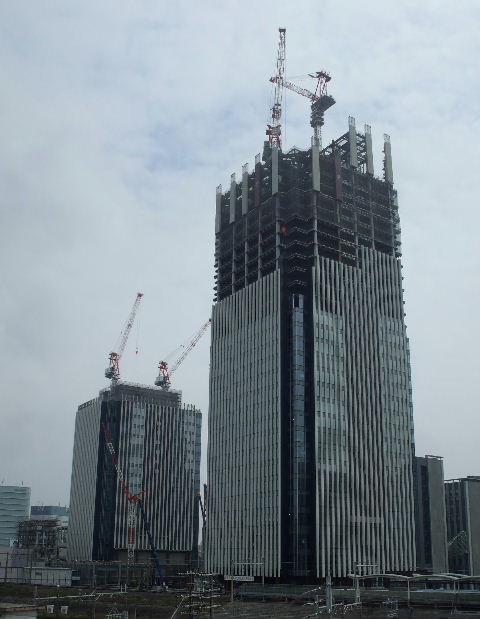

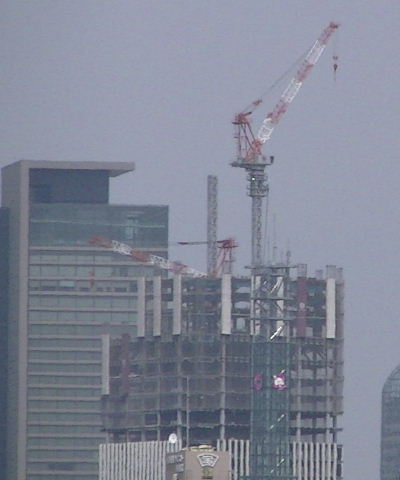

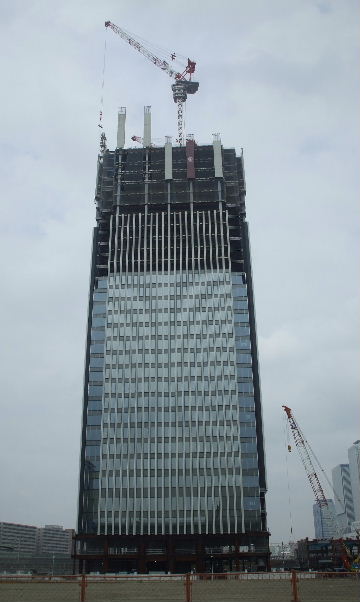

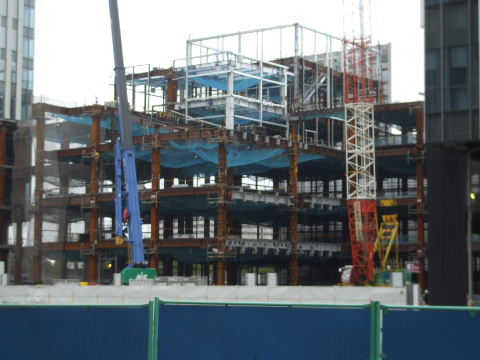

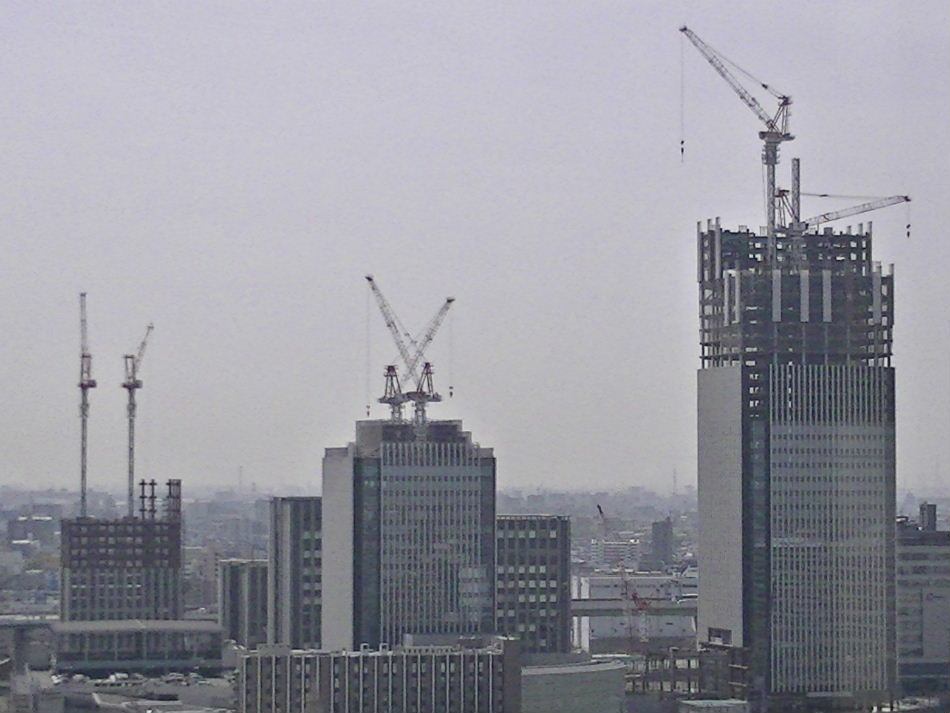

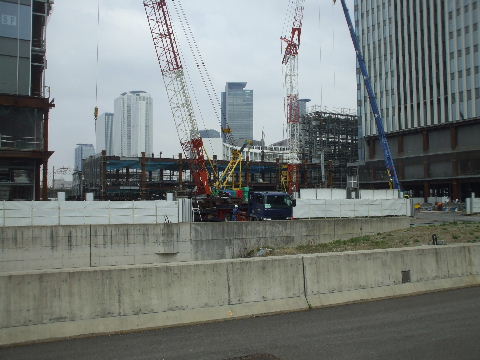

2016年04月02日。超高層棟は35階へ。 |
|
|

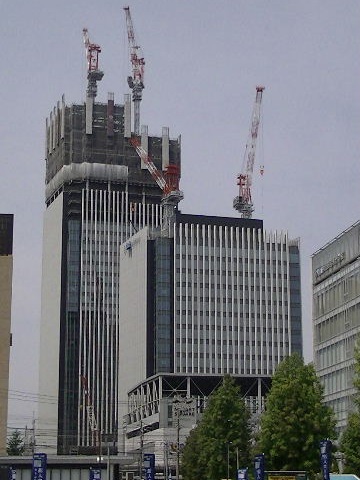

2016年04月02日。 |
2016年04月02日。両棟間をつなぐ低層部の鉄骨組み中。 |
|
|

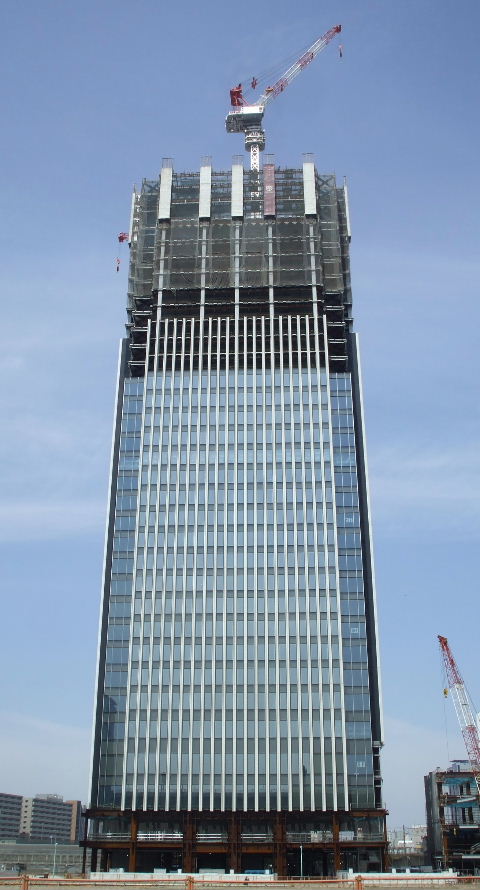

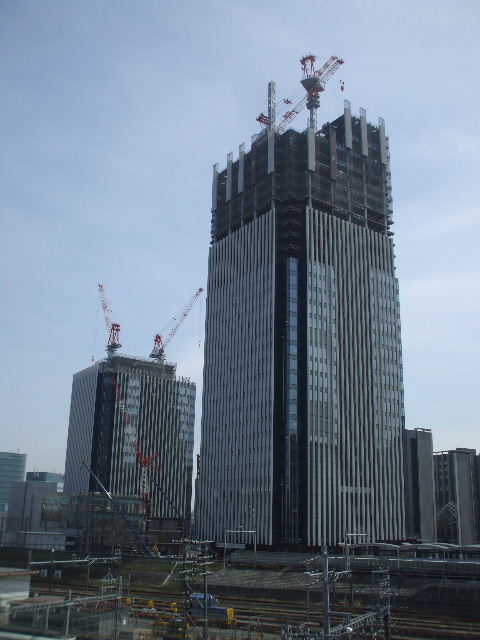

2016年04月09日。35階まで組み立て中。 |
2016年04月09日。 |
|
|
2016年04月09日。3棟並んで組み立て中。タワーズから。 |
|
2016年04月09日。遠くから見ると次の最後 の鉄骨組みで中京テレビの天辺と同じくらい になるように見える。 |

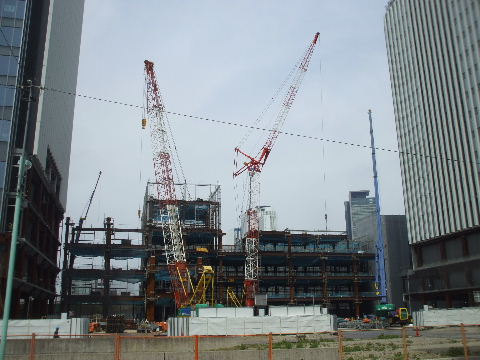

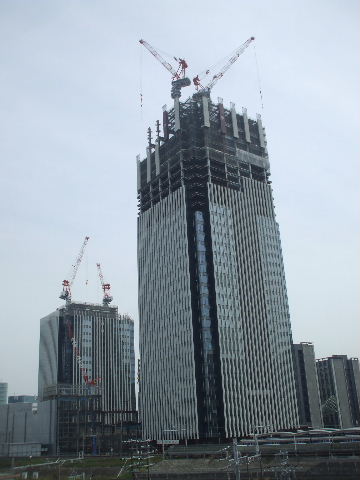

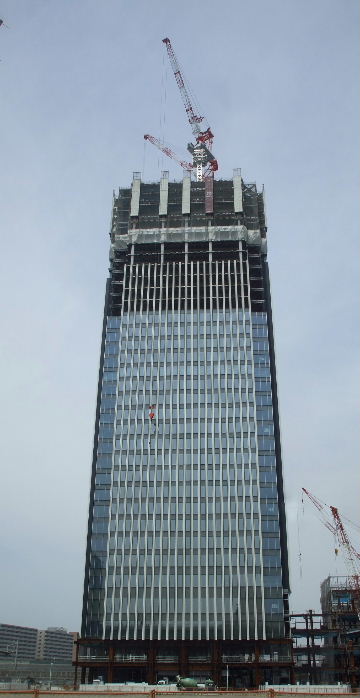

2016年04月16日。35階まで組み中。外壁進 む。 |
2016年04月16日。鉄骨組みも北側へ進む。 |
|
|
|
2016年04月16日。両棟間の鉄骨組みも進む。 |

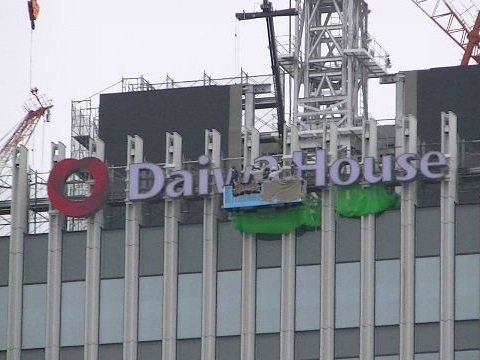

2016年04月23日。低層棟北面外壁最上部に看板取り付け中。 |
|
|

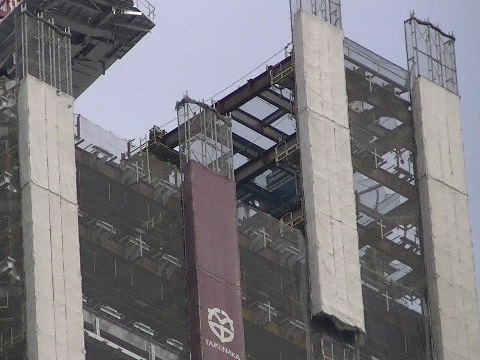

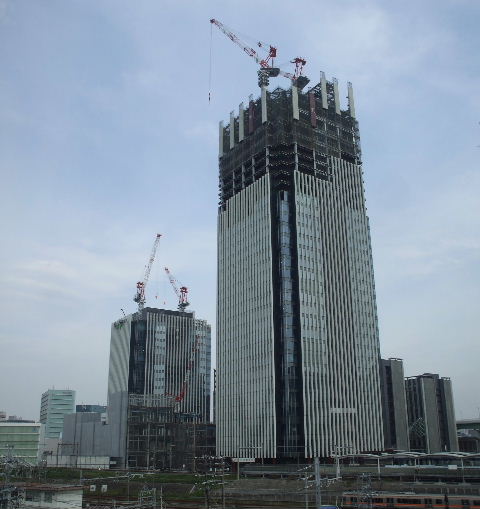

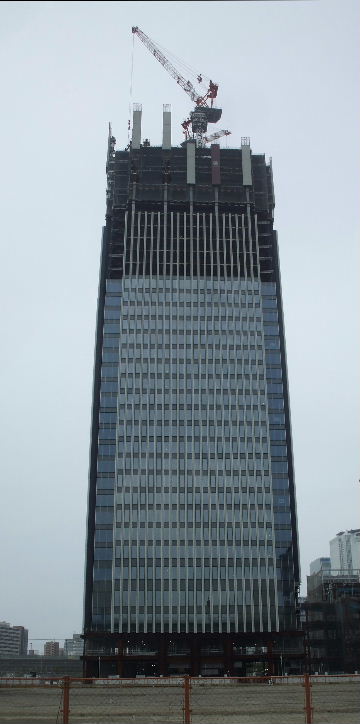

2016年04月23日。最上階へ。 |
2016年04月23日。最上階部アップ。 |
|
|

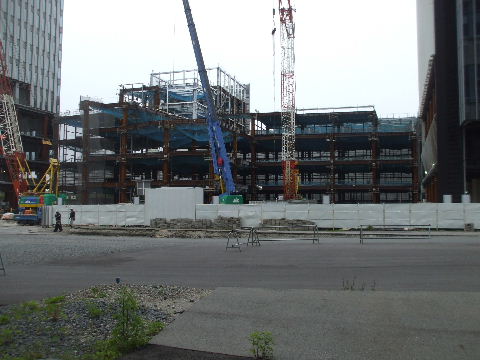

2016年04月23日。低層部鉄骨組み。 |
2016年04月23日。斜めの鉄骨も見える。上の方はアルミ骨? |
|
|
2016年04月23日。 |

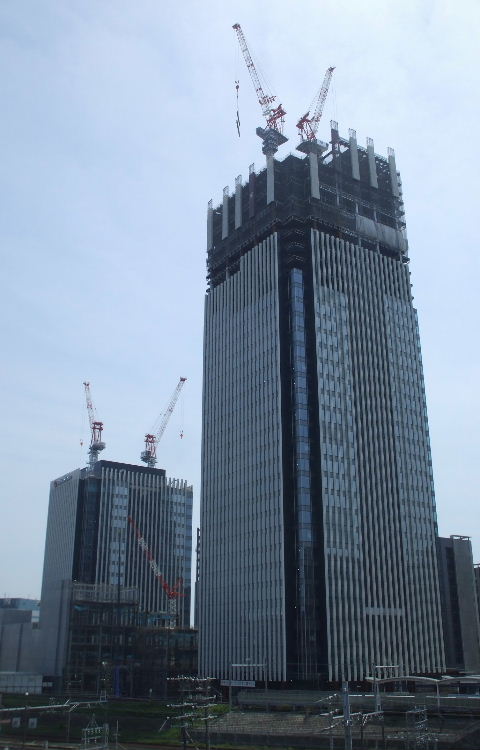

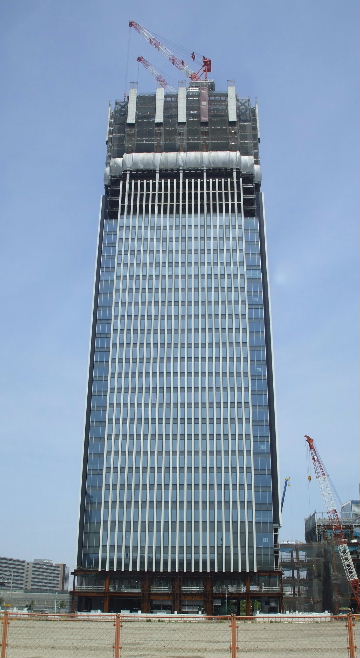

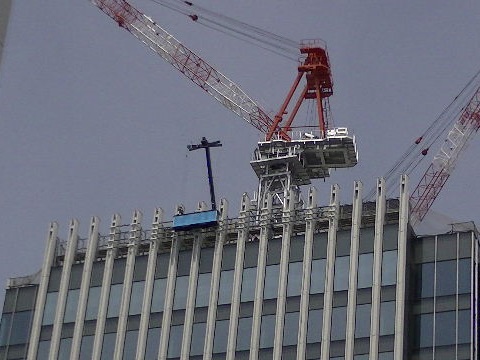

2016年04月30日。最上階組み中。 |
2016年04月30日。東から。 |
|
|
|
2016年04月30日。 |
2016年04月30日。低層棟南面でも看板取り付け中。 |
|
|

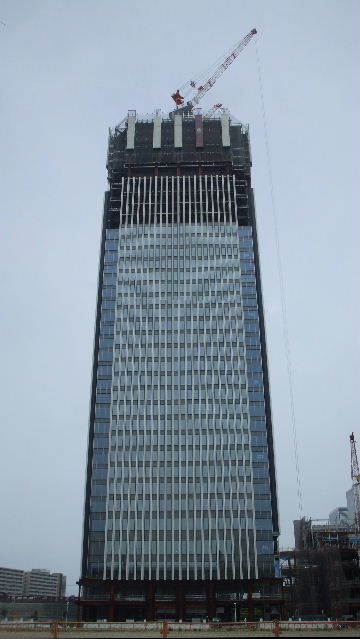

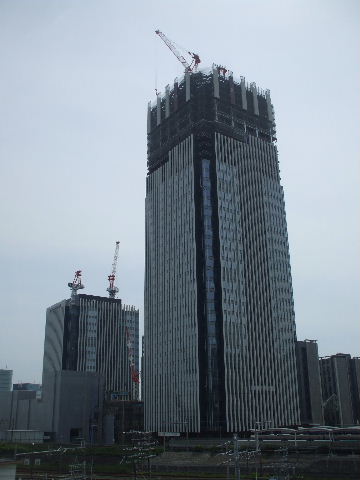

2016年05月14日。 |
2016年05月14日。 |

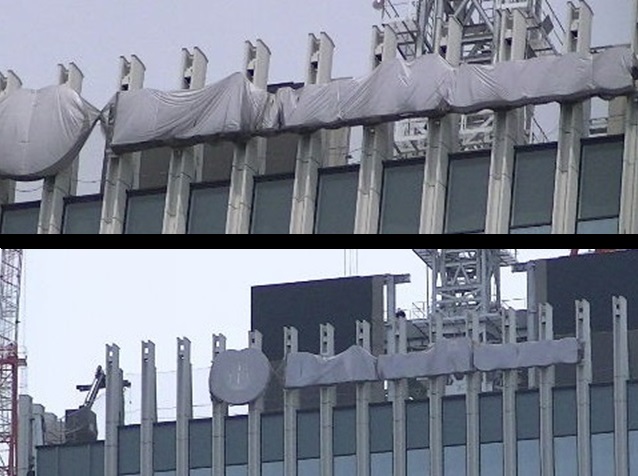

2016年05月14日。最上部看板、南北につい たがどちらもカバーがかかっていて何が書か れているかはまだ秘密。 |
|
|
|

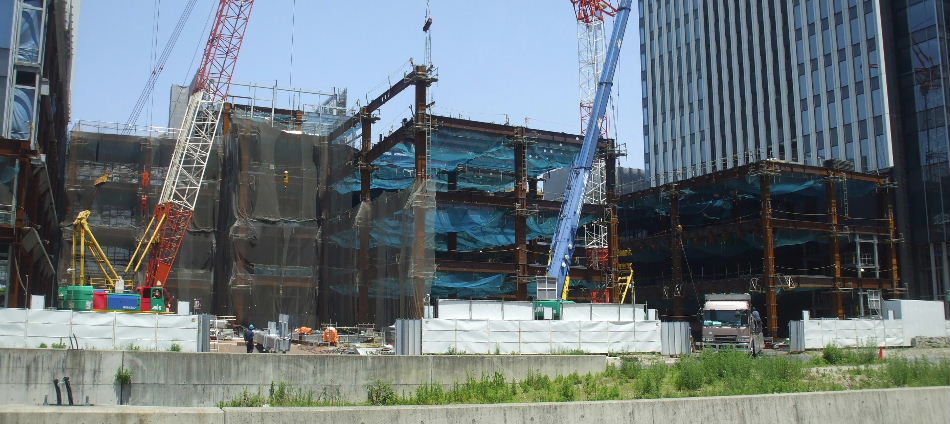

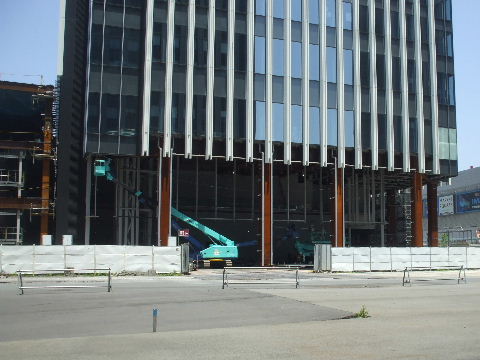

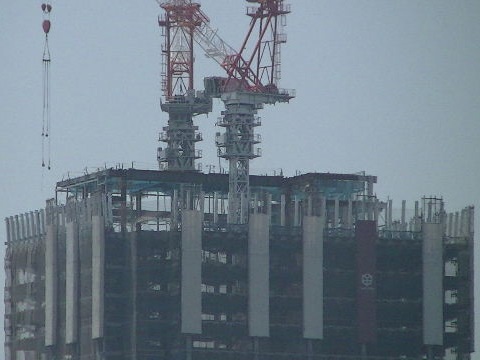

2016年05月21日。最上部柵で囲った中にさらに積み上げ。この上 がヘリポート? |
2016年05月21日。低層棟1、2階は中身工事中で壁貼りはまだ。 |
|
|
2016年05月21日。低層部は鉄骨組みが南端に広がってきた。 |
|

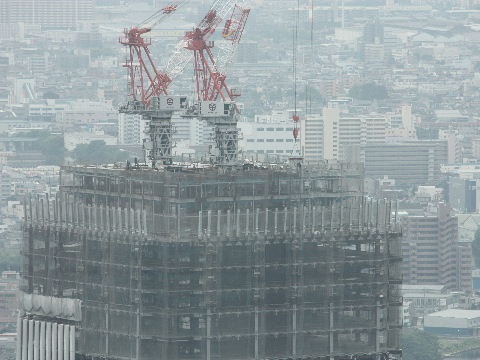

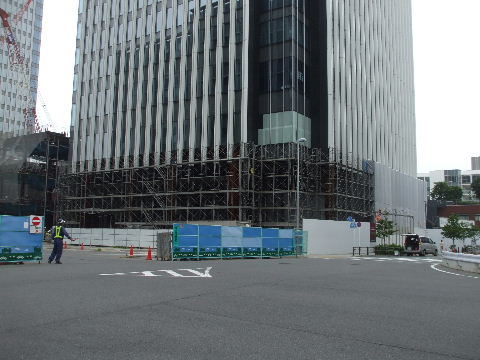

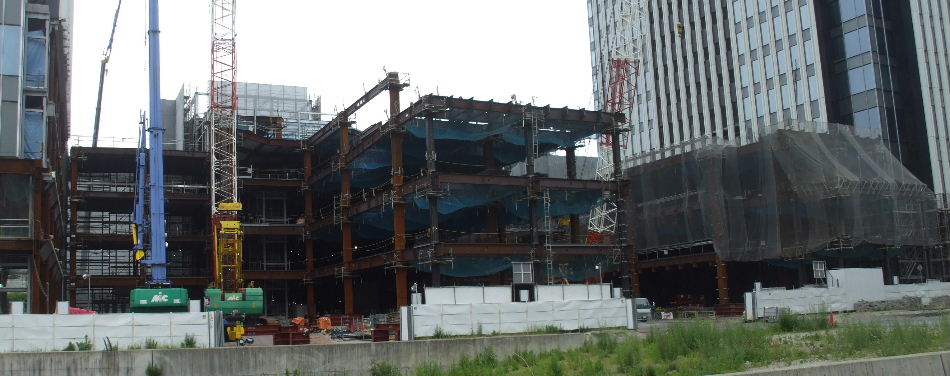

2016年05月28日。組んである所は最南端まで来ているように見える。 |
|
2016年05月28日。壁貼り進む。 |
2016年05月28日。低層棟下部、足場とシートはりが始まりいよいよ 外装に掛かるようだ。 |
|
|
2016年05月28日。ミッドから。 |
|

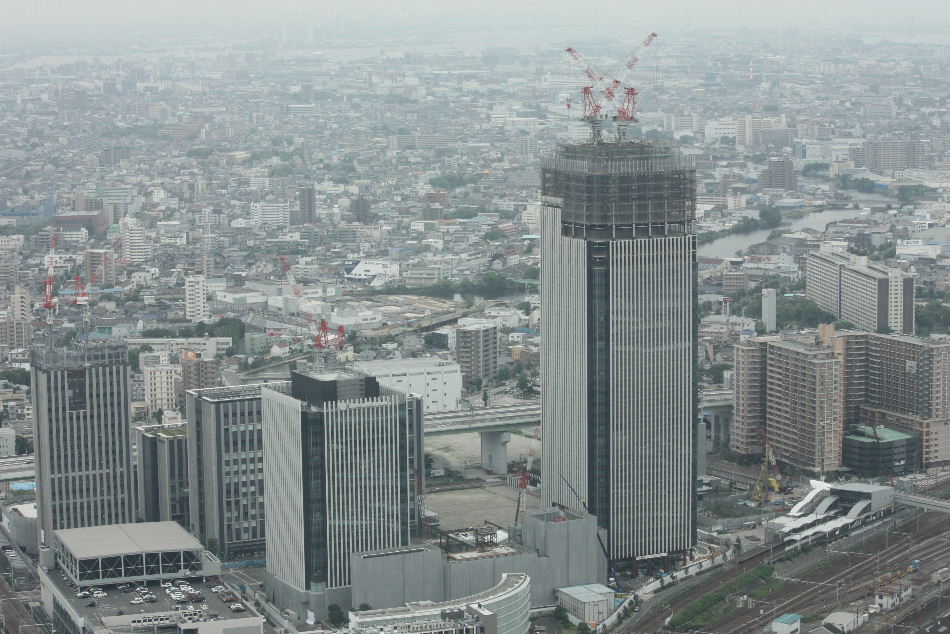

2016年05月28日。超高層棟最上部。 |

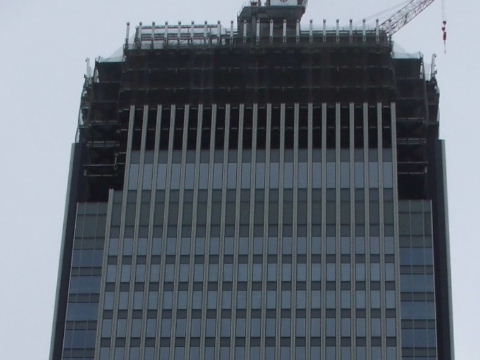

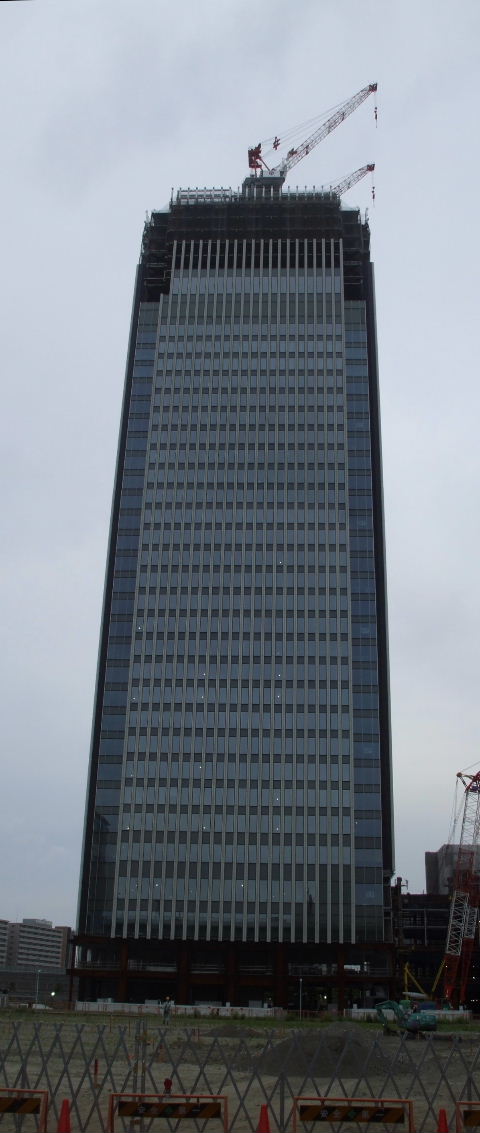

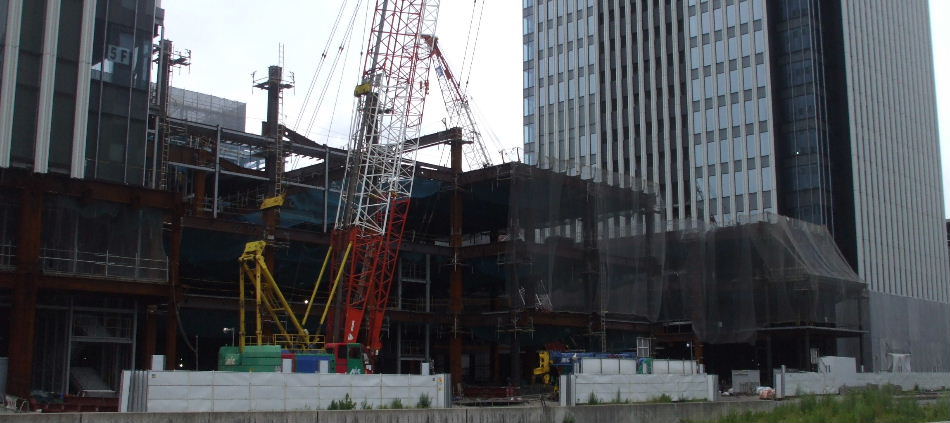

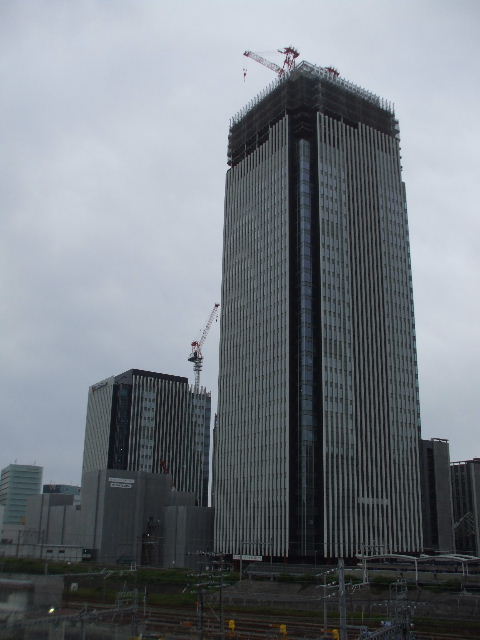

2016年06月04日。超高層棟、上の方は窓の高さとか変わる。 |
|
|
2016年06月04日。 |
2016年06月04日。 |
|
|
2016年06月04日。低層部鉄骨組み、超高層棟寄りも敷地南に達する。 |
|

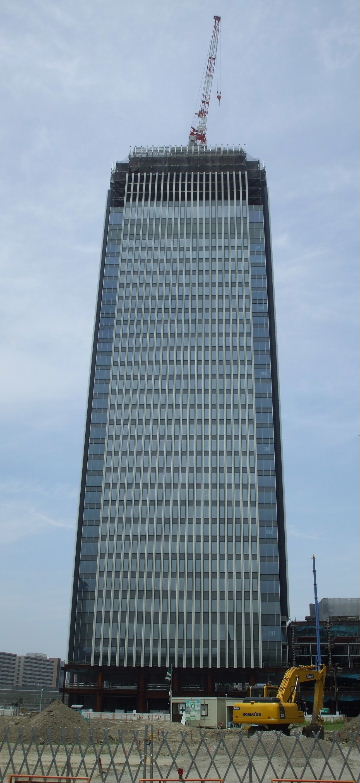

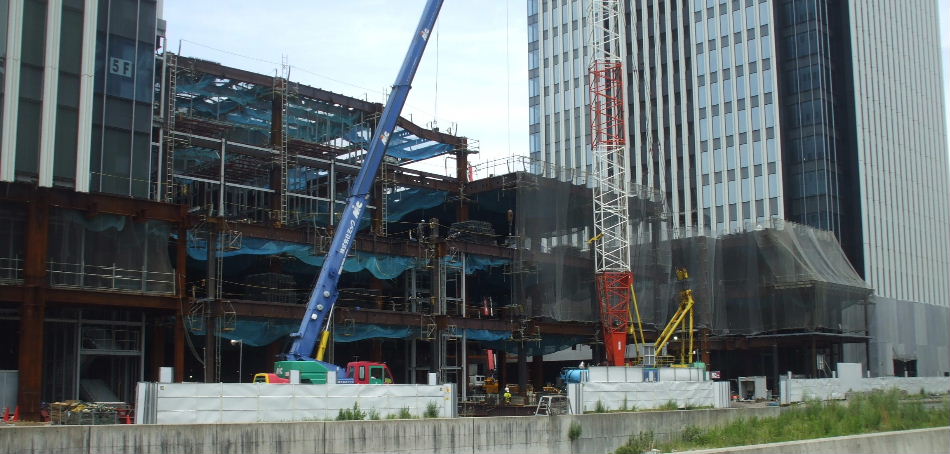

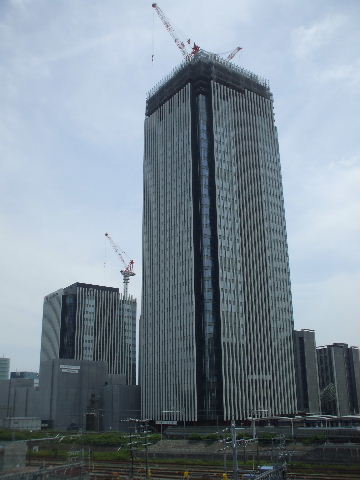

2016年06月11日。鉄骨はこれくらいか。 |
|
2016年06月11日。 |
2016年06月11日。 |
|
|

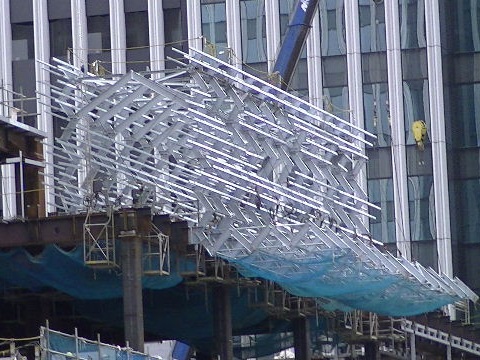

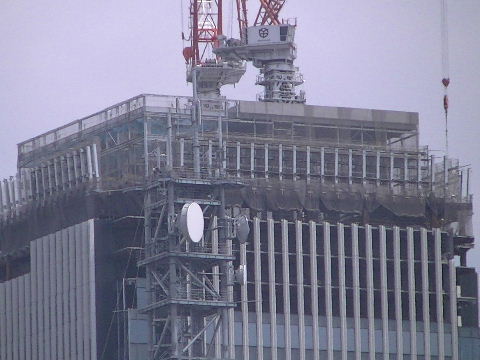

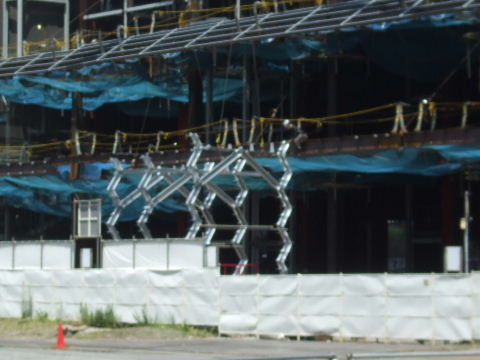

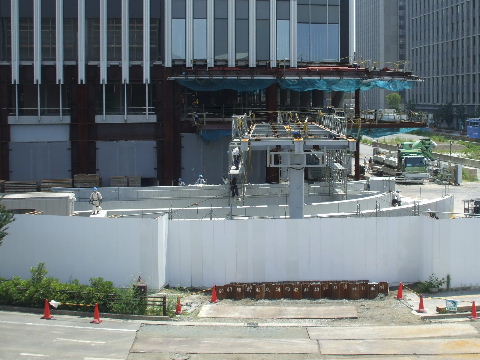

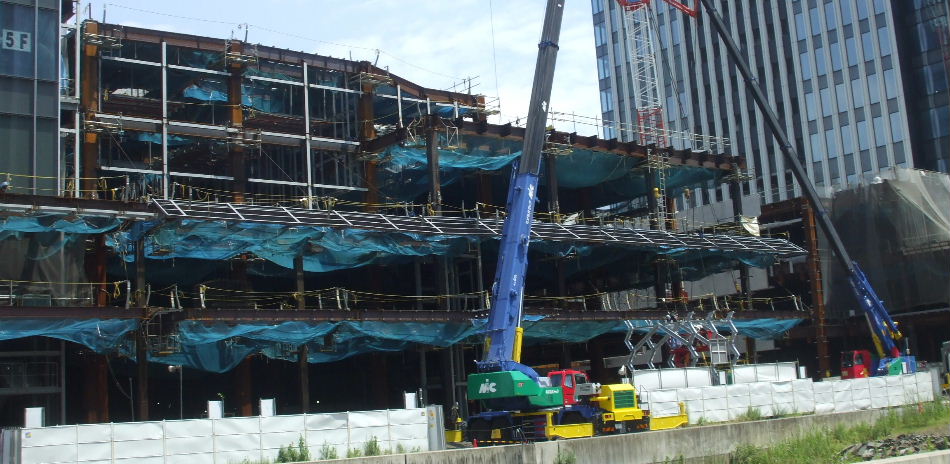

2016年06月17日。廂やら何やら細かいのが付き始めている。 |
|
2016年06月17日。怪しい鉄骨。 |
2016年06月17日。最上部に縁が出来てきた。 |
|
|

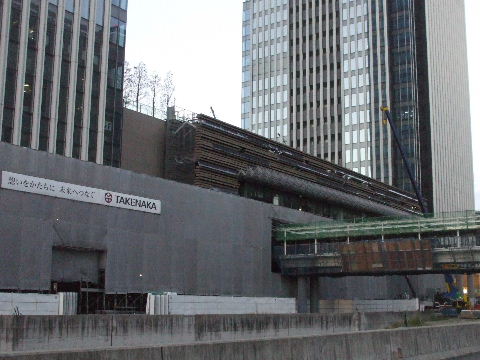

2016年06月17日。駅につながる歩道橋。 |

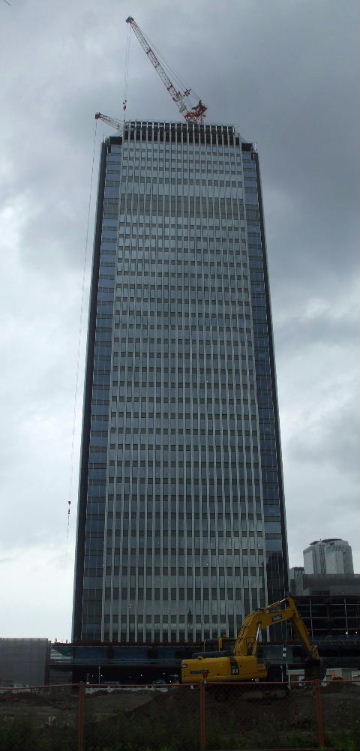

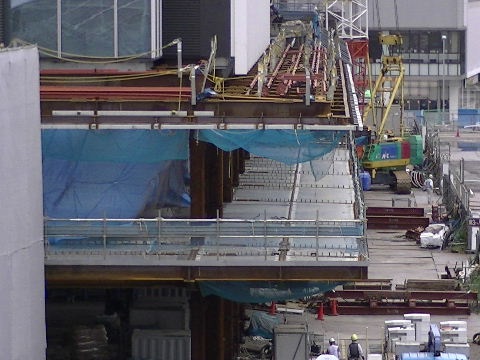

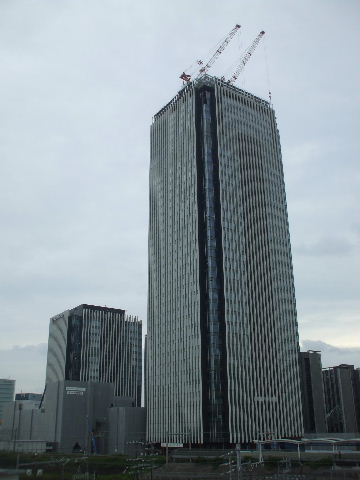

2016年06月25日。歩道橋に屋根。 |
|
|

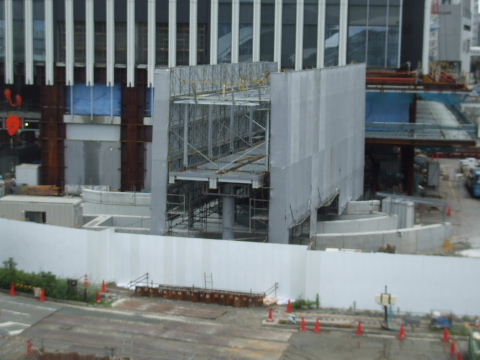

2016年06月25日。低層部。 |
|
2016年06月25日。低層部屋根の上にこんなの。 |
2016年06月25日。歩道橋からつながる2階外側通路。 |
|
|
2016年06月25日。外壁、粗方ついた感じ。 |
2016年06月25日。 |

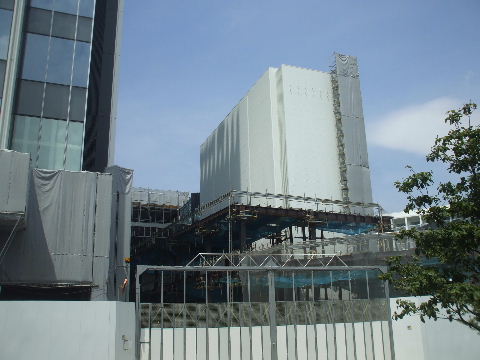

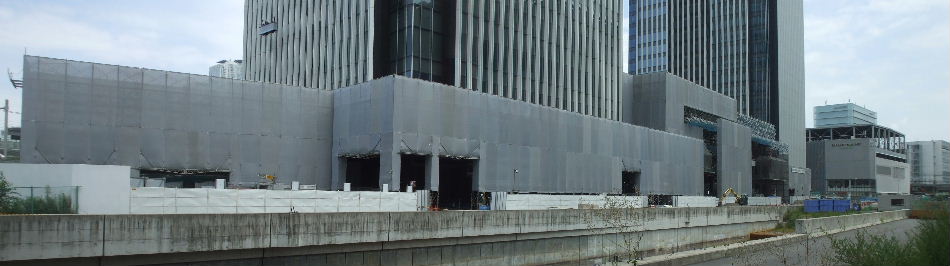

2016年06月26日。低層棟はこのクレーンだけに。 |
|
|
|

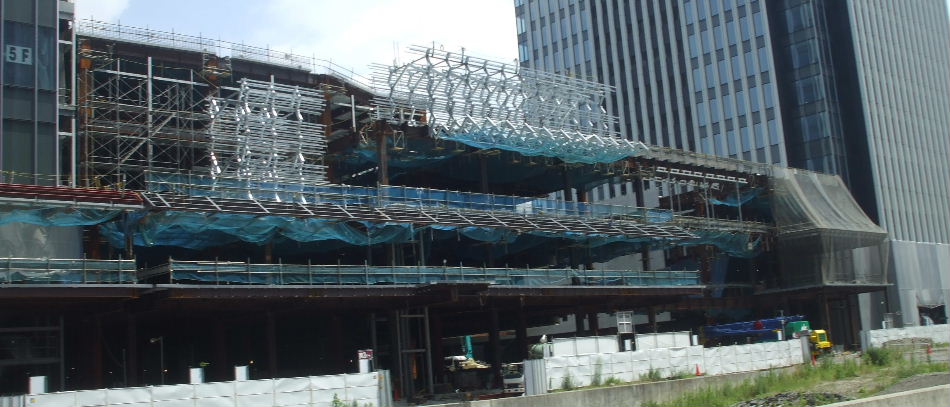

2016年07月02日。銀々がまた増えた。 |
|
2016年07月02日。低層棟の北側の建物。 |

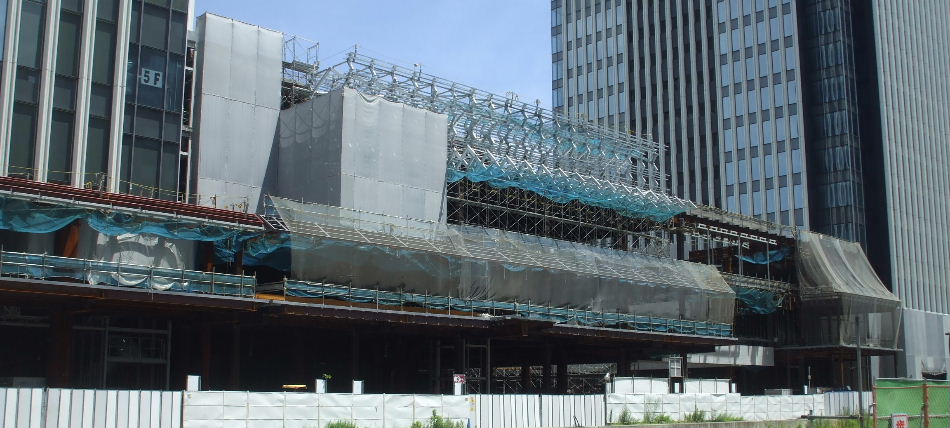

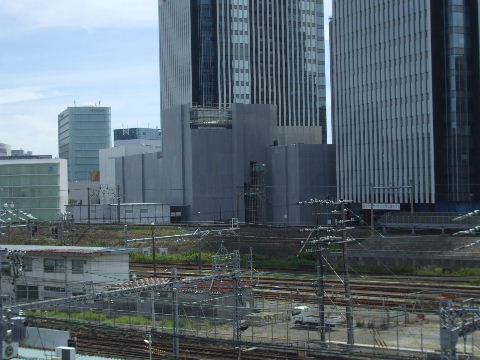

2016年07月10日。低層棟、低層部北側。 |
|
|
2016年07月10日。さらに銀々がつく。 |
|

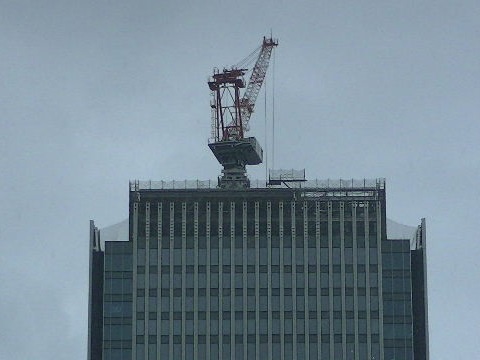

2016年07月16日。超高層棟、クレーン一機になる。 |

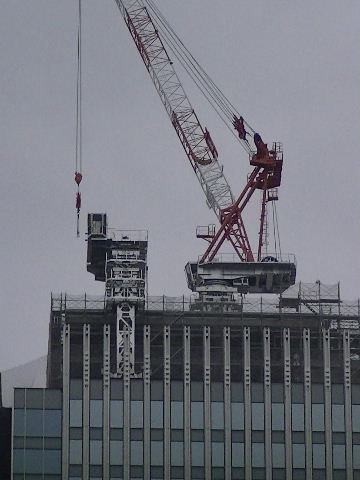

2016年07月23日。超高層棟北側、何か以前 と違う所にクレーンの脚がついたような気が する。 |
|
|
2016年07月30日。超高層棟低層部から低層棟までシートが掛かって外装工事中。 |
|
2016年07月30日。クレーンまた2基になる。 |

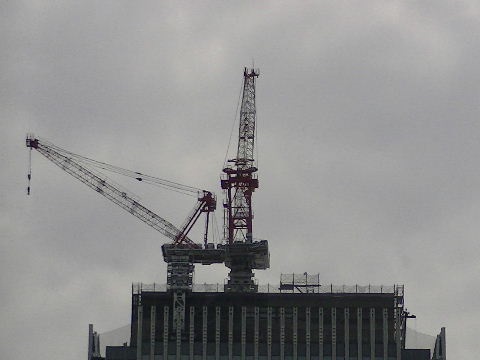

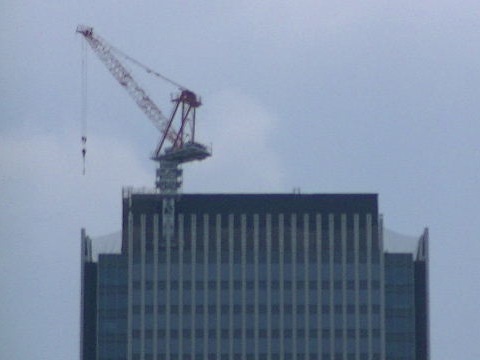

2016年08月06日。クレーン一基になる。 |
|
|
2016年08月06日。南からは奥のクレーンが 見えないので低層部以外は出来た感じ。 |

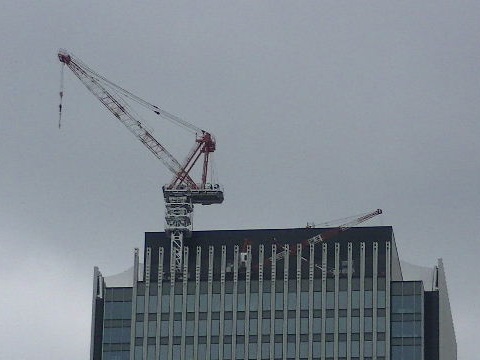

2016年08月13日。横に小さいクレーンが2つ置いてあるように見 える。一番小さいのが最後に担いで下りるヤツ? |
|
|
2016年08月27日。脚の立っていた所に足場っぽい物が少し残って いるがクレーン片付く。 |
|
|
|
2016年08月27日。愛大もクレーンがほぼ片付いたし下層階ではまだ工事のシートが掛かったりしているが遠目で見た景色としてはもう出来 あがり。 |
|
|
|

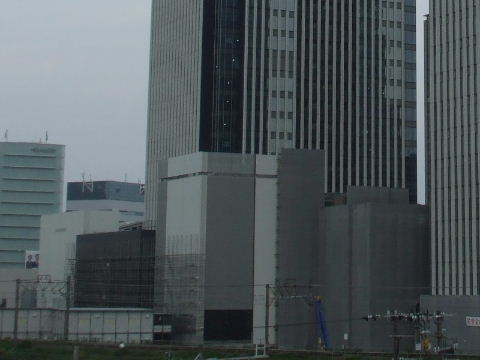

2016年09月17日。北側に作っている建物、外観見え始める。 |

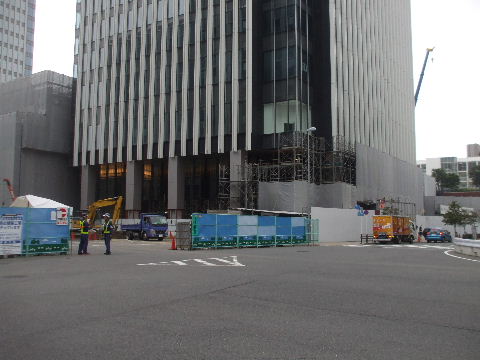

2016年09月24日。低層棟シート外し中。南側から外観見え始める。 |
|
|

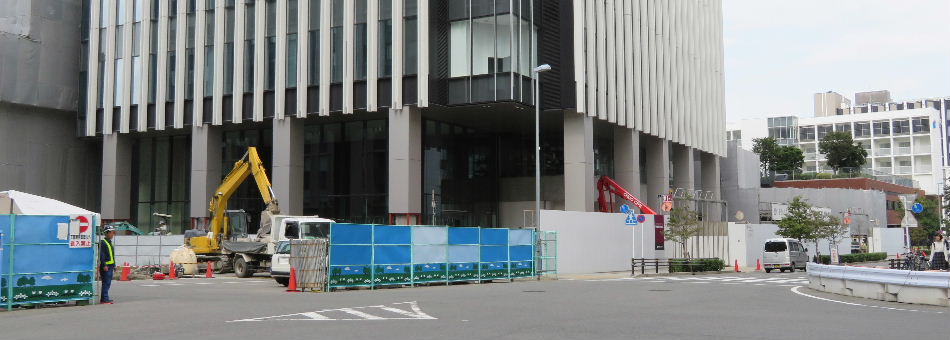

2016年10月07日。低層棟低層部見えるようになる。 |
|

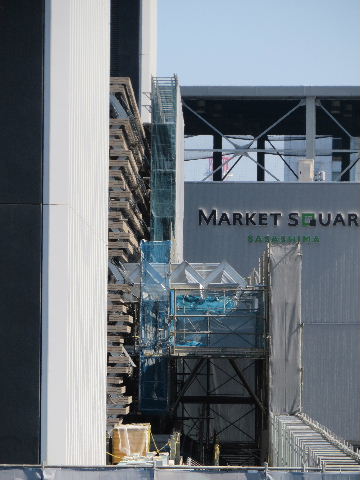

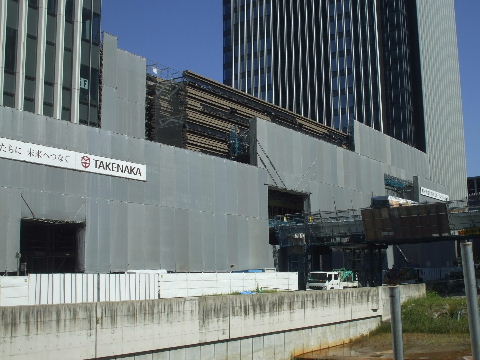

2016年10月15日。低層部の銀色の骨を組んでいた所が見えてきた。 |
2016年10月15日。木? 石? |
|
|
2016年10月15日。横から見ると結構でこぼこ している。 |

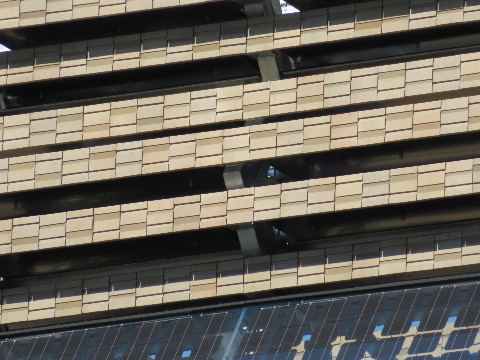

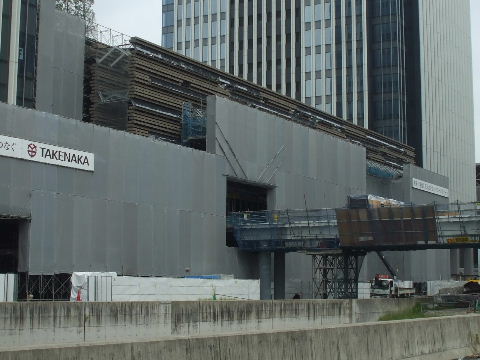

2016年10月22日。さらに外観見えてくる。 |
|
|

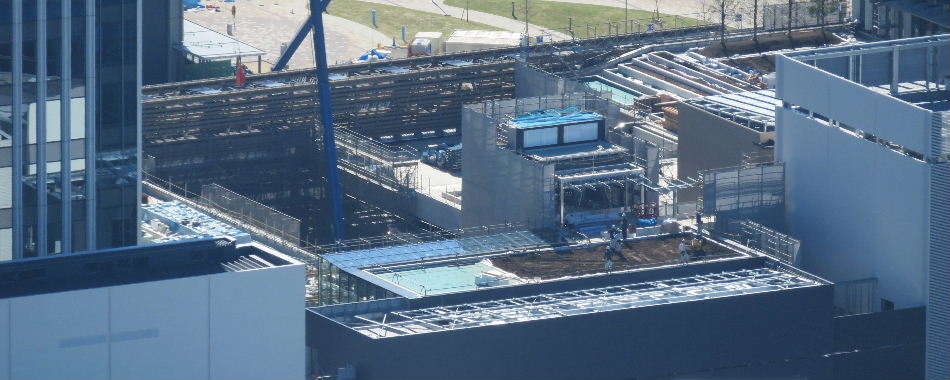

2016年10月29日。低層棟屋上。 |

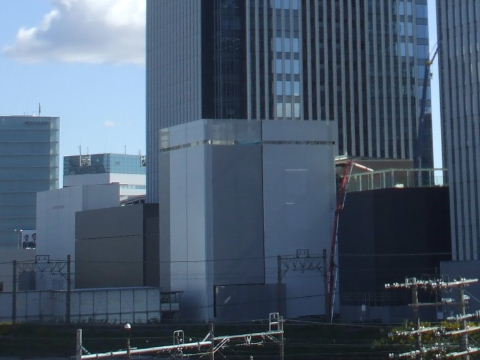

2016年10月29日。超高層棟屋上。まだHとか書いてない。 |
|
|
2016年10月29日。2棟をつなぐ低層部の屋上。手前は緑化され、左奥は吹き抜けなのか穴のように見える。右奥の方は段々になっていて木が植えられている。 |
|
2016年10月29日。低層棟5階くらいの中、蛍光灯が輪になっている。 |
2016年10月29日。低層部裏側も見えてきた。 |
|
|
2016年11月05日。低層棟内照明、今週は×点型。 |
2016年11月18日。ビル周りの整備が始まって工事塀が少し後退 し始めている。 |
|
|
2016年12月02日。低層部、ギザギザの廂の下のガラス部分が見え てきた。 |

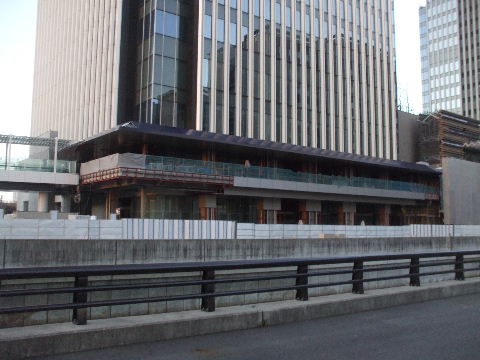

2016年12月25日。駅から愛大へつながる超高層棟2階外側の通路 が見えるようになった。 |
|
|

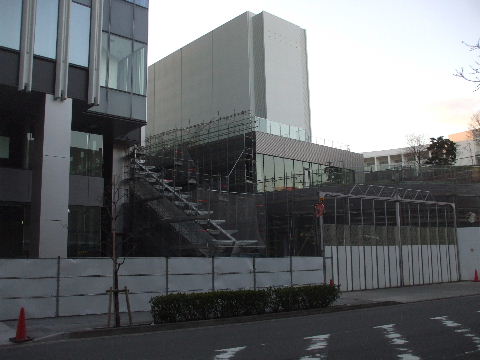

2016年12月31日。低層棟北側に低層部屋上へ上がるらしき階段か エスカレーターの工事中。 |

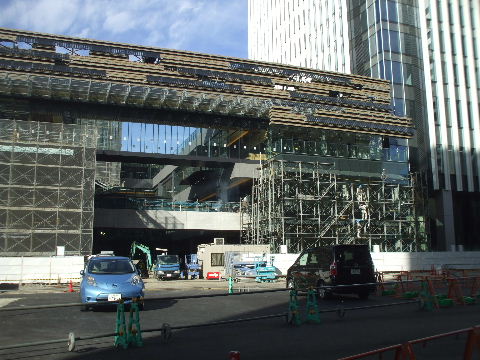

2017年01月07日。低層棟入口ビル名。 |
|
|
2017年01月07日。両棟をつなぐ低層部の低層棟寄りに吹き抜けの ようになっている所がある。

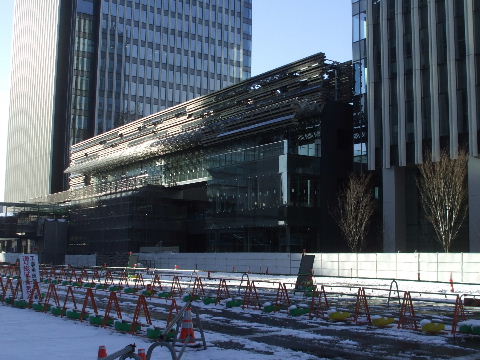

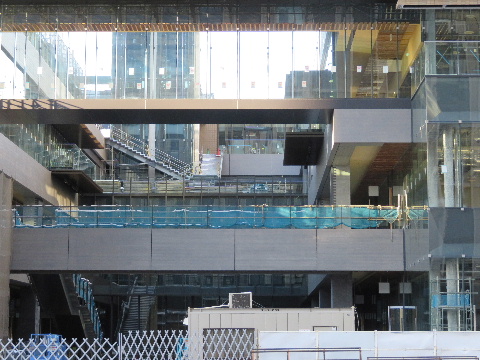

| 2017年01月15日。日陰になって見づらいが低層棟寄りシートが外 されて低層部外観がかなり見えてきた。 |
|
|
2017年01月15日。上画像の吹き抜け様の部分、階段やら渡り廊下 みたいのやら。

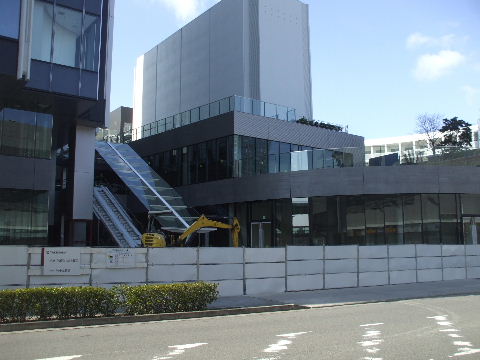

| 2017年01月21日。低層棟北側のエスカレーターっぽい所の屋根が 出来ている。 |
|
|
2017年02月04日。工事塀の背が低くなったので全体が見えるよう になった。 |

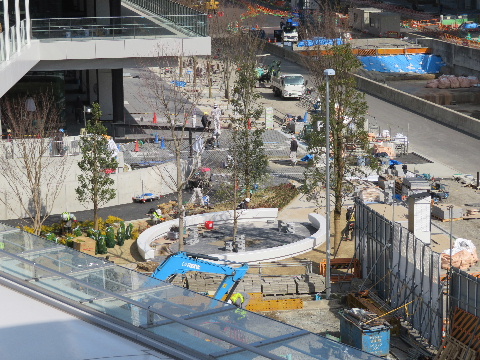

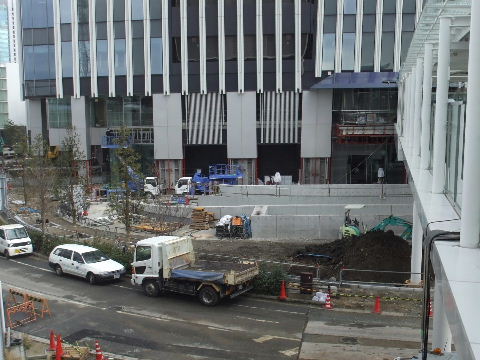

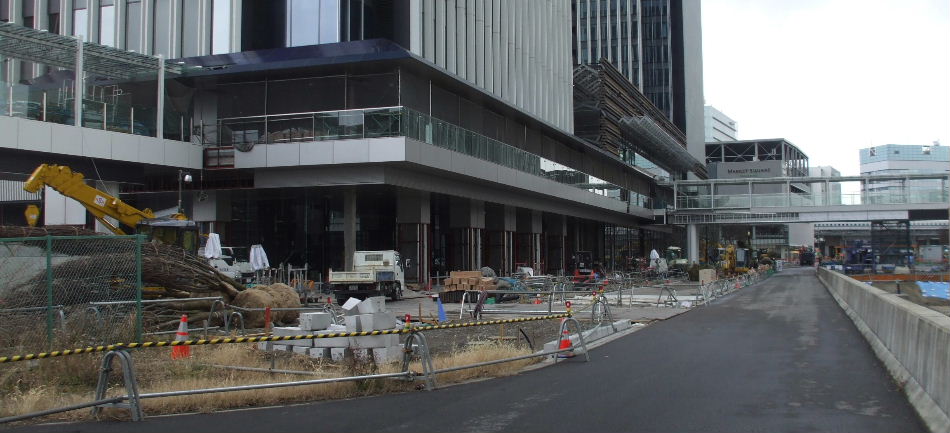

2017年02月11日。駅側、西面ビル周りの整備が始まっている。 |
|
|
2017年02月11日。工事塀なくなりビル周りと笹島線歩道の整備中。 |
|
2017年02月11日。南東から。植樹も行われている。 |
|
2017年02月11日。東面。 |
|
2017年02月18日。廂屋根は青い色をしている。 |
2017年03月04日。東側エスカレーターの表示。 |
|
|
2017年03月04日。南西角部。 |
2017年03月11日。北側も植樹等整備進む。 |
|
|
2017年03月11日。笹島線側。いろいろ案内板も立ち始めている。 |
|
2017年03月11日。笹島線側、超高層棟オフィス部入口。 |
2017年03月11日。駅からの歩道橋ビル突き当り部分の案内板。 ガラスにあおなみ線。 |
|
|
2017年03月18日。北側。線路沿い。ホテルの入口やらあるようだ。 通行止めになっていたこの線路沿いの道も歩行者は通れるように なった。 |

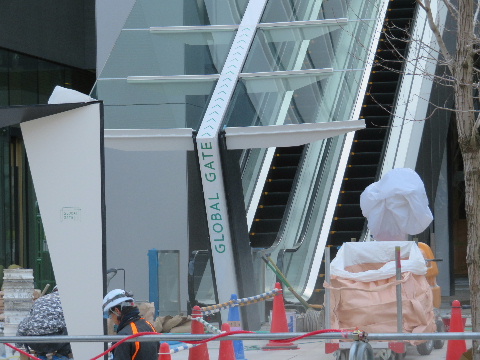

2017年03月25日。これがロゴマーク? |
|
|
2017年04月01日。駅から愛大までの歩道橋が通れるようになり、このグローバルゲート二階外側の通路も通れるようになった。 |
|
2017年04月01日。右、グローバルゲート二階部分、左、笹島線を跨ぐ橋。グローバルゲートここから東、低層棟方向へはまだ通れない。 |
|
2017年04月01日。低層部分の吹き抜けみたいになっている所の中から南、愛大方向を見る。商業施設に なる所だが建物の中はまだがらんどう。 |
|
2017年04月01日。左、線路沿いの道が車も通れるようになったのでグローバルゲートをぐるっと回って東から来て東へ出ていける。 |
|
2017年04月15日。74階建て。タワ ーズの53階が小さい。 |

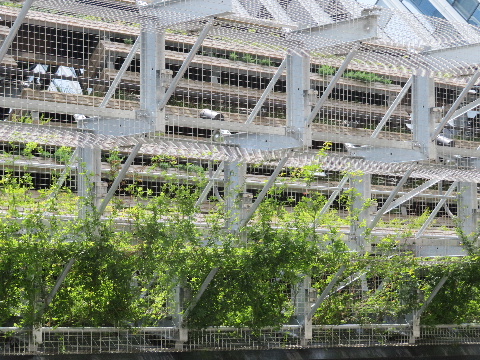

2017年05月21日。両棟間の低層部の廂の緑が成長してきている。 |
|
|
2017年05月21日。網が張ってあるのでまだ広がって来る。 |
2017年05月21日。こんな花が咲いている。 |
|
|

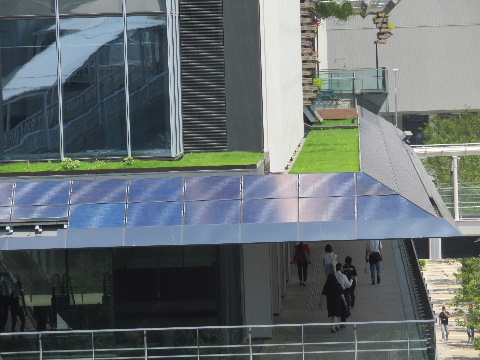

2017年07月22日。超高層棟通路部分の屋根上の緑もいい色になっ てきた。 |
2017年07月22日。駅への通路のGG敷地部分。屋根の模様が床に 映っていい感じ。 |
|
|
2017年09月08日。オープンが段々近づいてきて内装も進む。棚が沢山並んでいるここは何の店か。 |
|
2017年09月15日。これだったか。商品も並べ始めている。 |
2017年09月15日。店名の入った所もある。 |
|
|
2017年09月15日。超高層棟の最上部。この看板はいつの間につ いたか。 |
2017年09月30日。中の店も段々出来てきて外観に色がついてきて いる。 |
|
|
2017年09月30日。これは自転車屋だ。 |
2017年09月30日。オープンには樽が必要。 |
|
|

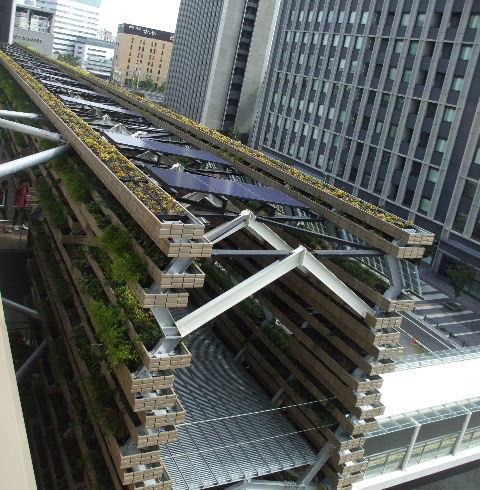

2017年10月05日。商業施設部分オープンして全面開業。 |
2017年10月05日。東側入口。 |
|
|
2017年10月05日。低層部の吹き抜け部分から南側出入口。奥の ビルは愛大。 |
2017年10月05日。一番上の階から見下ろす。 |
|
|
2017年10月05日。東側出入口を中から。 |
2017年10月05日。南側に見えていた植物を植えてある所。中が通 路になっていた。 |
|
|
2017年10月05日。通路の中。 |
2017年10月05日。通路突当り。 |
|
|
2017年10月05日。低層部屋上。 |
|
2017年10月05日。畑。 |
2017年10月05日。屋上から駅前方向。エレ ベーター塔やらがあるので余り見えない。 |
|
|

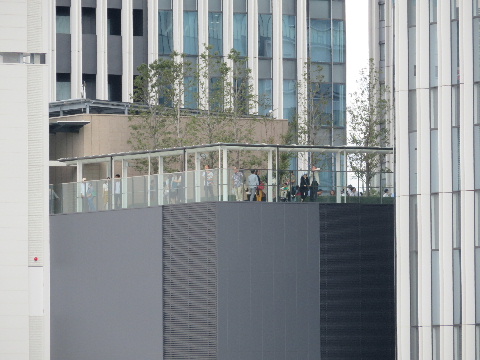

2017年10月08日。低層部屋上の北側を中村区側から見る。ここは 子供を連れて電車を見に来るのにとてもいい場所。駅前のビルを バックに近鉄、JR関西線、新幹線、あおなみ線を見ることができる。 JR東海道線、中央線、名鉄は新幹線の高架橋の陰になって見えな い。 |
2017年10月24日。笹島線沿いにポスト設置。確かこないだまでな かったような気がする。 |
|
|
2020年01月11日。こんなものが展示中。 |
2020年01月11日。背面。 |
|
|
|
|
