ささしまライブ・市道椿町線・笹島線工事見物
中川運河船溜

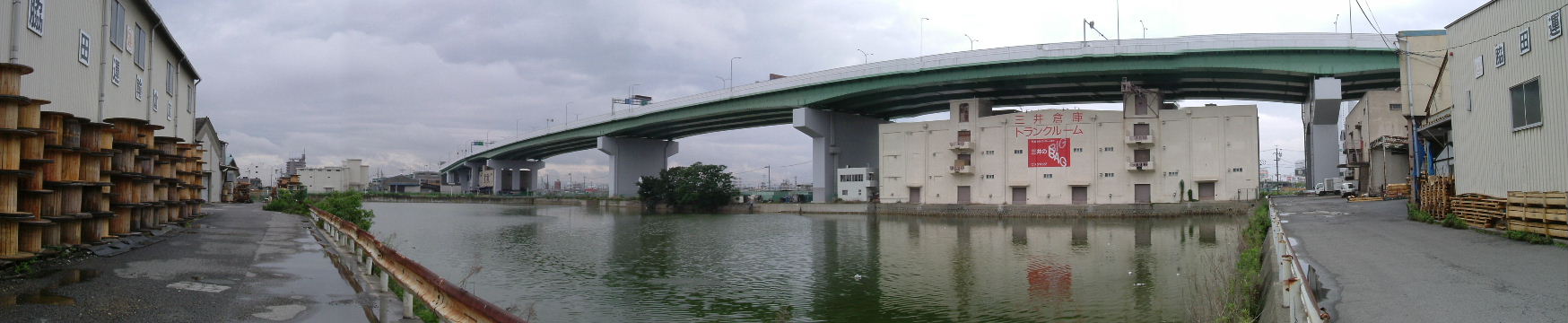

2007年6月10日。親水空間として整備されるようだが今の所はこのように周り3/4は倉庫に取り囲まれている上に運河の行止りで流れがないので水がかなり汚い。高速道路の向こうがささしまライブ。
|
|
2008年1月19日。ささしまライブ駅から見る。運河の最初の橋、運河橋が見える。

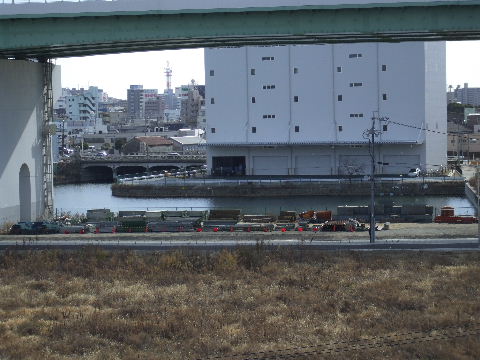

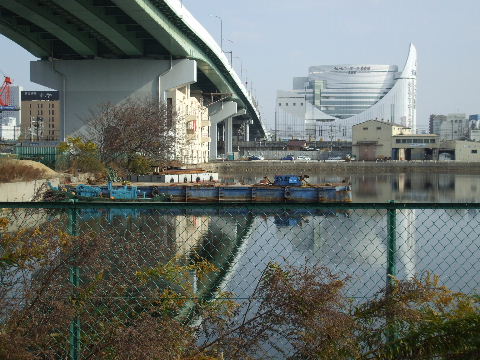

| 2010年11月28日。船溜り西寄りに浮き桟橋が設置されている。
|
|
|

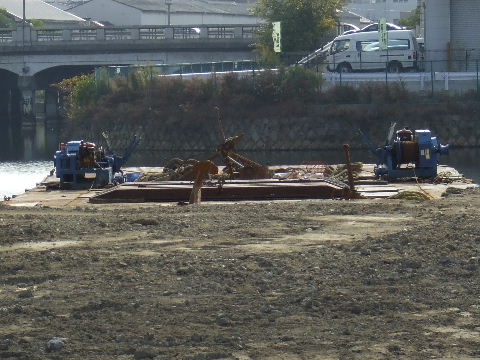

2010年11月28日。舟で土砂等を運ぶのか?

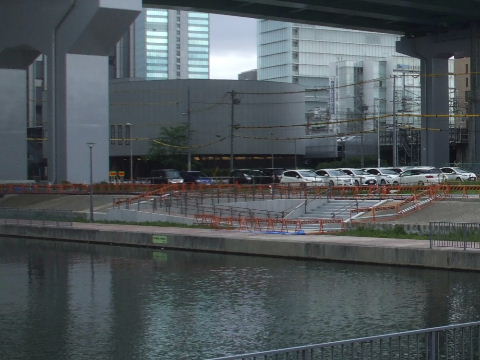

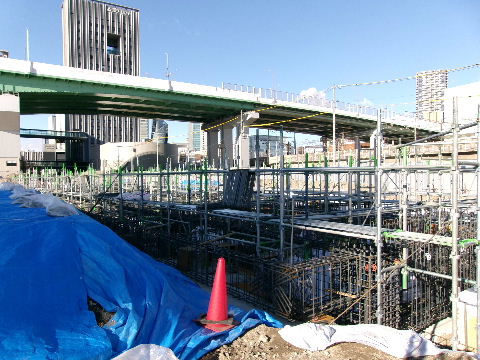

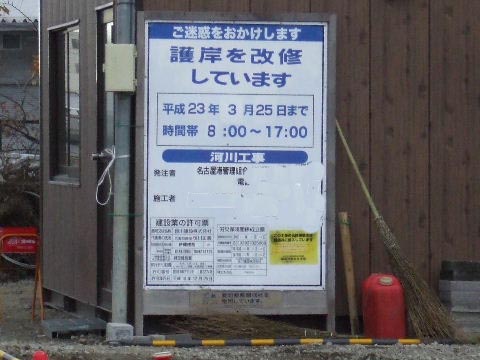

| 2010年12月04日。鉄板敷いてクレーン登場。
|
|
|

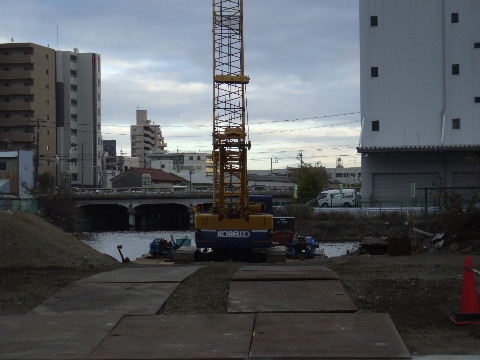

2010年12月04日。こんな工事でした。

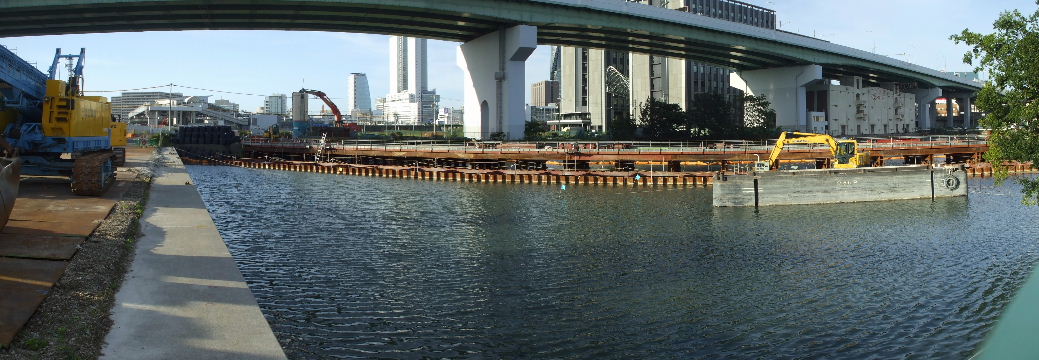

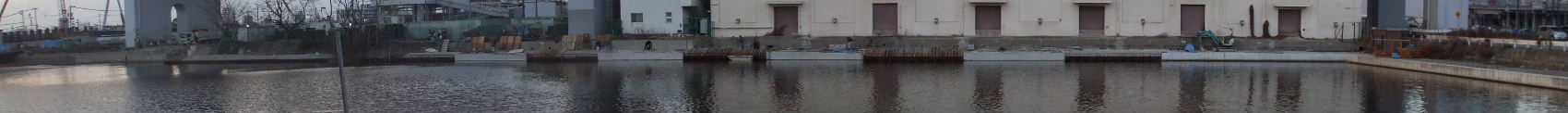

| 2011年1月28日。東側岸壁で矢板を打ち込み護岸工事中。
|
|
|

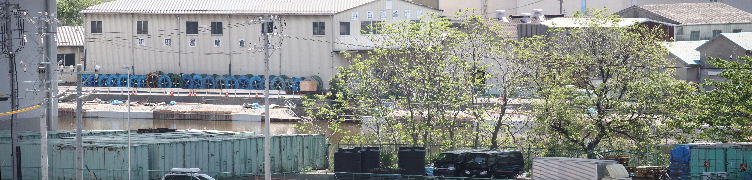

2012年4月28日。護岸工事が進んでいる様子がちらと見える。
|
|

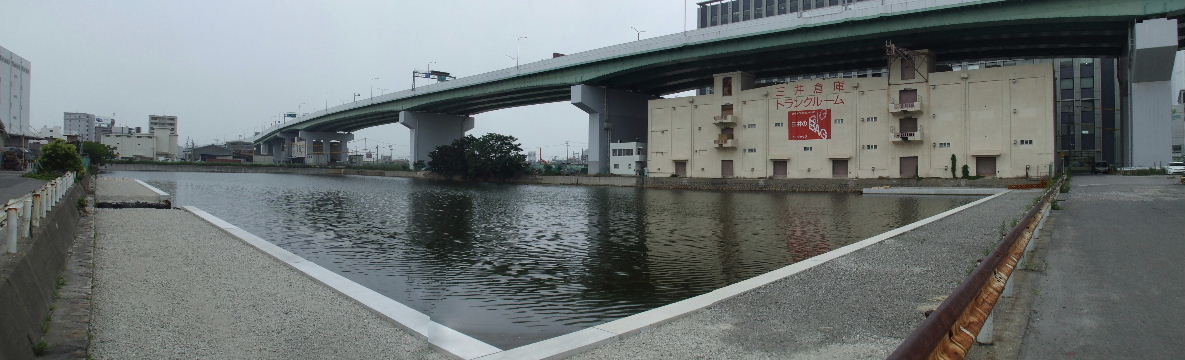

2012年6月24日。工事の終わっている、東側護岸。出来ているのは全周の1/3くらいか。これで手前の古い護岸を壊して親水広場になるのであろう。今のところは余り親しみたくない水だけど…。
|
|

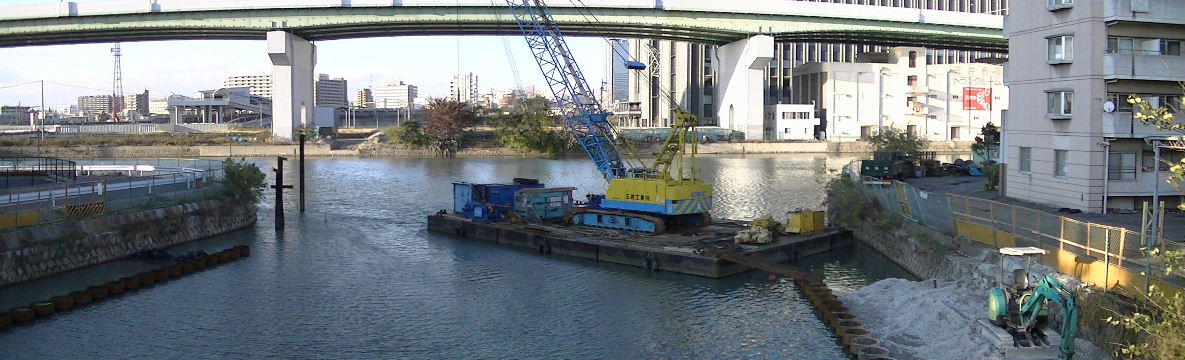

2012年11月18日。舟溜と運河橋の間の中川運河両岸で護岸工事が始まっている。
|
|

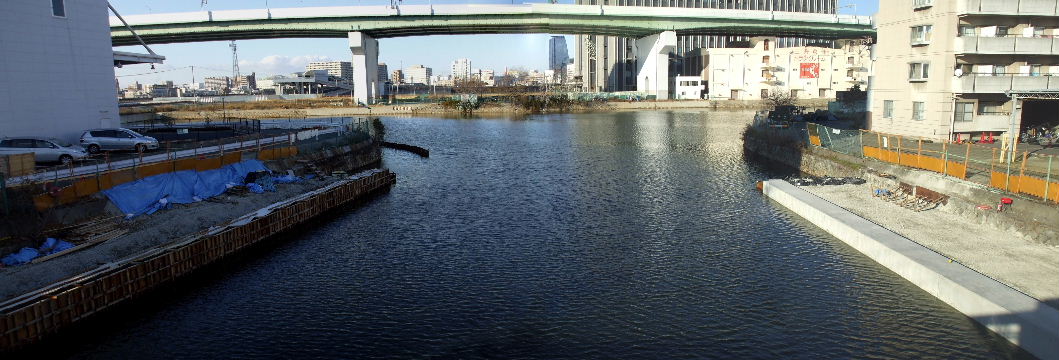

2012年12月24日。コンクリート固まって土が入れられている。
|
|

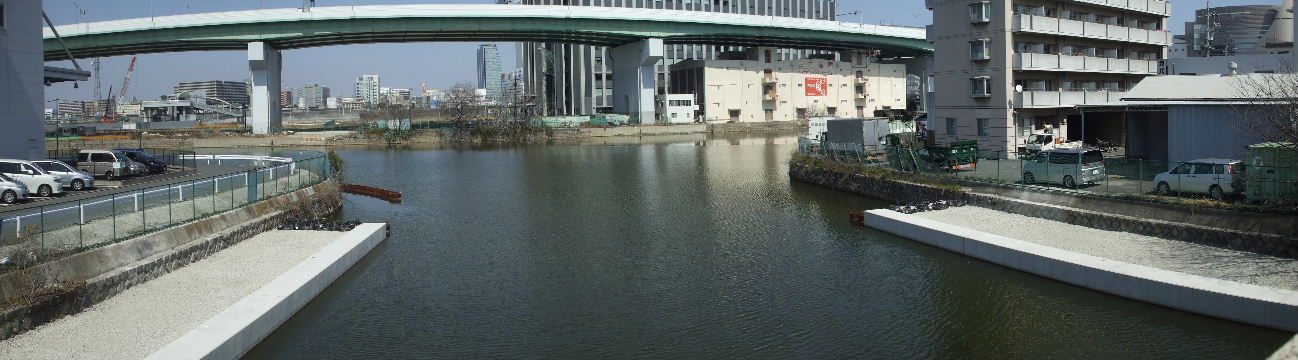

2013年3月16日。出来上がってすっかり片付いており取り敢えずこれでキリがついた感じ
|
|

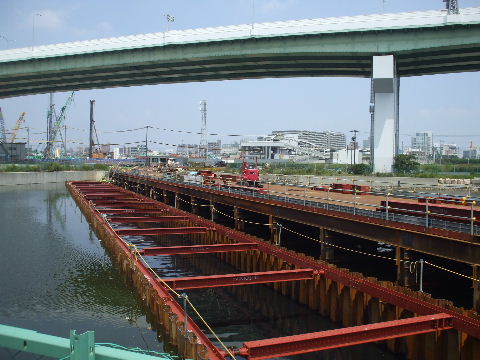

2013年6月1日。舟溜北西角からこんな桟橋のようなのが延びて右看板の工事始まる。 |
|

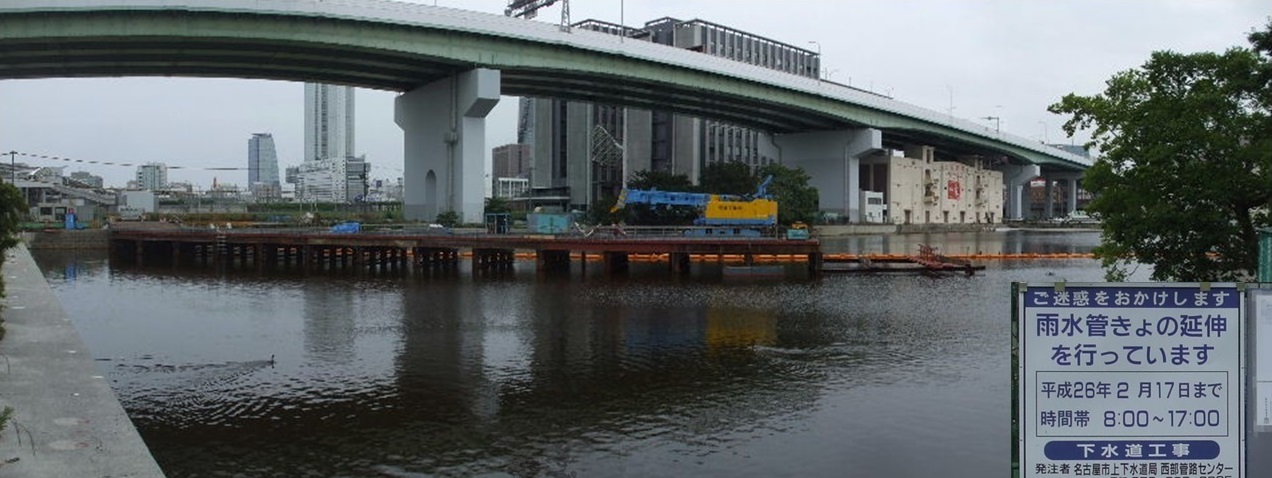

2013年6月1日。今日は運河上流から下流まで点々と魚の死骸 が浮いていて舟溜もちょっと臭い。下水処理水を流し込むように なったらこういう事態は解消されるのか。この臭いで親水広場は 有りえない。 |

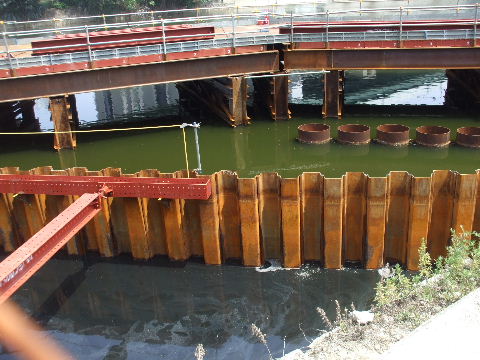

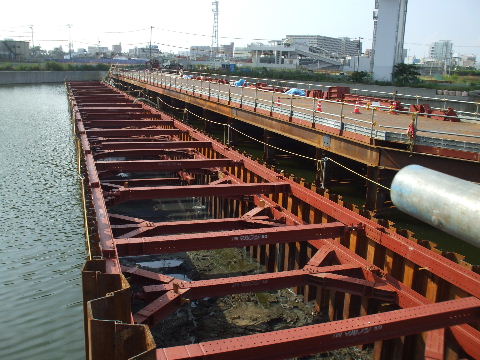

2013年7月28日。仮桟橋に沿って矢板で囲いが作られた。ここに下 水管を埋めるのか。 |
|
|
2013年7月28日。水の色の違い。どっちも汚いが手前はヘドロの 臭い。 |
2013年8月18日。水が抜けたが結構浅い。ヘドロをとればもっと深くなるのか。 |
|
|

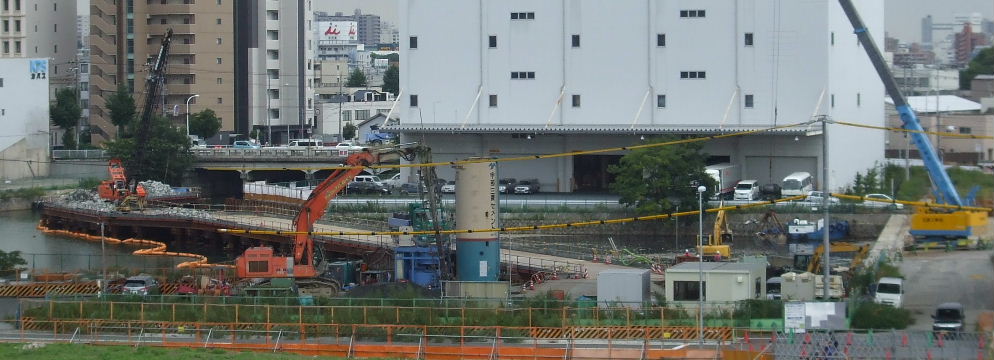

2013年9月7日。駅から見る。矢板で囲った中を掘削中。掘った土はダンプで運び出している。 |
|
2013年9月16日。舟溜西寄りを埋め立てるようだ。 |
2013年9月16日。今は下流側から見てT字型になっている舟溜の左側の棒が短くなって「に近い形になると思われる。 |
|
|

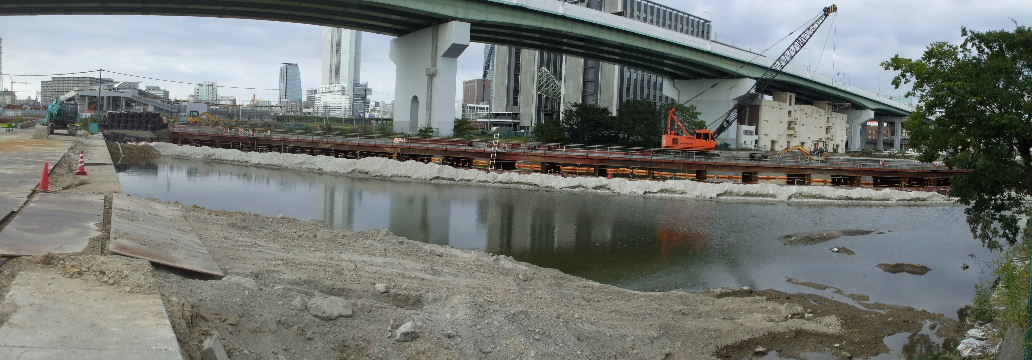

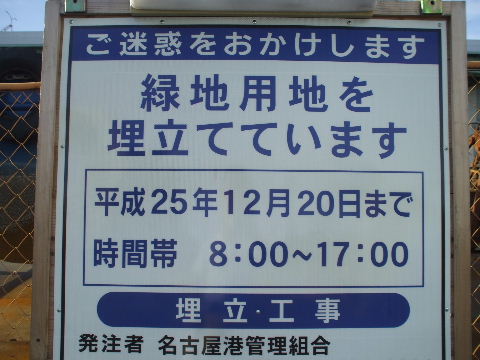

2013年9月29日。早速、土が入れられ始めている。 |
|

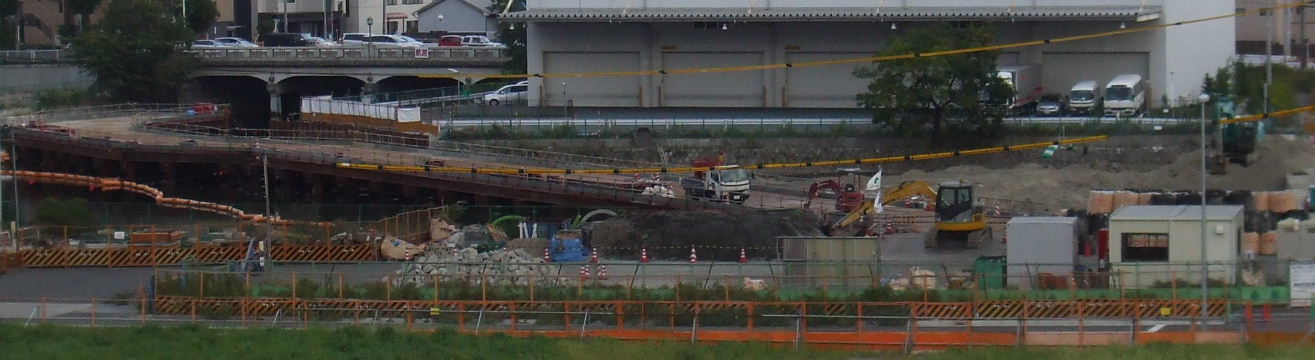

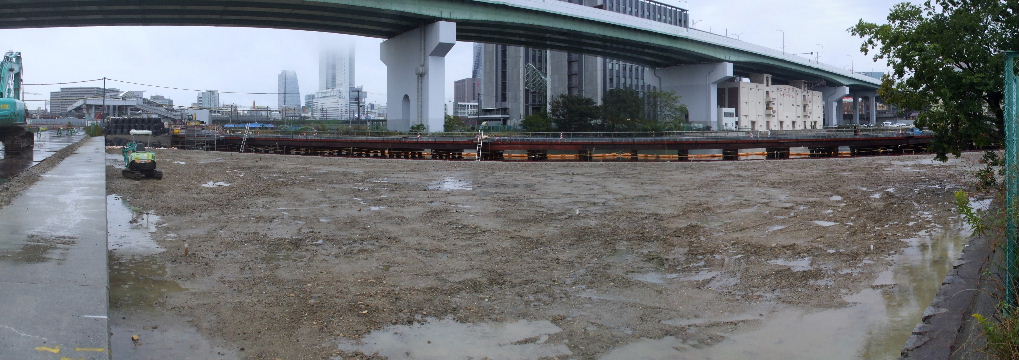

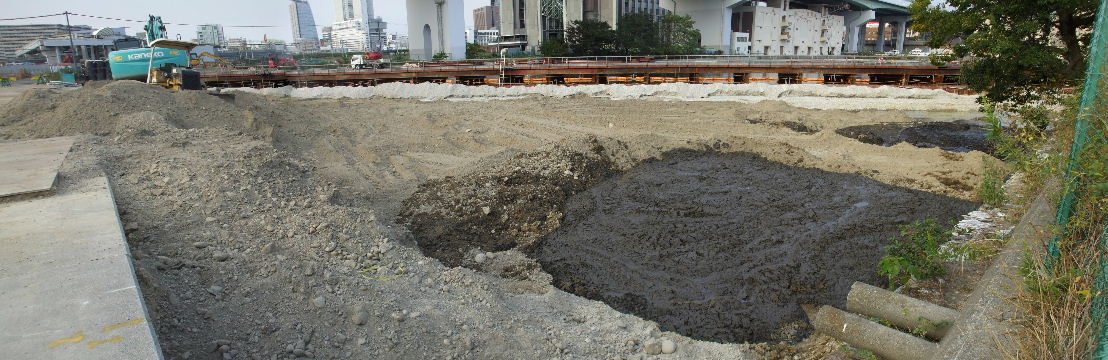

2013年10月6日。岸壁と下水工事の矢板に囲まれた三角形の部分は殆んど水面が無くなった。 |
|
2013年10月6日。駅から見る。下水工事の手前にも少し土が入っているように見える。 |
|

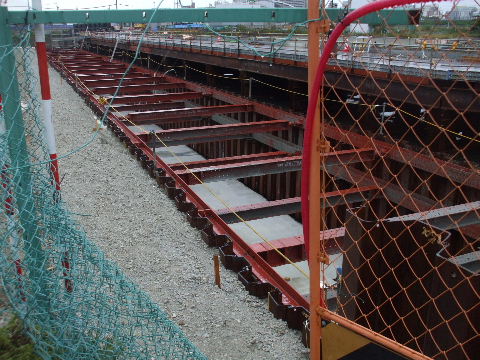

2013年10月20日。きれいに埋まった。 |
|

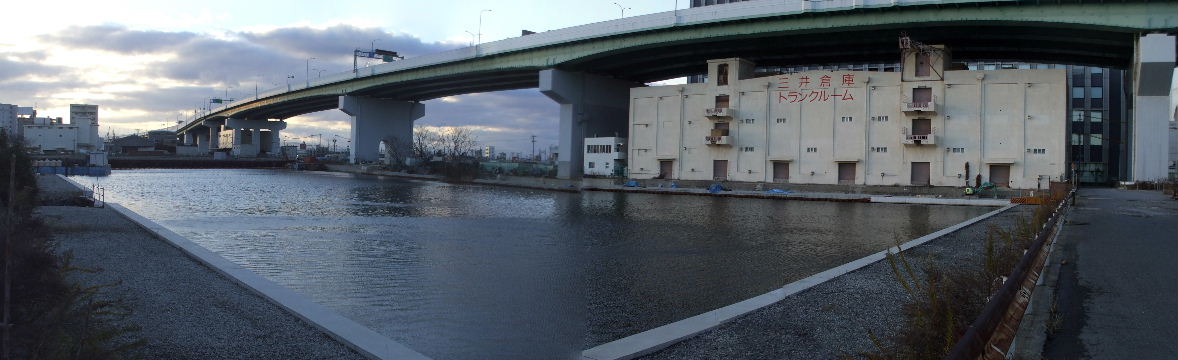

2013年10月20日。下水道部分はコンクリートで固められている。 |
|

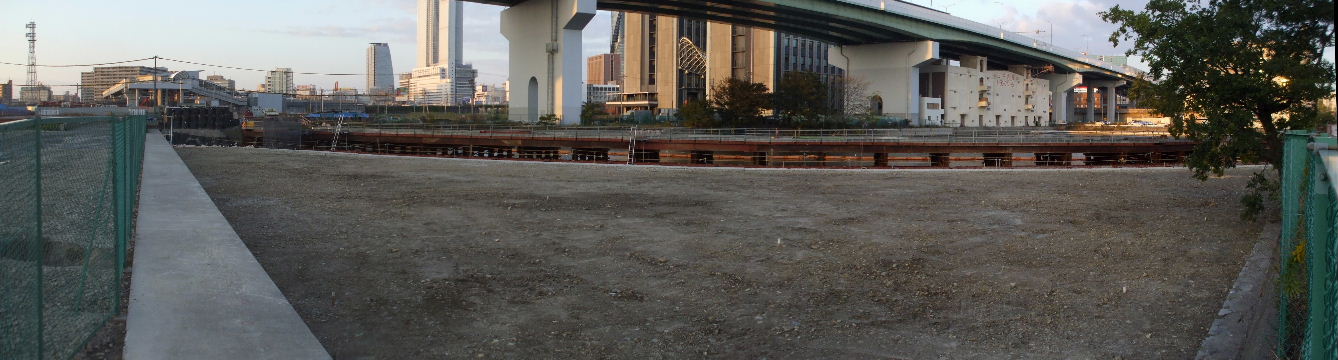

2013年10月27日。看板も無くなり、この工事終了。西側に元通りフェンスが立てられている。 |
|

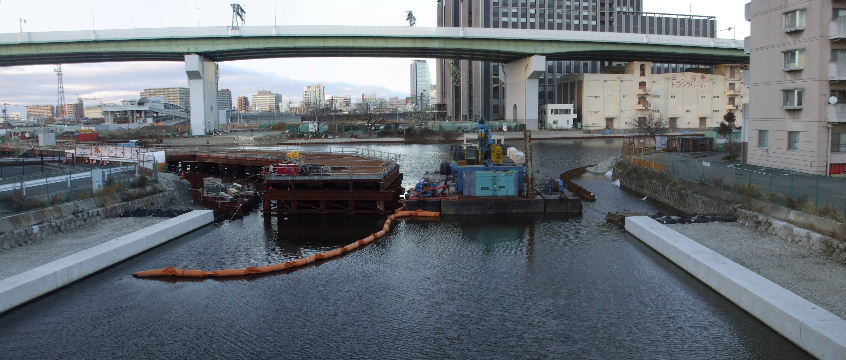

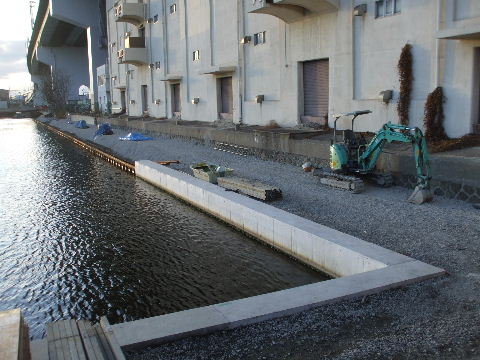

2013年12月22日。舟溜のまだ工事せずに残っていた部分の護岸工事が始まっている。 |
|

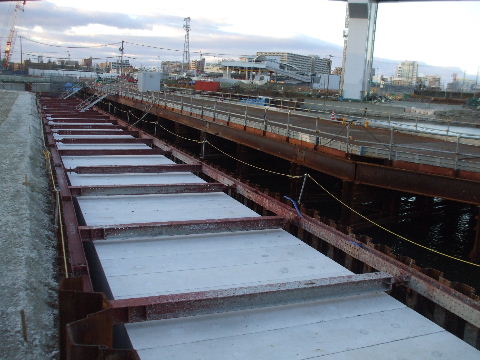

2013年12月22日。運河橋から。右側は以前やった部分の続きの護岸工事が始まっている。左は下水管工事が終わり次第に始まるか。 |
|
2013年12月22日。高速道路下の北岸工事中。 |
2013年12月22日。下水管を敷いた所はコンクリートで埋められている。 |
|
|

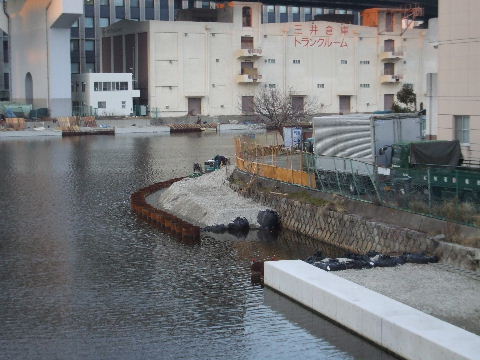

2014年1月11日。護岸工事中の北岸。矢板の所とコンクリートが入った所が点線のように並んでいる。 |
|
2014年1月11日。運河入口の角の部分。矢板の中に土を入れ始め ている。 |

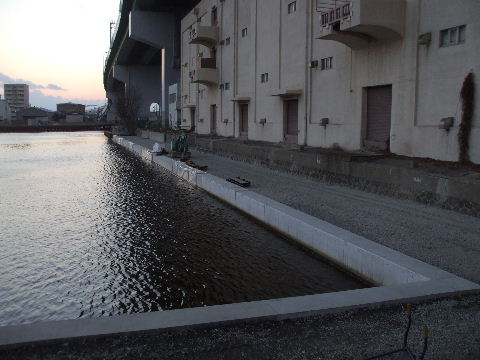

2014年1月26日。コンクリート固まって護岸がつながってきた。 |
|
|

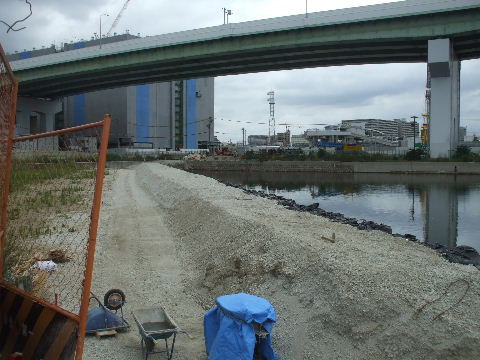

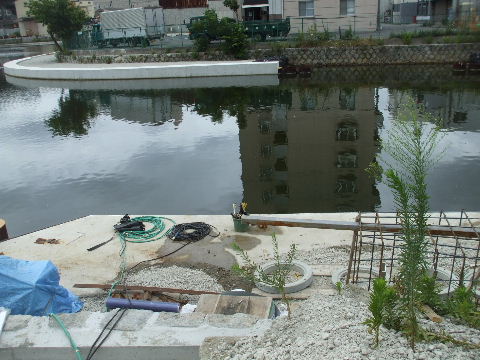

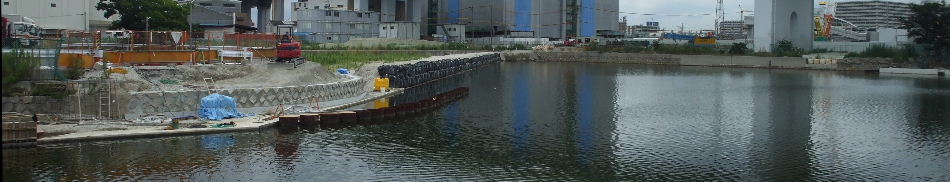

2014年8月3日。下水管工事が終わってあとは護岸工事。ここは斜めのラインのままなのか。 |
|
2014年8月3日。下水管埋めた跡。 |
2014年8月3日。対岸の舟溜入り口部分も護岸工事が出来ている。 これより下流、右方向は運河橋の架け替えにあわせて行われるも のと思われる。 |
|
|

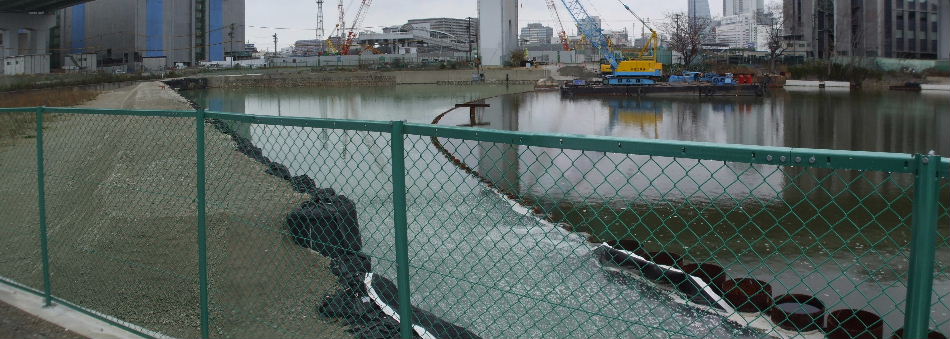

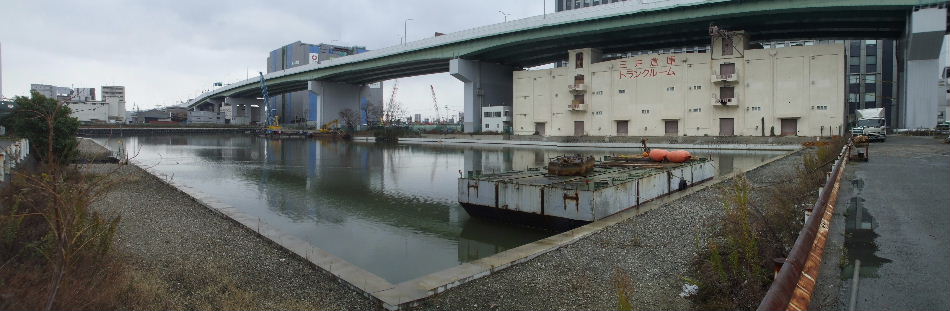

2014年12月6日。あっちとこっちに台船のようなのが置かれて護岸工事が行われている。 |
|
2014年12月6日。舟溜西側。下水管を埋めたさらに内側にアーチ状に矢板が打ち込まれている。ここまで埋め立てられこれがこちら側の岸壁の形状になる。 |
|
2015年05月09日。酸欠でいかれた魚が舟溜に流され溜っていて腐 敗し辺り一帯非常に臭い。高速の向こうの愛大裏辺りでも臭う。親 水公園になったあとにこうなったら受けそうだ。 |
|
2015年08月29日。舟溜南東側にあるこの倉庫が解体撤去されるようだ。 |
|
2015年08月29日。倉庫は舟溜沿いから新幹線際まで数棟あるの で全て解体されると舟溜周りが一気に広く空いてくる。 |
2015年10月03日。まず、舟溜の一筋東の新幹線沿いの建物から 解体された。 |
|
|

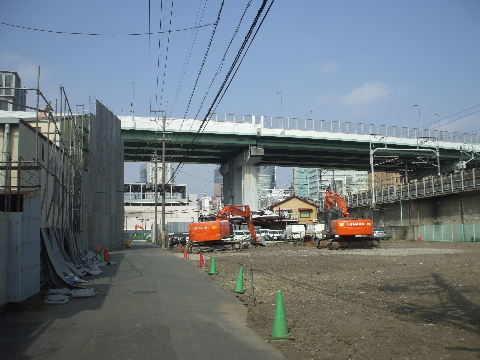

2015年10月24日。新幹線沿い解体ほぼ終わり、舟溜沿いの左の 建物もシートが掛かる。 |
|
|
|

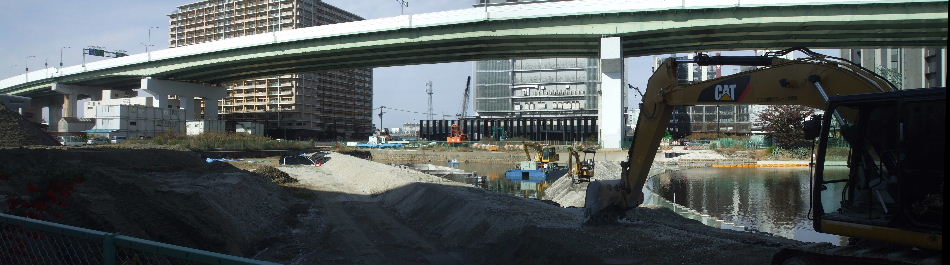

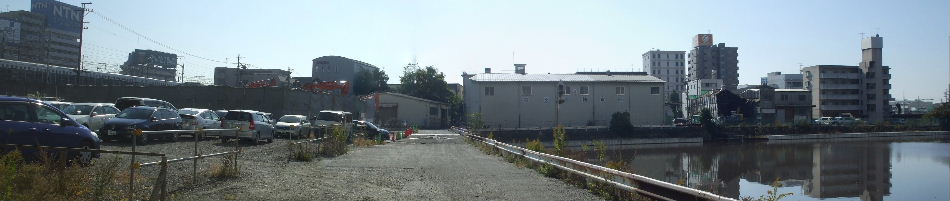

2015年11月06日。左(東)側の倉庫無くなって新幹線が見えるようになった。右奥、舟溜南側でも一棟解体中。 |
|

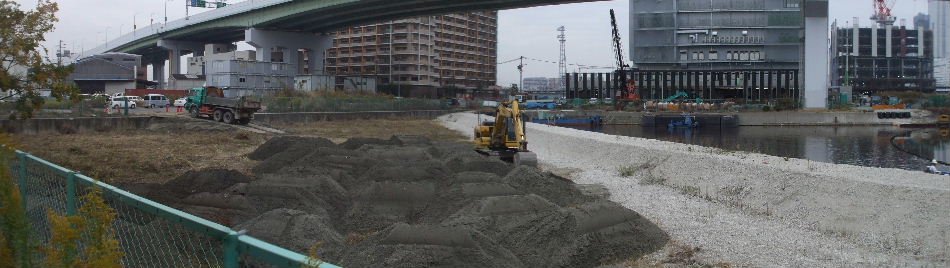

2015年11月13日。以前埋め立てた舟溜西側、さらに周りと同じ高さまで土を入れて造成工事中。 |
|
2015年11月21日。以前、アーチ状に矢板を打ち込んで囲ってあった水面も埋め立て始めている。 |
|

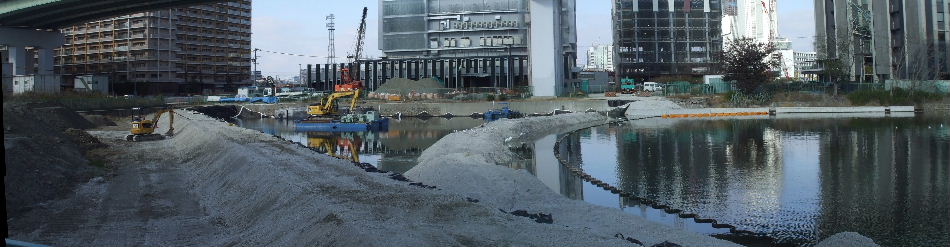

2015年11月28日。矢板のカーブに合わせて土が入れられている。 |
|

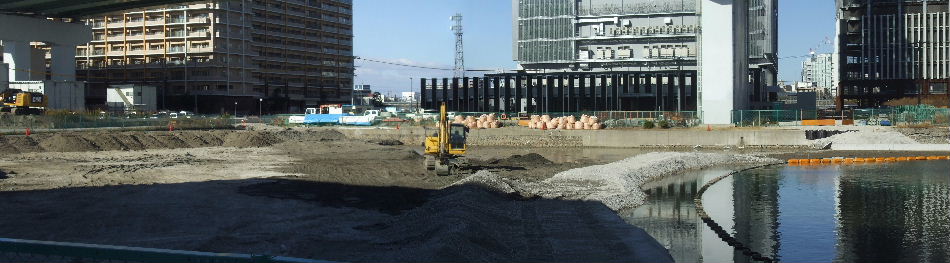

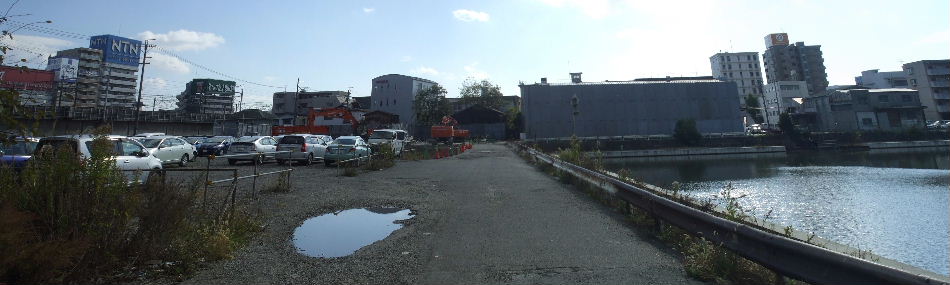

2015年11月28日。解体の済んだ左側に続いて舟溜奥(南)の建物の解体が始まっている。 |
|
2015年12月05日。右奥、解体されてその奥の建物が見えるようになった。 |
|

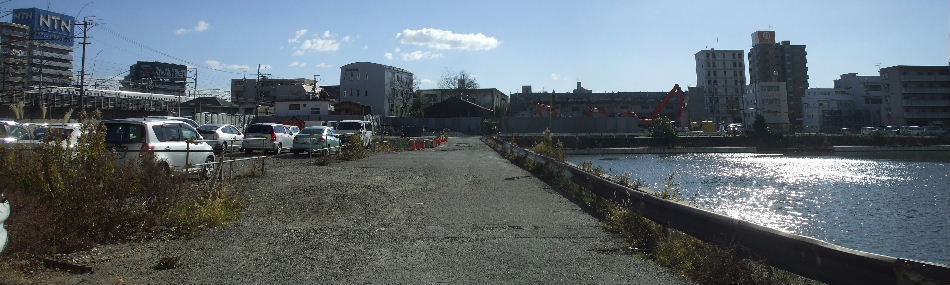

2015年12月19日。右奥、さらに奥の建物も解体された。 |
|
2015年12月19日。舟溜西側では埋め立て進む。 |
|

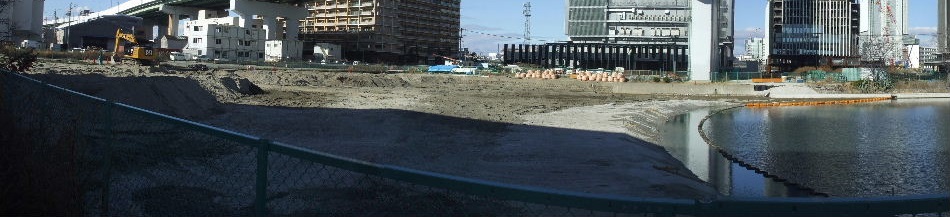

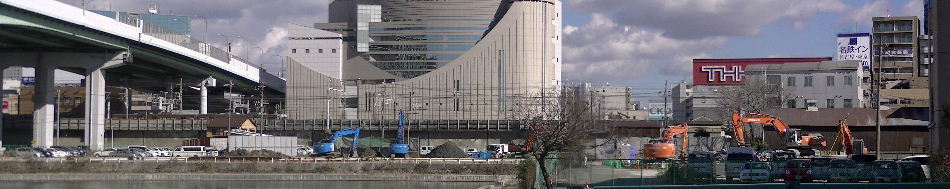

2016年01月09日。倉庫が無くなって西から見ると奥の新幹線の高架橋が見えるようになった。まだ重機はあり、土台や基礎を撤去中。 |
|
2016年01月09日。水面より高い所までは土が入ったがまだ周りと同じ高さまで盛らなければならない。 |
|

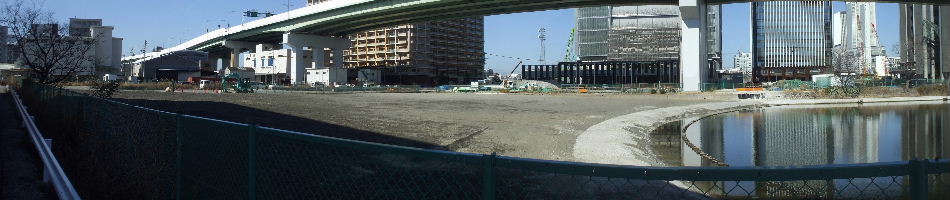

2016年02月11日。土入れ終わったようだ。左の木は公園用に生き残れるか。 |
|

2016年03月05日。舟溜南を通る運河通り沿いでも建物の解体工事が始まっている。右奥が六反交差点。 |
|
2016年04月30日。埋め立てた西岸で早くも親水を楽しんでいる奴がいる。 |
|

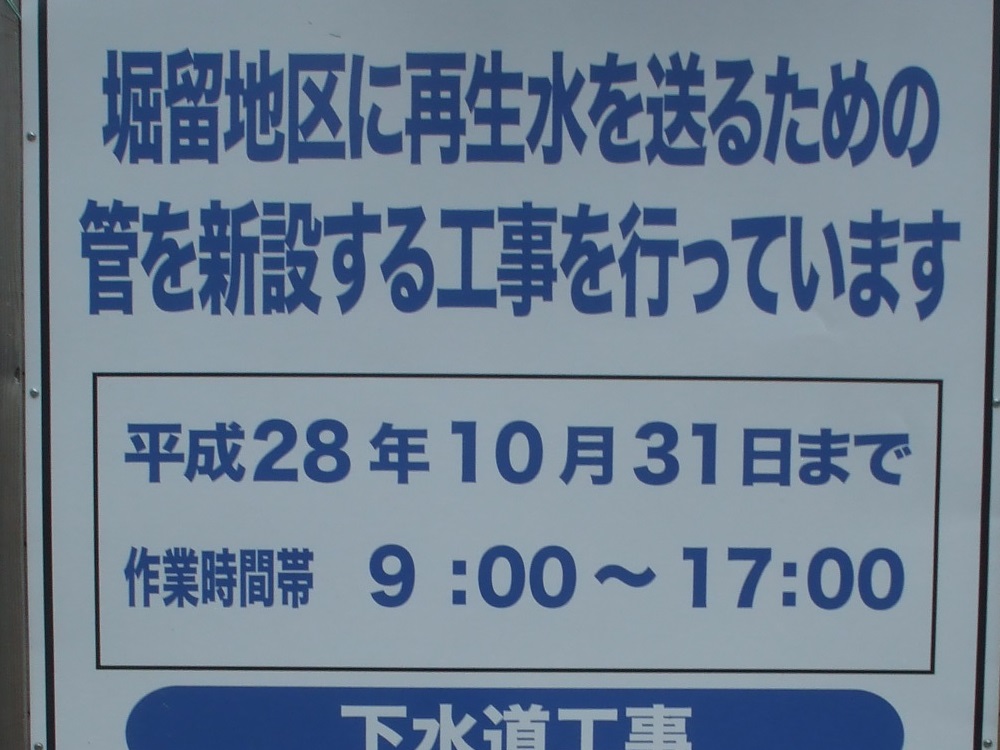

2016年04月30日。 |
|
|
|

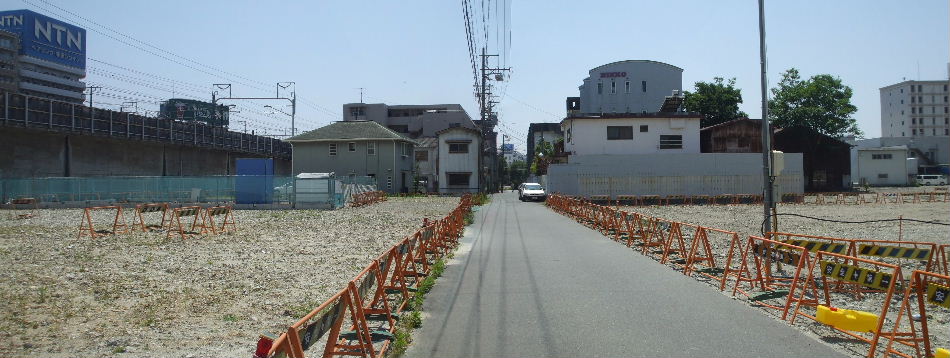

2016年05月21日。舟溜東側の道路、高速下から南を見る。歩道付き往復二車線道路になる。奥にビルの見える運河通から先は国道一号線までほぼ出来ている。 |
|
2016年07月23日。こんな工事始まる。 |

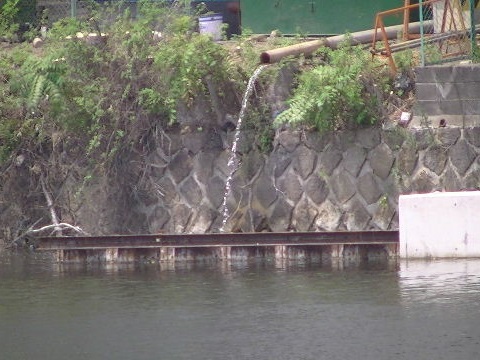

2016年08月06日。どこから来た水か知らんが舟溜に流れ込む。 |
|
|

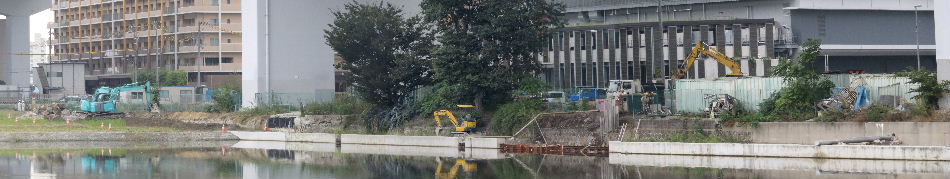

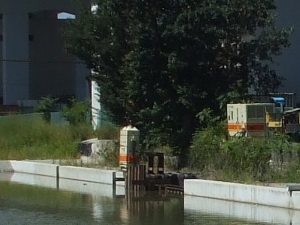

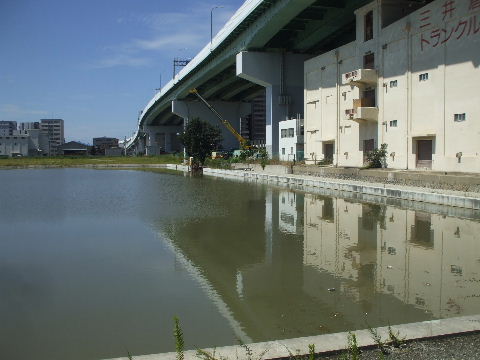

2016年09月10日。北側岸壁の切れている所に水が流れ込む所が 出来るか工事中。 |
2016年09月10日。アップ。 |
|
|
2016年09月24日。舟溜北西側、中京テレビの向かい側辺りで土を削って整地工事中。 |
|

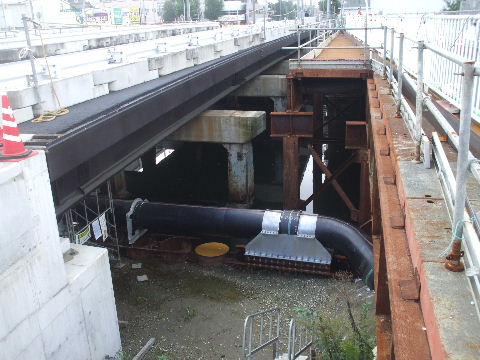

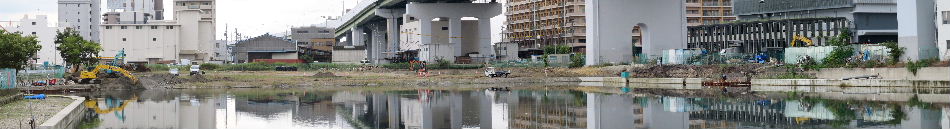

2016年10月01日。埋め立てた所全体で工事中。 |
|
2016年10月01日。一つ下流にある猿子橋下流側から露橋下水処理場までの間で左岸護岸工事中。ここに再生水の送水管埋まってるのか? |
|
2016年10月02日。運河橋の下に太い送水管。 |

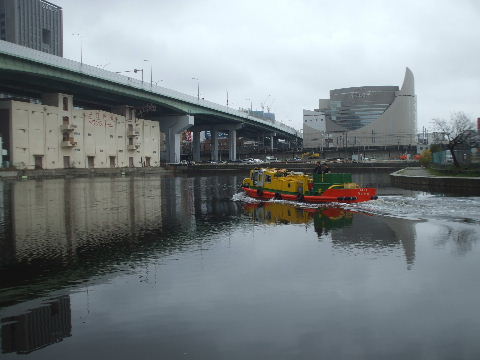

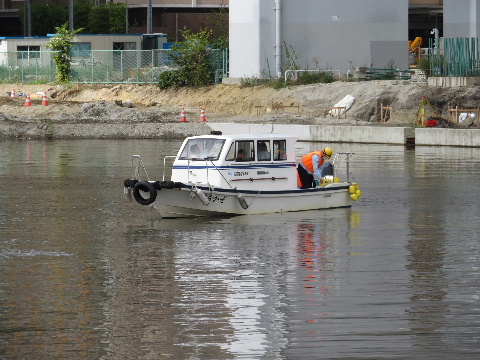

2016年10月07日。今日は船で調査。 |
|
|

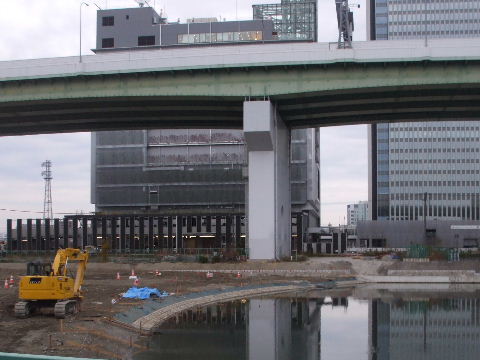

2016年10月22日。高速下、前からあった木を撤去して岸壁の上に土手作り中。 |
|

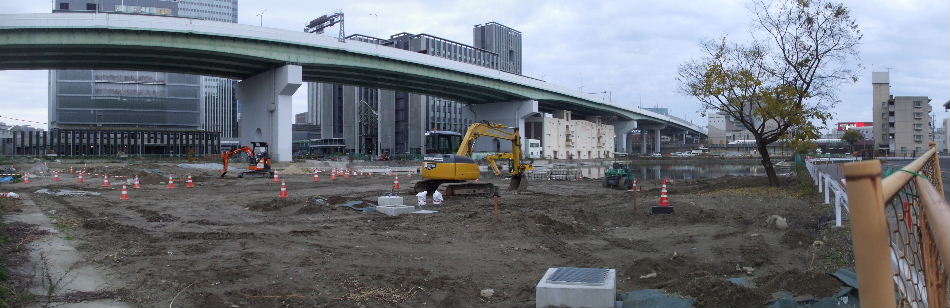

2016年11月20日。枡が出来てるから排水管の工事は終わっているか。 |
|
2016年11月20日。埋め立てた所の護岸工事中。親水的形状。 |
2016年11月26日。南側にあるマンションと平面駐車場の間に平屋 のガレージが出来る。更地になった所にできるのは駐車場ばかり。 再開発地の様子見中? |
|
|

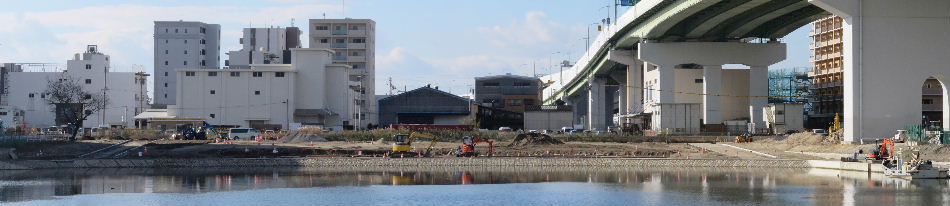

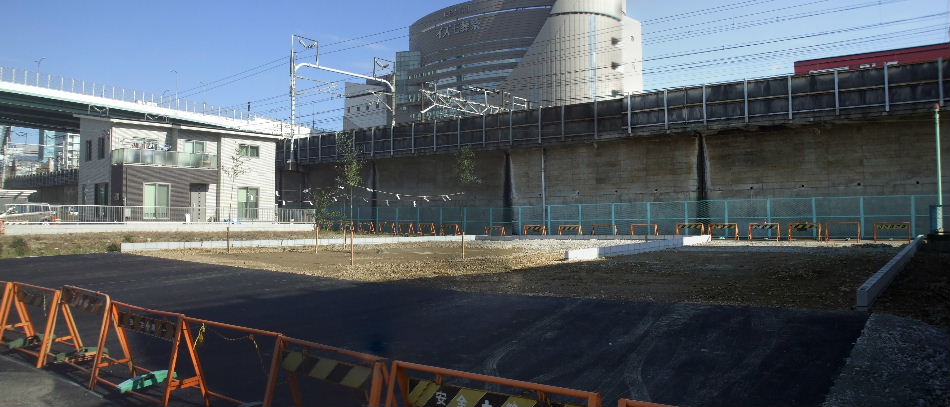

2016年12月11日。舟溜の一筋東の道路の拡張工事が始まる。 1軒建った家の前の黒いアスファルト部分が拡張される幅。 |
|
|
|
2016年12月11日。その南隣も敷地を区切っているので広さからして普通の住宅か。 |
|

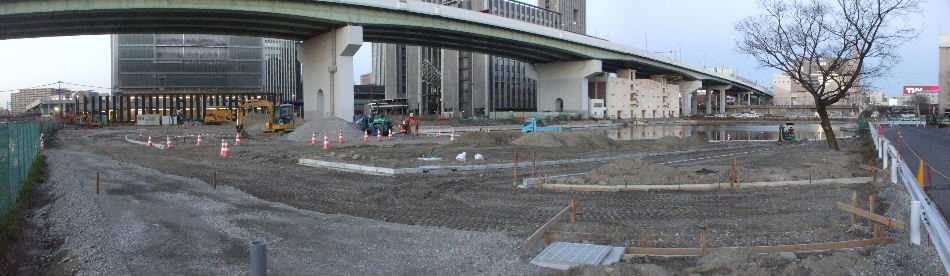

2016年12月17日。斜面の護岸が出来、両端に椿町線側道から少し下って水際まで出る道を作っているように見える。 |
|
2016年12月25日。縁石の区切りが出来てきた。 |
|
2016年12月25日。水際。 |
|
|
|

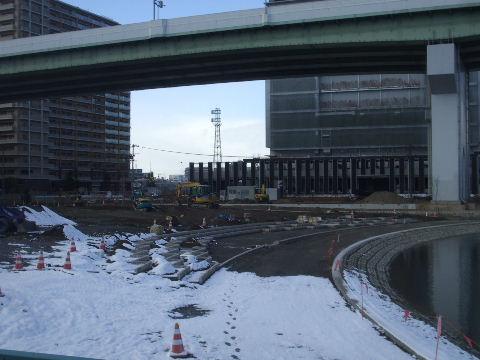

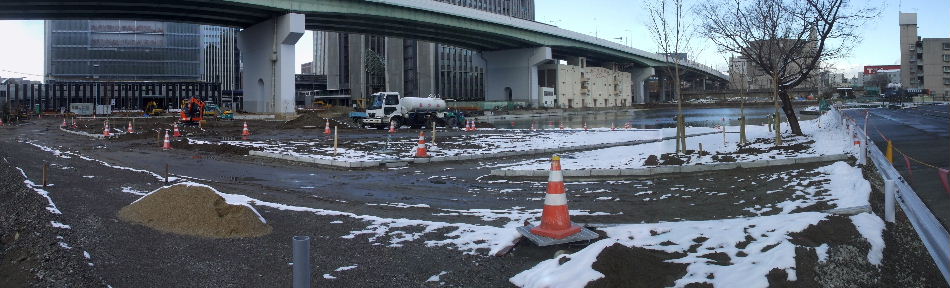

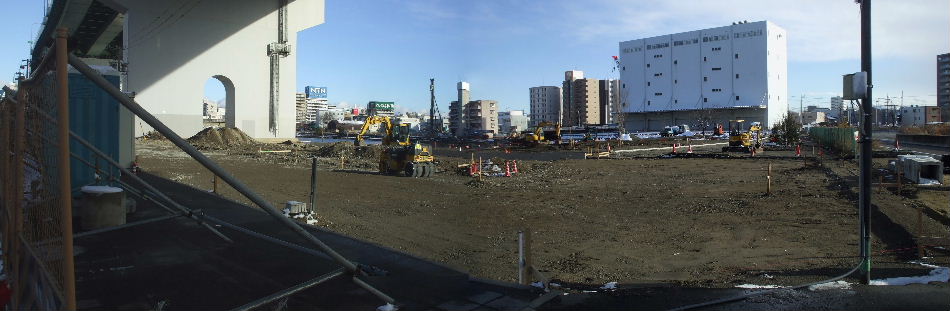

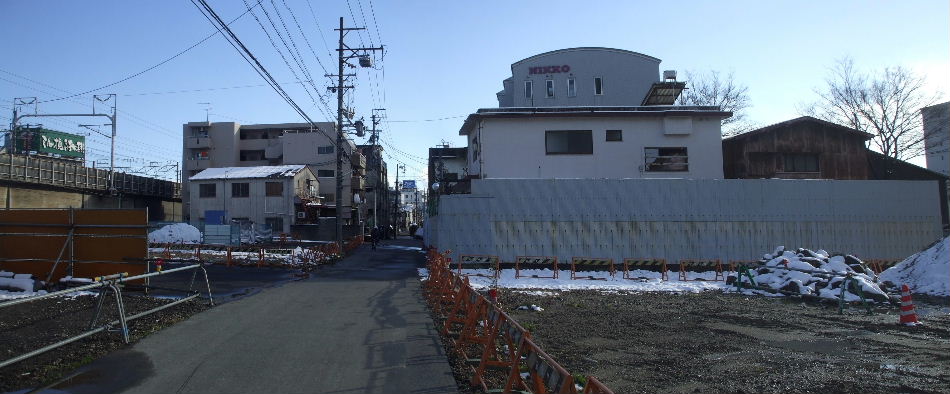

2017年01月15日。右側手前の建物解体中。2016年05月21日画像と較べると右側も建物が無くなっているのでじわじわと南へ広がっていっている感じ。 |
|
2017年01月15日。高速下も地ならしが終わっている。舟溜寄りでは植樹も始まっている。 |
|
2017年01月15日。南西から。 |
|
2017年01月15日。僅かに段がつく。 |
|
|
|

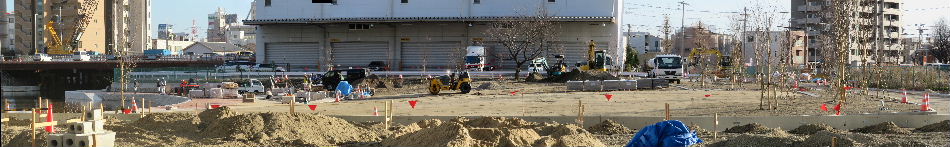

2017年01月28日。北から見る。右、椿町線側から左、舟溜側に向かって緩く傾斜しているのが判る。 |
|
|
|
2017年02月04日。斜面の所、色が変わっているので芝がはられたようだ。 |
|
|
|

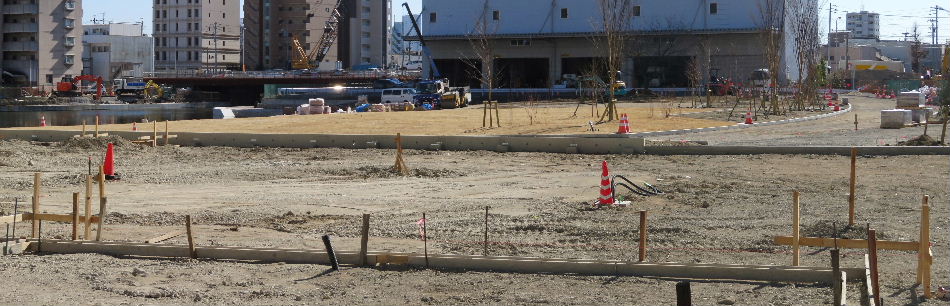

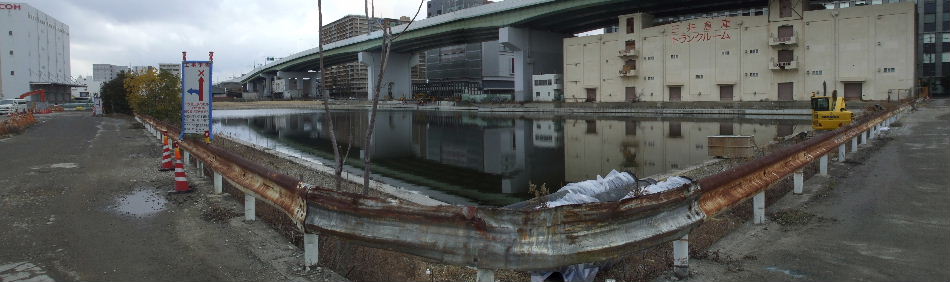

2017年02月11日。南東から。右、東側岸壁でも整備工事が始まった。 |
|

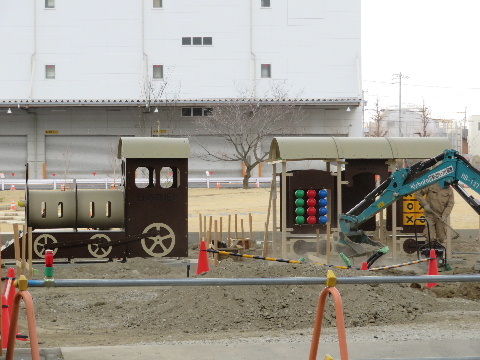

2017年02月11日。高速下に貨物駅の跡にふさわしい遊具。 |

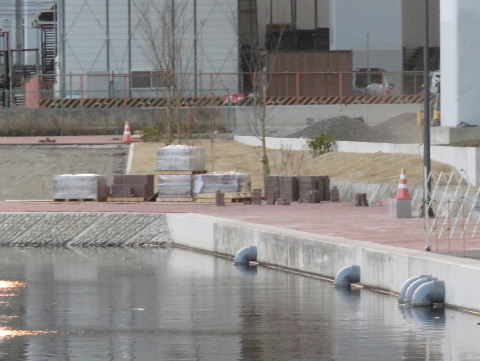

2017年02月18日。北西角の船着き場が作られる所。露橋下水処理 場からつながっているっぽい太いパイプが水中から出ている。 |
|
|

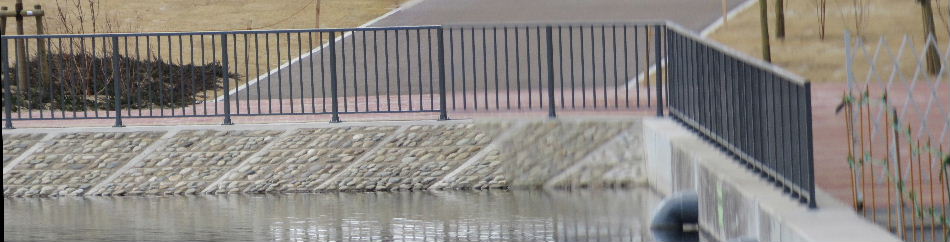

2017年02月25日。西岸、岸に柵が立つ。 |
|
2017年03月18日。北西側、高速下もブロックタイルが並べられて出来あがってきた。 |
|

2017年03月25日。高速下に説明板。 |
2017年03月25日。一番上の文章。 |
|
|

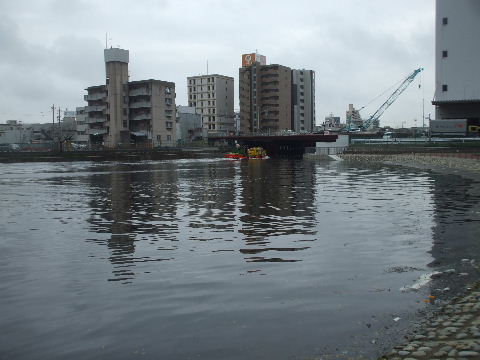

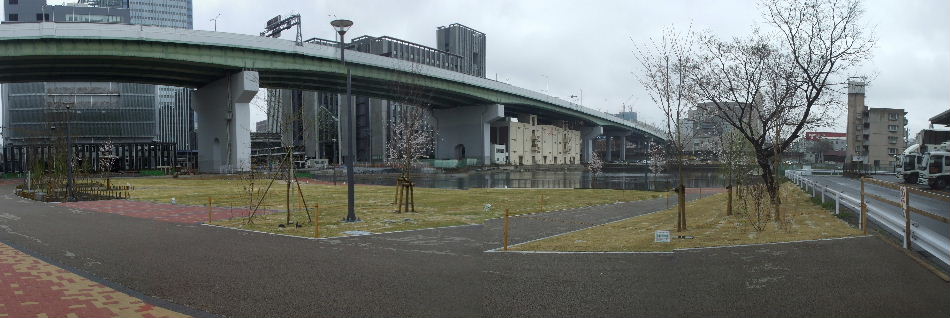

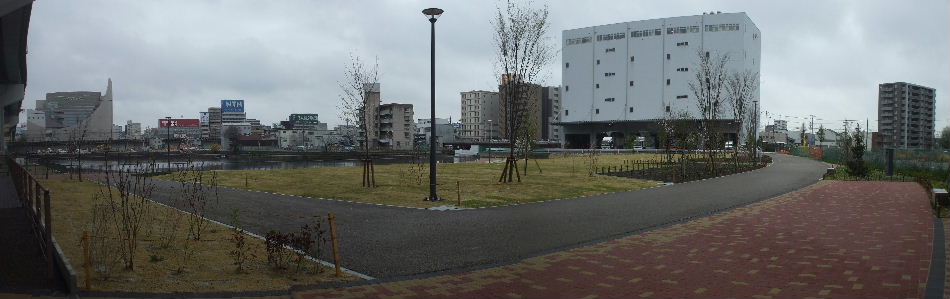

2017年04月01日。こちらの公園もこの高速下の北東部分以外は出来ている。 |
|

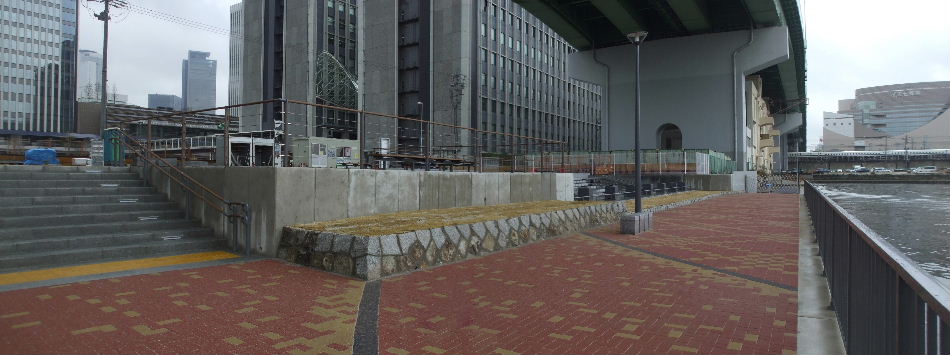

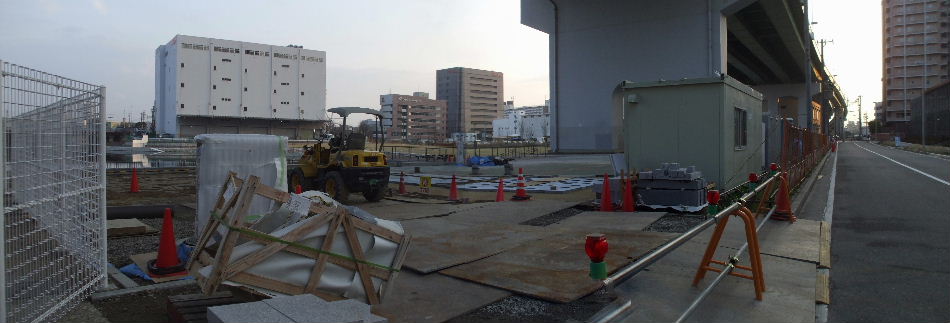

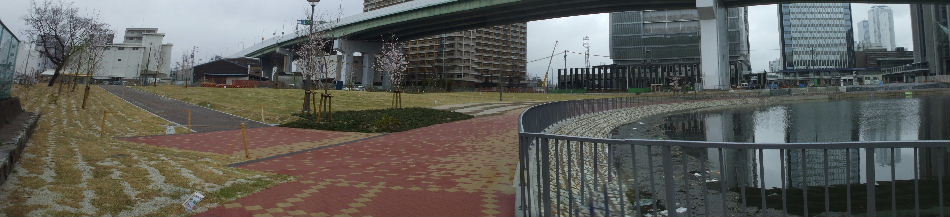

2017年04月07日。北西側から。高速下北東部と芝生養生中箇所と遊具以外の所は入れるようになる。 |
|

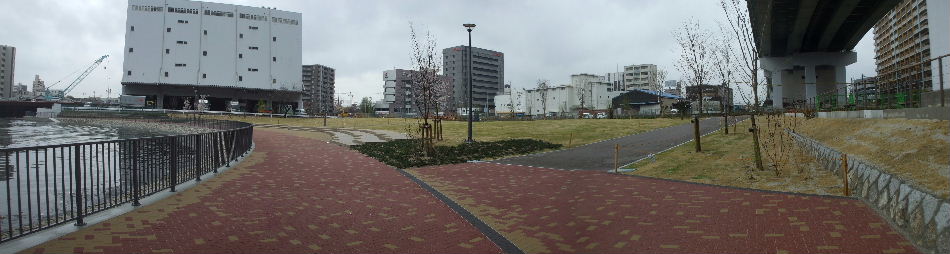

2017年04月07日。南西側から。南(右)側はガードレールで仕切られて公園の作りがぷっつり途切れている感があるので広げる予定あり? 今のところ中川区側からは入れない。 |
|
2017年04月07日。南東側から。植えたばかりの桜が少しだけだが咲いている。 |
|
2017年04月07日。北東側から。水縁に少しベンチがあってもいいような気もする。爽やかな風に当たりながら弁当とか食べたら美味しかろう。 |
|
2017年04月07日。高速下の船着き場になる所は今のところ柵が立てられている。奥、東の方へもぷっつり途切れた感じの作りになっているのでこれも広がっていく予定あり? |
|
2017年04月07日。中川運河方向へもこの適当な柵で仕切ってある ので運河橋の架け替え工事が出来たら先へ延びて行くか? |
2017年04月07日。船着き場予定地の注意書き。 |
|
|
2017年04月07日。数日来吹いている南風に流されてきて行き止 まりのここはこうなる。藻のようなのが溜まっているので少し生臭い。 |
2017年04月07日。あ、船が来た。掃除するか。 |
|
|
2017年04月07日。すぐ行ってしまった。工事見物に来ただけか。 |
2017年04月22日。掃除したのか、北風が吹いているので流れて行 ったのか今日はゴミもなくきれいになっている。 |
|
|

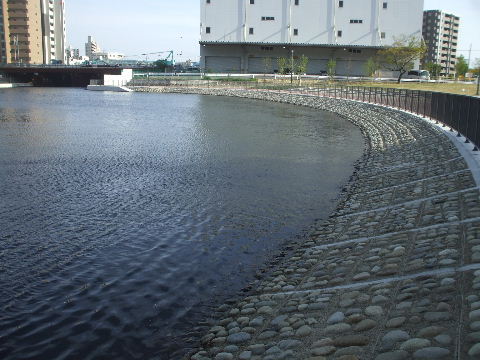

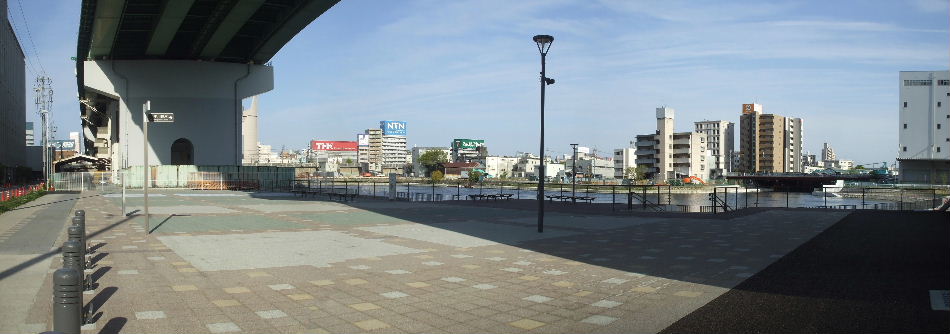

2017年04月22日。高速下、北東側も完成して入れるようになった。これで舟溜周りの公園はほぼ完成。 |
|
2017年04月22日。水際との段差にはこんな石段。ここに下水処理水を上から下へ流すようだ。 |
|

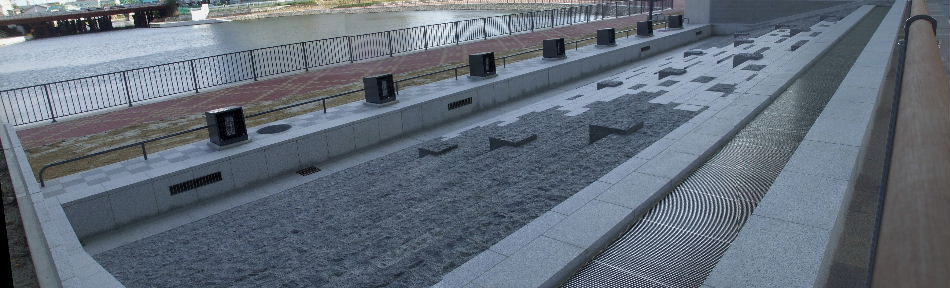

2017年04月22日。遊具も使えるようになった。周りの黄色の地面は子供がこけてもいいように踏むと少しふわふわして柔らかくなっている。 |
|
2017年04月22日。北西角寄りに1ヶ所だけ柵がしてある。広さから して便所を作るか。今のところはここで催すと中京テレビや愛大で 借りるか運河に向かって排便するしかない。 |

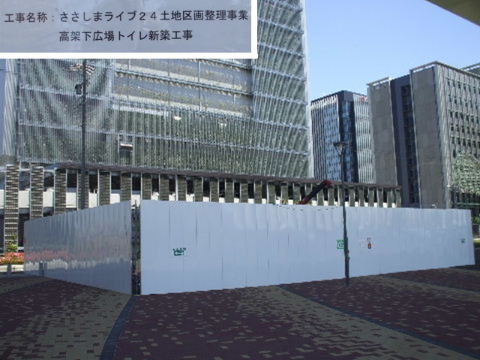

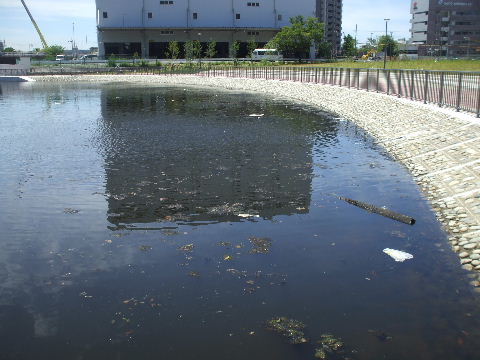

2017年06月09日。便所工事始まる。 |
|
|
2017年06月09日。今日は角材やら何やら流れ着いている。 |
2017年06月09日。これが中川運河清掃船。 |
|
|

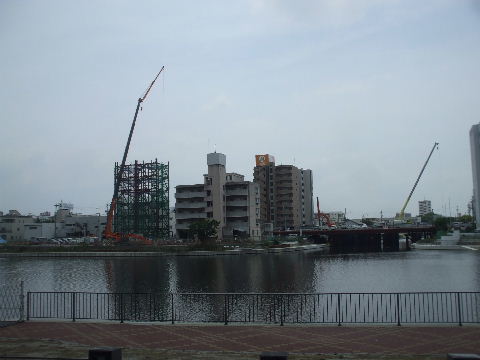

2017年06月24日。舟溜南東側で駐車場の鉄骨が組み上がってい る。 |

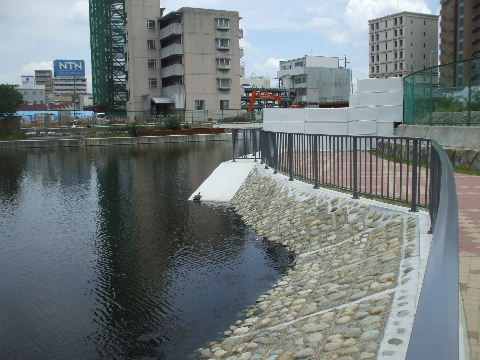

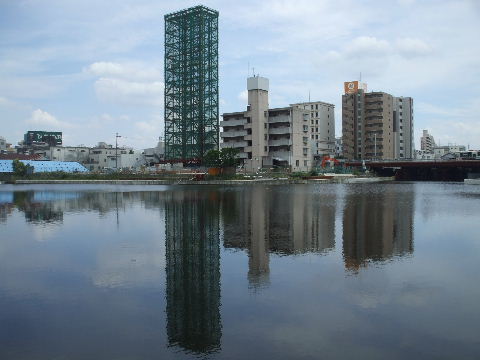

2017年07月02日。駐車場は12階建て。 |
|
|
2017年07月02日。プクプクとさざ波たっている。メタンガス? |
2017年07月02日。あ、黒い物が…。 |
|
|
2017年07月02日。亀が見物にやってきた。 |
2017年07月29日。駐車場壁がつく。 |
|
|

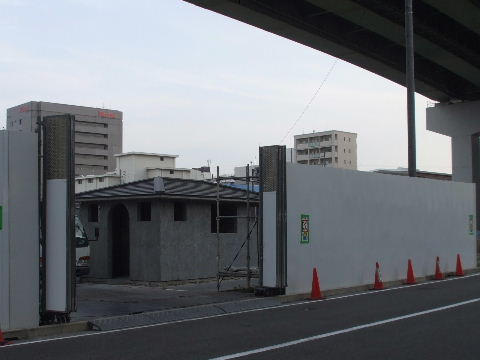

2017年07月29日。便所大分と出来てきた。 |
2017年08月05日。舟溜東側の道路。民家が立ち、駐車場らしきも のを作っているが道路側には虎柵で仕切った道路拡幅用地があ る。奥(南)にはまだ倉庫等建物が残っている。 |
|
|

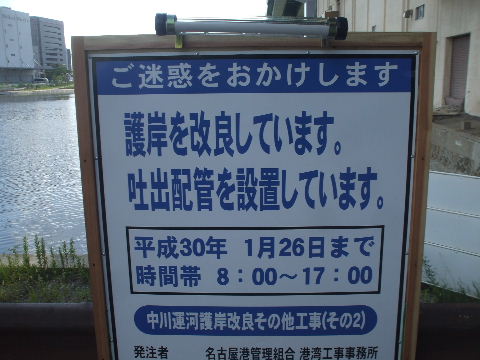

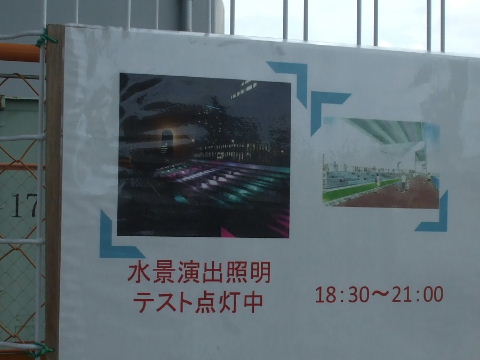

2017年08月12日。少し前からこんな表示がしてあったものの昼行性 動物なのでなかなか機会がなかったが漸く行って見ることが出来た。 |

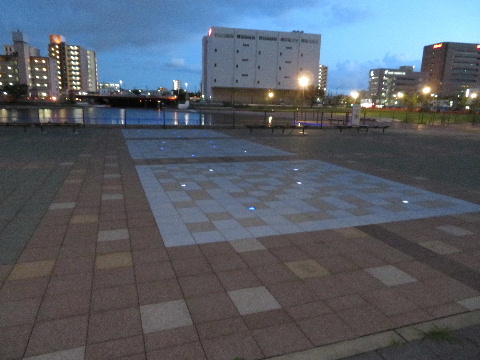

2017年08月13日。西の空はまだ少し明るいし余り大きくないので 対岸からはそんなに目立って見えない。 |
|
|
2017年08月13日。高速下のタイル面にも小さい灯かりが埋め込ん である。 |
2017年08月13日。上から。水が流れ落ちる予定の段々に正面から 照明が当たるようになっている。 |
|
|
2017年08月13日。これで水が流れると水面がきらきら乱反射して もっといい感じになるか? |
2017年08月13日。白、黄、水色に変化している。緑、赤、橙もあると いいな。 |
|
|
2017年08月13日。西岸から。 |
2017年08月13日。 |
|
|
2017年08月19日。次はこういう工事。 |
2017年08月19日。舟溜南側の運河通り沿いにレンタカー店。舟溜 周りで2軒目のレンタカー店。 |
|
|

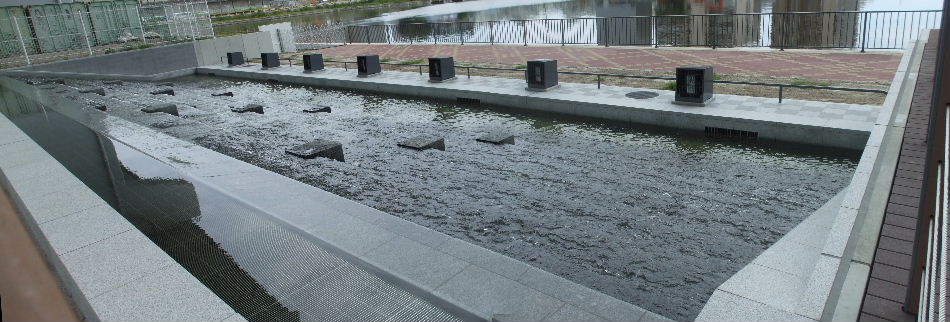

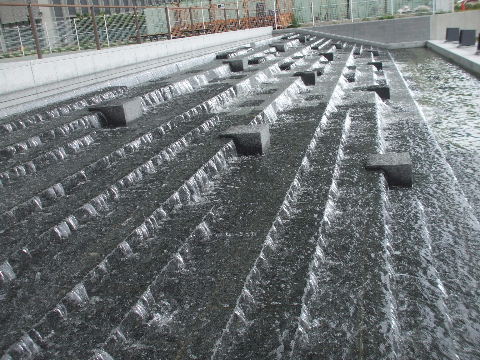

2017年08月26日。水が流れ始めている。 |
|
2017年08月26日。ジョボジョボ流れ落ちるので余計に下水処理場 の近くのような饐えた臭いが立つ。舟溜との間に立てば風向きに寄 って運河の水の臭いと二種類の臭いを嗅ぐことができる。 |
2017年08月26日。流れ落ちた水は二ヶ所の口から運河へ。 |
|
|
2017年08月26日。これで少しは酸欠でいかれる魚が減るだろうか。 |

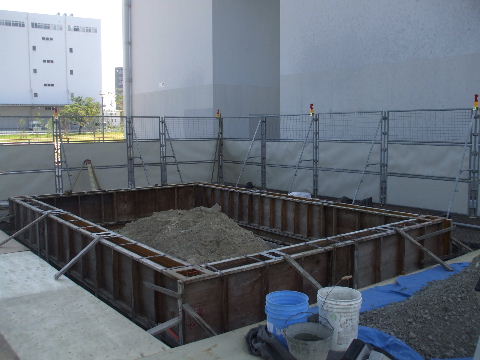

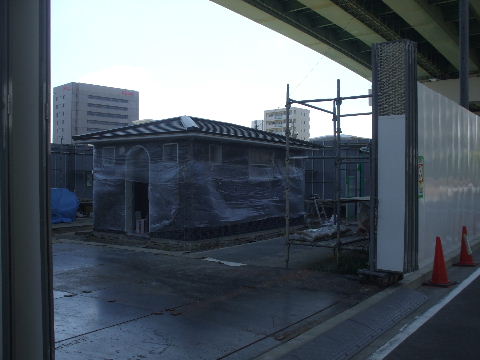

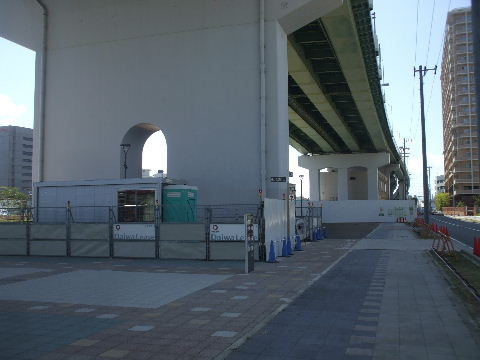

2017年09月02日。便所出来てきてビニールが被せてある。 |
|
|
2017年09月02日。奥で便所を作っているが手前(東)の橋脚の下で も何か作っている。 |
2017年09月02日。表示が無いので何か判らないが型枠がこんな 形。 |
|
|

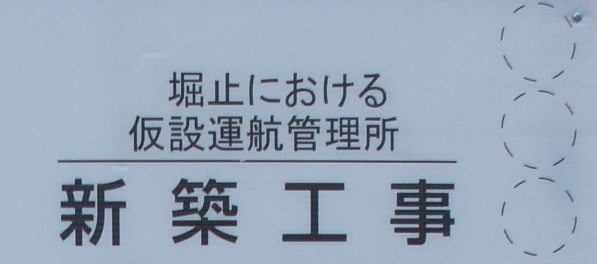

2017年09月08日。看板出る。こんな工事。 |
|
2017年09月08日。今日のお客様はアオサギ様。 |
| |
|

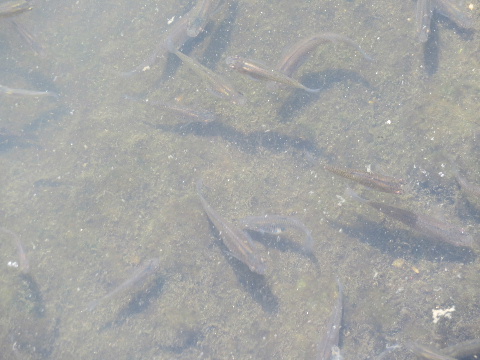

2017年09月08日。露橋下水処理場が稼働を始めたので舟溜への 放水も継続して行われるようになった。早速その効果?岸辺に小 さい魚が大量に姿を見せている。 |
2017年09月08日。流し込んだ水に巻き上げられたヘドロで部分的 に黒い所もあったが舟溜の水の色が少し明るくなっているように感 じた。 |
|
|
2017年09月15日。便所出来てきた。 |

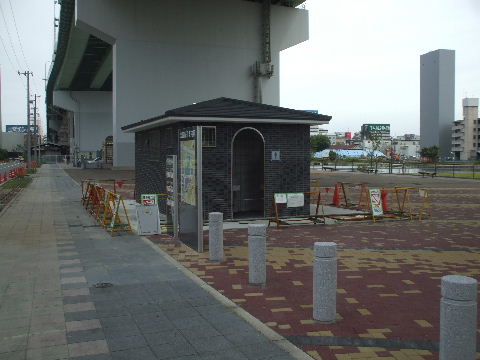

2017年09月15日。ほぼプレハブの船着き場切符売り場?も。 |
|
|
2017年09月15日。水が流れ始めて一ヵ月で早くも緑や茶色の 藻が蔓延ってきている。 |

2017年09月23日。出来てきた。下の方が見えないように塀が 少し高くなった。 |
|
|
2017年09月30日。ほぼ出来ているが中を覗くと真ん中に背中 合わせでベンチがふたつあるだけ。ただの待合室? |
2017年09月30日。舟溜の東側角の辺りでも水が湧き上がっ ている。ここまで配管が延びているのか。 |
|
|

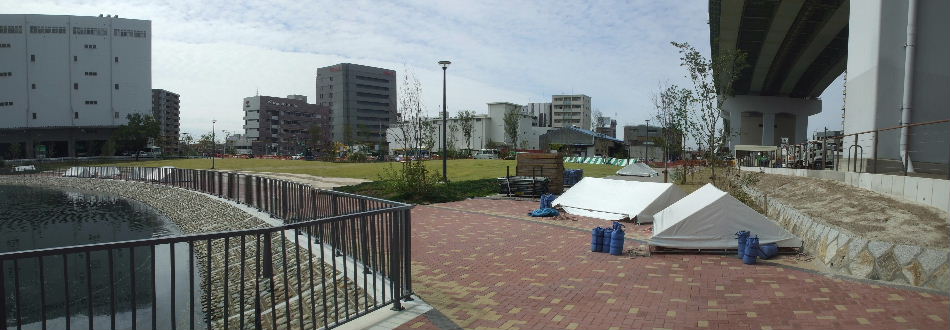

2017年10月05日。舟溜西や高速下でもテントなど準備中。 |
|

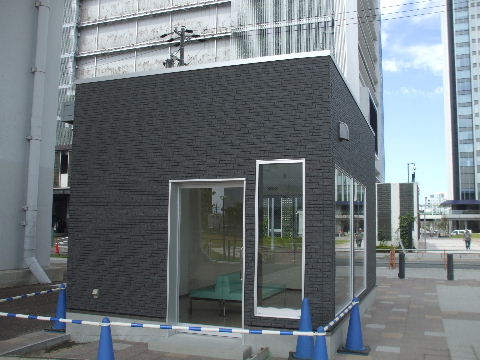

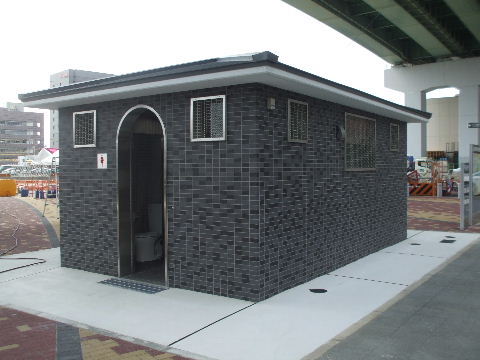

2017年10月05日。便所オープン。記念にマーキングしてきた。 |

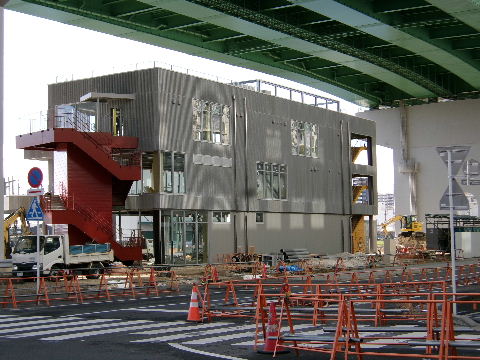

2017年10月05日。待合所奥にカウンター出来たので乗船券売場。 |
|
|
2017年10月05日。船着き場は柵の向こう。 |

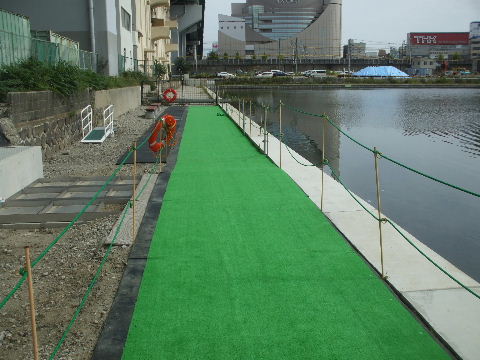

2017年10月05日。グリーンカーペットが敷かれ渡り板と浮き輪 が用意されている。ロープの柵など仮設っぽい。 |
|
|

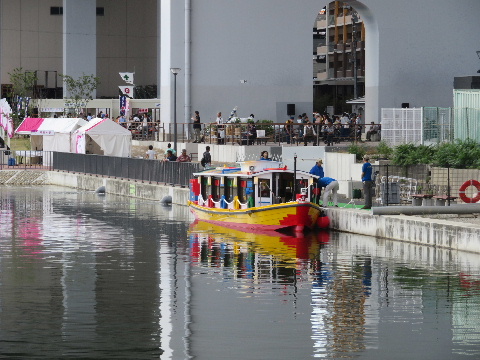

2017年10月08日。船の運航始まる。 |
2017年10月08日。切符売り場も時刻表やら貼紙が貼られて それらしくなった。 |
|
|
2017年10月08日。中のカウンター。ベンチの配置が変わって いる。 |
2017年10月24日。平日は運航してないのでカーテンが下りて ガラスに後ろの景色が映る。 |
|
|
>
2017年10月24日。舟溜の東や南東側はまだこれから。 |
|
2017年11月11日。アオサギさん、すっかりこの場所が気に入っ てしまう。ちょっと寒くなったので首をすぼめて一本足で魚が水 面に浮いてくるのを待つ。 |
2017年11月17日。街開きしてまだ一ヵ月かそこらだが水の流 れ落ちる横で早くもタイルを剥がすなど壊して工事中。少し掘 り下げている。 |
|
|

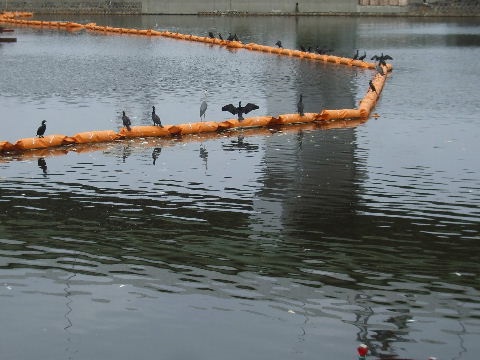

2017年11月24日。水がきれいになって魚が採り易くなったか レギュラーのアオサギさんのほかに段々仲間が増えてきた。ウミ ウさんだと思う。 |
2017年11月24日。オオバンさん。 |
|
|

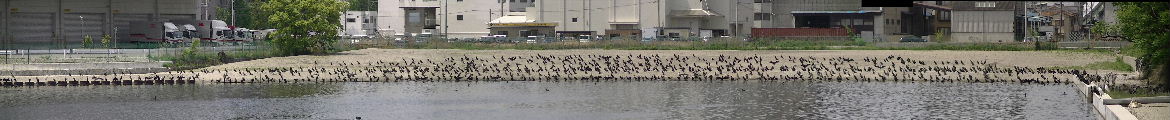

2017年11月24日。ホシハジロさん。 |

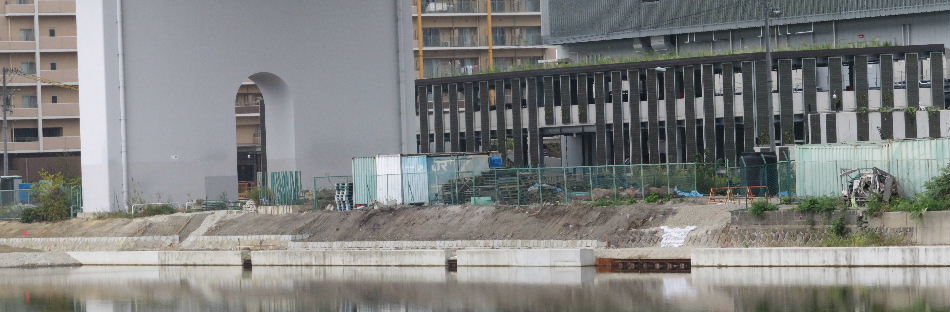

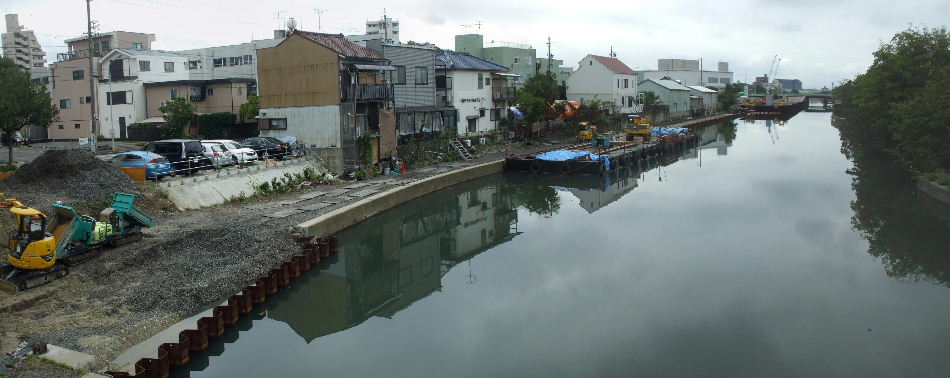

2017年11月26日。舟溜西側の公園から南、中川区方向へは 柵が立って通行禁止になっていたが文句が出たか少し切り欠い てコンクリートでスロープを付け出入りできるようになった。 但し、平日は工事の車や向かい側の倉庫に出入りする大型トラ ックが通るので結構危ない。 |
|
|
2017年12月02日。タイルを剥がしていた所は板張りにしている。最初からこれではいかんかったのか。素人にはよく判らんところ。 |
|

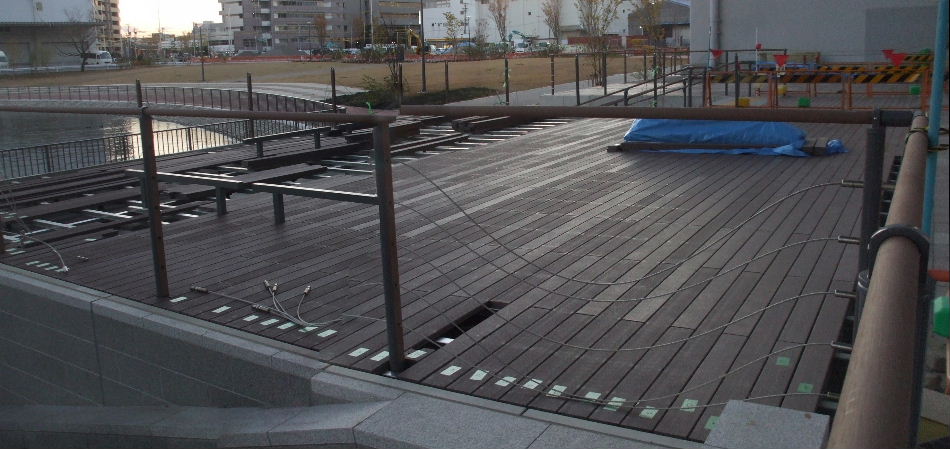

2017年12月09日。板はってペンチを置いて工事終わっている。 |
2018年01月19日。柵に注意看板掲出。 |
|
|

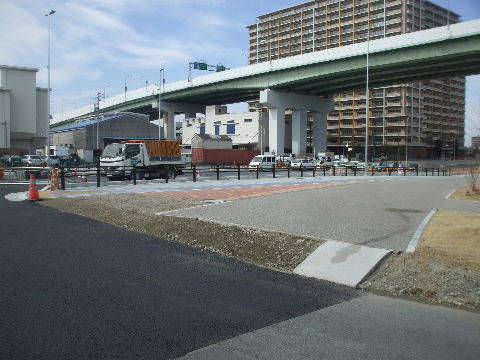

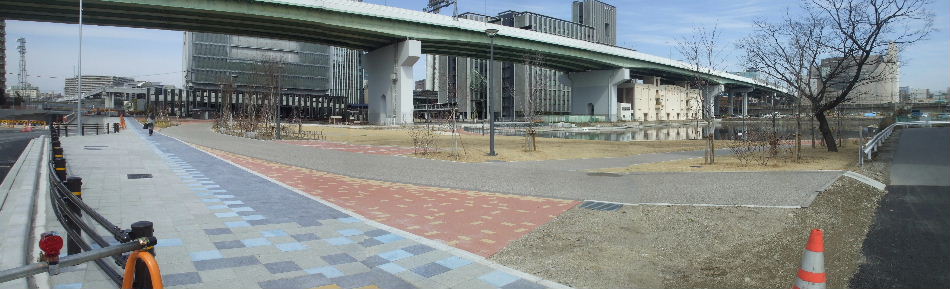

2018年03月03日。椿町線東側歩道が出来て公園との間の柵が無くなった。 |
|
2018年03月03日。今まで柵を切って通り抜け用に作ってあった スロープが残る。 |
2018年03月10日。鳥に続いて猫も現れるようになり水を飲ん でいる。海水で塩辛いと思うが下水処理水が混ざって薄まっ ているのか、塩分が欲しかったのか。まだちょっと自分で試して みようという気にはならない。 |
|
|
2018年03月24日。某テレビ局のイベントから流れてきた人達がのんびり。トイレには行列ができていた。 |
|
2018年03月24日。店が出ている高速下の船着き場近くは この人出。船に乗る人は殆んどいない。 |
2018年04月13日。岸に藻が繁殖。栄養たっぷりの下水処理 水のおかげ? |
|
|

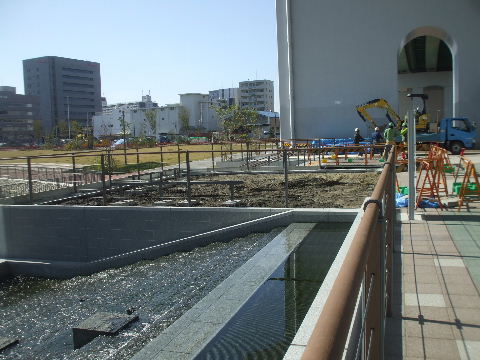

2018年04月13日。 |
2018年04月20日。きょうは沢山来て魚が顔を 出すのを待っている。 |
|
|
2018年04月29日。今日は舟溜に何かデカいのが浮いている。 |
|

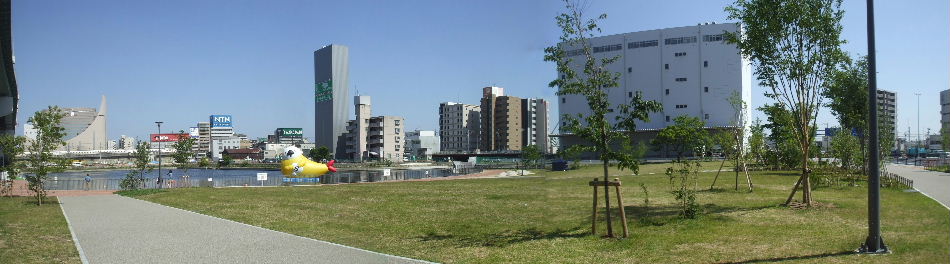

2018年04月29日。GGの前とかでプラカード持った人が宣伝 していたがまだ無名の存在なのでここまで足を運んでくれる人 は多くない。 |
2018年04月29日。後ろを船が出て行く。 |
|
|

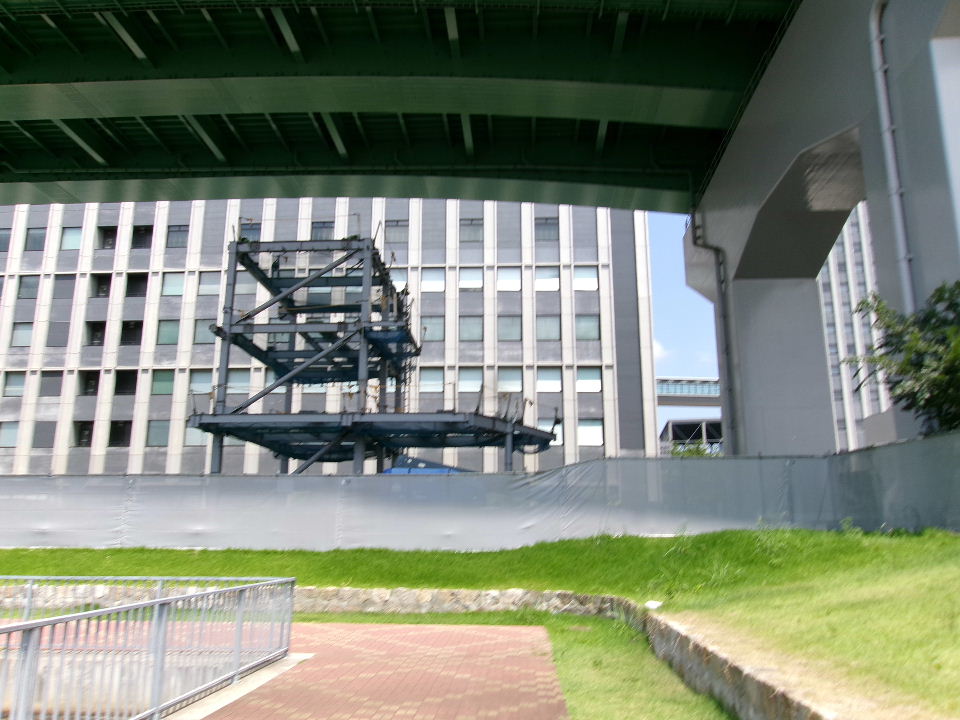

2018年04月29日。「なごラッコ」 |

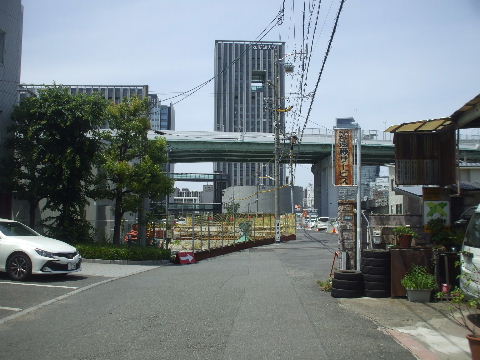

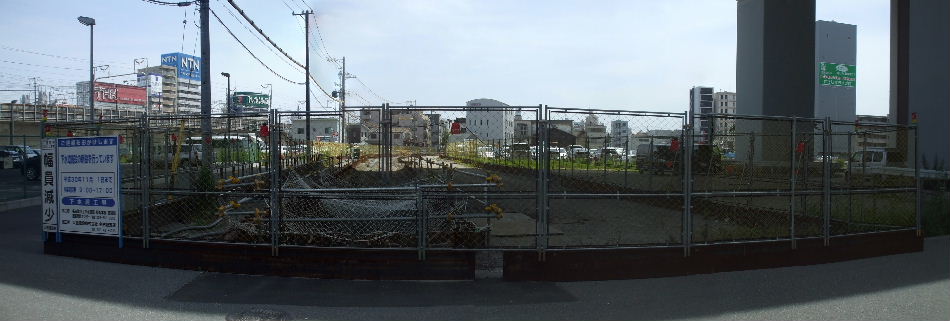

2018年05月27日。舟溜東の道路、舟溜東側部分で道路を横へず
らかして下水道工事。 |
|
|
2018年05月27日。高速下から南を見る。 |
|

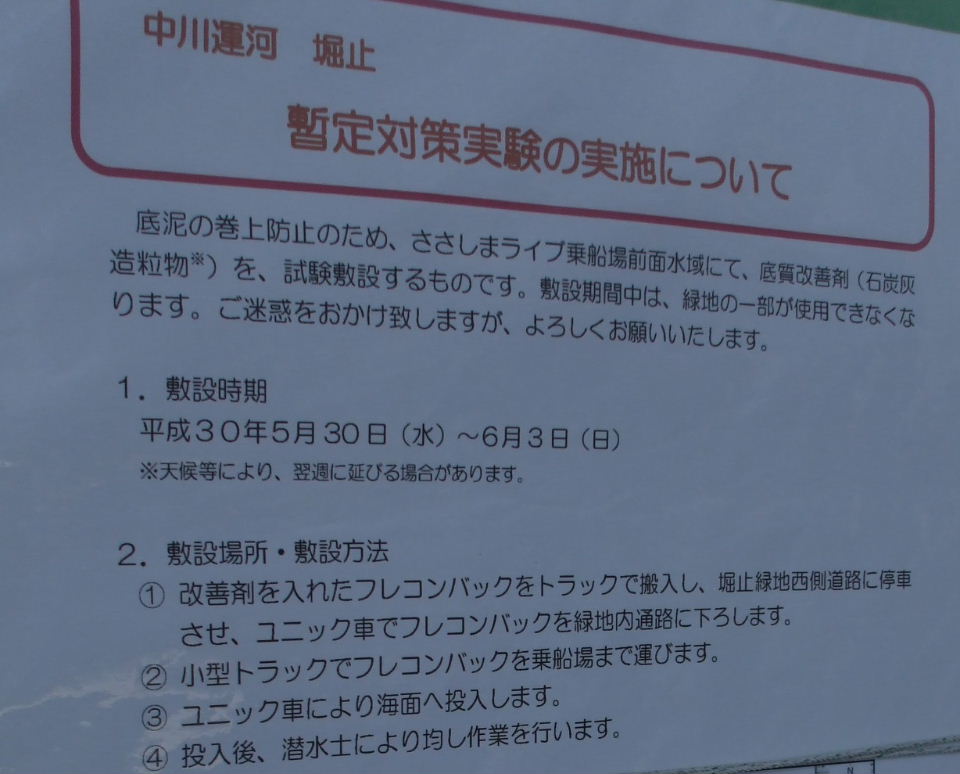

2018年06月01日。船着き場で工事をやっていて資材等搬入 通路を
確保するため公園が一部立入禁止になっている。 |

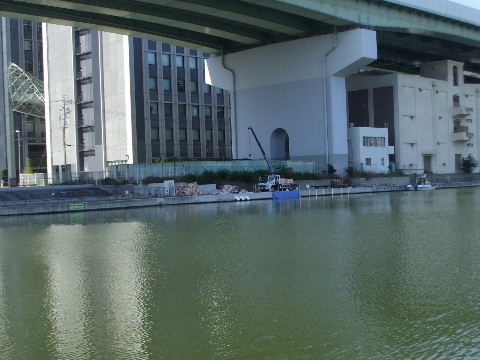

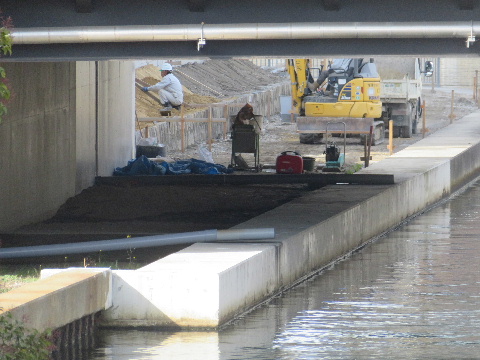

2018年06月01日。こんな工事。 |
|
|
2018年06月22日。今日はカラスが水飲みに。ねえ、塩辛くない?
|
2018年06月22日。おぼこ(ボラの赤ちゃん)が大量にや ってきてさざ
波が立っている。あちこちでぴょんぴょん ジャンプしている。 |
|
|

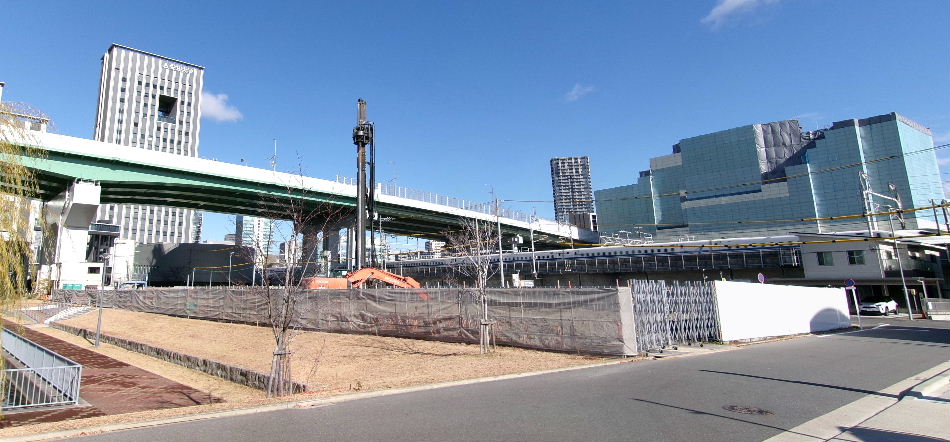

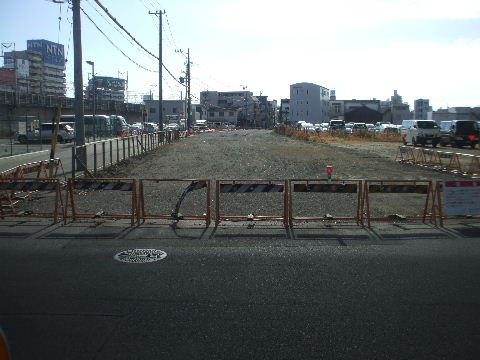

2018年12月30日。船溜東側の下水工事終わり埋め戻されている。 道路工事始まるか。 |
|
|
|

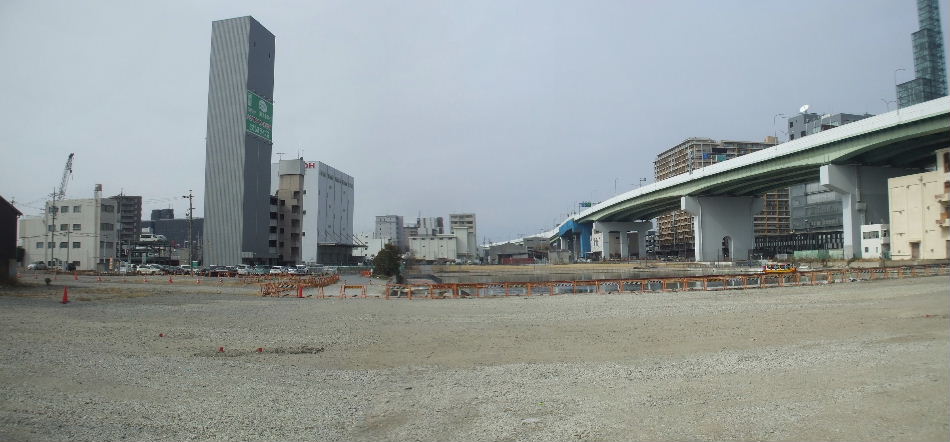

2019年02月24日。船溜まりの東側は整地されて広い空き地になっている。2~3年後には何らかの商業施設が出来る。 |
|

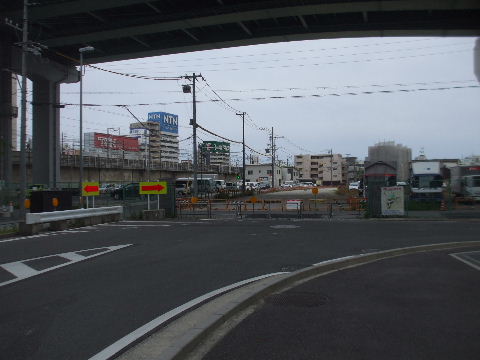

2019年04月28日。愛大前から南を見る。船溜東側の道路 工事が始まるようだ。 |
2019年04月28日。大須通南から見る。左側にある倉庫の 解体工事が始まっている。すぐ東の線路をくぐったところに 六反交差点があるがここにも交差点ができるのか。 |
|
|

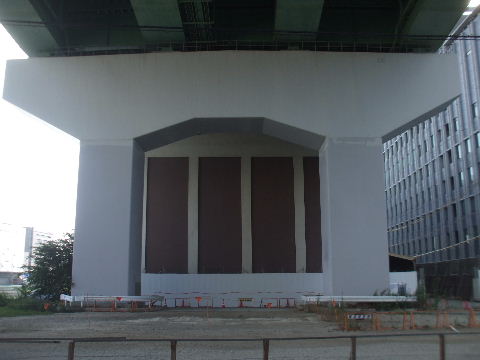

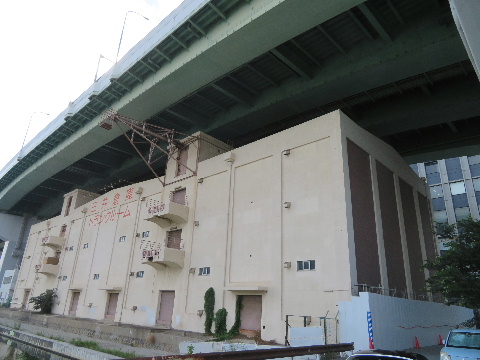

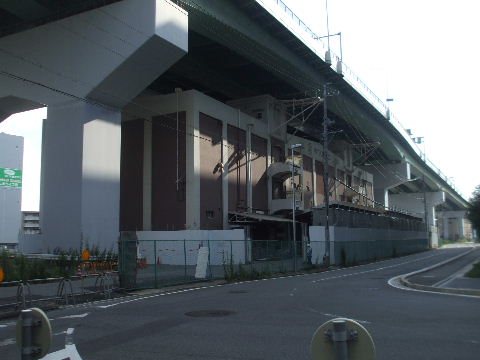

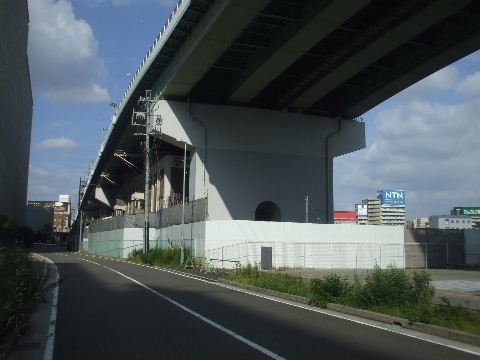

2019年07月06日。ちょうどすっぽり収まる大きさだったので高速の下に残っていた倉庫の撤去が始まっている。跡は左隣の公園が広がるものと思われる。 |
|
2019年07月06日。西から見る。北、道路側には工事塀。 |
2019年07月06日。東から見る。 |
|
|
2019年07月06日。南東から。 |
2019年07月06日。東から。橋脚の間に壁が収まっている。 |
|
|

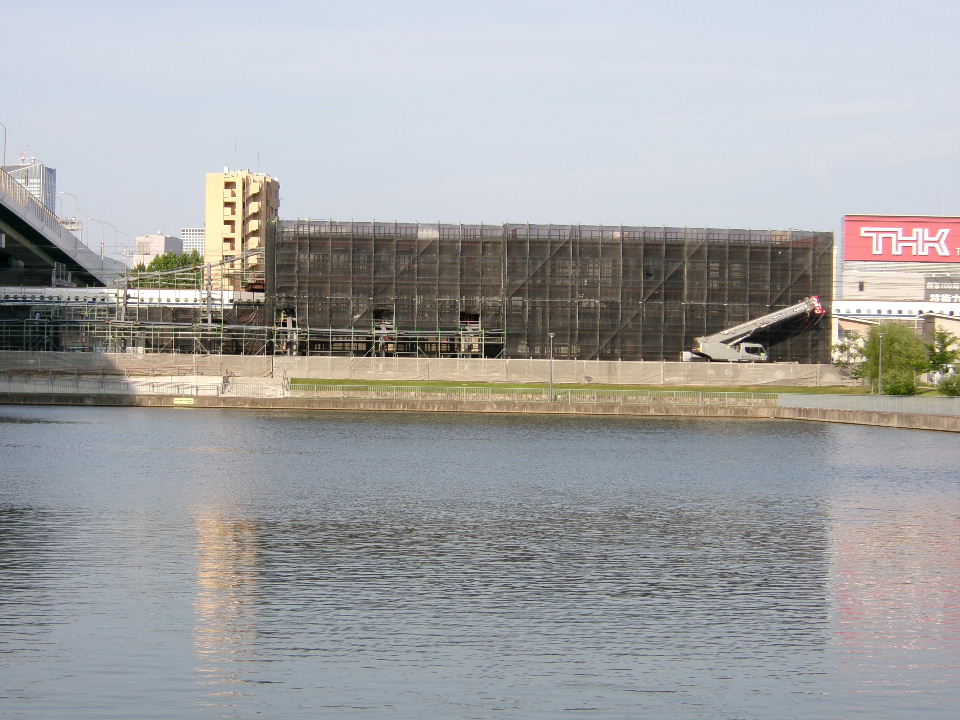

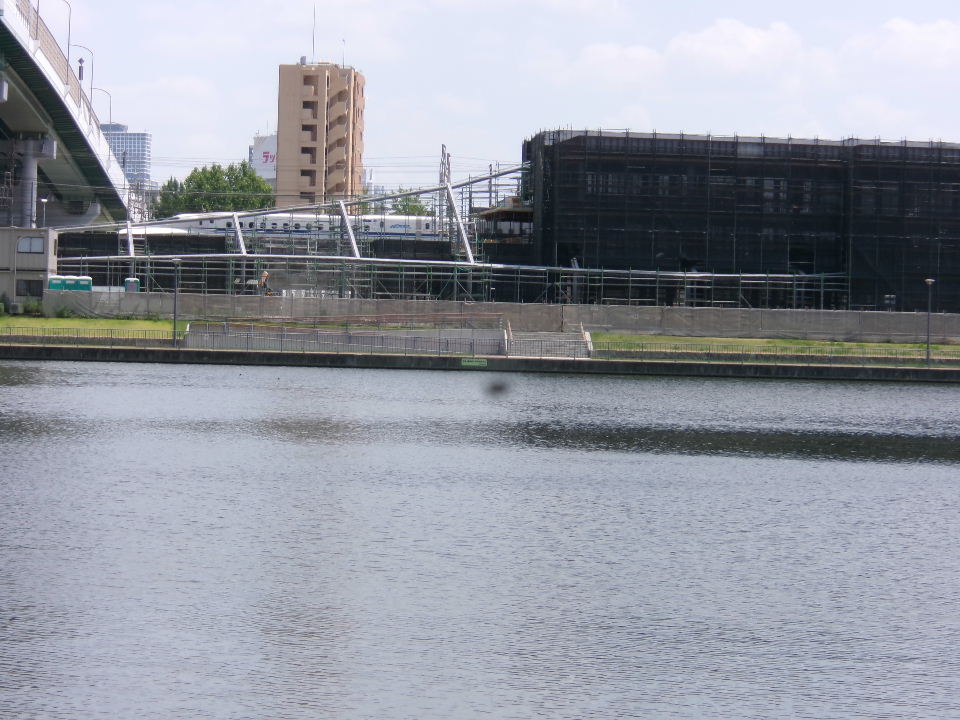

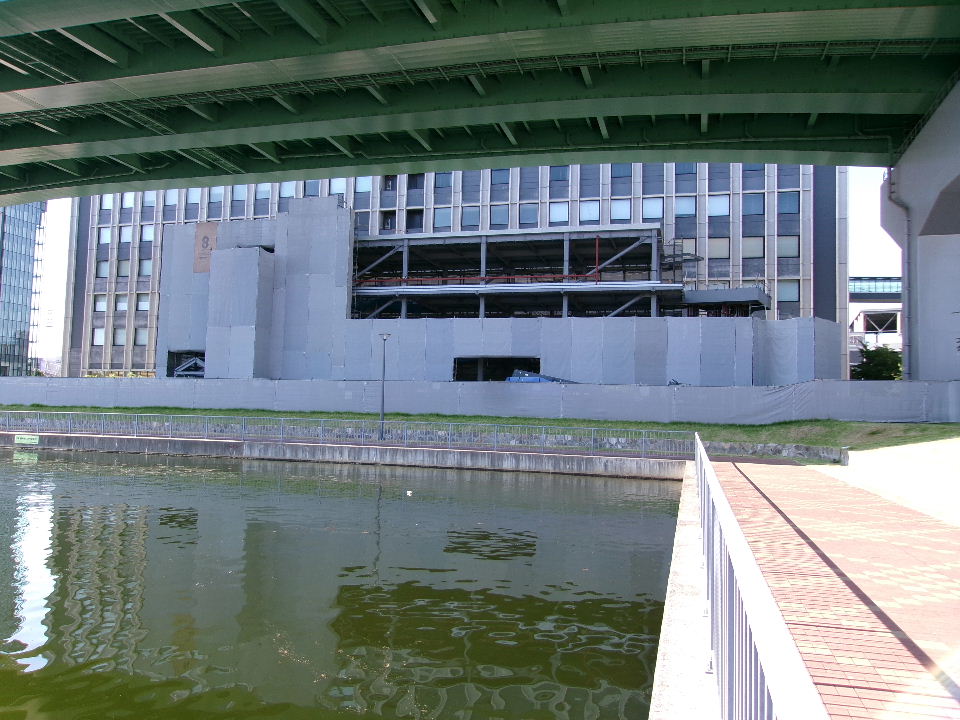

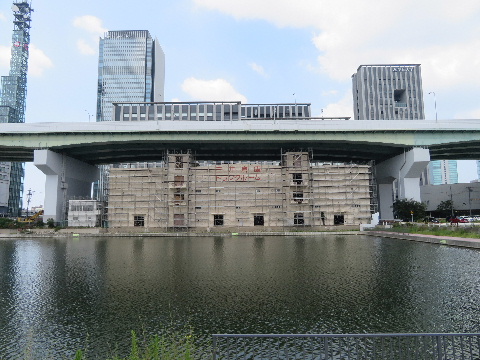

2019年08月18日。全体に足場が組まれている。 |

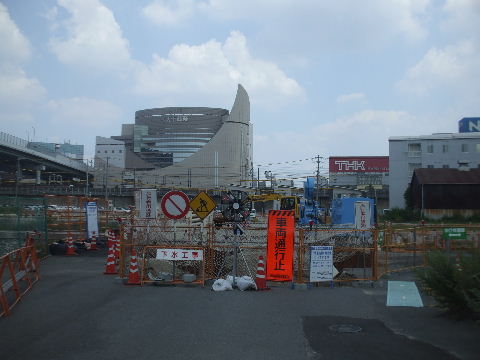

2019年08月18日。船溜南東側では船溜まり東側の商業施設建設 に備えて?下水工事中。 |
|
|

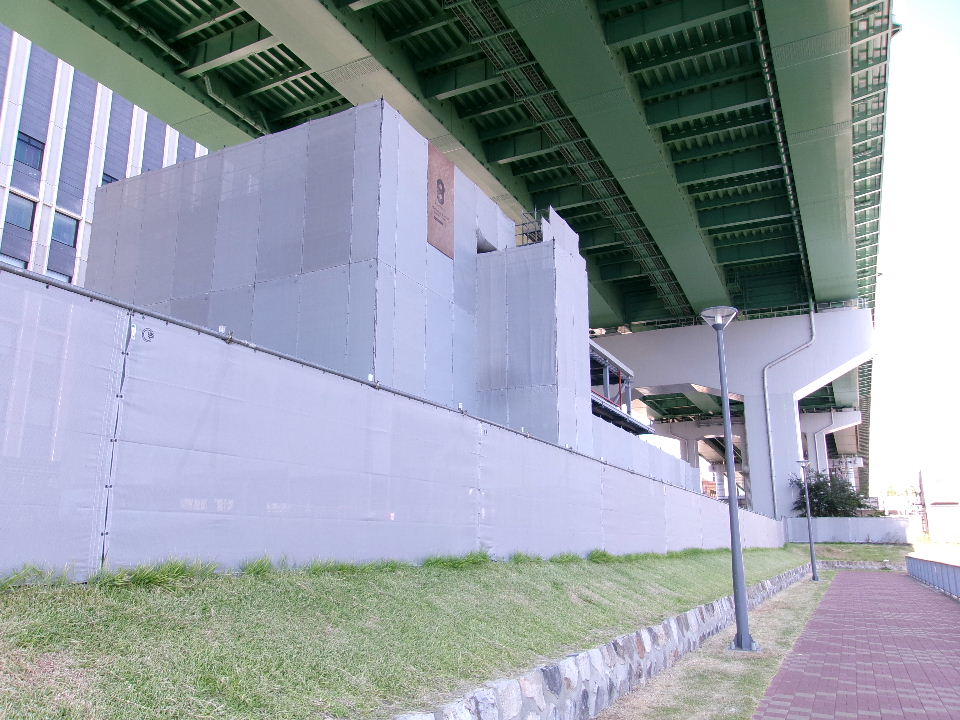

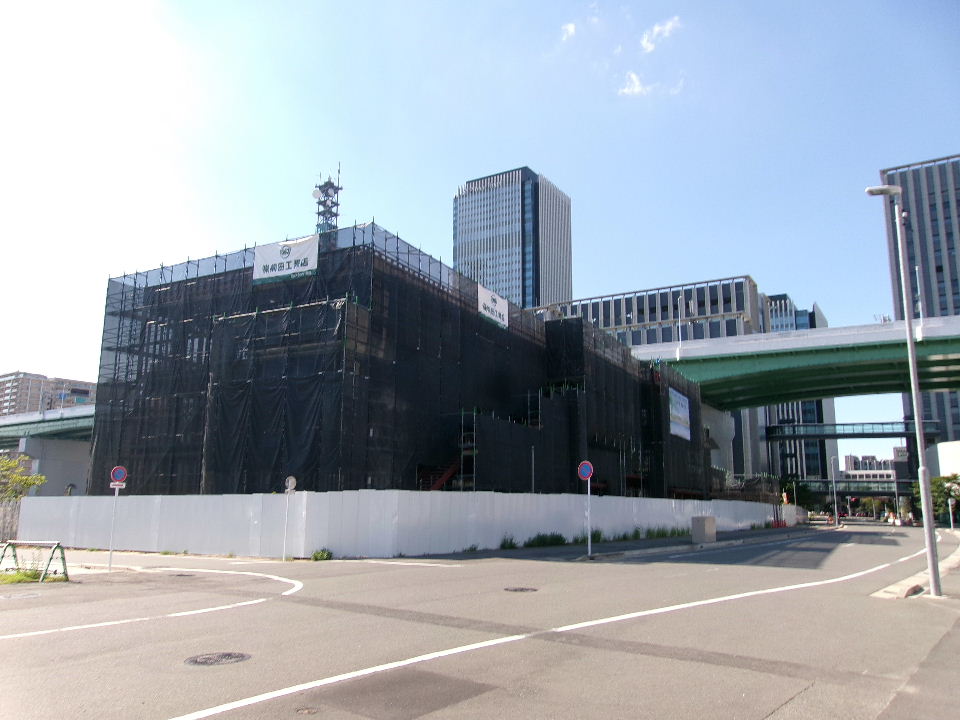

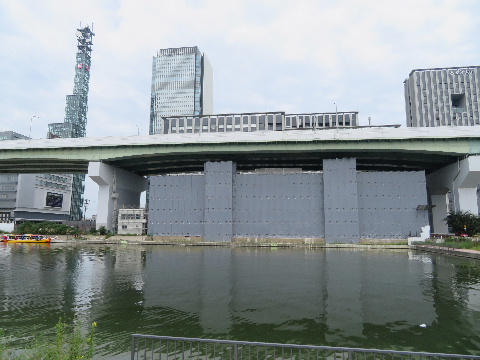

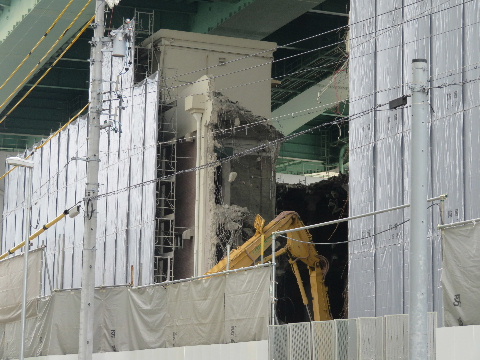

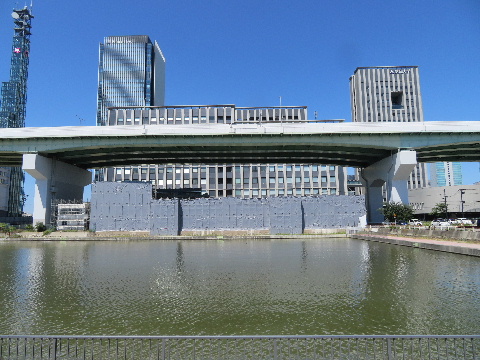

2019年09月01日。すっぽりとシートで包まれる。 |
2019年09月01日。反対側、中央部から解体が始まっている。 |
|
|

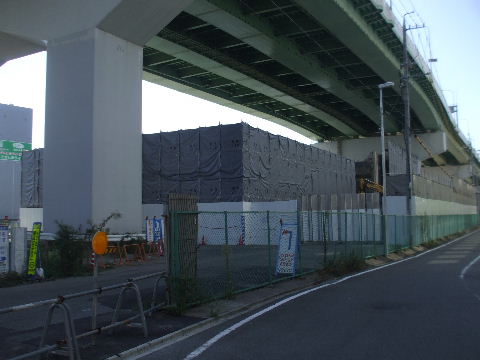

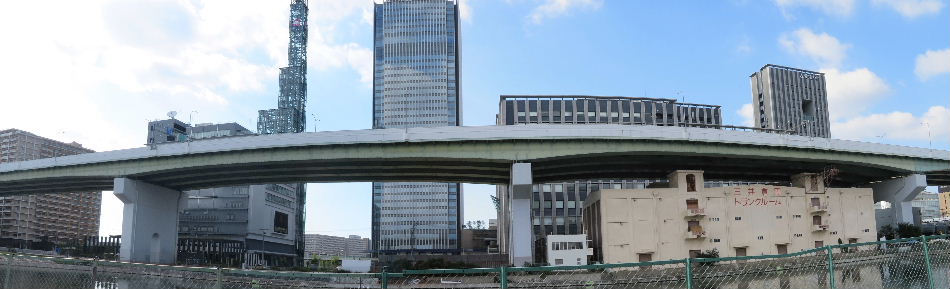

2019年09月15日。高速の下にも愛大が見えるようになってきた。 |
2019年09月15日。広々感が出てきた。 |
|
|

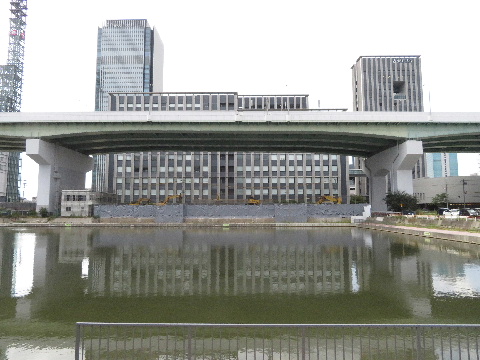

2019年09月28日。あとは土台と崩した瓦礫の撤去。 |

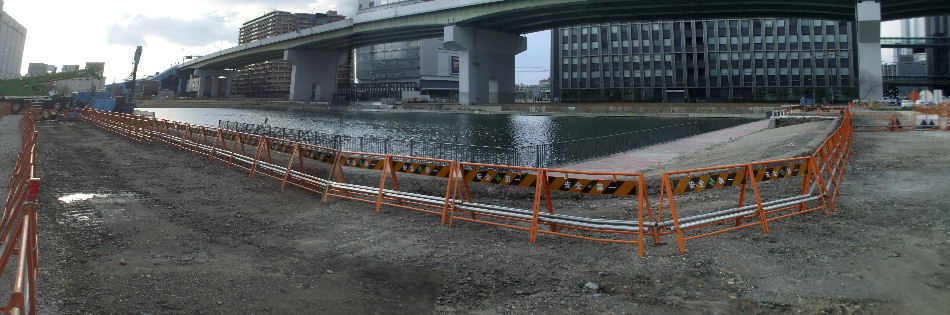

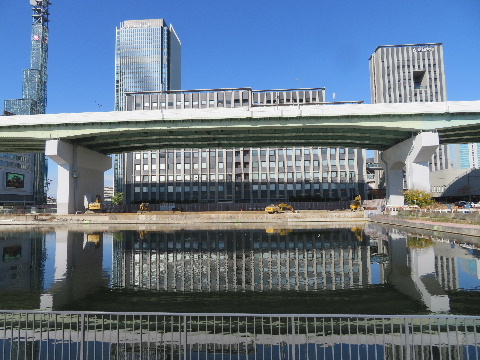

2019年12月01日。整地中でこちら側のフェンス無くなる。 |
|
|

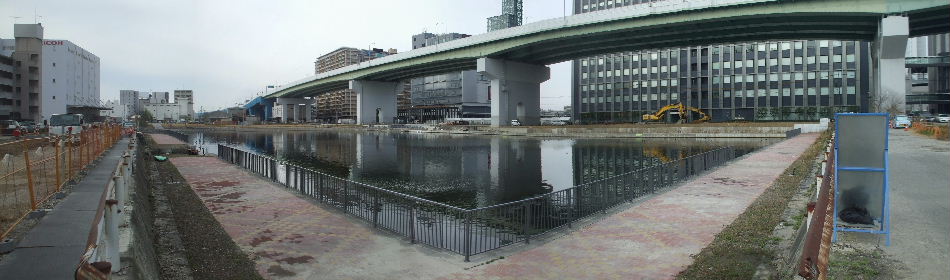

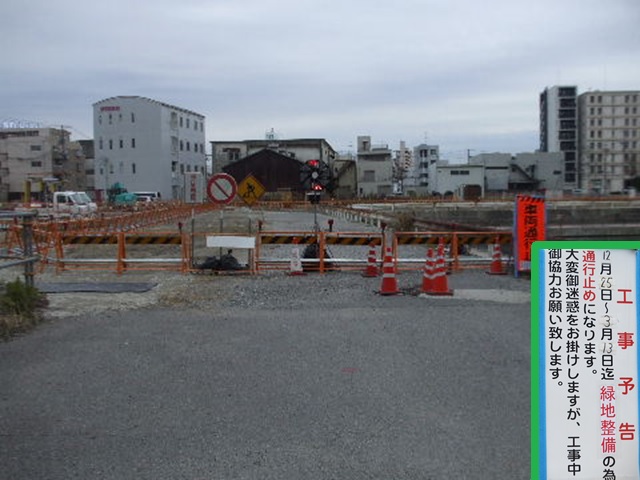

2019年12月21日。倉庫の解体も終わりに近づき左、南側の下水工事も埋め戻されている。これから護岸の途切れているところや倉庫跡の整備が行われる。 |
|
2019年12月29日。倉庫解体工事終了。 |
2019年12月29日。倉庫解体や下水道工事の終わった船溜 まり周囲東半分でこの工事が始まる。 |
|
|

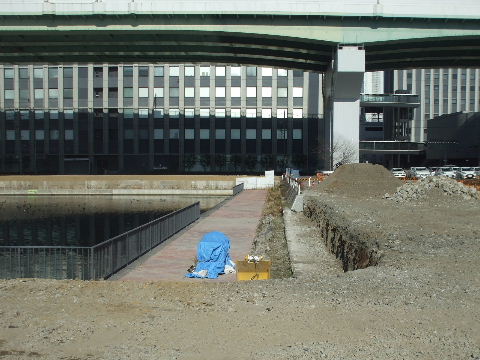

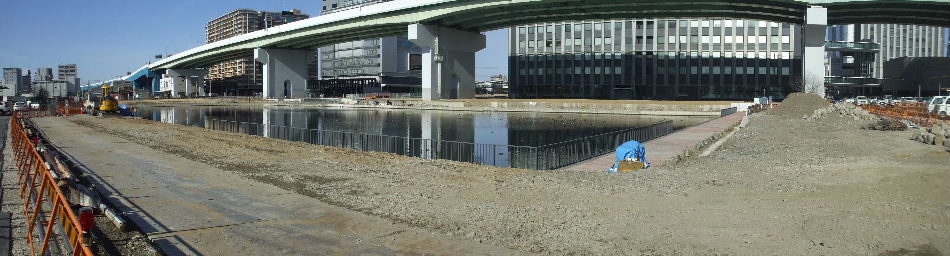

2020年01月19日。道路沿いの柵が撤去され緑地工事始まる。西側と同じような緩斜面の芝生はりになるか。 |
|
2020年01月19日。船溜まり東側。元の岸壁のコンクリートを撤去中。 |

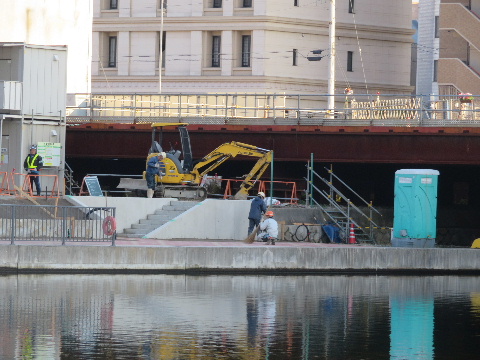

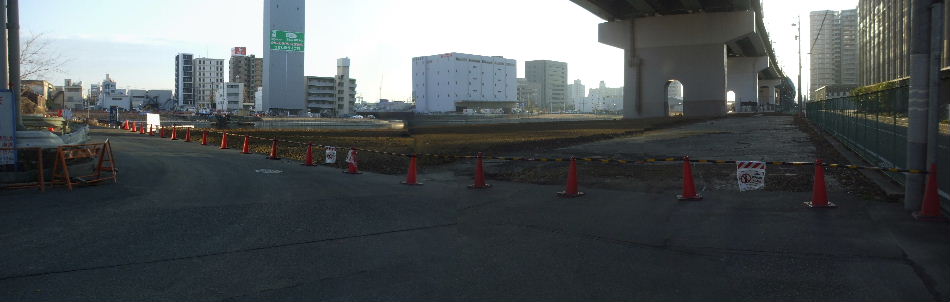

2020年02月15日。運河橋左岸(東側)下に水際へ下りる階段を 作っている。 |
|
|
2020年02月15日。高速下の倉庫跡地はきれいに整地されている。 |
|

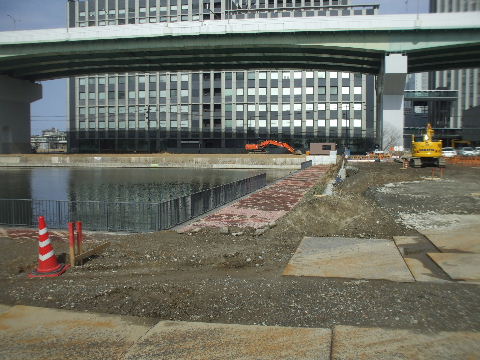

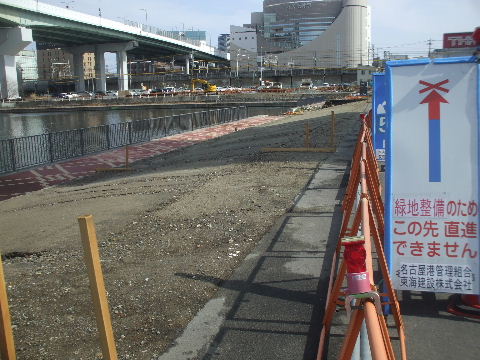

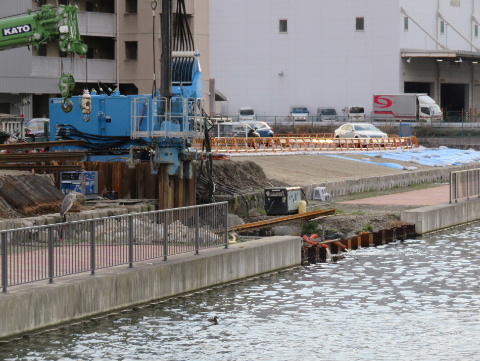

2020年03月01日。南岸は岸に向かってなだらかな斜面。 |

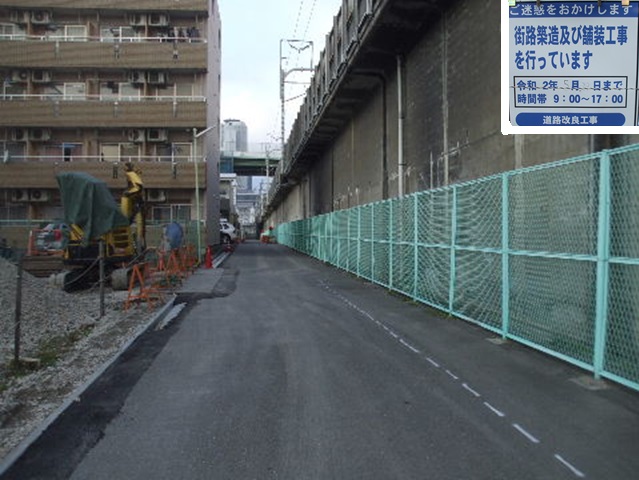

2020年03月01日。東岸は商業施設ができるので段差をつけ たままになるようだ。奥、高速下でも重機が入って工事が始 まっている。 |
|
|
2020年03月15日。南東側から東側南半分にかけて緩斜面が整備中。 |
|
2020年03月15日。東岸は南半分だけ斜面にしているので北半 分が商業施設か。 |
2020年03月15日。南東岸で一か所だけ護岸してなかった 所が護岸工事中。 |
|
|
2020年03月15日。船溜東側の新幹線沿い道路舗装工事が始 まっている。 |

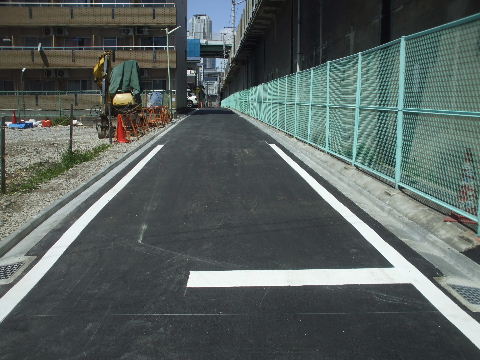

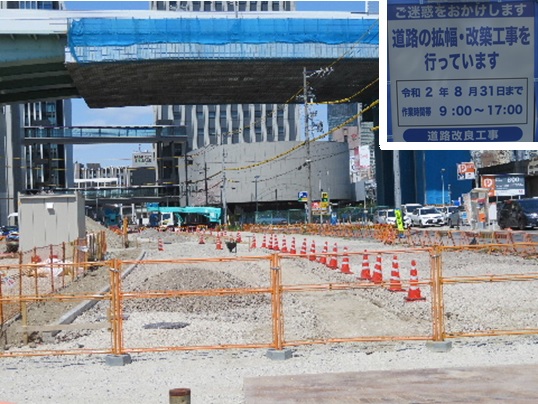

2020年04月05日。船溜東側の愛大前から南へ延びる道路 作りも始まっている。歩道の縁を作る工事中。 |
|
|

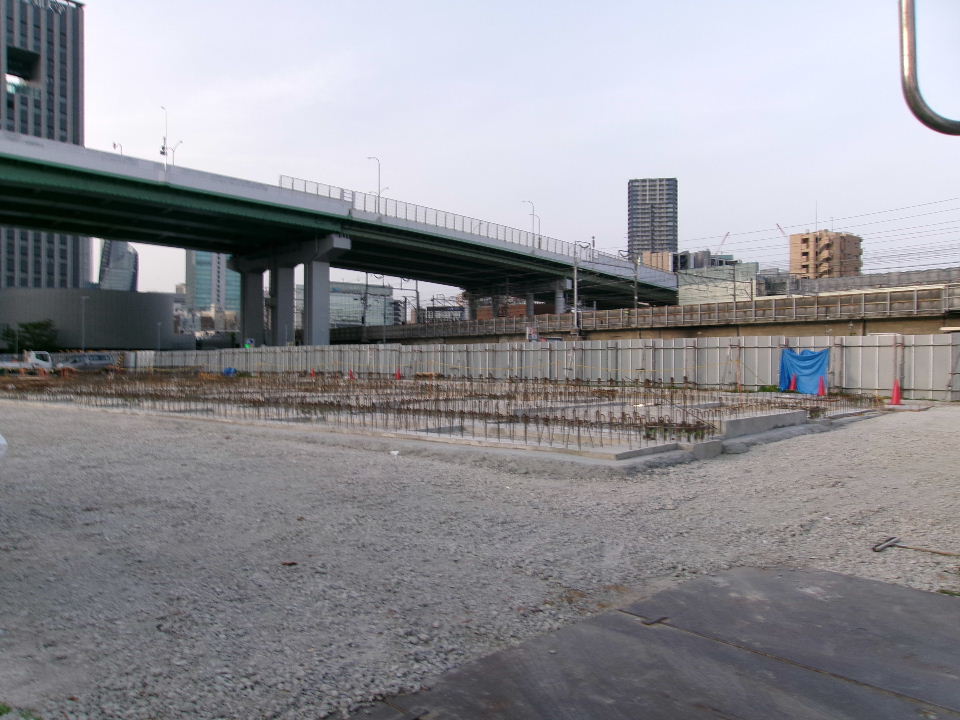

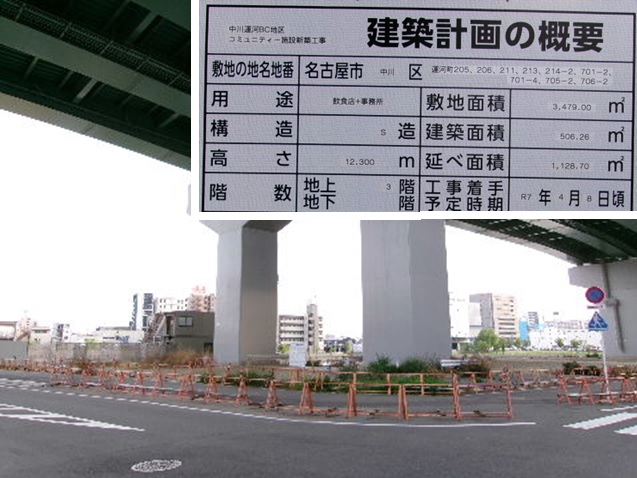

2020年04月19日。新幹線沿い舗装できる。 |
|
|
|

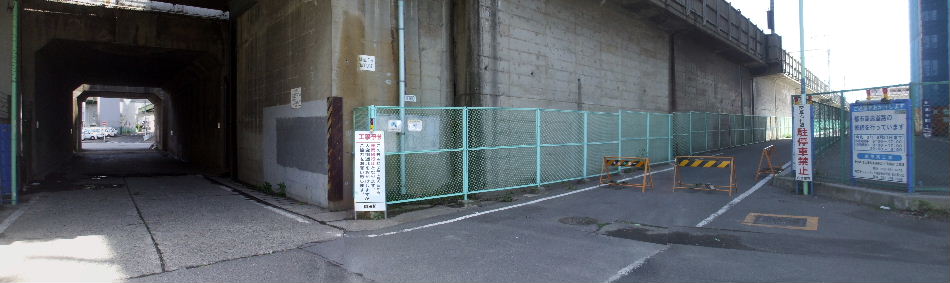

2020年04月19日。北から。高速の下だけまだ通行止め。左の名駅通に出るトンネルは今はほとんど人通りがないがどう整備されるか。 |
|
|
|

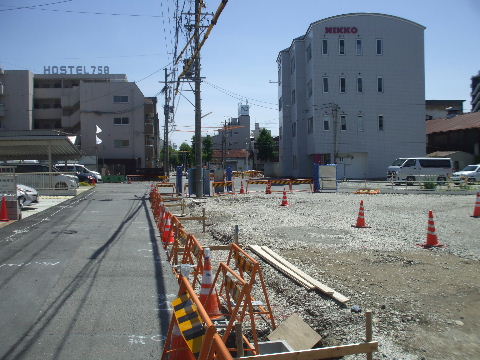

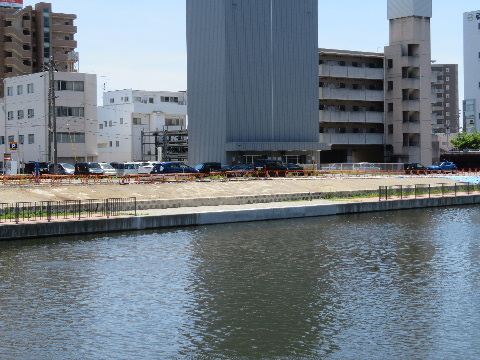

2020年05月17日。南岸の護岸が出来てなかった所、できた。 |
2020年05月17日。船溜東側の道路、このまま延ばすと左側の ビルに当たりそうなので取り敢えず手前までか。 |
|
|

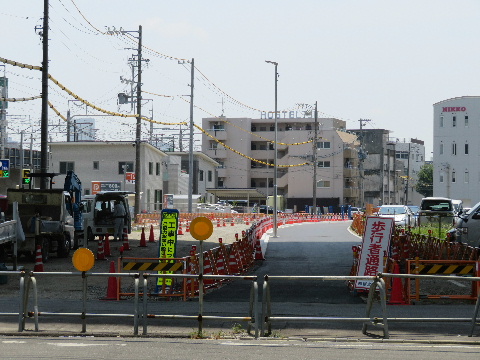

2020年05月30日。船溜東側の道路。船溜寄り、西側の歩道 通れるようになる。 |

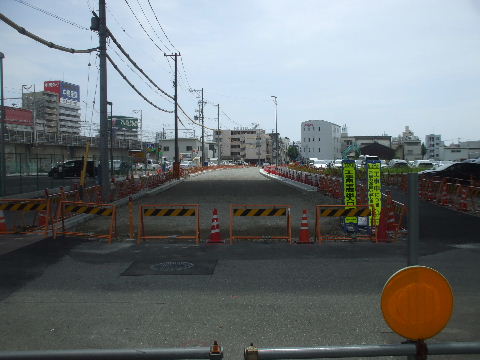

2020年06月27日。車道と左側の歩道もそろそろ舗装しそ うな出来。 |
|
|

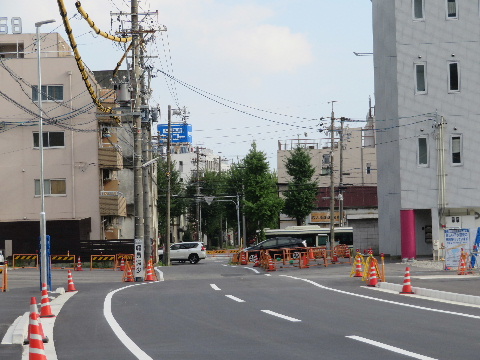

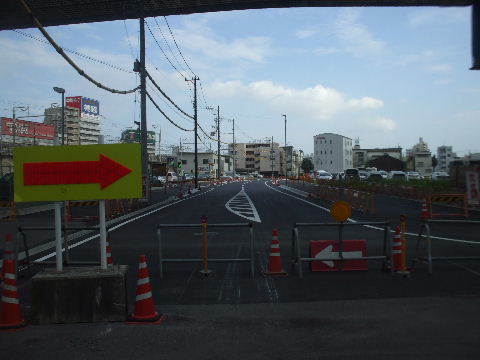

2020年08月02日。舗装と車線引きが終わっている。 |
2020年08月02日。船溜東側より南、大須通まではまだ元の道 のまま。 |
|
|

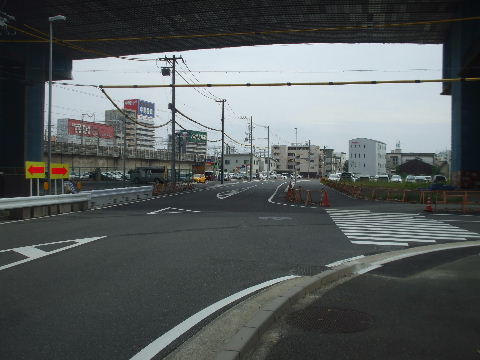

2020年10月04日。船溜東側の道路方向へつながり今までの L字路からT字路に。 |
2020年10月04日。東側、名駅通から入る所はトンネルが狭い ので柵が立てられて車は入れなくなっている。ここが整備され て通れるようになれば左画像の交差点は十字路になる。 |
|
|

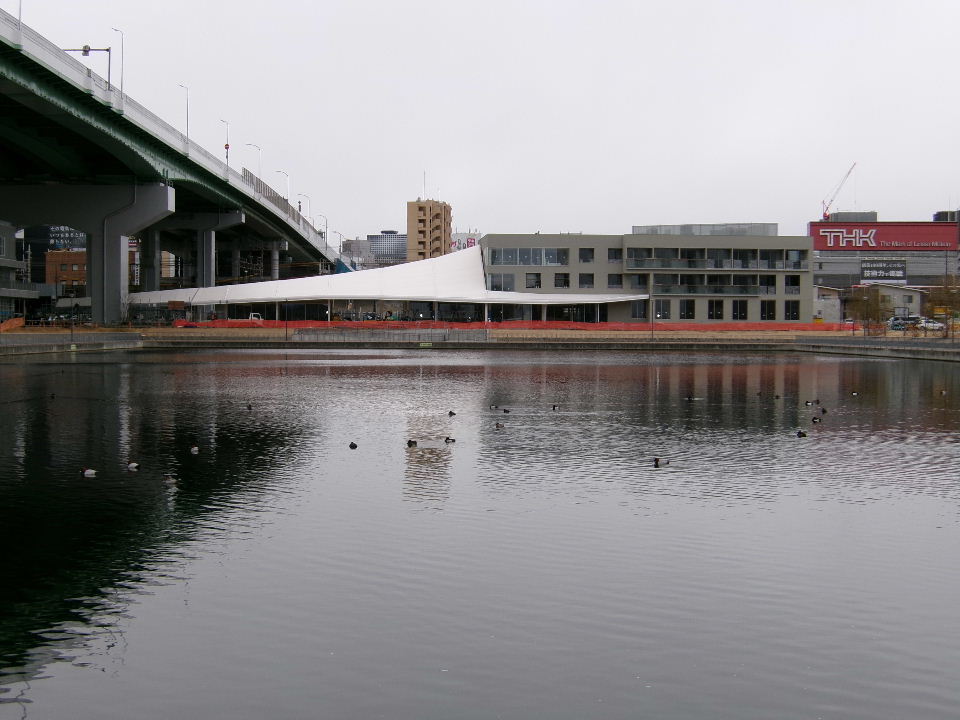

2021年01月03日。残っていた東岸の北半分で緑地整備工事中。 |

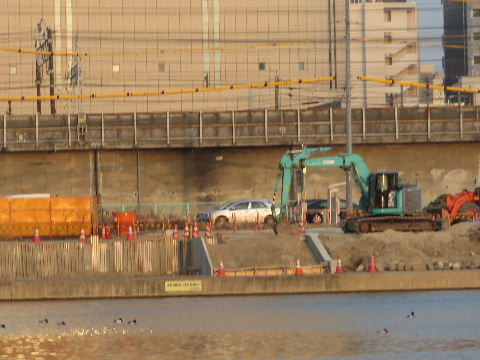

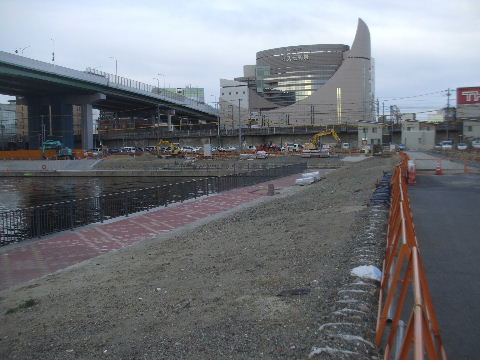

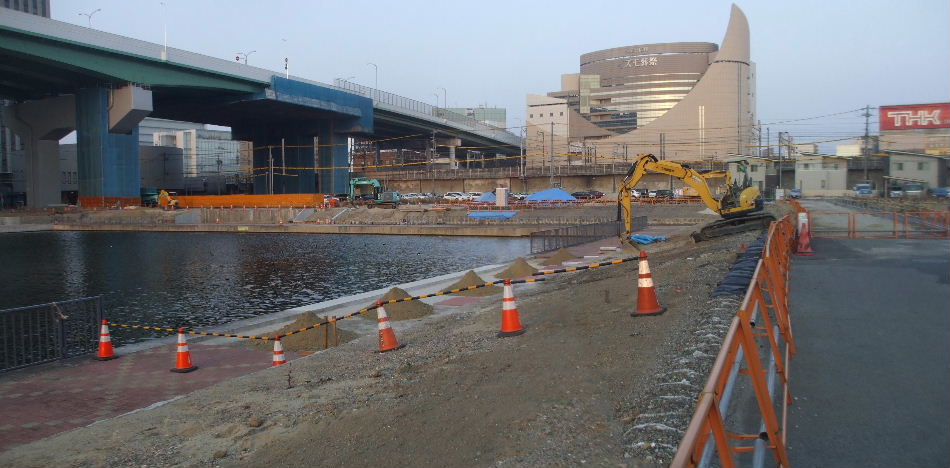

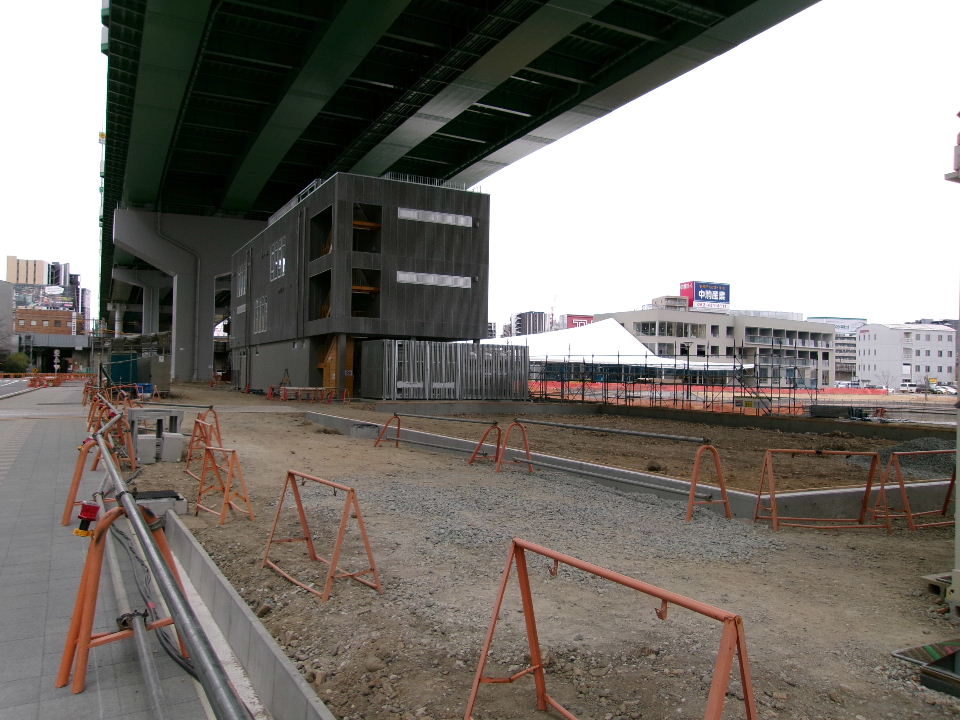

2021年02月07日。東岸の真ん中辺に階段様のものを作っている。 |
|
|
2021年02月07日。南岸東半分と東岸、さらに整備続く。 |
|
2021年02月28日。東岸、階段の横にスロープと転落 救助用の浮き輪。 |

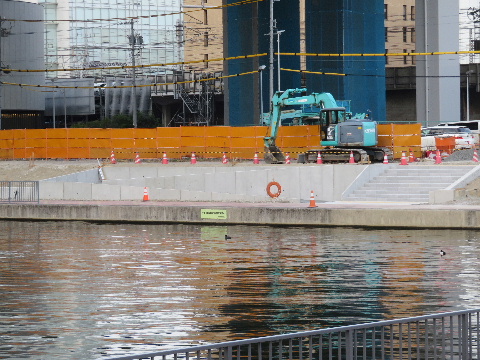

2021年02月28日。南岸の一番最後に護岸の出来た所、 タイル貼り進む。 |
|
|

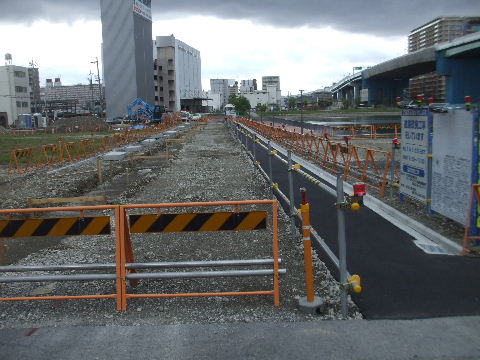

2021年04月18日。東岸、階段とスロープに手すりがつけら れている。 |
2021年04月18日。南東岸に沿った道路つくり中。 |
|
|

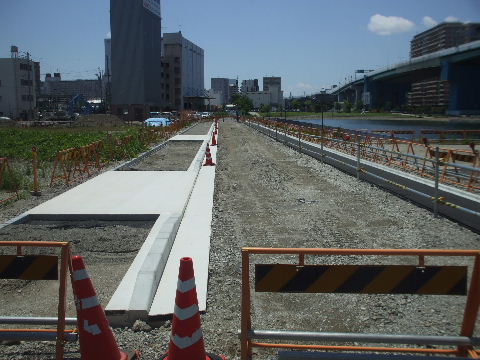

2021年05月23日。南東側道路、片側歩道の縁石も並びあとは 舗装工事
。 |

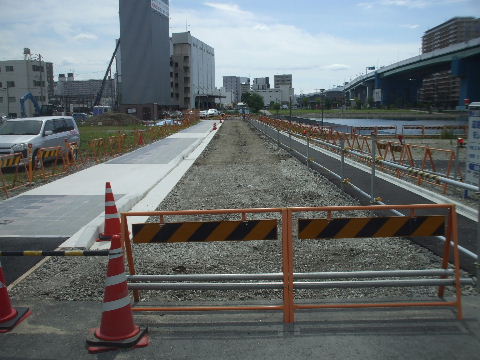

2021年07月03日。あとは車道の舗装。 |
|
|

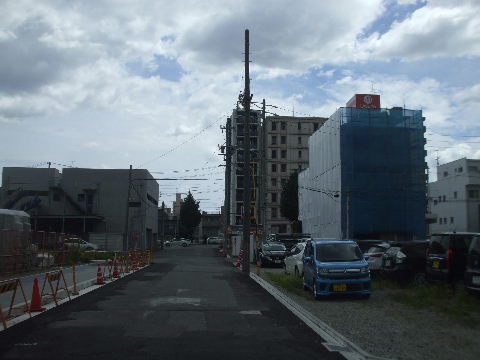

2021年08月07日。船溜の真ん中辺で何かの調査なのか 旗とブイみたいのがいくつか浮かんで早速鳥の休憩場所に。 |
2021年08月07日。船溜南側から南の大須通りに出る 道路の舗装工事中。右の建物が1棟シートに覆われて いる。解体? |
|
|

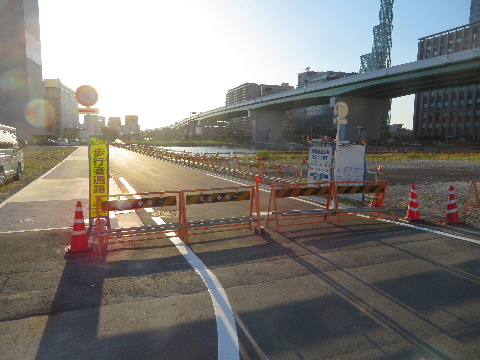

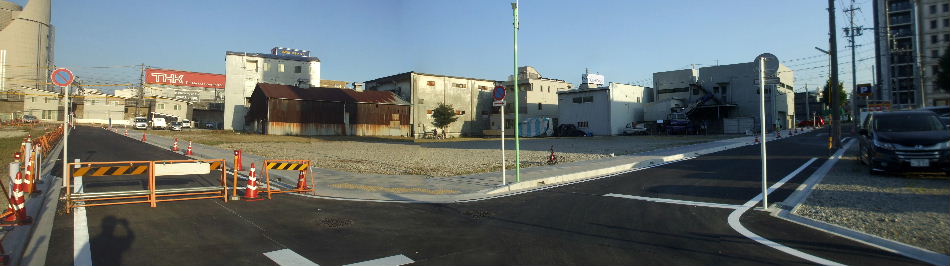

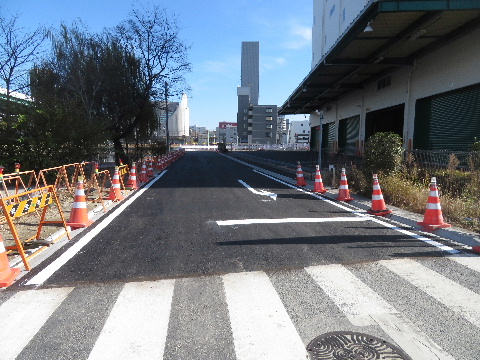

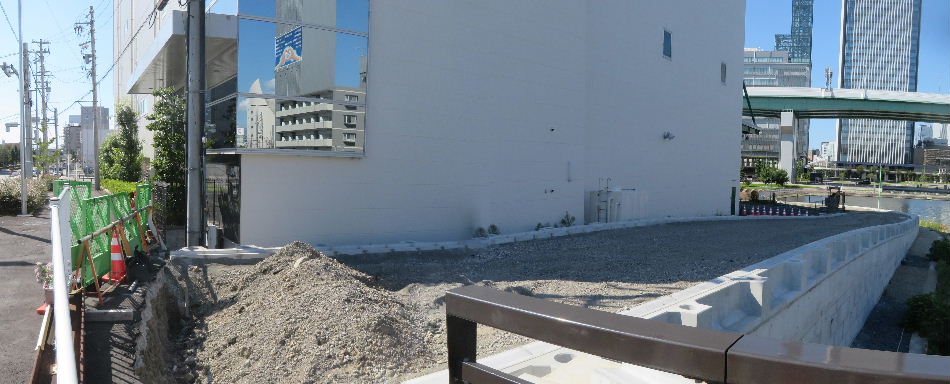

2021年10月03日。船溜南東側と大須通に出る道、舗装できる。 |
|
|
|
2021年10月03日。まだ船溜側の柵が出来てないので車は 通行止め。 |

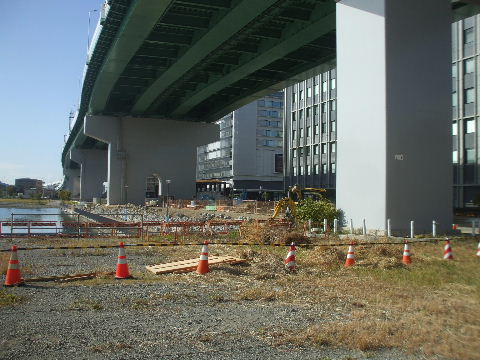

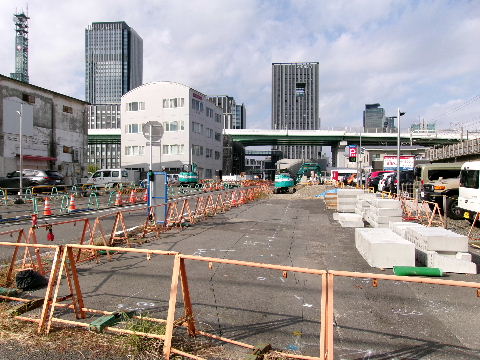

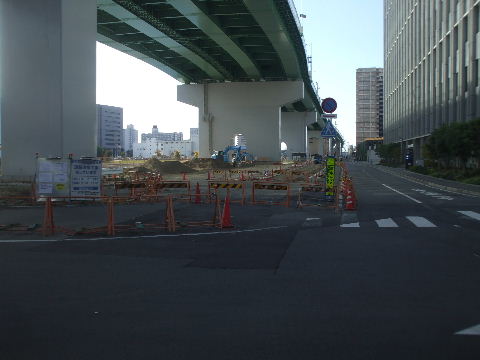

2021年11月07日。名古屋駅前から追放される「飛翔」の 置き場の整備始まる。北側道路の歩道作り中。 |
|
|
2021年11月07日。船溜まり側でも古い土手を崩して作り 直し中。 |
2021年11月28日。船溜まり東側の道路を南へ来た大須通の 角の建物無くなる。 |
|
|
2021年11月28日。六反交差点西の新幹線高架下から見る。 |

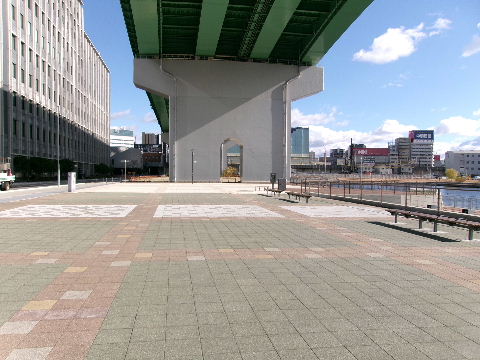

2021年12月31日。高速下にこんなもの。もしかして飛翔を 固定するためのもの? |
|
|

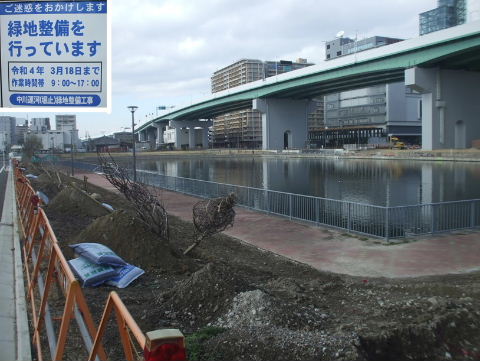

2022年01月16日。船溜南東側で植樹中。 |

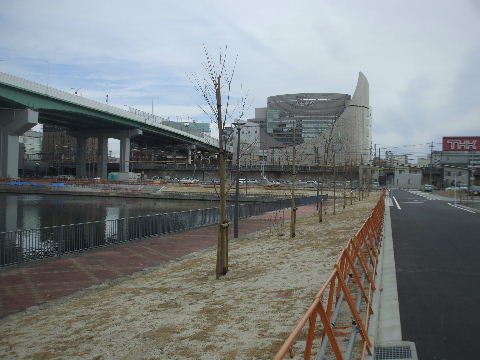

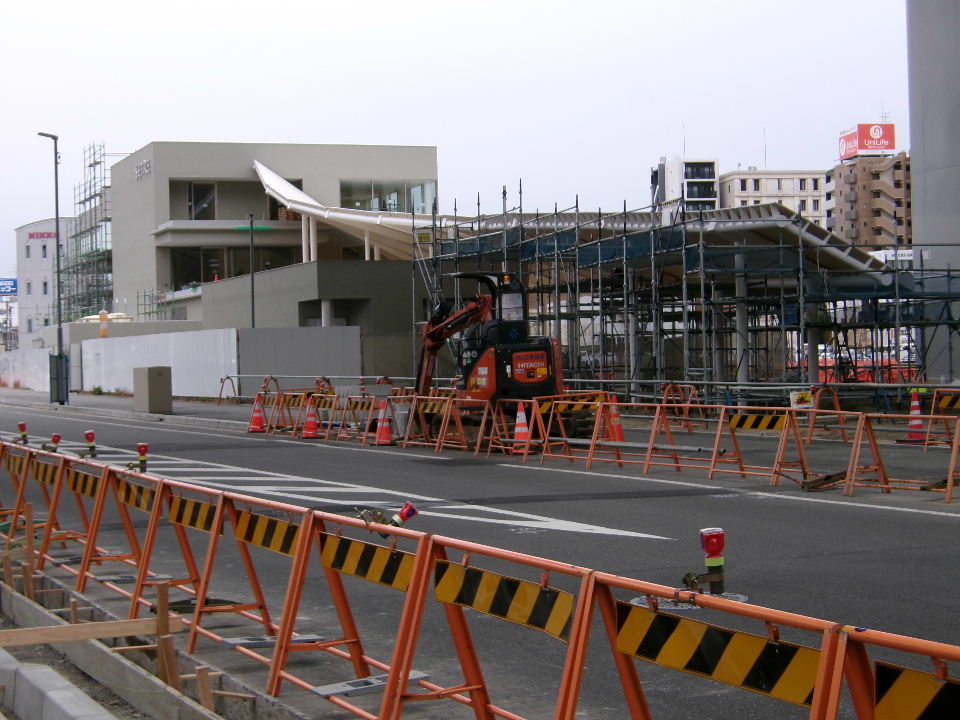

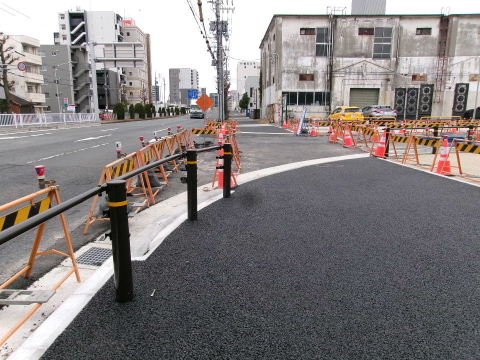

2022年01月30日。木植わり斜面に芝生。 |
|
|

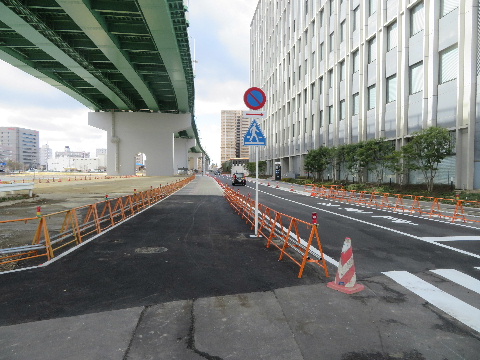

2022年02月20日。愛大南側の道路。高速側にも歩道が 出来、愛大側の歩道も拡幅された。 |
|
|
|
2022年07月06日。船溜沿い、中川運河右岸部以外ぐるりと9/10周通れるようになった。北東側から見る。 |
|
|
|

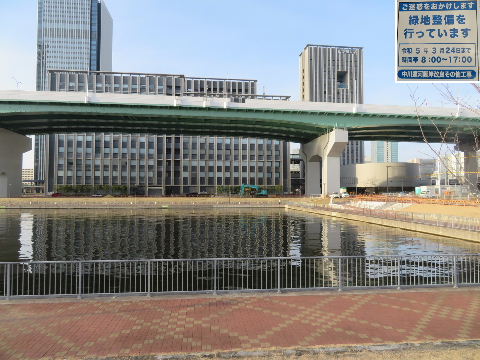

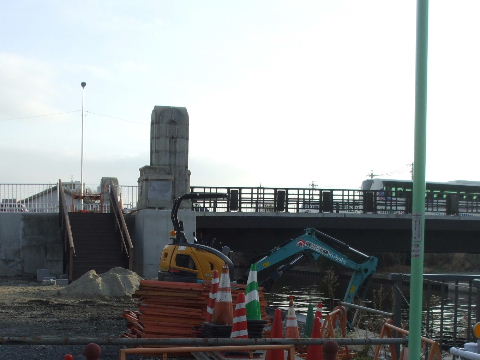

2023年02月12日。船溜まり東側、北側東半分の緑化工事。 |

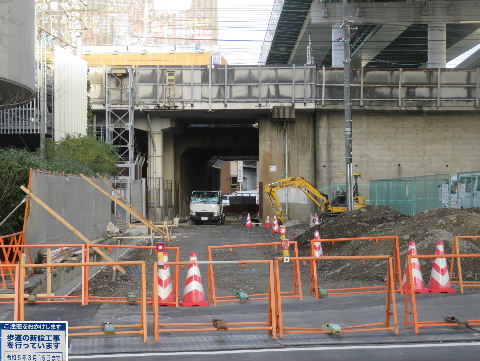

2023年02月12日。愛大南側の線路をくぐる道路。 長い間通行止めになっていたが歩道として復活する。 |
|
|

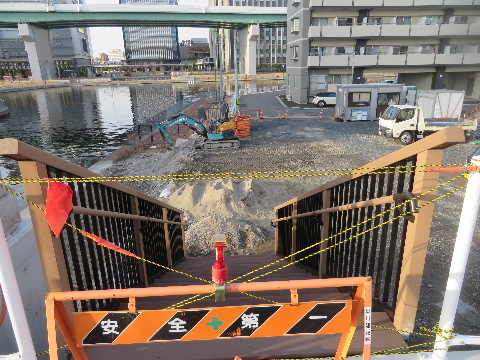

2023年02月12日。運河橋東袂から下りる階段が作られている。 |

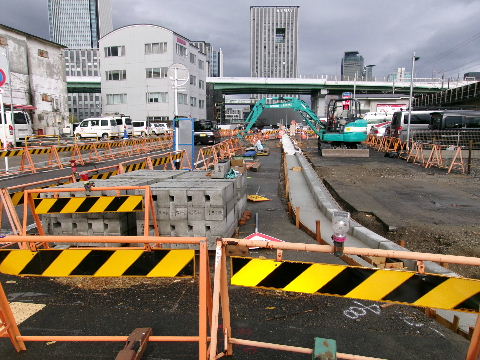

2023年02月12日。大須通り側から見る。 |
|
|

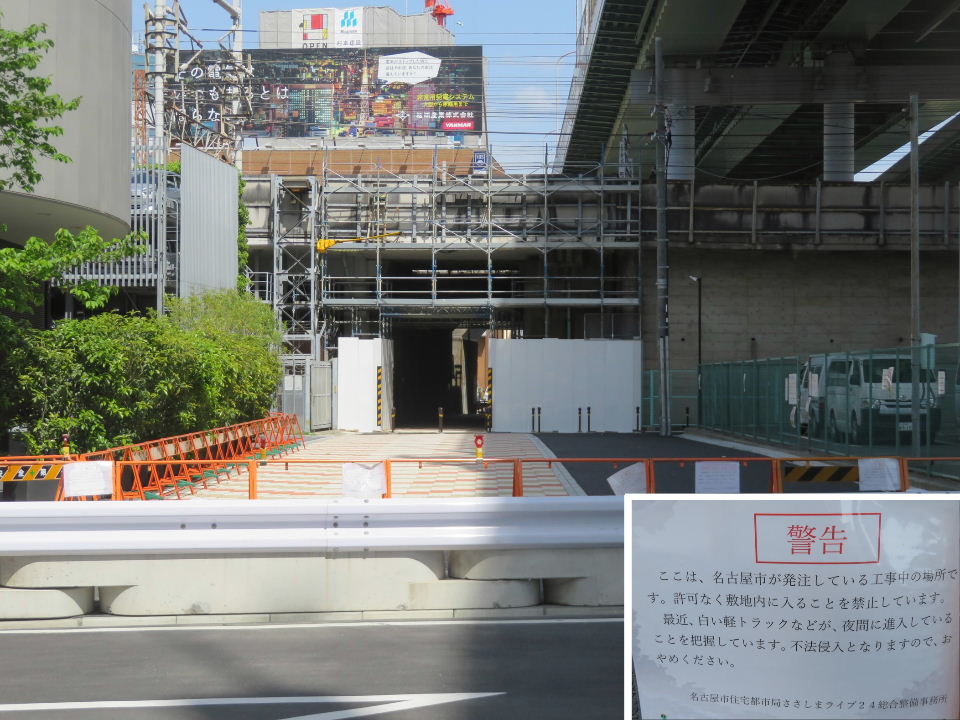

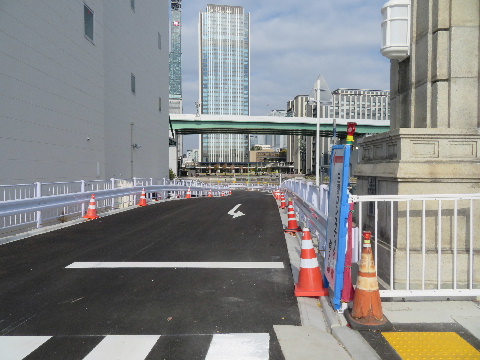

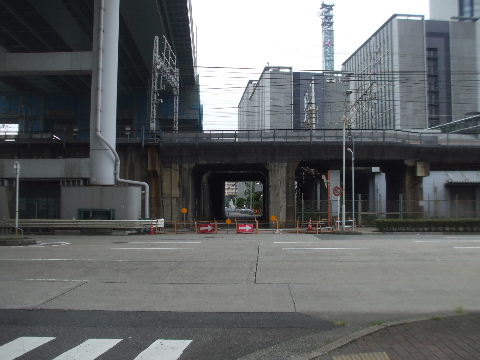

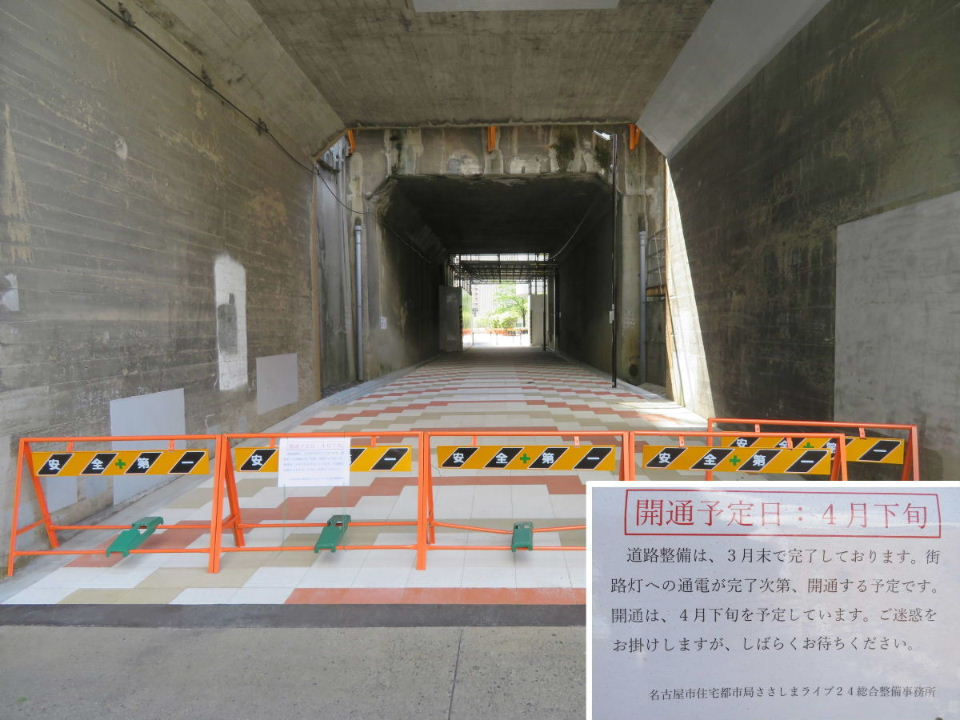

2023年04月16日。もうすぐ開通。 |

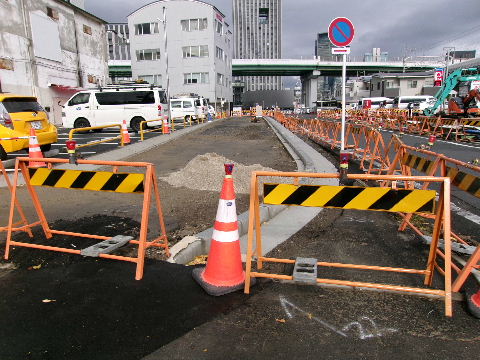

2023年04月16日。けしからん。 |
|
|

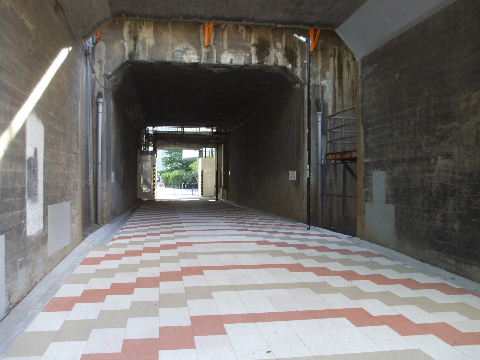

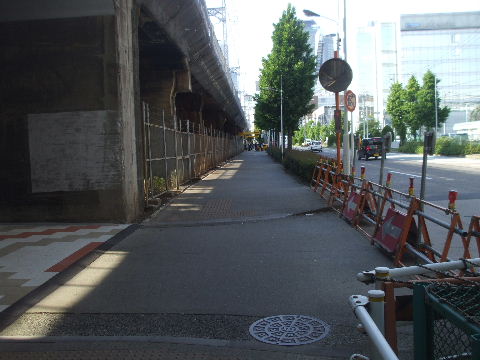

2023年05月12日。開通。中から船溜方向を見る。 |
2023年05月12日。名駅通側はガードレールで仕切った だけで車道のまま。 |
|
|

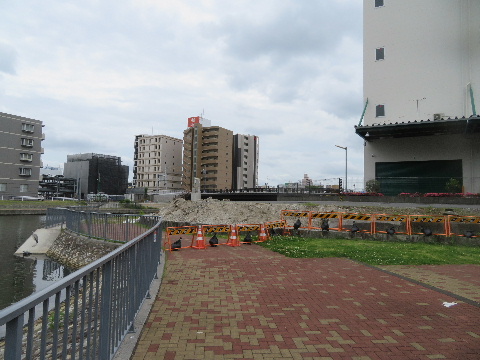

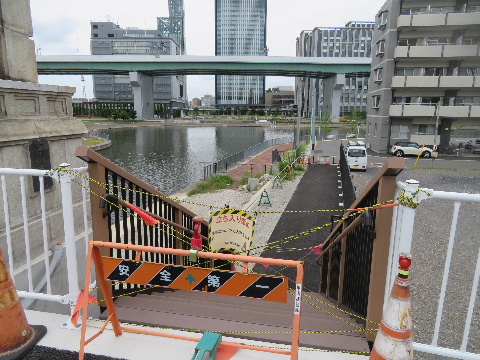

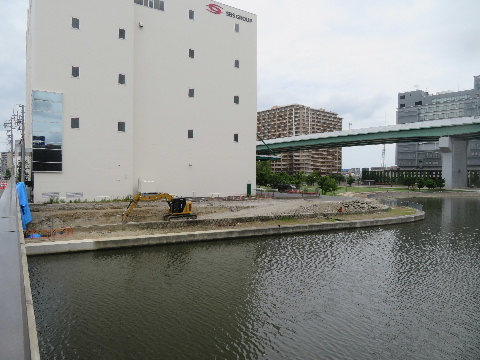

2023年05月28日。運河橋の工事がほぼ終わり橋に つながる右岸の整備中。 |
2023年05月28日。対岸から。 |
|
|
2023年05月28日。運河橋から。 |
2023年05月28日。いつものコンビ。何見てるの。 |
|
|
2023年05月28日。東側、右岸は橋の袂から下りる階段が 出来ているがまだ通行止め。 |

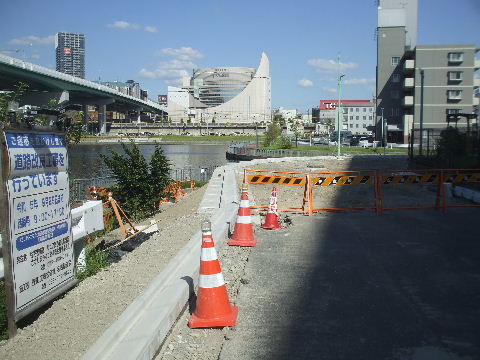

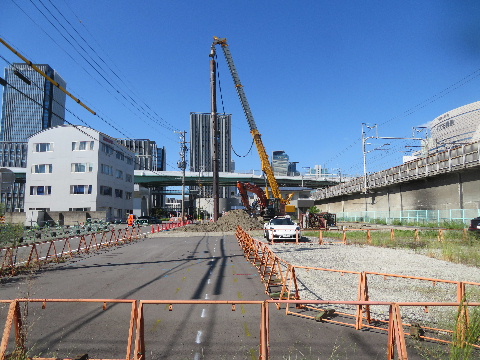

2023年09月24日。右岸にスロープ様の新しい道路が 出来てきた。 |
|
|
2023年09月24日。あとは運河通りとの接続部と舗装工事。 |
|
|
|
2023年09月24日。公園側から。 |
2023年09月24日。カーブしてスロープを上る。 |
|
|

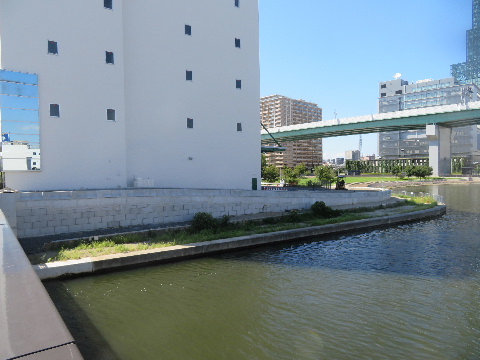

2023年09月24日。南東、大須通りから入った所のビルが 無くなりあとに重機が入っている。↑2021年08月07日の 画像と比べて見てね。 |
|
|
|

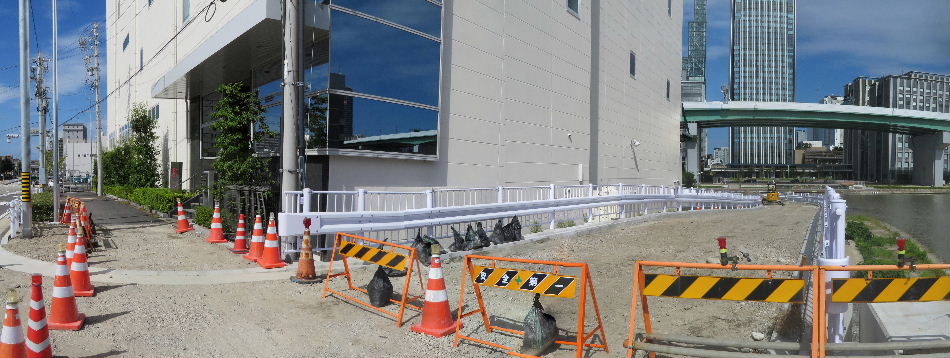

2023年10月07日。両側に柵が立ち運河通の歩道が切られて新しく交差点型の縁石。 |
|
|
|
2023年11月05日。船溜まり東側の道路で電線 地中化工事中。 |
2023年11月05日。大須通に出るところ、建物がなく なって電柱が道路用地の真ん中になってしまった。 |
|
|

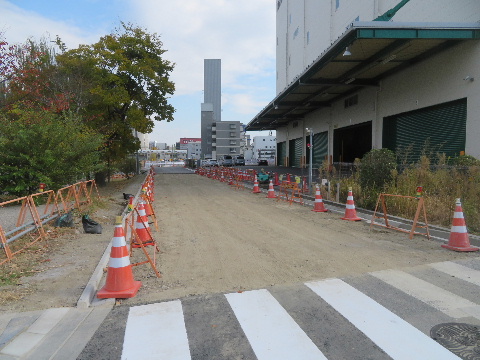

2023年12月03日。右岸から公園に入る道路、通れる ようになる。 |
2023年12月03日。椿町線に出る側はあと舗装工事。 |
|
|
2023年12月24日。舗装される。ただこの道路、右の 倉庫会社のトラックの出入りに使われていて 危ないからか運河橋側の入り口には「通行止め」の 看板が立っている。 |

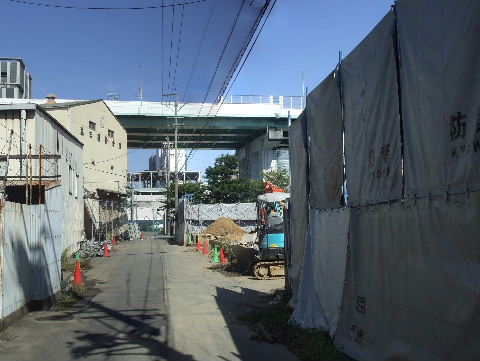

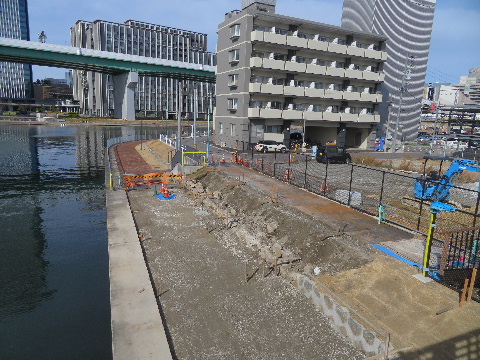

2024年02月24日。運河橋から入る道路の下を整備中。 |
|
|
2024年02月24日。運河橋越しに見る。どこまで整備 するのか。 |

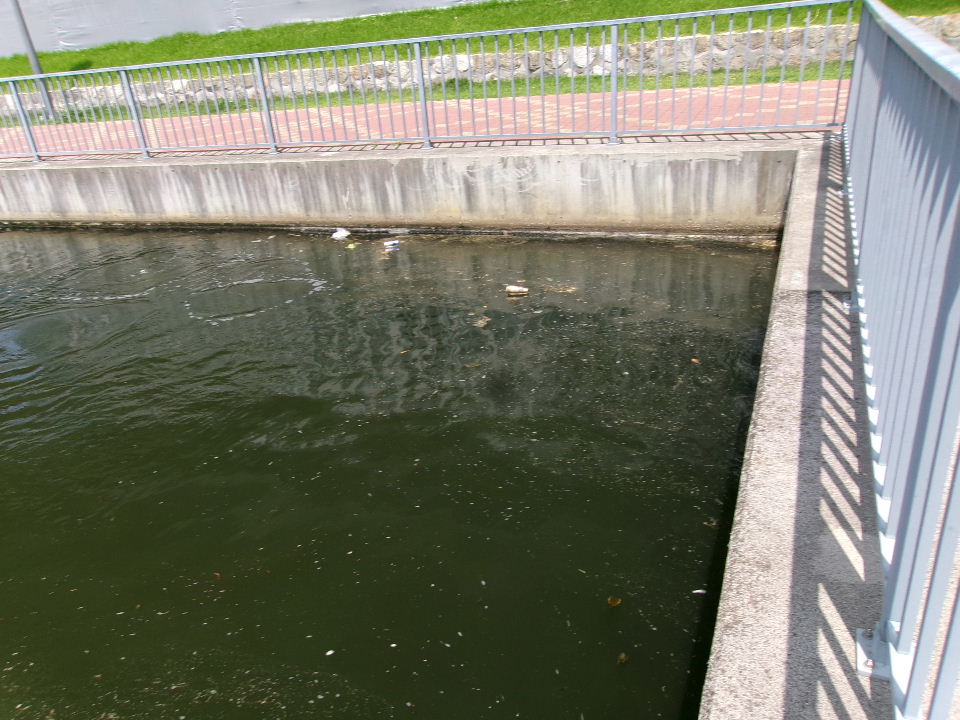

2024年02月24日。運河橋下流はこんな状態。 |
|
|

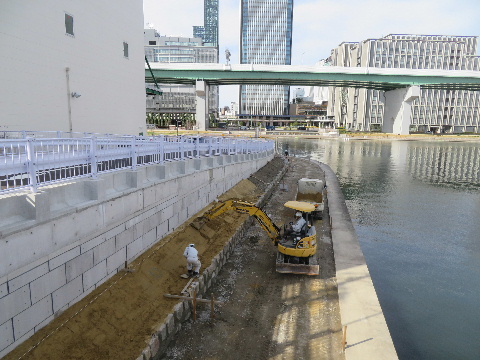

2024年02月24日。対岸も整備中。こちら側を下流 まで整備すれば露橋下水処理場上の公園や松重閘門 までつながる。 |
2024年02月24日。一つ下流の猿子(えんこ)橋から見る。 |
|
|
2024年05月19日。猿子橋から右岸を見る。岸壁 整備は運河橋の手前で終わりフェンスが立てられて こちらまでは来られない。 |
2024年05月19日。左岸も同様。 |
|
|

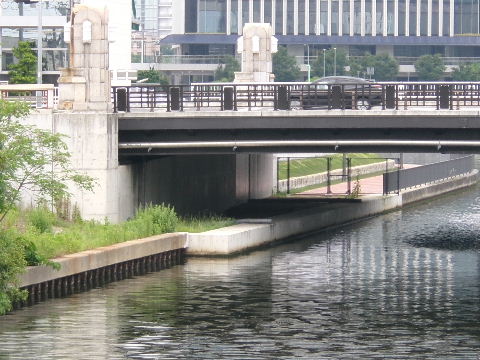

2024年05月19日。右岸整備終了。これで岸壁に 沿って船溜を一周できるようになった。 |

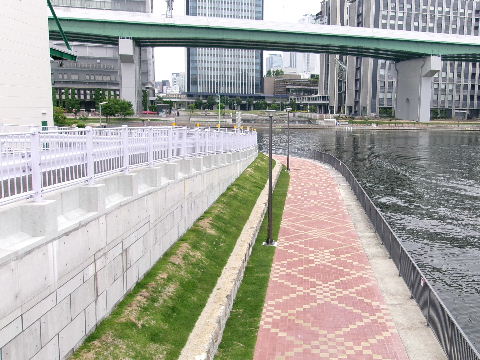

2024年05月19日。左岸整備終了。こちらは木製の 階段で下りる形。 |
|
|

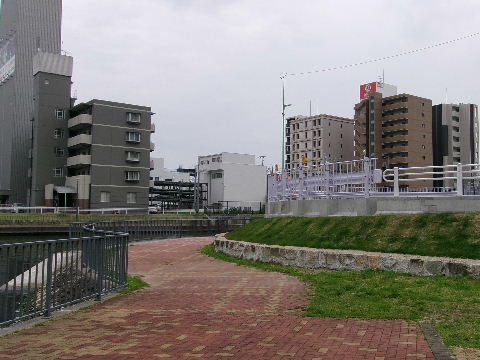

2024年05月19日。柵が撤去され運河橋手前まで 入れるようになった。まだあまり踏まれていない タイルが手前より明るい色をしている。 |
2024年05月19日。「処理水」と記されたマン ホール。この下を露橋下水場で処理した水が通って ささしまライブ内で使われている。 |
|
|

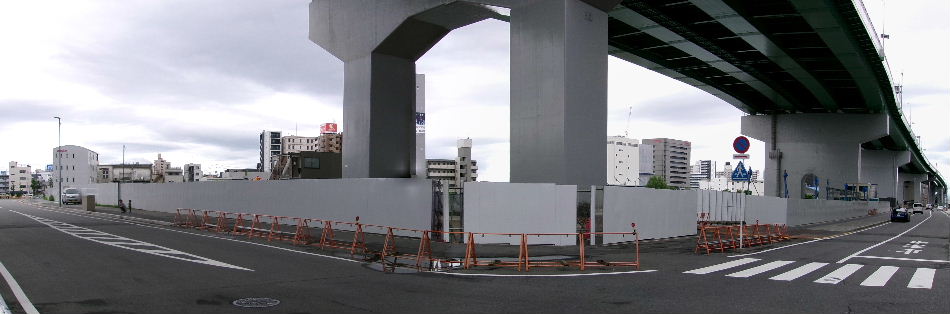

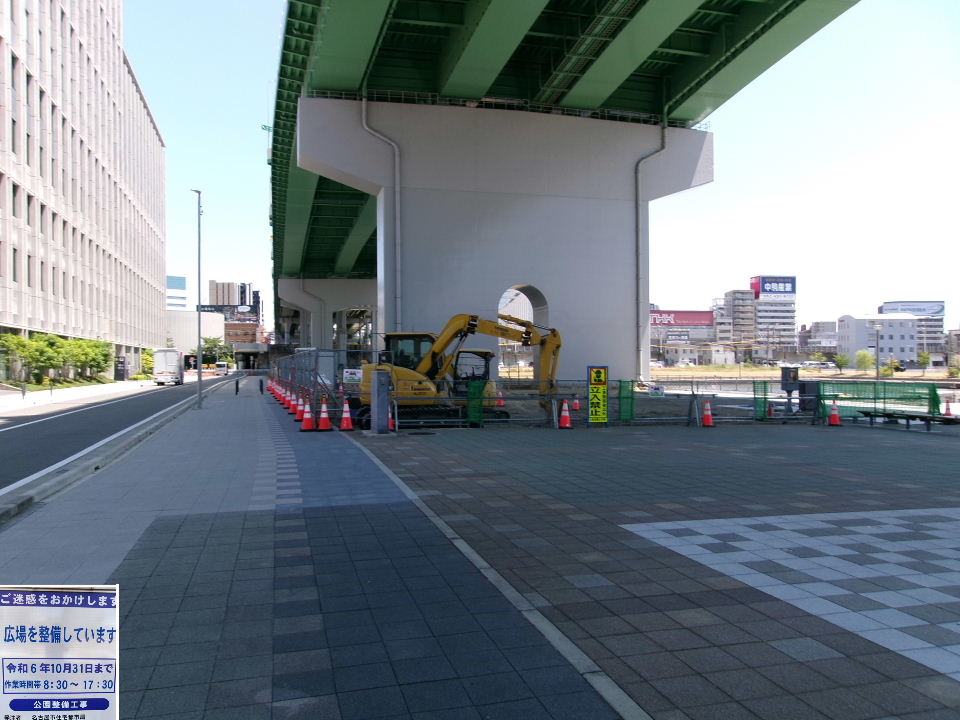

2024年08月11日。高速下の広場。高速道路の橋脚 一つ分東へ広げる工事中。 |

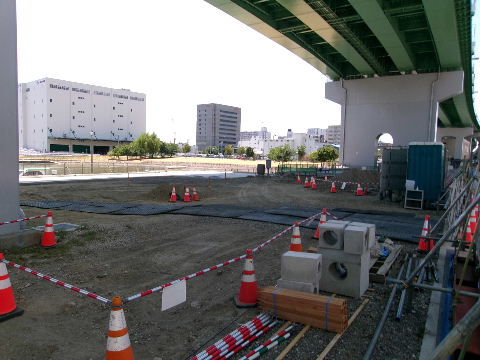

2024年08月11日。 |
|
|
2024年09月16日。船溜まり寄りで床貼りとベンチ。 |
|
|
|

2024年10月13日。床張り大体終わった感じ。 |
|
|
|
2024年10月13日。手前と同じデザインでできてきた。 |
2024年10月13日。船溜まり東側。 |
|
|

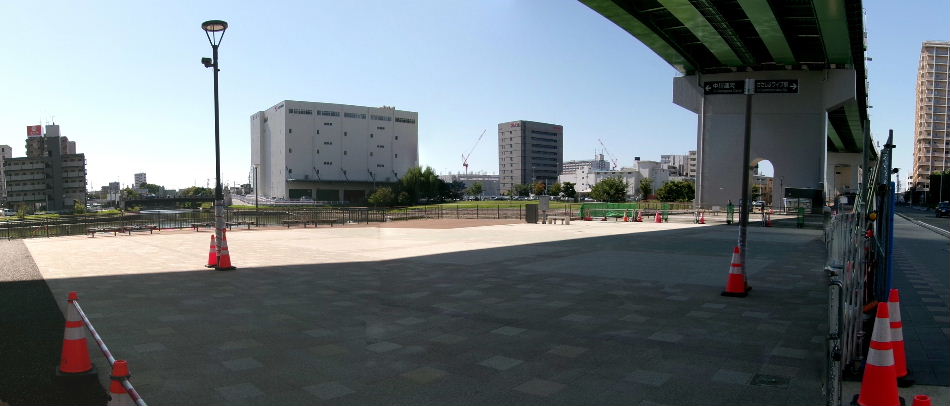

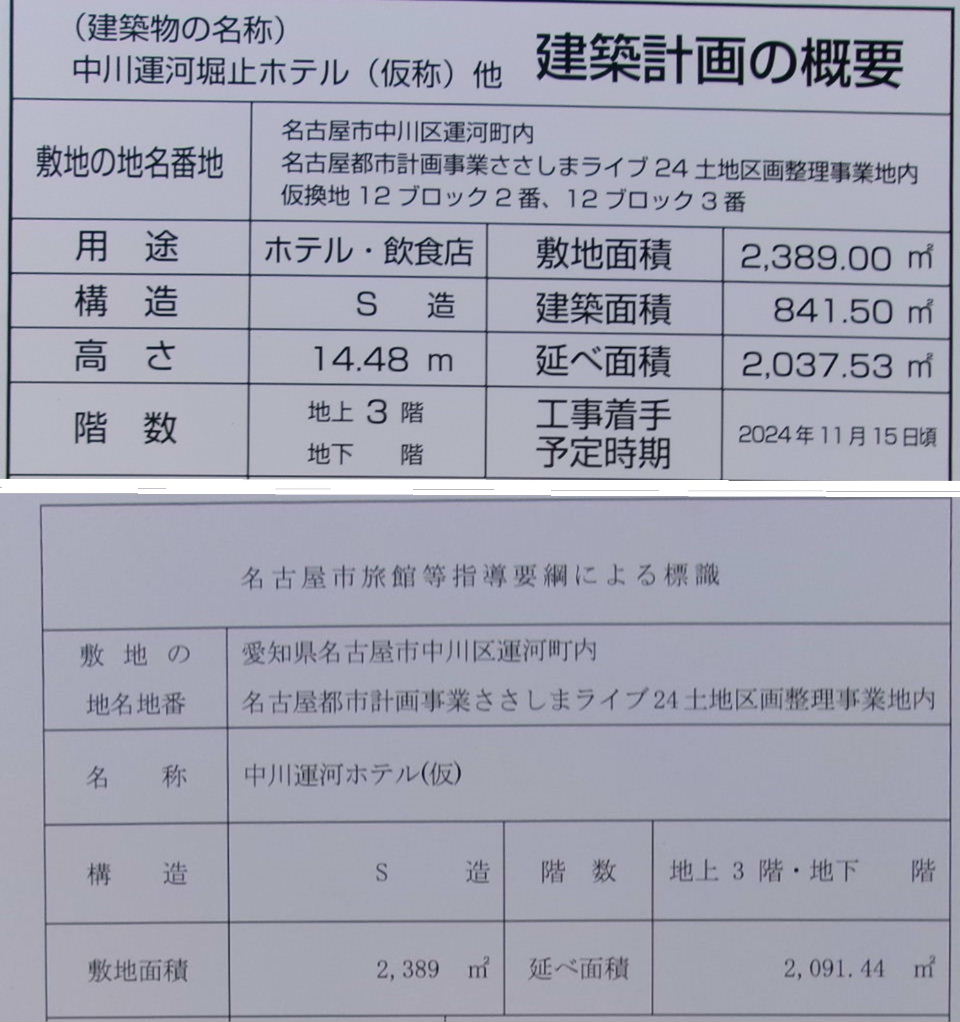

2024年10月13日。ようやく工事が始まる。 |

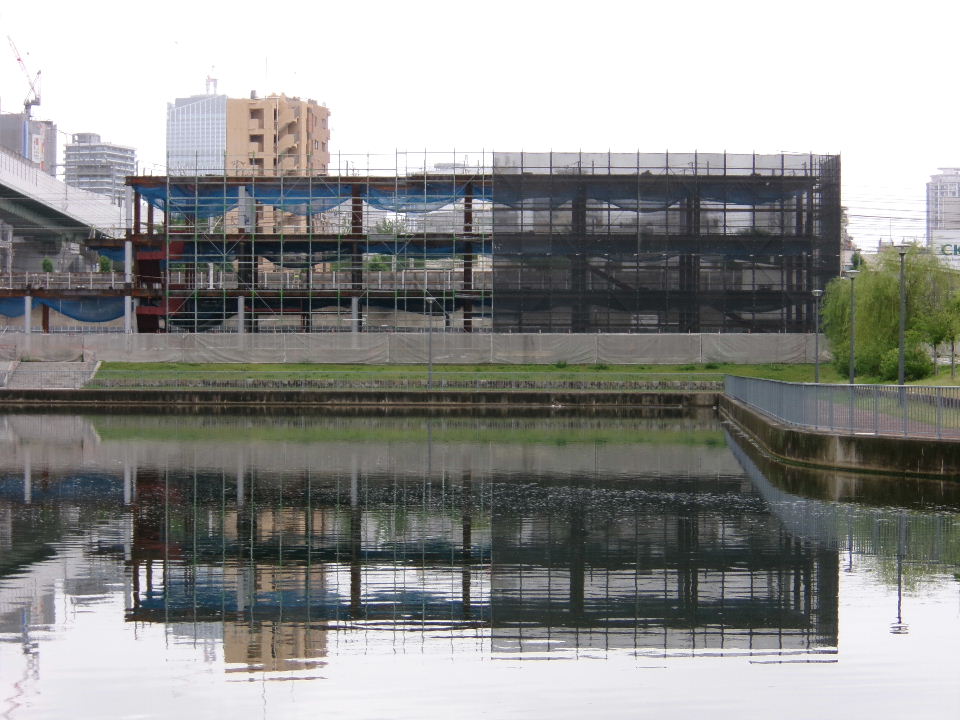

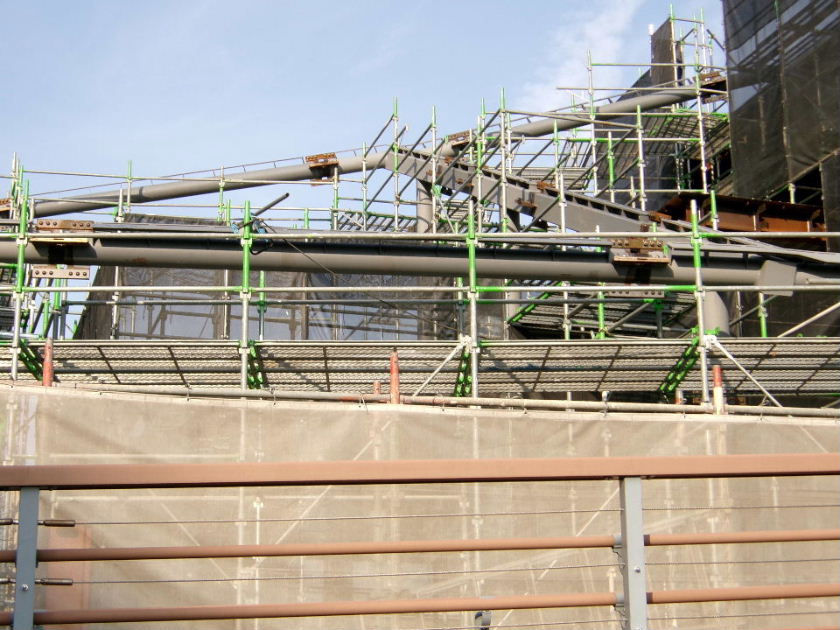

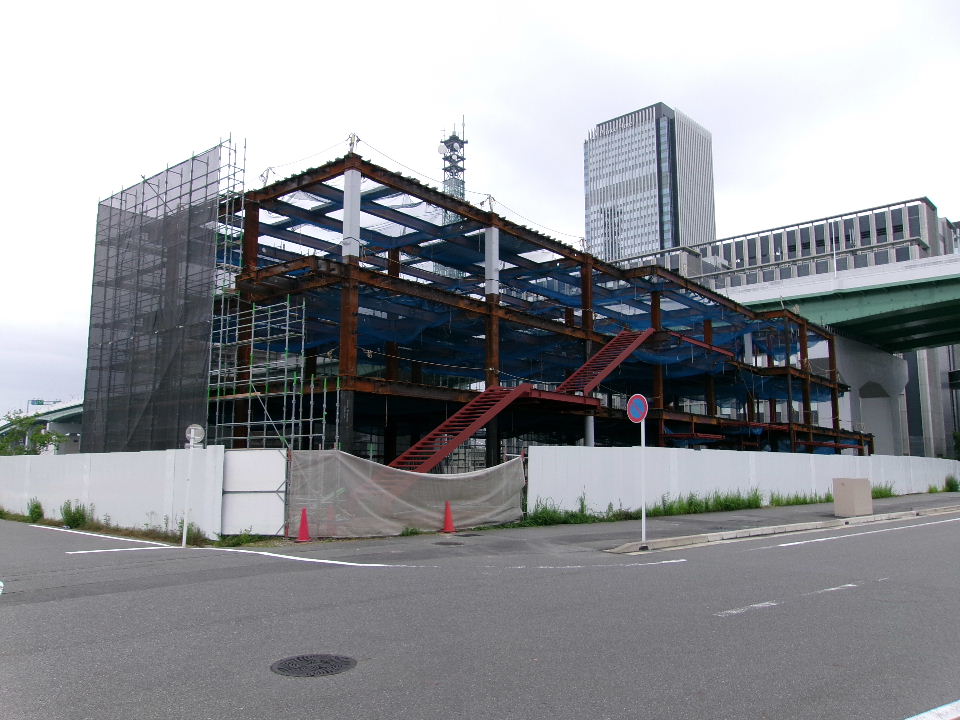

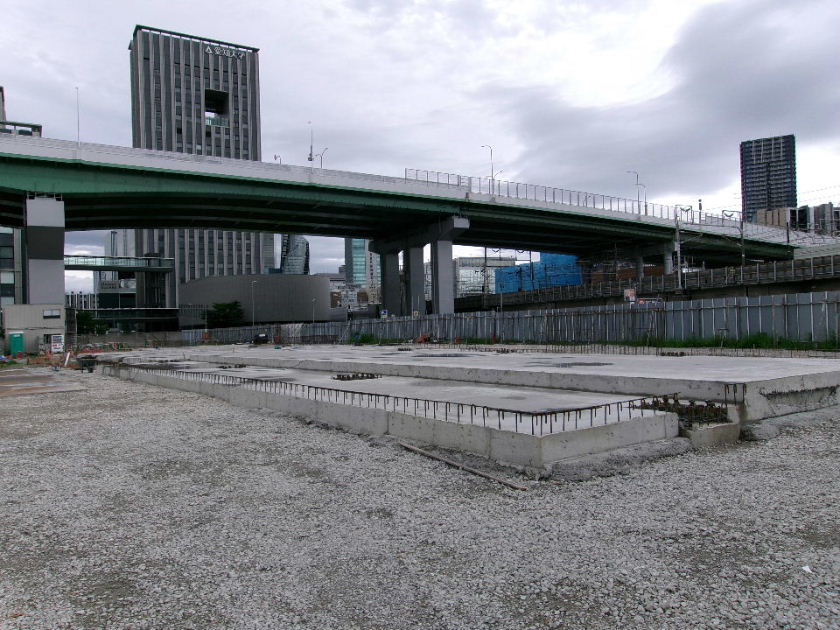

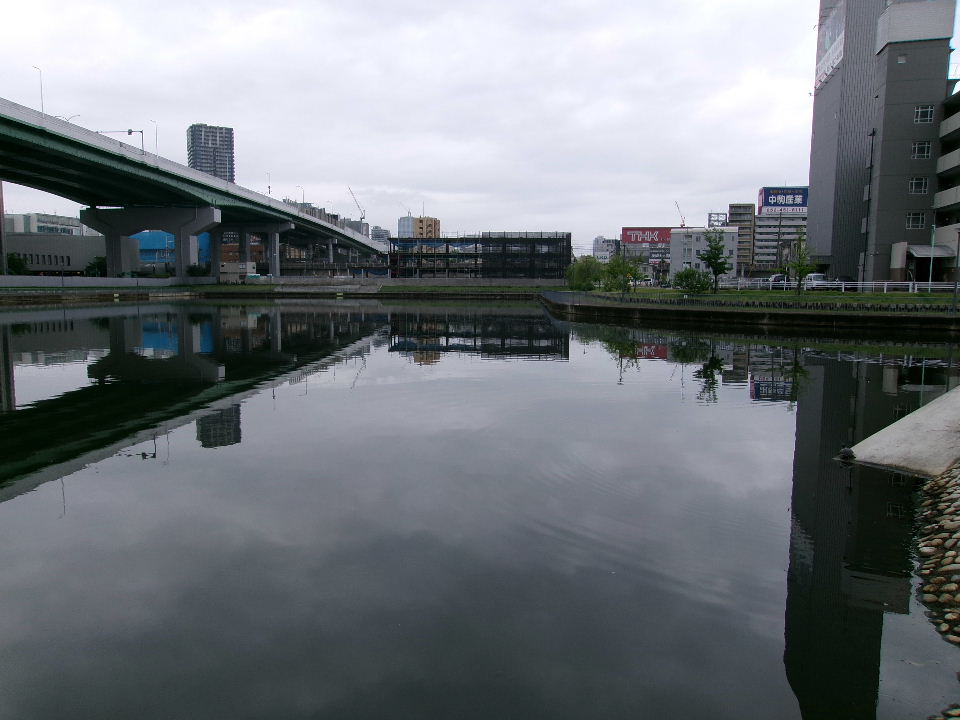

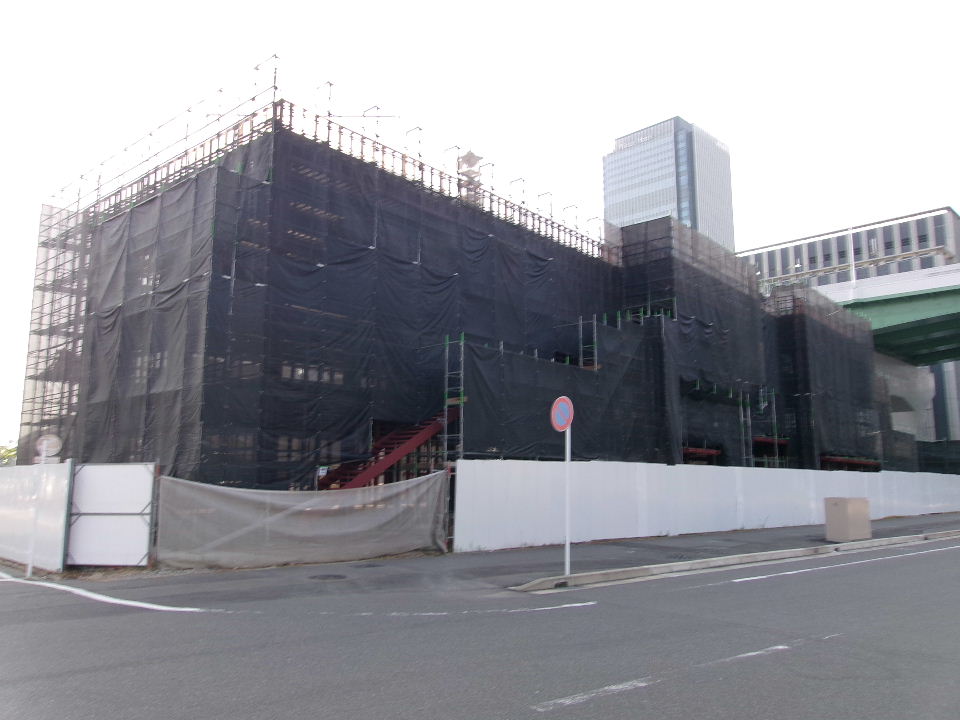

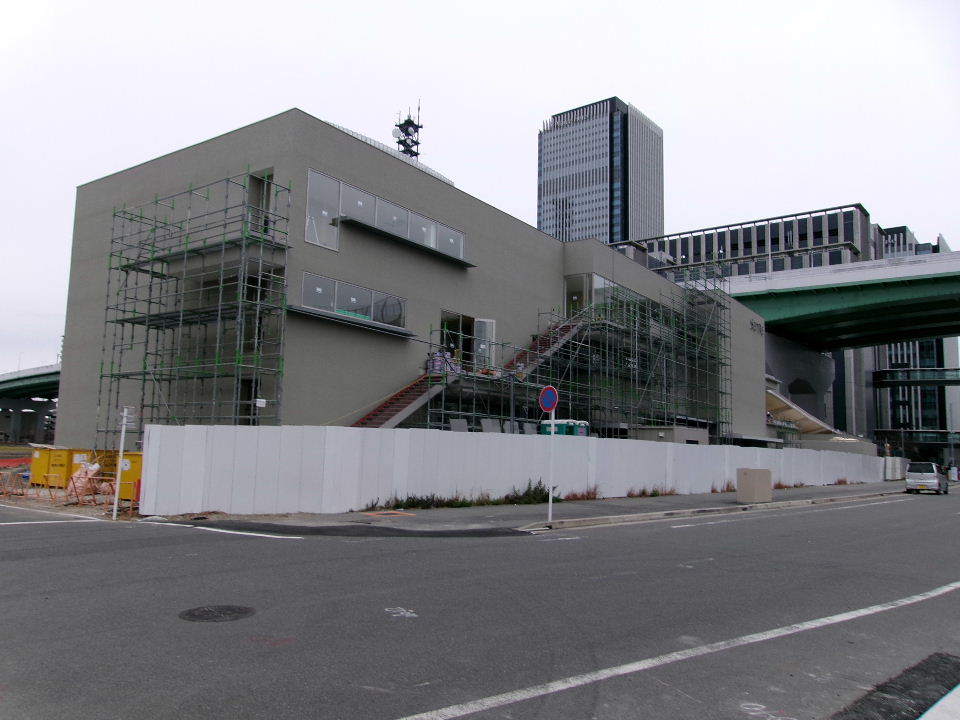

2024年10月13日。 |
|
|
