アレコ レコレク ション2
アレコレコレクション>名古屋近辺工事見物>超高層ビル編>大名古屋ビルヂング工事見物大名古屋ビルヂング(34階)工事見物

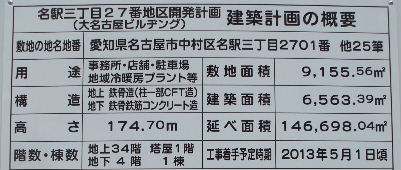

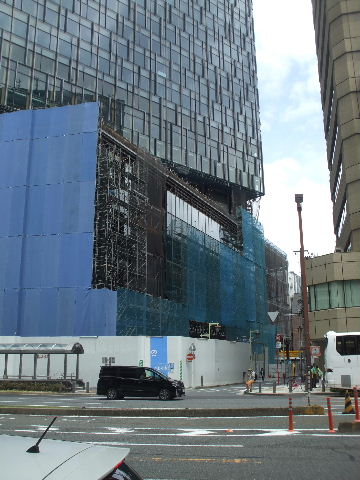

大名古屋ビルヂングは地上34階、地下4階、174m。2015年完成予定。
旧ビル解体までの画像はこちら

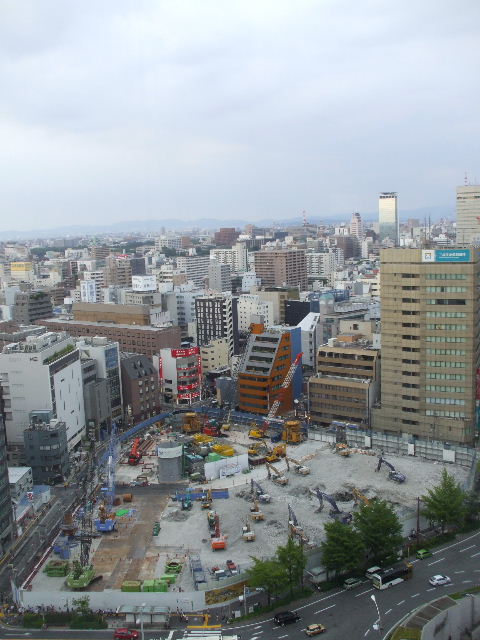

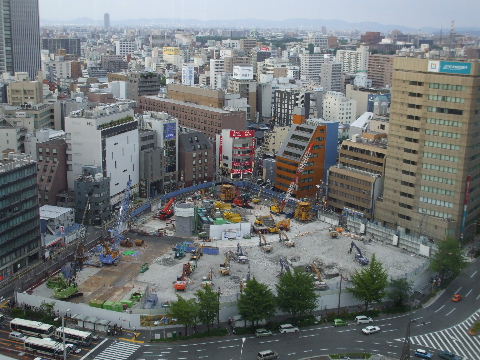

2013年5月26日。これから工事。 |
---|
大名古屋ビルのない風景を見ておく。
2013年5月26日。タワーズテラス名鉄寄りから見る。この真ん中ら 辺に立ちあがってくる。 |
2013年5月26日。西、タワーズテラスから見る。裏のビルの並びが 見えるのも今のうち。 |
---|---|
2013年5月26日。ミッド前から見る。東洋ビル南面が見えるのも 今のうち。 |
2013年5月26日。裏からタワーズの下の方まで見えるのも今のうち。 |
---|---|
2013年5月26日。タワーズから見る。奥の景色も 超高層部で遮られることになる。 |
2013年7月13日。北から見る。突当りに立ちあ がってくる。 |
---|---|
工事

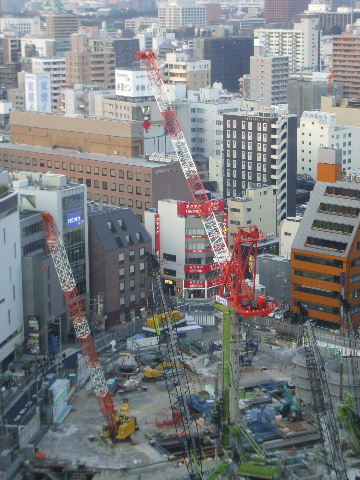

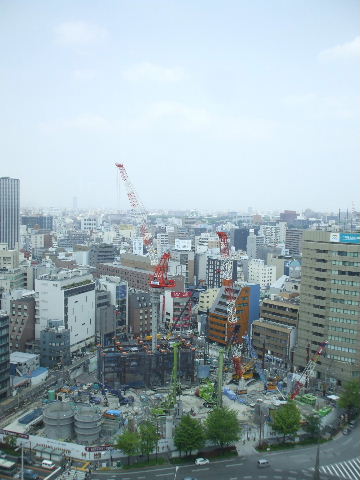

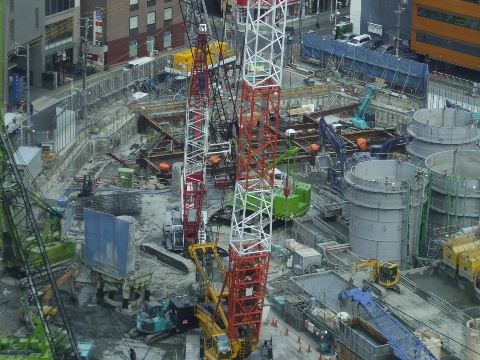

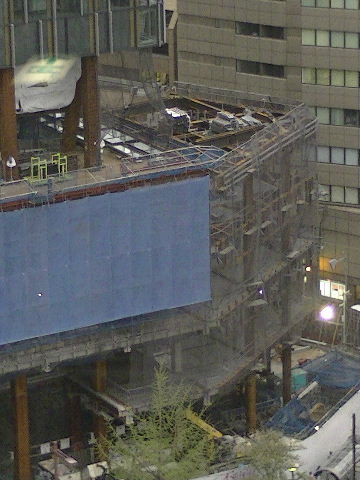

2013年5月26日。大型の重機を入れるために鉄板が敷かれてい る。 |
2013年6月15日。重機入り始まる。 |
---|---|

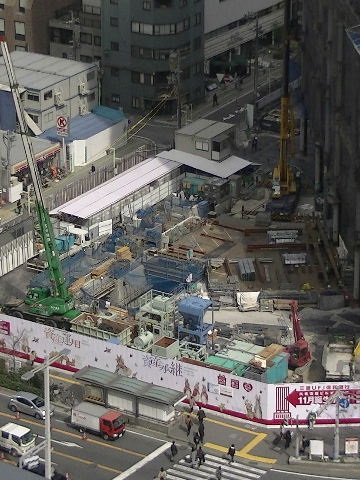

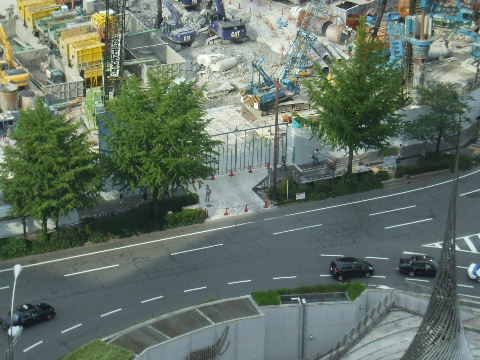

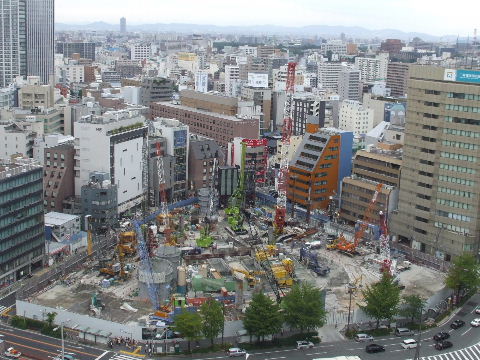

2013年8月4日。北、東洋ビル側の出入口前に物が置かれて使えなく なったからか、正面、ロータ リー側に新しい出入口が出来ている。 |
2013年8月4日。アップ |
---|---|

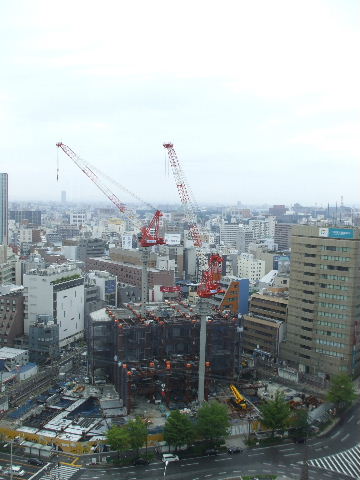

2013年8月24日。工事の進み具合に合わせ重機が移動したり現れ たり無くなったり。 |

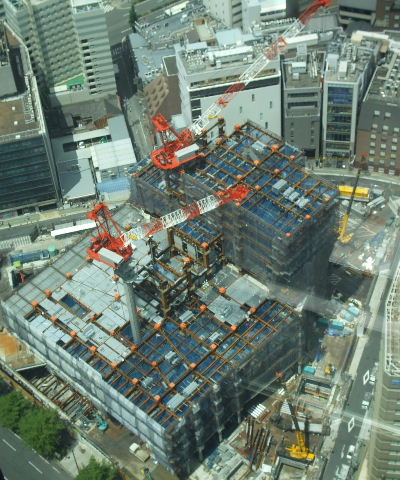

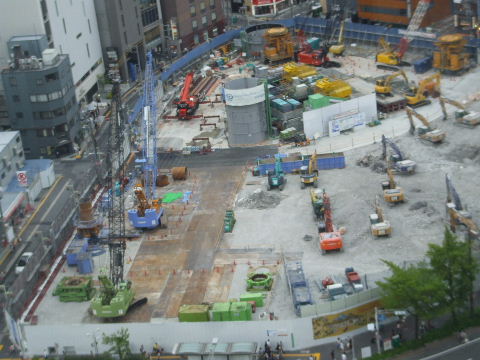

2013年11月30日。ミッドから見下ろす。基礎工事続く。 |
---|---|
2013年12月14日。一番奥(北東側)で少し掘り下げた所に鉄骨を 組んでいる。 |

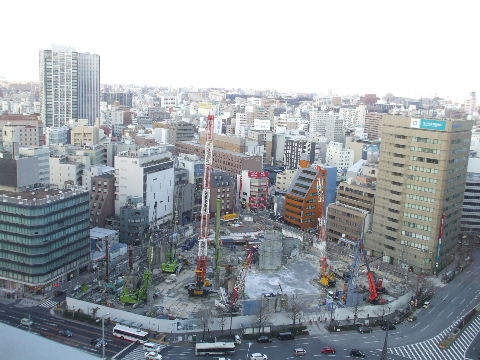

2014年1月26日。手前の方がちょっと片付いているように見えるが まだまだ基礎工事続く。 |
---|---|
2014年1月26日。奥で鉄骨を組んでいたのがコンクリートで固まっ ている。 |

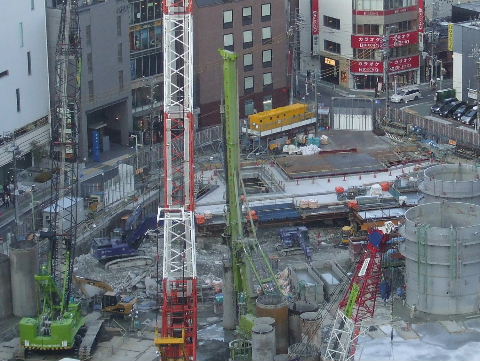

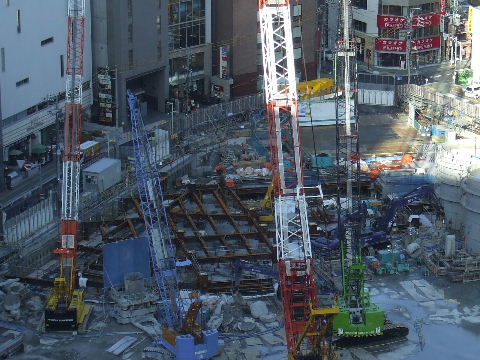

2014年2月9日。奥、鉄板が敷かれ手前にさらに鉄骨が組まれて いる。地下工事か。 |
---|---|

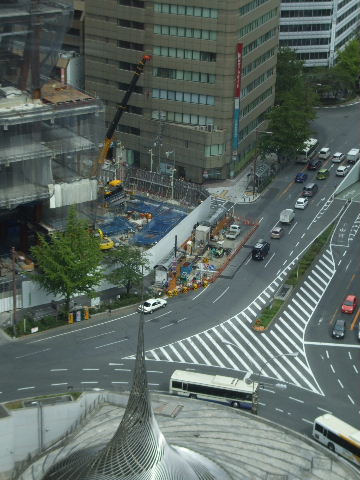

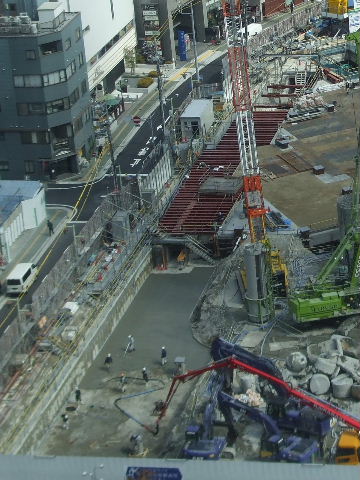

2014年3月1日。鉄骨組んだ所にコンクリートがはられていく。 | 2014年3月8日。東洋ビル側の敷地北 沿いに鉄骨組まれ、手前の名駅通り 側には一面コンクリ ートがはられてい る。 |
---|---|

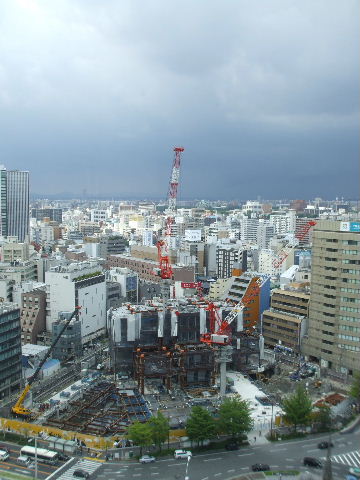

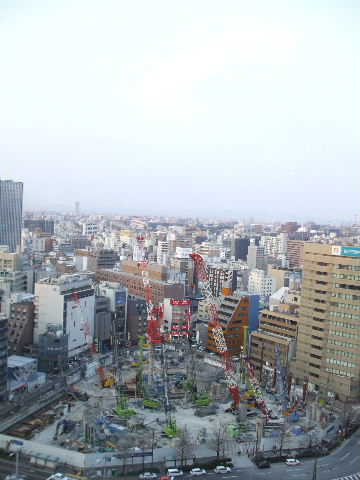

2014年3月23日。クレーン立つ。 | 2014年3月23日。アップ。 | 2014年4月27日。まだ地上には何も組まれ てないけどクレーンが高くなったような気が する 。 |
---|---|---|

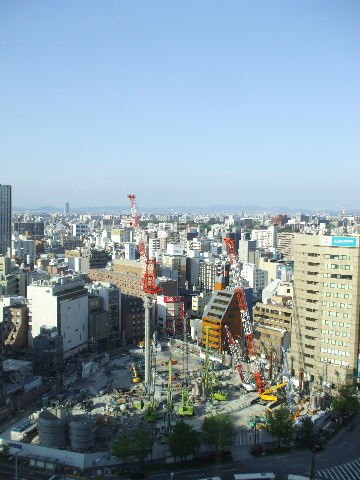

2014年5月3日。鉄骨組み始まる。細いから 低層部のか。 |
2014年5月3日。ミッドから見下ろす。 | |
---|---|---|

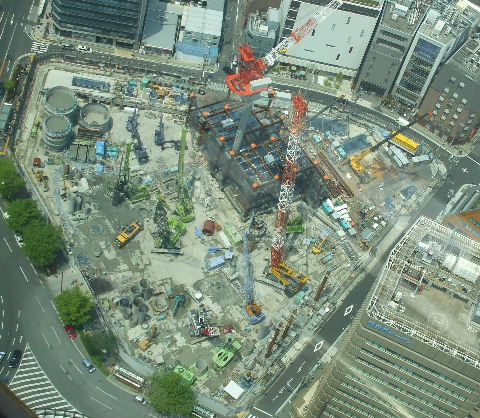

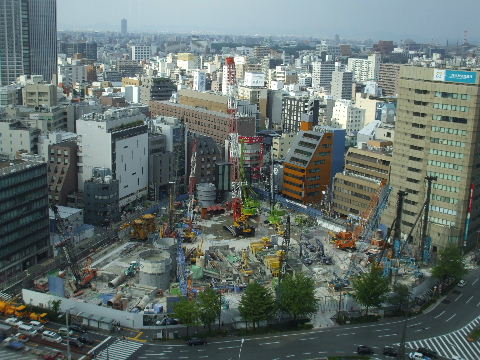

2014年6月3日。少しだけ組んだ鉄骨の下や周りで地下をほじくってい るようだ。掘り出した土の山が手前に出来ておりダンプで運び出してい る。 |

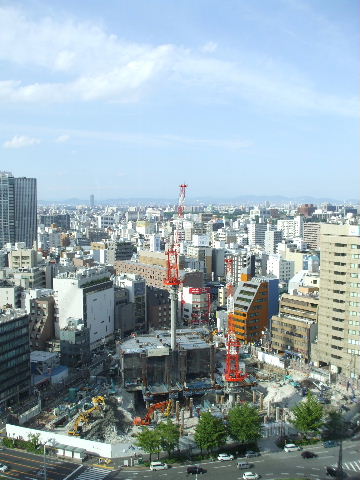

2014年6月14日。手前、駅前ロータリーに近 い側にもう一機クレーン立つ。 |
|
---|---|---|

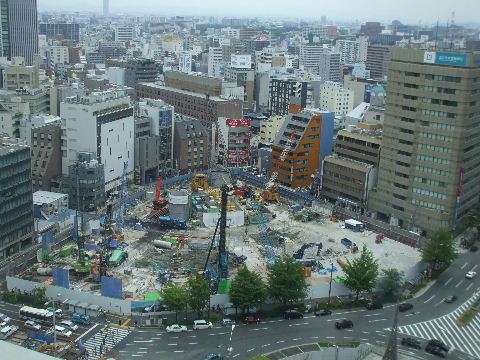

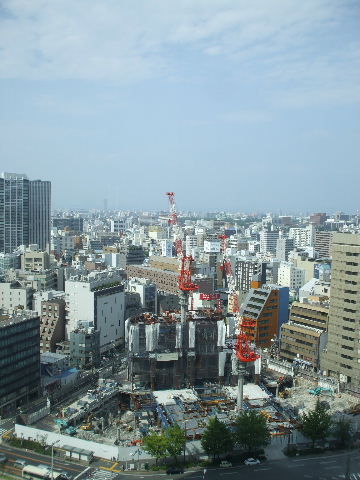

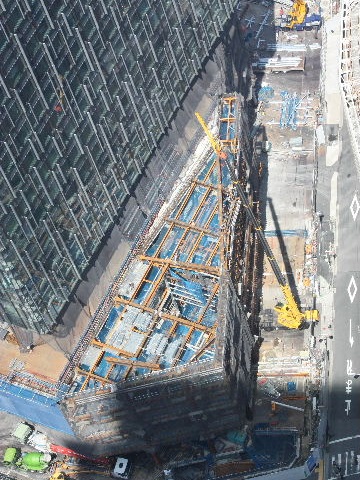

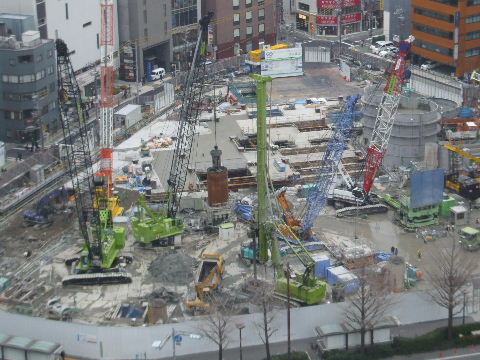

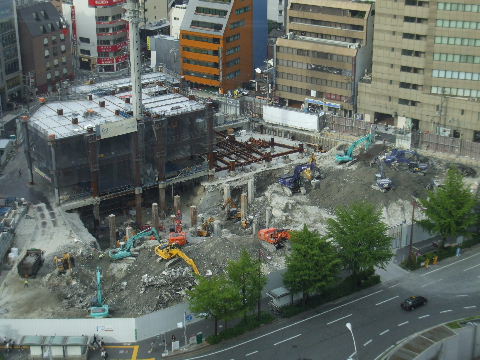

2014年6月29日。漸く積み上げ始まる。また 敷地殆んどいっぱい地下 へ掘り下げられて いる。 |

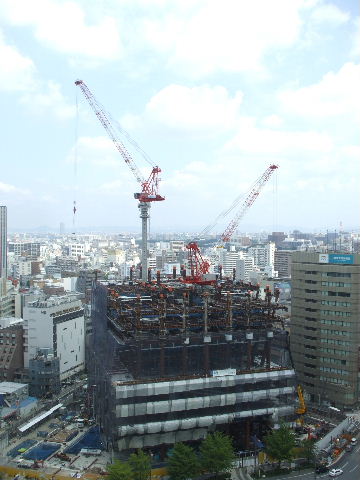

2014年7月5日。組んであった鉄骨の手前で も鉄骨組みが始まってい る。また、地面を掘 り下げた所に鉄骨を組み、コンクリートの地 平面を作っている。工 事塀が黄色くなってい るのはビール会社の広告が入った為。 |

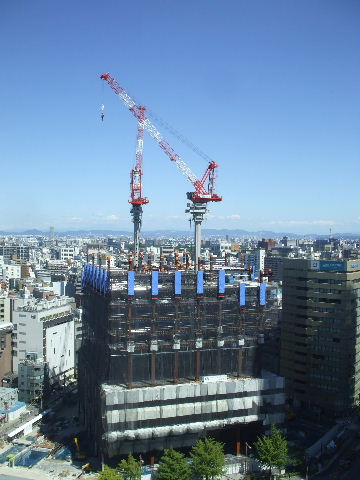

2014年7月13日。4階までの組み立てが手 前に広がってきている。地 平面のコンク リート固めも進む。 |
---|---|---|

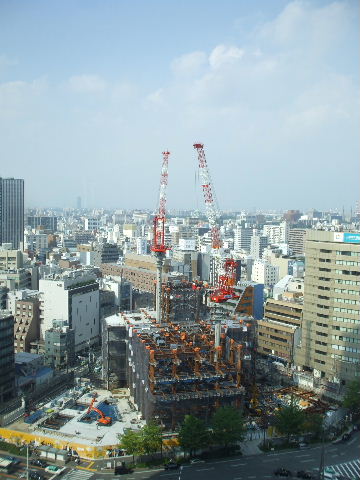

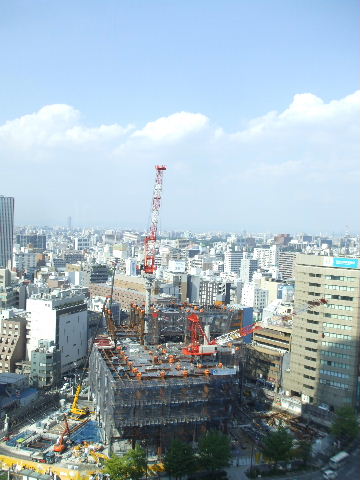

2014年7月21日。4階までの鉄骨が手前に 広がってきて、奥では7階 まで組み立て始 めている。地平面が大分とコンクリートで固 まってきてこれで上は34階 に向けて積み上 げ、下は地下4階まで掘り下げる工事が進 む。 |

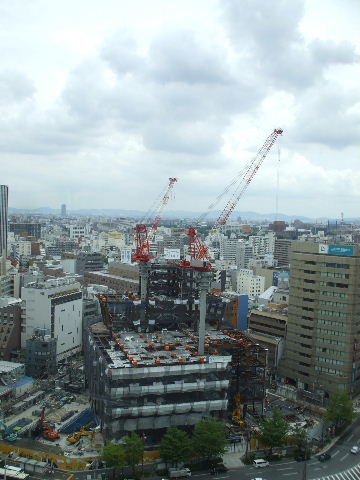

2014年7月26日。7階までの鉄骨組み進む。 | 2014年7月26日。両端の鉄骨は外へ傾斜し ている。 |
---|---|---|
2014年7月26日。地下を掘り下げた土を穴 から掬い出し、ダンプで運び出す。 |

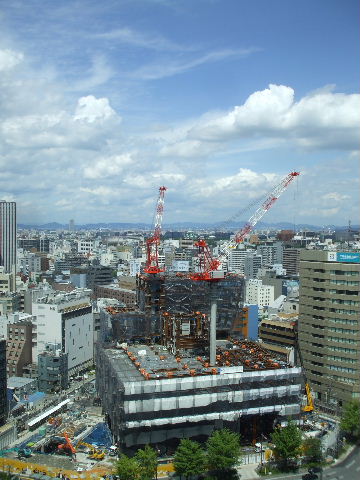

2014年8月2日。右奥で10階まで積み上げ 中。手前のクレーンも高くなっている。 |
2014年8月11日。奥の方で鉄骨組進む。 |
---|---|---|
2014年8月11日。両端はさらに傾斜したまま 積み上げられている。 |

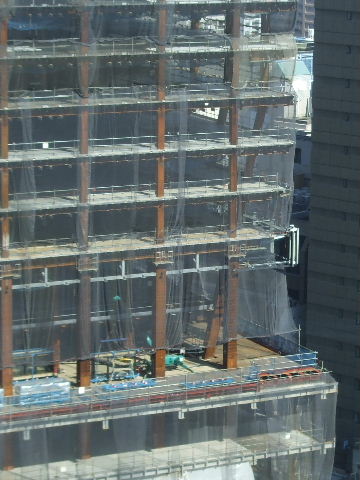

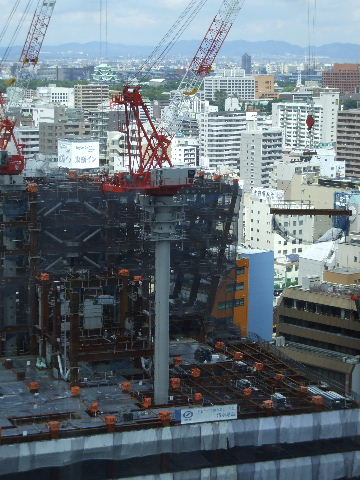

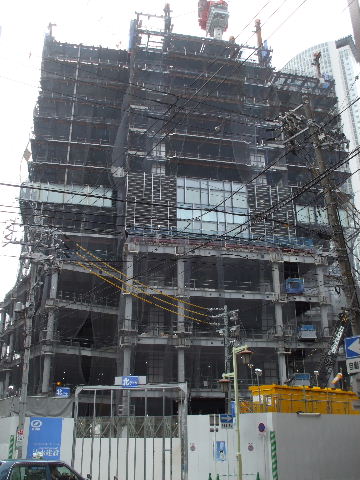

2014年8月11日。以前は鉄骨が低い所と高い所の境目辺 りに道路があったので前のビルに比べると下層階は奥行 きがある。よく見ると斜めの鉄骨が結構ある。 |
---|---|
2014年8月17日。奥の方は全体10階まで進 み、クレーンが高くなって いる。 |

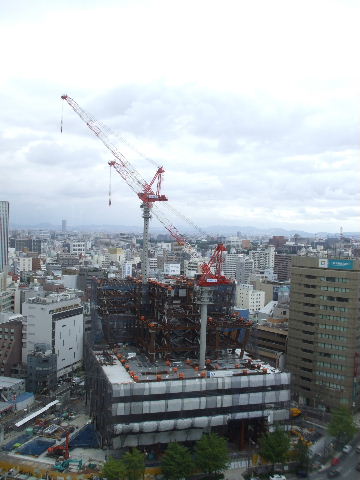

2014年8月30日。10階までの鉄骨組みが進 み、手前のクレーンは顎ま で鉄骨に埋もれ ている。 |
2014年8月30日。裏側。5階の所に少し外 壁が貼ってある。タワーズ も段々見えなくな ってきた。 |
---|---|---|

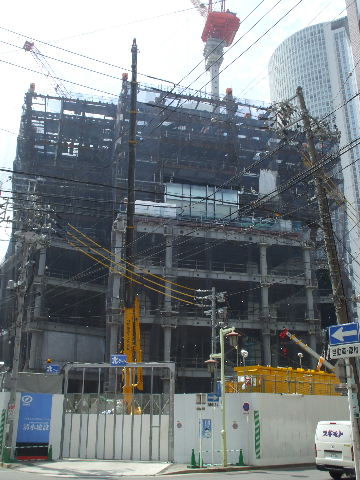

2014年9月6日。手前のクレーンも高くなり鉄 骨は12階へ。広告が終 わって工事塀は元の 白色に。 |

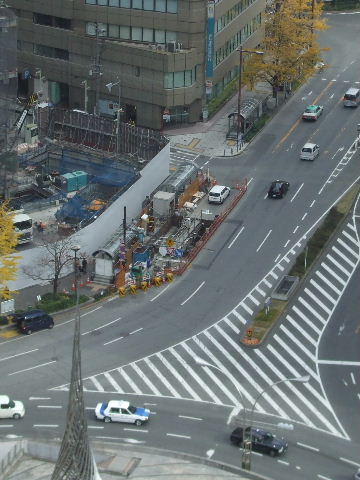

2014年9月6日。ビル地下と地下街の接続 部の工事なのか、ビル前の 桜通を一車線 虎柵で囲っている。 |
2014年9月14日。12階から13階へ。 |
---|---|---|
2014年9月20日。さらに13階まで組み立て 中。 |

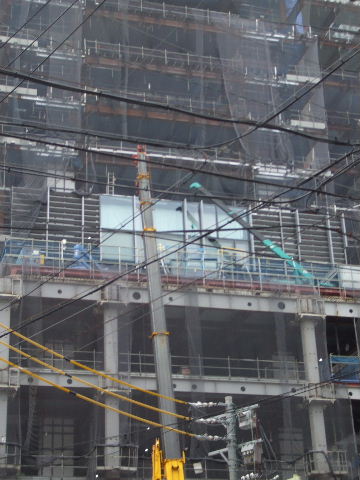

2014年9月20日。裏側の以前少し窓ガラス みたいのが付いていた所に 窓ガラス取り付 け中。試しにつけているのか、これからここ から広がって行くのか。ガ ラスにクレーンが 映る。 |
2014年10月4日。両側にも角を少し回り込む 所まで窓ガラスつく。 |
---|---|---|

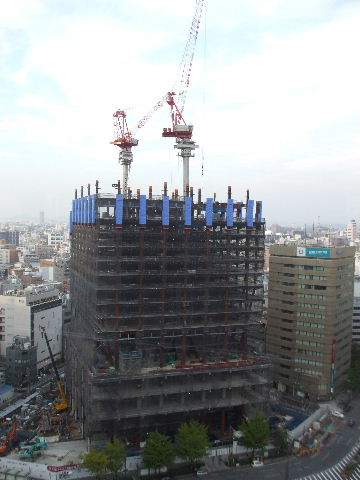

2014年10月4日。鉄骨は15階まで。さらに16 階へ。 |

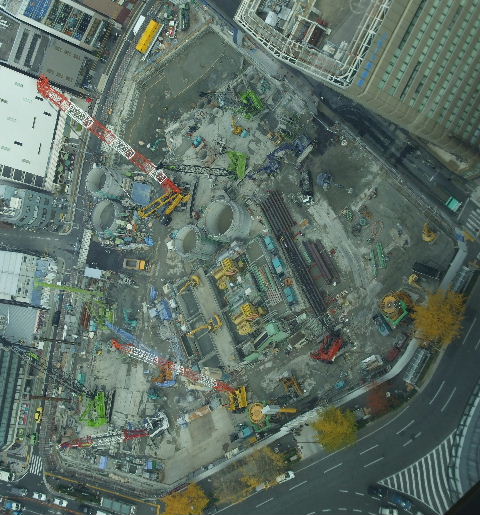

2014年10月4日。地下の掘削も続きダンプ が次々と土を運び出す。 |
2014年10月4日。車道の工事は歩道寄りの 車線に移動。 |
---|---|---|

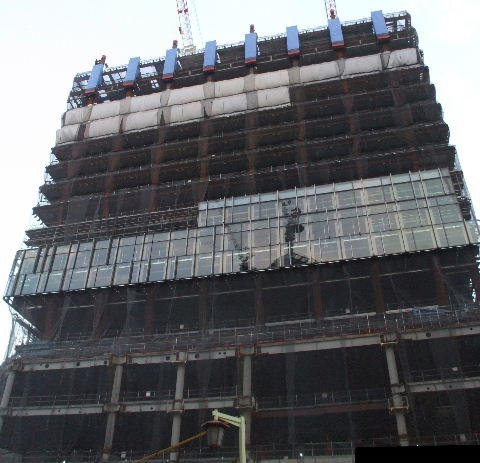

2014年10月11日。か細い鉄骨がぼそぼそ と上へ伸びていく。 |
2014年10月19日。鉄骨17階へ。 | 2014年10月19日。6階辺りにビルの裏から 回り込んで取り付 けられている窓ガラス、三 面取り付け終わり正面側にも取り付け部材 がついてい るのでこの後ついてくるものと思 われる。 |
---|---|---|

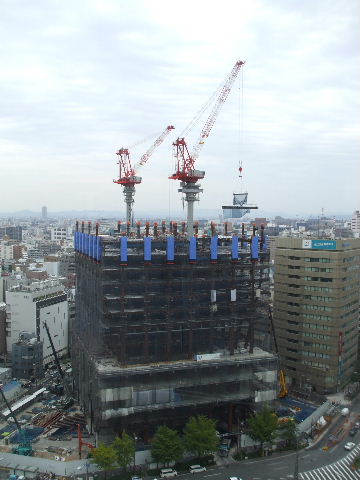

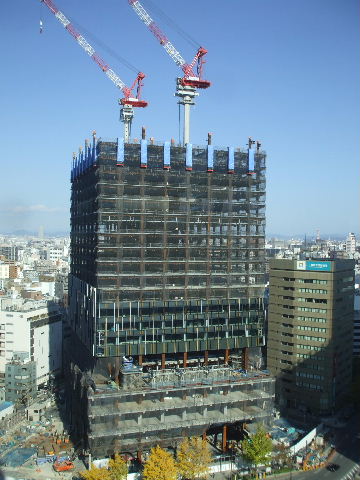

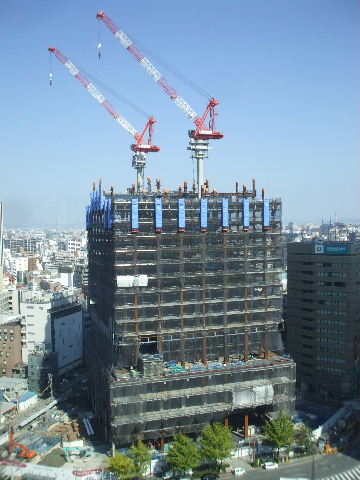

2014年10月26日。18階へ。階数で半分を超 えた。 |
2014年10月26日。北西面に窓ガラス3階分つく。映っているの はJPのクレーンか。 |
---|---|

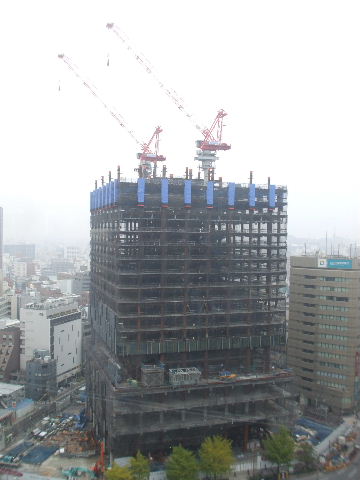

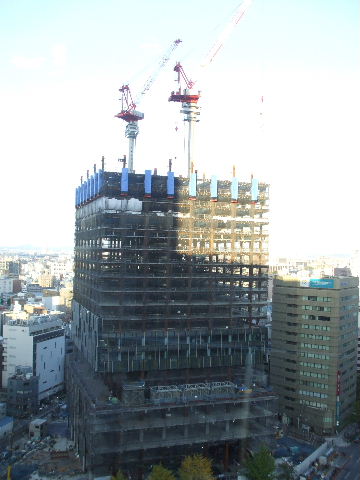

2014年11月02日。鉄骨19階へ。 | 2014年11月08日。鉄骨20階へ。 | 2014年11月08日。正面2階分くらい窓ガラス つく。 |
---|---|---|

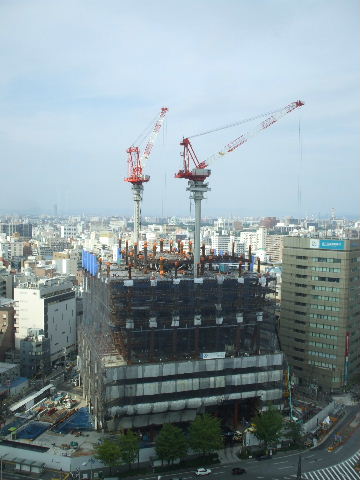

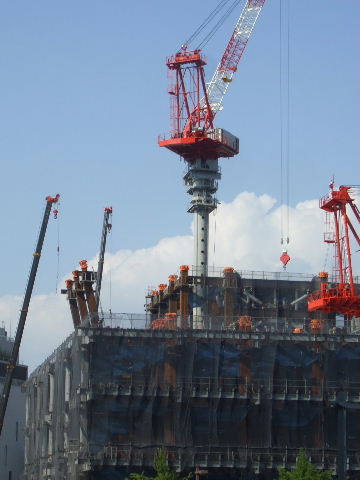

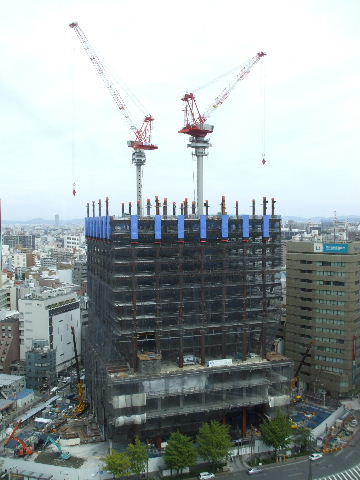

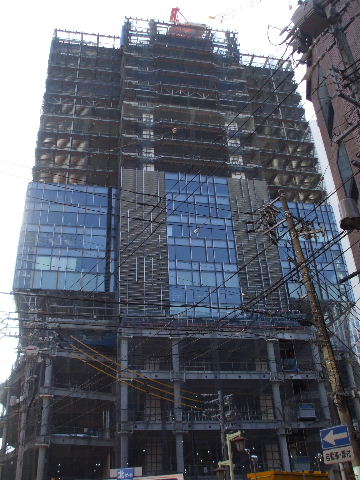

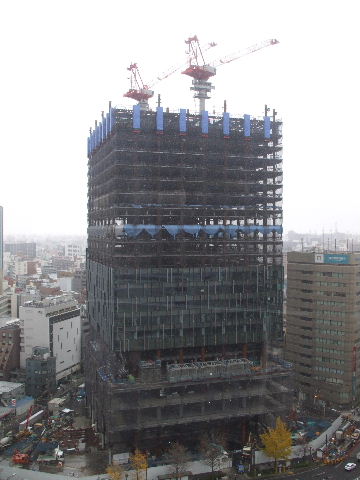

2014年11月15日。クレーンも高くなって21階 へ。画像では小 さすぎて見えないが正面に 5階毎の階数表示が設置された。 |
2014年11月23日。窓ガラスも上へ上がり始 めている。 |
2014年11月23日。裏側も。 |
---|---|---|

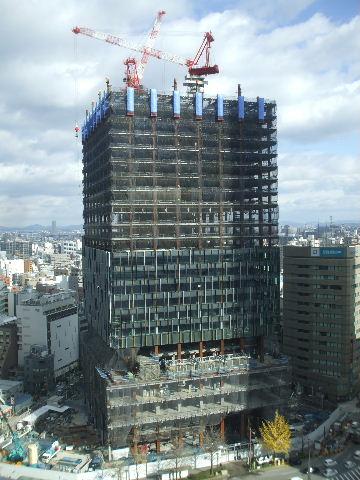

2014年11月30日。22階へ。 | 2014年11月30日。南東面。左がロータリー 方向。 |

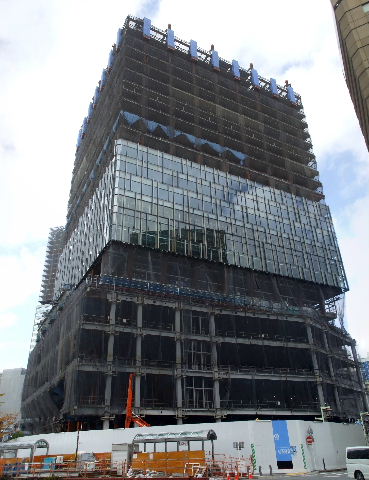

2014年12月06日。23階へ。 |
---|---|---|
2014年12月06日。裏側も窓硝子取り付け 進む。 |

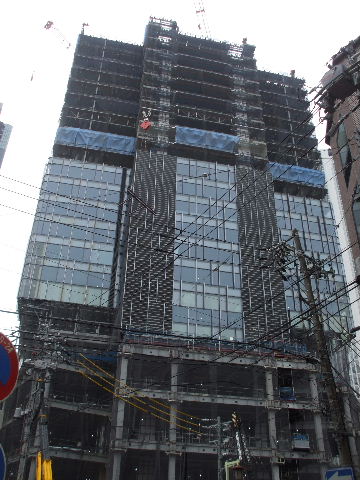

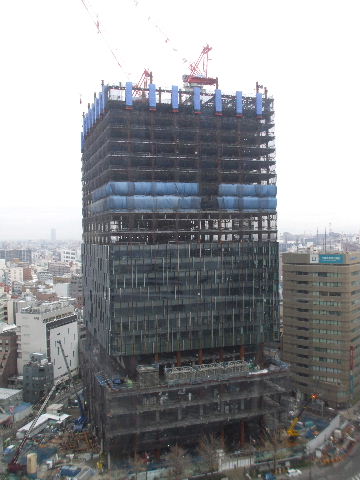

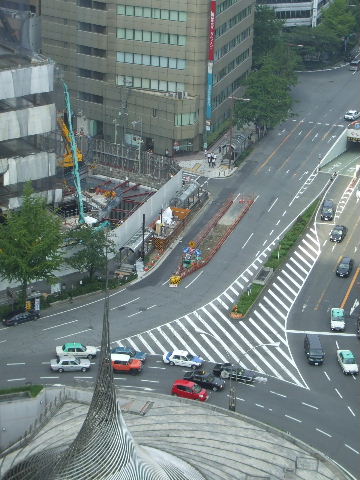

2014年12月13日。24階へ。 | 2014年12月13日。道路の工事はユニモール との地下連絡口。 |
---|---|---|
2014年12月13日。以前のビルは右に少し 見えているように半階 分くらいの段差があっ たが解消されるらしい。 |

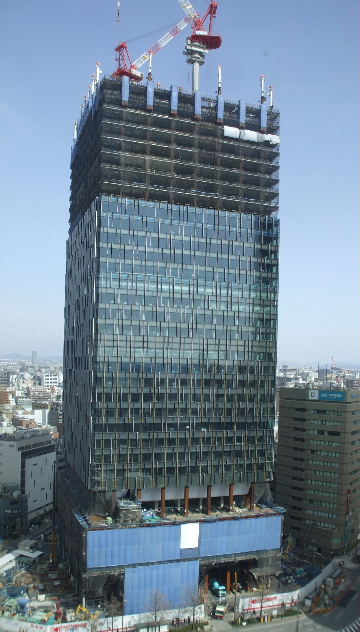

2014年12月20日。25階へ。鉄骨も窓ガラスも 週一。 |

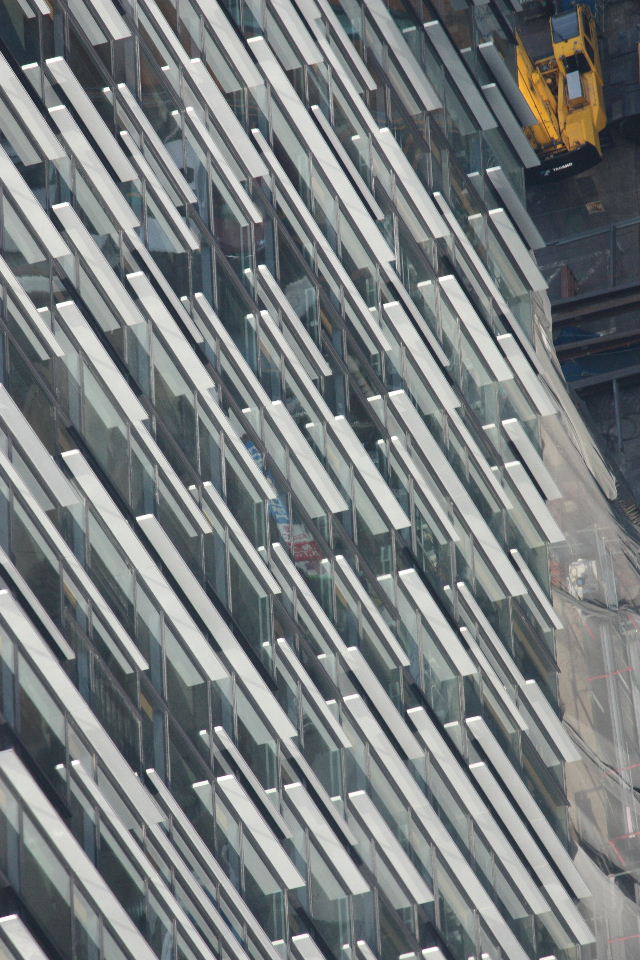

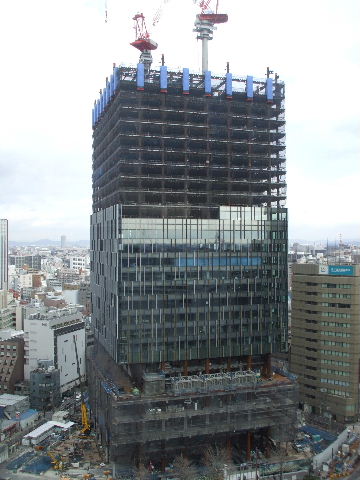

2014年12月27日。クレーンは高くなったが 25階組み立て中。硝 子のはまった上が15階 だが上下の階より少し天井が高い。 |
---|---|---|

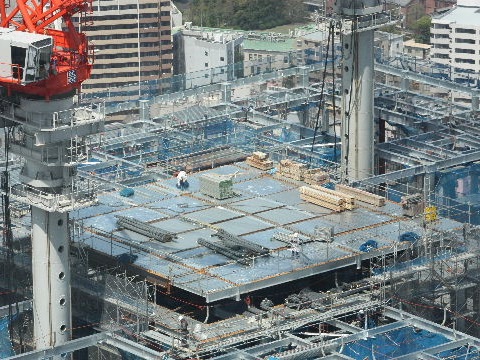

2014年12月28日。ミッド展望台から。 | 2014年12月28日。24階床面。 | 2014年12月28日。窓。 |
---|---|---|

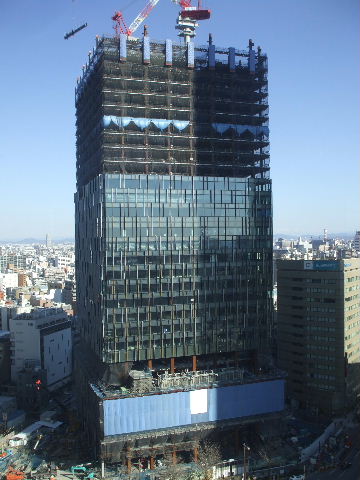

2015年01月10日。鉄骨ちょこっとだけ27階 へ。 |

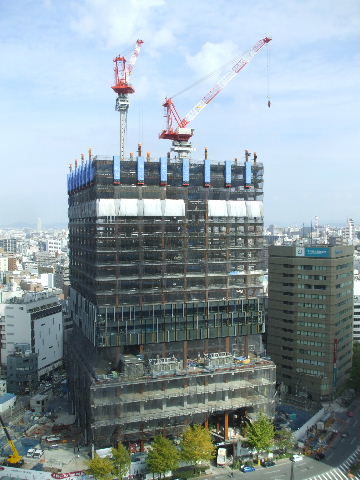

2015年01月17日。28階へ。窓も後を追う。 | 2015年01月24日。29階へ。 |
---|---|---|

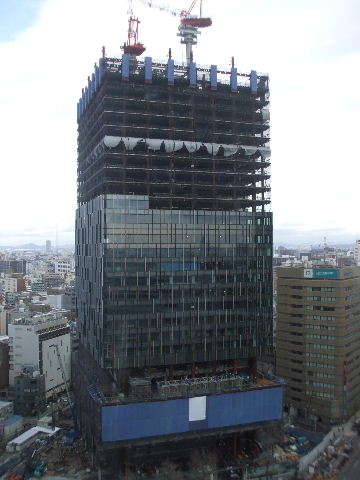

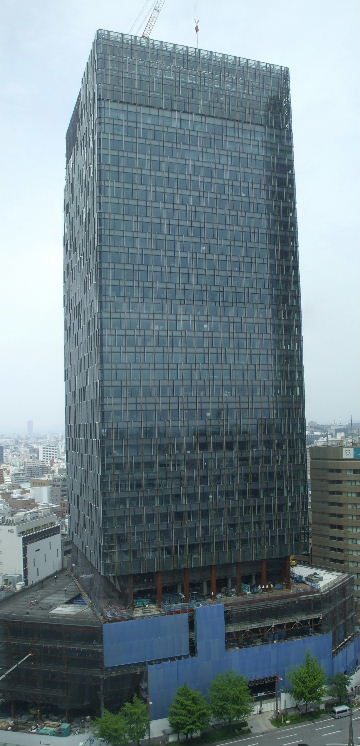

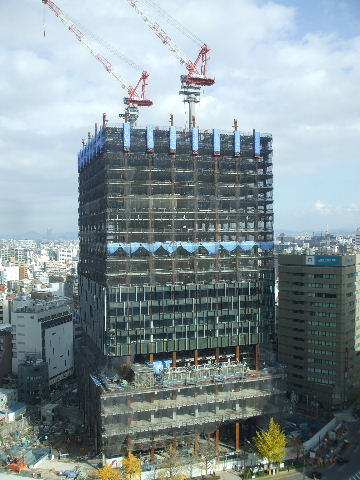

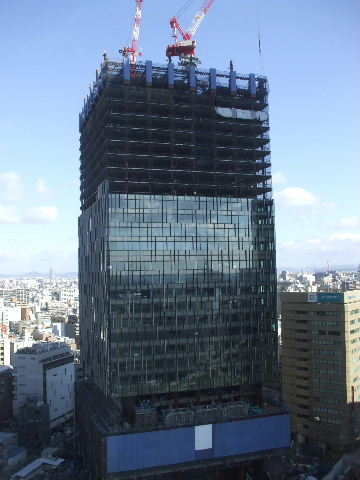

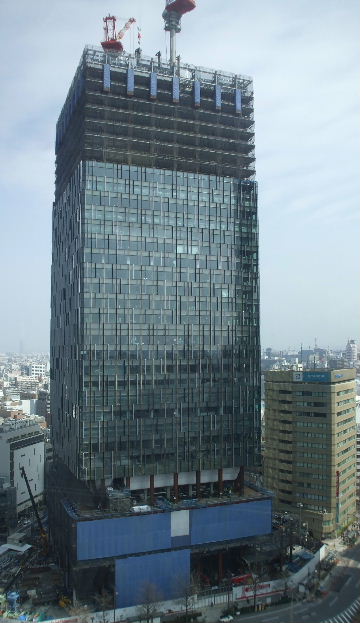

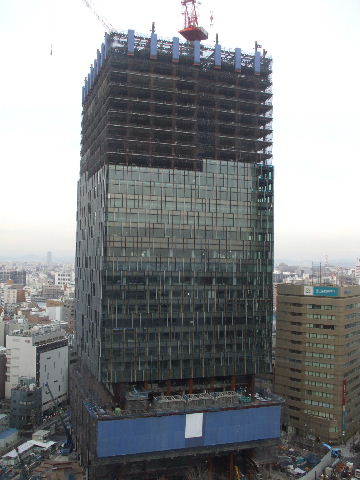

2015年01月31日。30階へ。窓は20階へ。 | 2015年01月31日。タワーズ15階の目の前に デンと立ったが一番 北へ行けばぎりぎり名古 屋城が見える。今日は天気がいいのでザ・シ ーン城北や 桃花台のスカイステージ33も見え る。 |

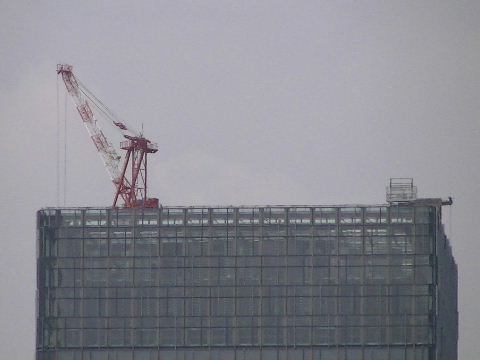

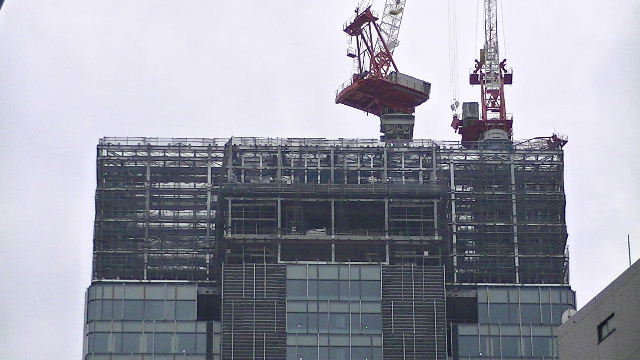

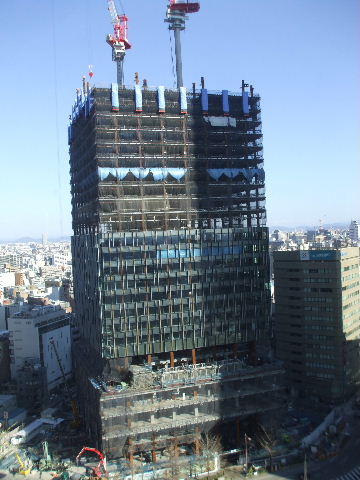

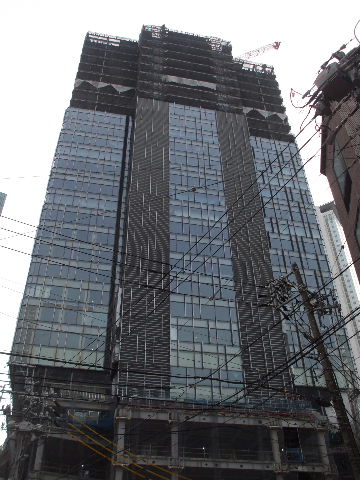

2015年02月07日。いつものペースで31階へ。 |
---|---|---|
2015年02月07日。裏側。 | 2015年02月14日。ちょっとペースが変わって こちらから見ると まだ先週と変わらず31階。 |
2015年02月14日。窓も今まで下から順にき ていたのが今週はこ んな風になっている。 |
---|---|---|

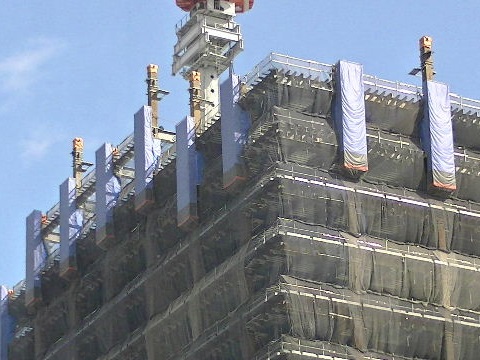

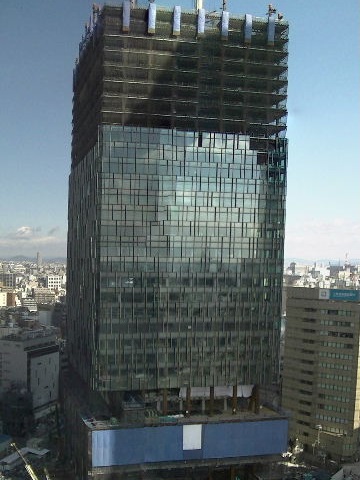

2015年02月14日。奥の方で32階へ積み上 げ始めている。 |

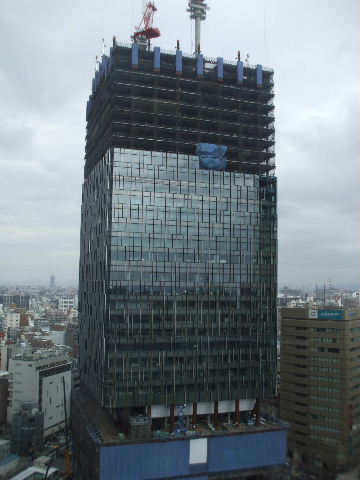

2015年02月21日。正面側32階へ。 | |
---|---|---|

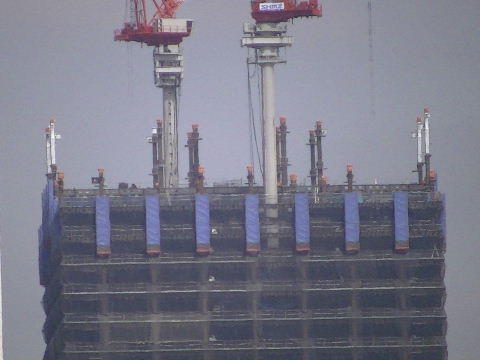

2015年02月21日。真ん中ら辺では33階へ。両端は色が違う。 |
---|
2015年02月21日。あと2〜3階積んだら終わりだが向野橋から見ると 両隣にあるビルの半分くらいの高さしかないように見える。 |
---|

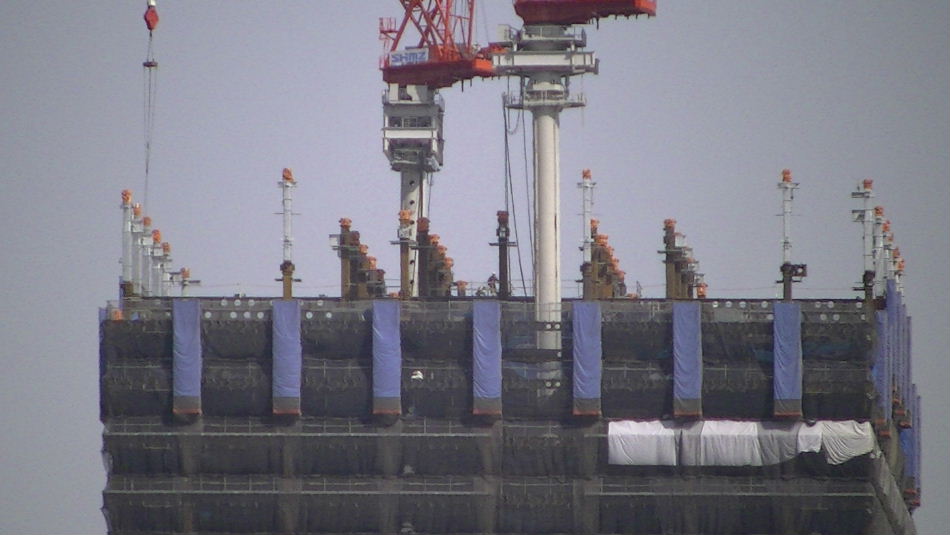

2015年02月28日。ぐるりが色の違う鉄骨になるようだ。 |
---|
2015年02月28日。鉄骨が2階分に見えるの で34階へ。 |

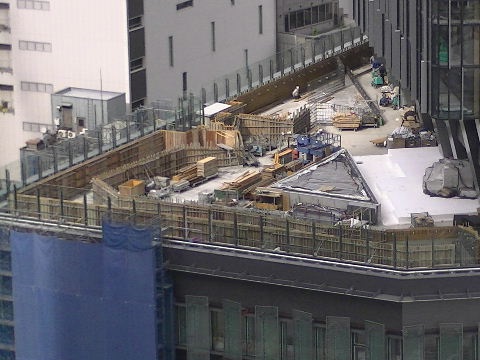

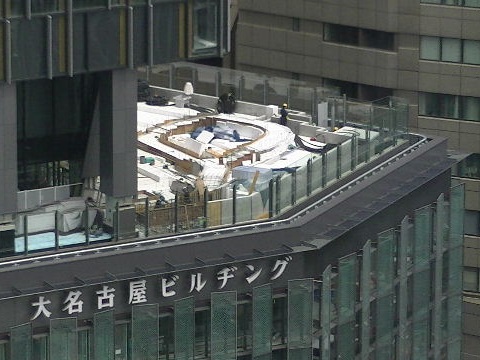

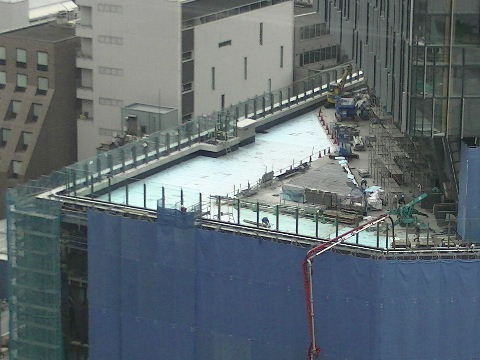

2015年02月28日。地下穴の周りにいろいろ 物が置かれてダンプ が近寄れなくなってい るのでどうやら土をほじくり出し終わったよ うだ。 |

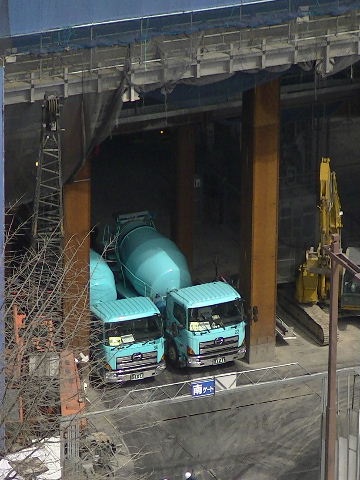

2015年02月28日。ダンプに変わってミキサ ーが多くなる。 |
---|---|---|

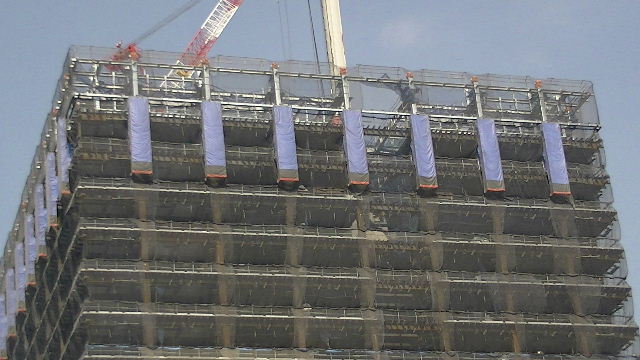

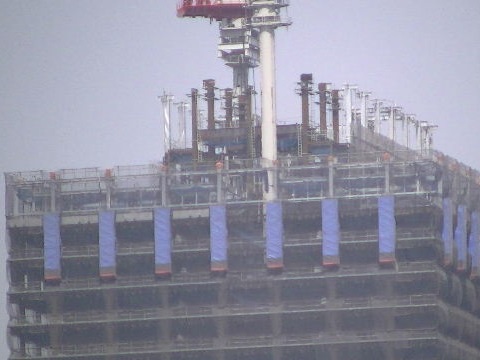

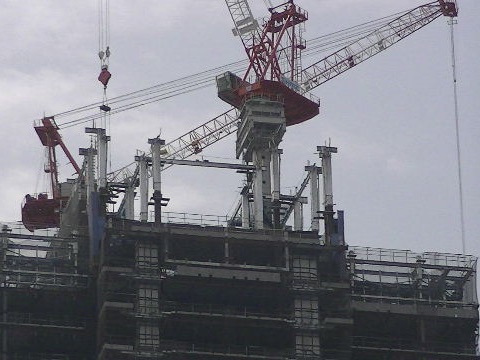

2015年03月07日。最上階の縦の鉄骨が並 んでいる。 |
2015年03月14日。最上階の組み立て進む。 クレーンが高くなっ ているのでまだ搭屋のよ うなものが上に積まれるものと思われる。 |
|
---|---|---|
2015年03月14日。中の方にも銀色が細かく組まれている。 | 2015年03月21日。さらに上に組み上げられ ていく。 |
---|---|

2015年03月21日。正面寄りは鉄骨。 | 2015年03月21日。裏側は銀色。 | 2015年03月21日。東側、低層部の鉄骨組 みが始まっている。 |
---|---|---|

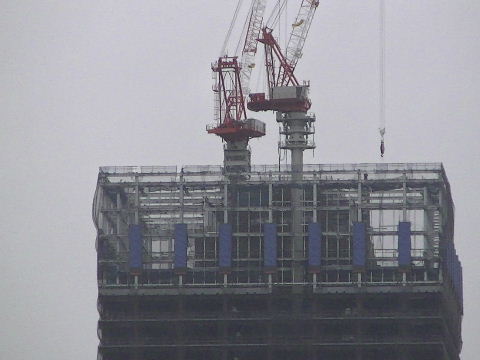

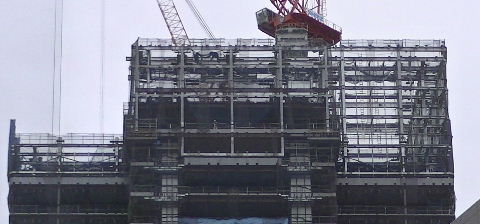

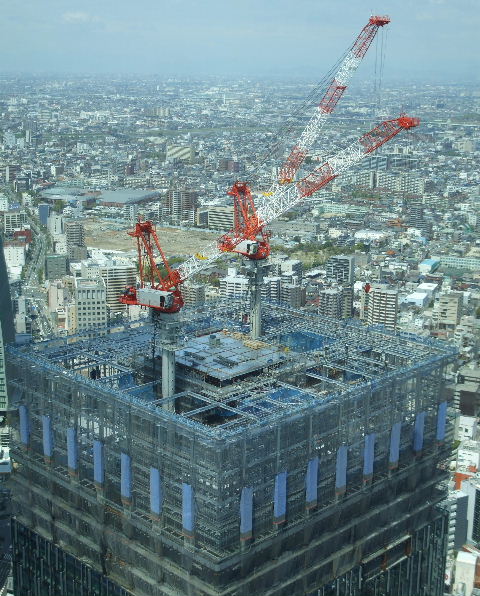

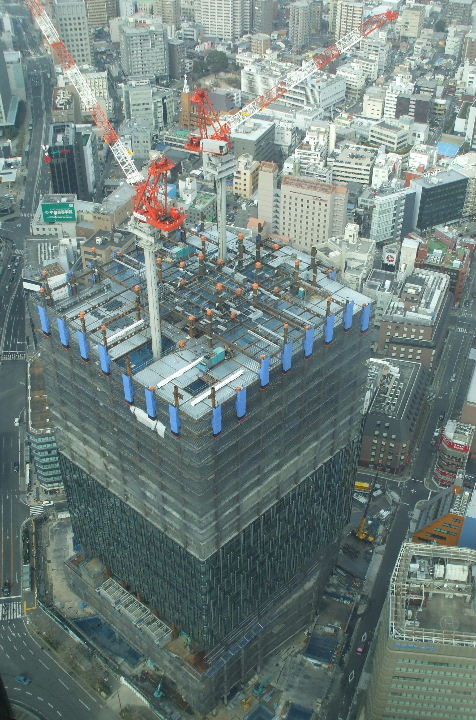

2015年03月29日。上に組まれている鉄骨部 分を下のフロアと同 じ高さで数えると37階くら いになる。 |

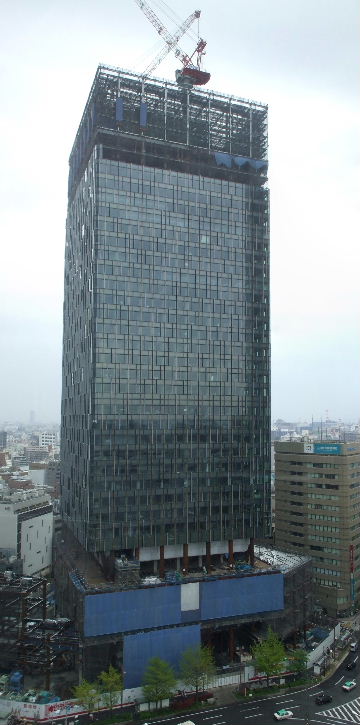

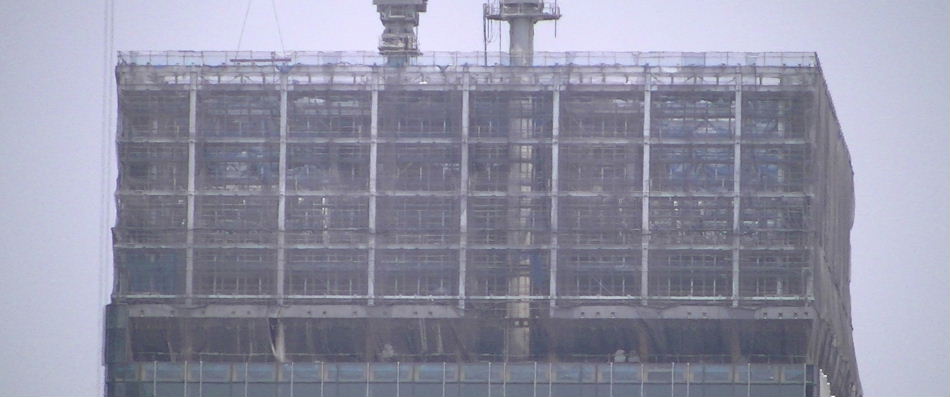

2015年04月04日。こちら側は大体輪郭が判 るくらいに組まれて きた。 |
2015年04月04日。東側低層部も4階まで組 まれている。 |
---|---|---|
2015年04月04日。真ん中辺は中にも鉄骨が組まれているが両側 はスカスカしている。 |
2015年04月04日。裏側。まだ東寄りがまだこれから。 |
---|---|

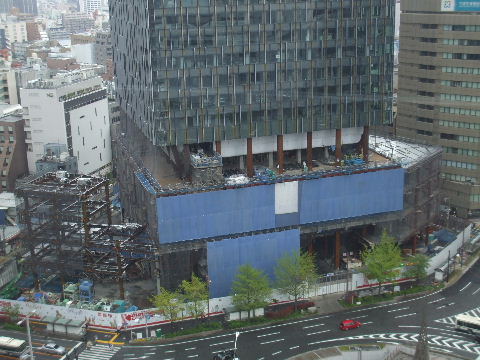

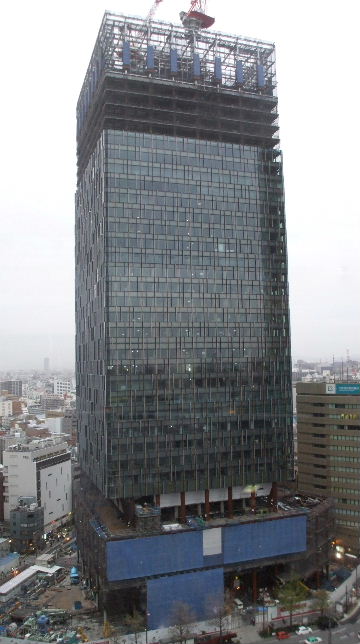

2015年04月11日。窓ガラスあと3階分くらい。 | 2015年04月11日。ミッドから見下ろす。 |
---|---|

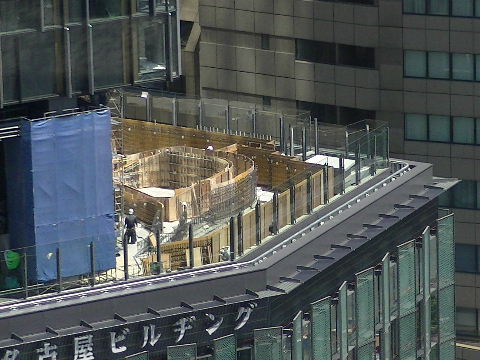

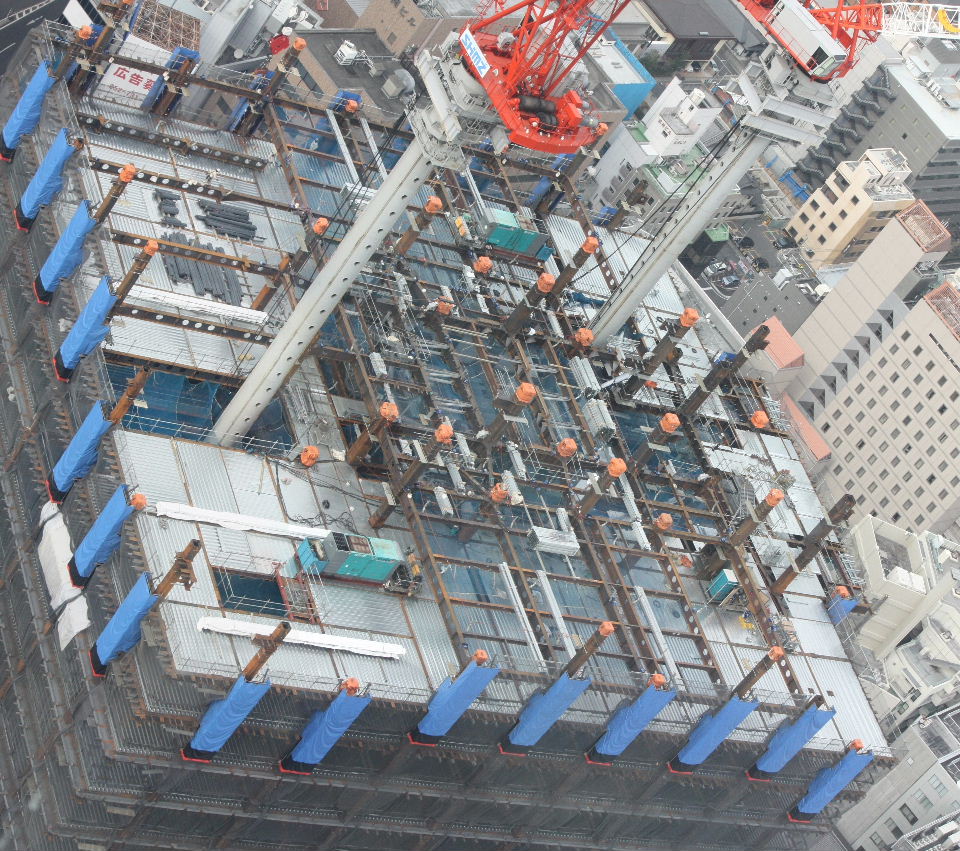

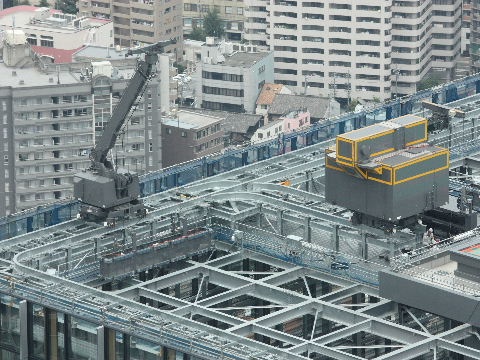

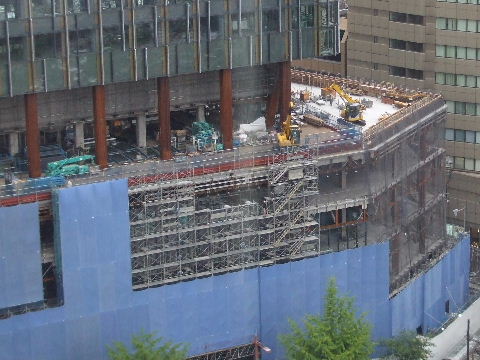

2015年04月11日。最上部を見る。 | 2015年04月11日。最上部真ん中辺だけ床がはってある。 |
---|---|
2015年04月11日。東側低層部の出っ張りはそんなにない。 | 2015年04月19日。北西側でも低層部の鉄骨組みが始まっている。南
東 側は床がはられている。 |
---|---|

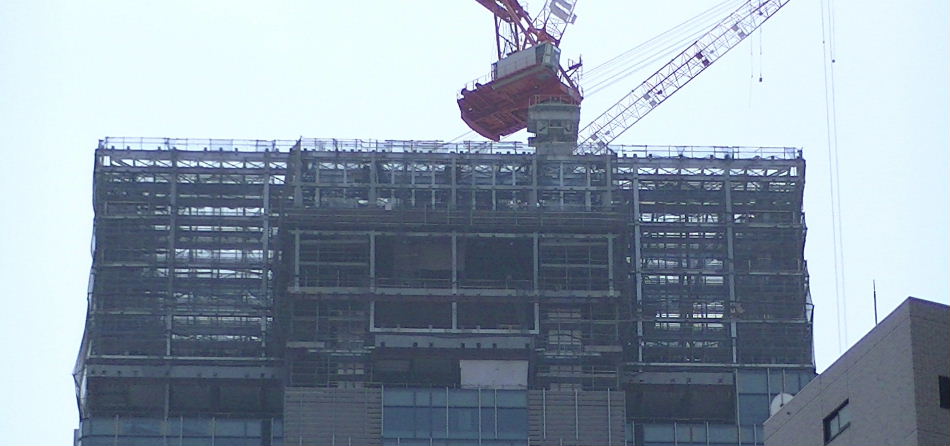

2015年04月19日。窓ガラスがさらに上へ。 | 2015年04月25日。正面側窓ガラスはこれで 32階。その上が33階 で34階はその上のあと で足した所。 |
2015年04月25日。北西側低層部鉄骨組み 進む。 |
---|---|---|
2015年04月19日。正面側。両側も中が大分と詰まってきた。 |
---|
2015年04月19日。裏側。こちらは真ん中辺が窓っぽい形をしている 。 |
---|

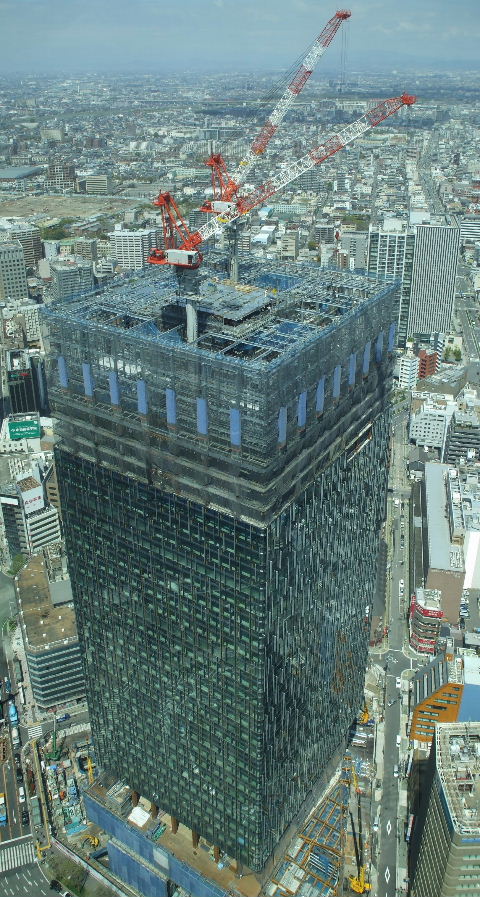

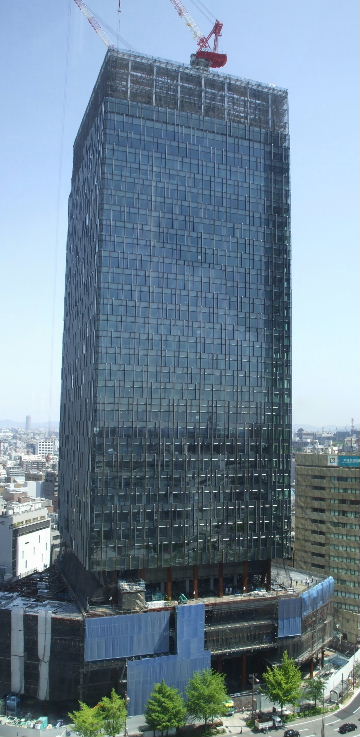

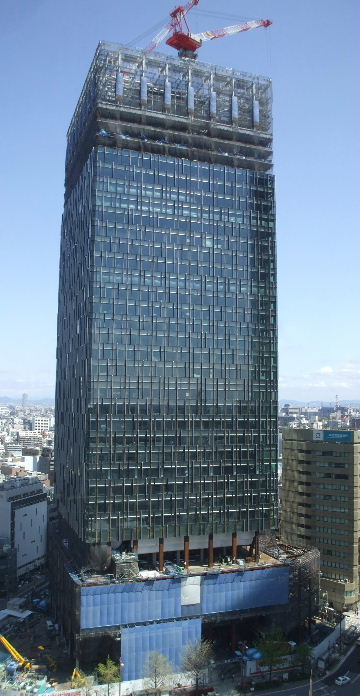

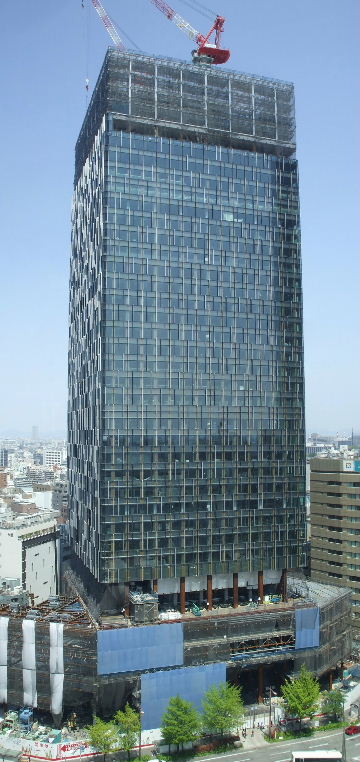

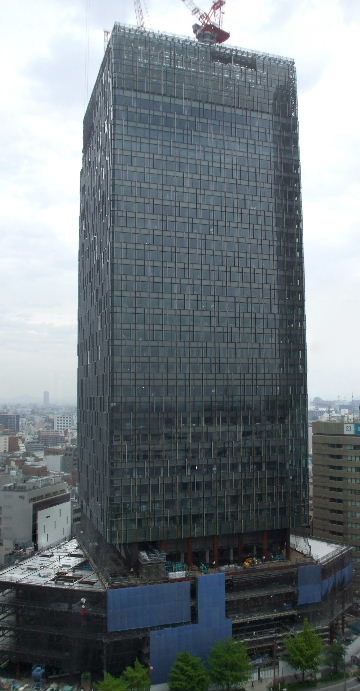

2015年05月02日。正面側34階まで窓ガラス がついた。 |

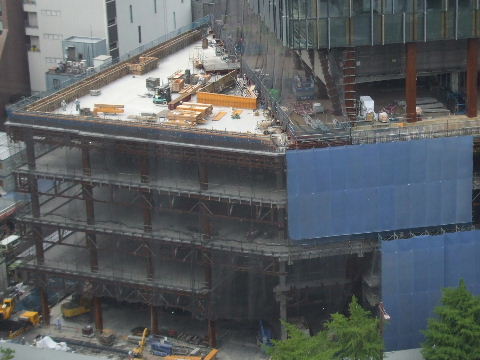

2015年05月02日。低層部、北西(左)側でも床はりが始まっている。 |
---|---|
2015年05月02日。裏側の低層部継ぎ足しは これだけ。 |

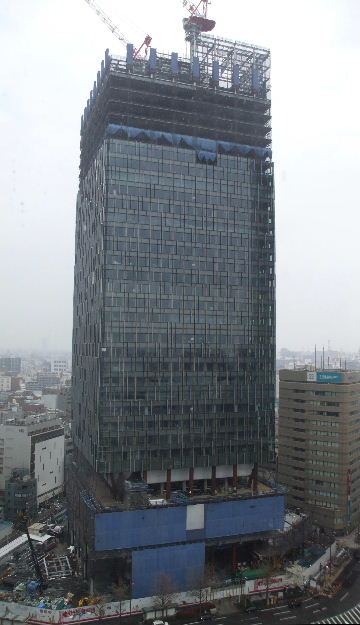

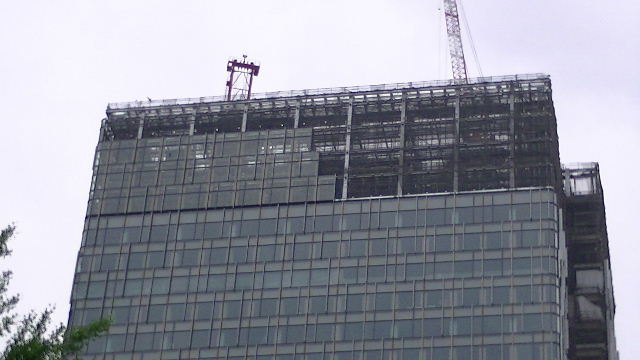

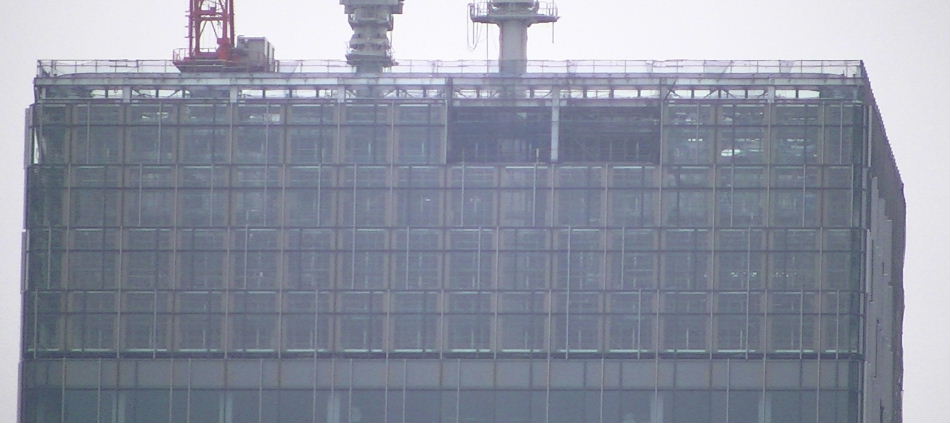

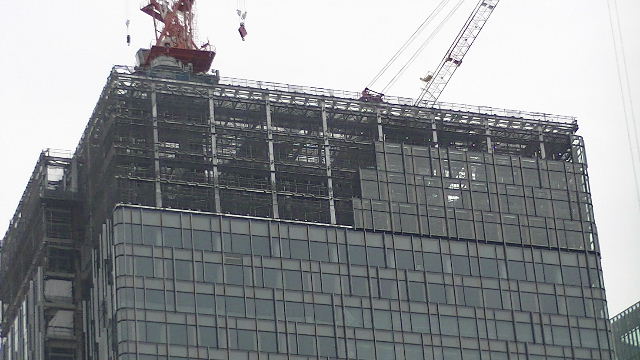

2015年05月09日。34階以上は全部ガラスの ようで正面はあと少 し。 |
|
---|---|---|
2015年05月09日。正面あと4枚。 |
---|
2015年05月09日。南東面。 | 2015年05月09日。北西面。 |
---|---|
2015年05月09日。裏側はまだこれから34階。 | 2015年05月16日。正面はガラス全部嵌まる。 |
---|---|

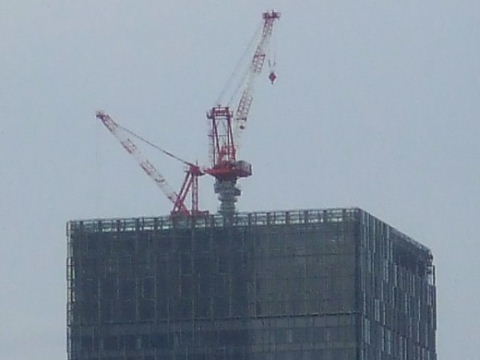

2015年05月23日。タワーズからの角度だとク レーンが見えない ので出来たかなと思ってし まう。 |

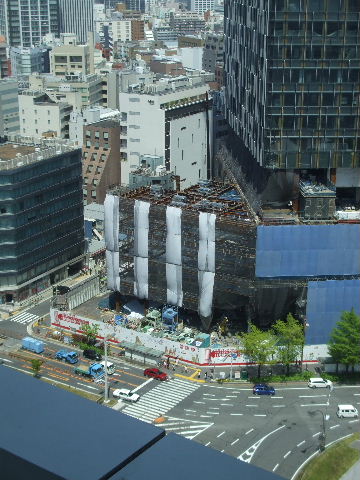

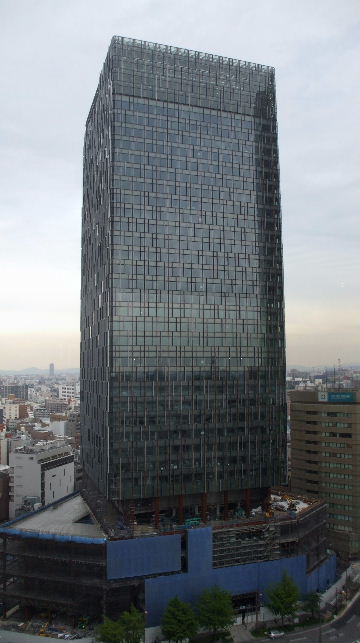

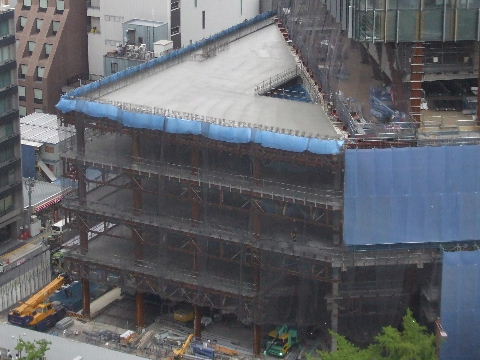

2015年05月23日。遠くから見ると向こうを向いたのと少し小さくな
ったような気がするのとまだ二つある。 |
---|---|

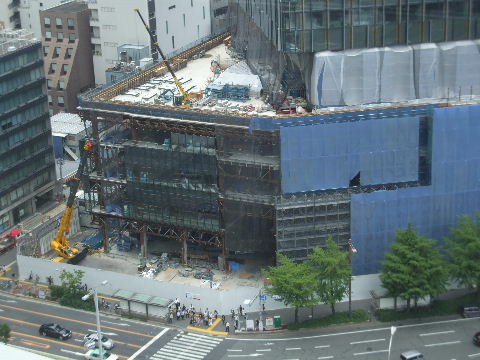

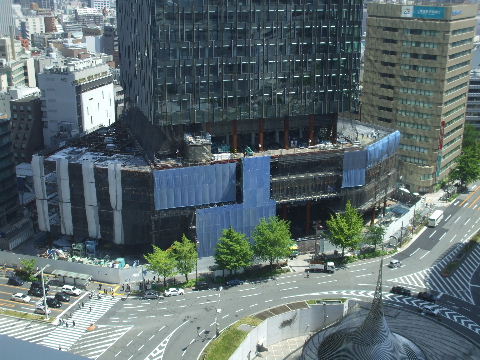

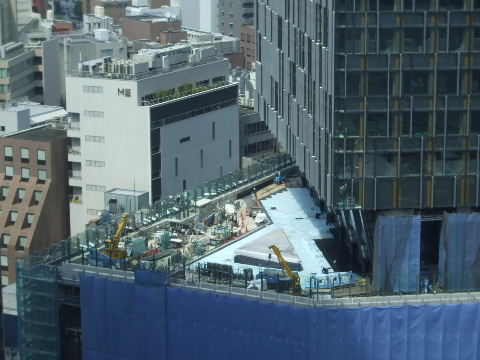

2015年05月23日。北西側低層部の屋上コンクリートがはられた。 | 2015年05月23日。南東側は工事中。その下の階では窓枠つくり が進む。 |
---|---|

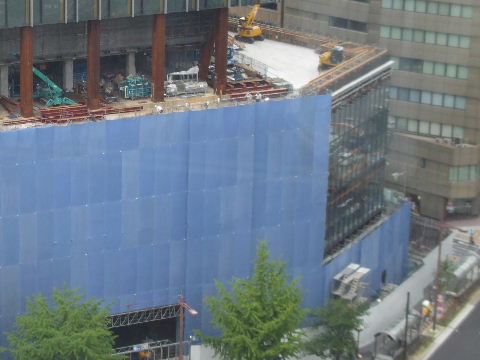

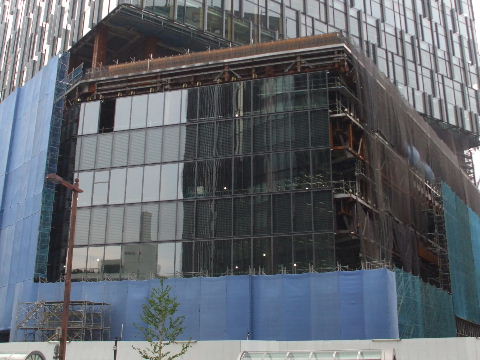

2015年05月30日。低層部屋上の囲いを作っている。 | 2015年05月30日。南東側も同様。南面にガラスがついた。 |
---|---|
2015年05月30日。下は上のような棒状のはついてなくてすっきりし
ている。 |
2015年06月07日。クレーン小さくなっていく。 |
---|---|

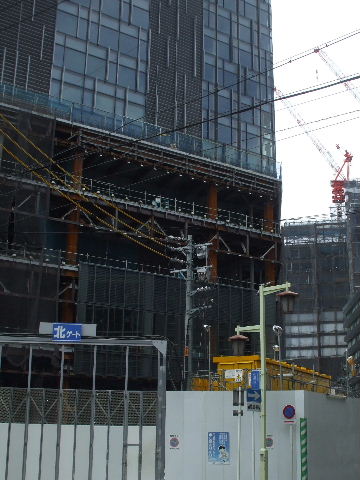

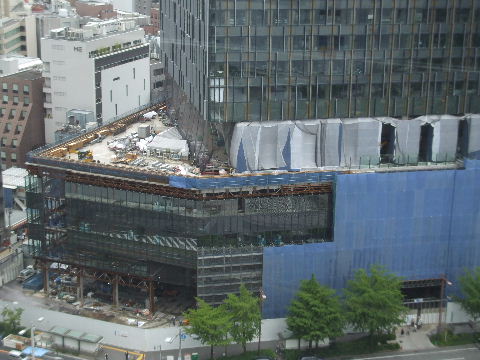

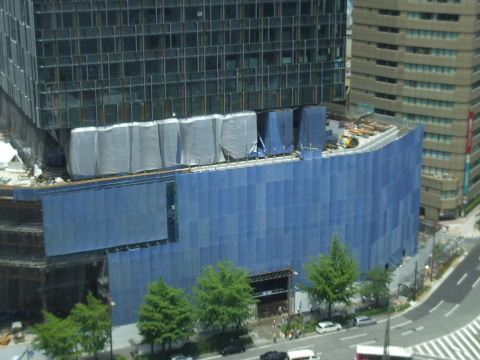

2015年06月07日。ガラス窓の付いた南面シ ートがかかり、東面 ガラス窓つき始める。 |
2015年06月07日。裏側にもガラス窓つき始 める。 |
|
---|---|---|
2015年06月13日。低層部屋上、東寄りは囲いが出来てきた。6階
正面部の工事が始まってシートが掛かっている。 |
2015年06月20日。低層部西面にもガラス窓つき始める。 |
---|---|
2015年06月27日。低層部正面部分にも硝子が見え始めている。 | 2015年06月27日。北面も硝子が光る。 |
---|---|

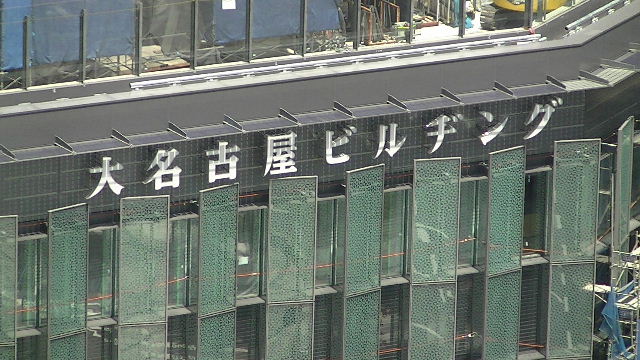

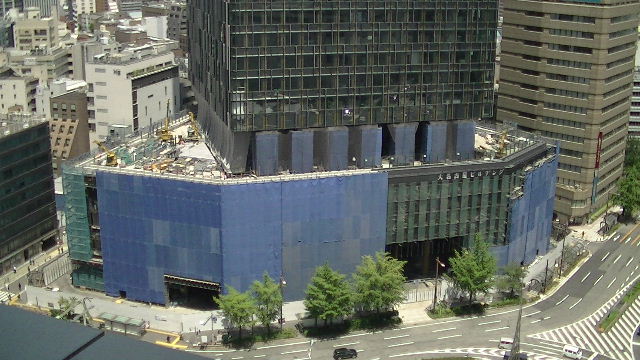

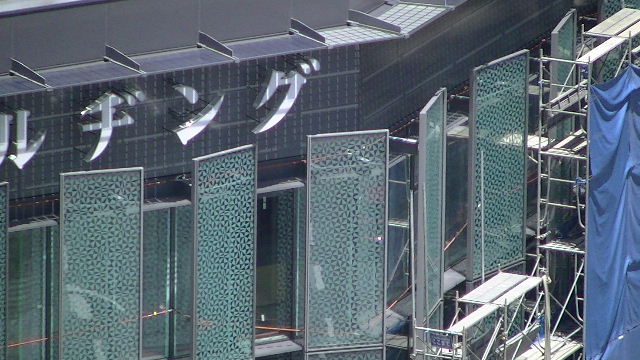

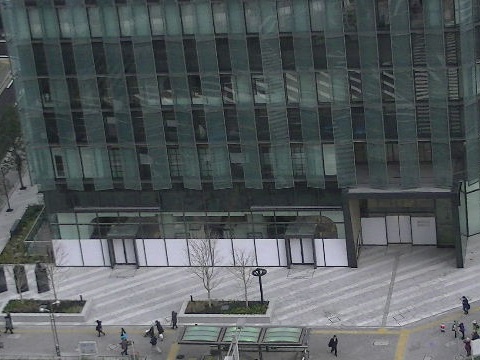

2015年07月25日。低層部正面部分が見えてきた。 | 2015年07月25日。ビル名。LEDで色々色を変えられるらしい。 |
---|---|
2015年07月25日。硝子が蛇腹に並んでいる。上側。 | 2015年07月25日。下側。 |
---|---|

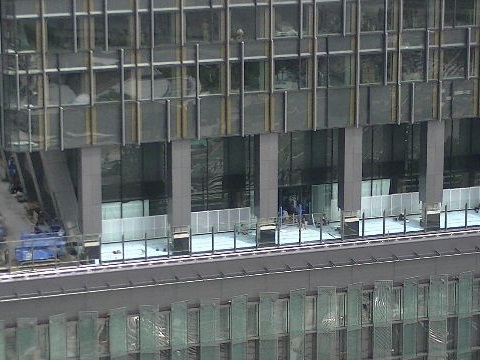

2015年07月25日。ゴンドラ。左のが窓掃除 用で右のは工事用か 。 |

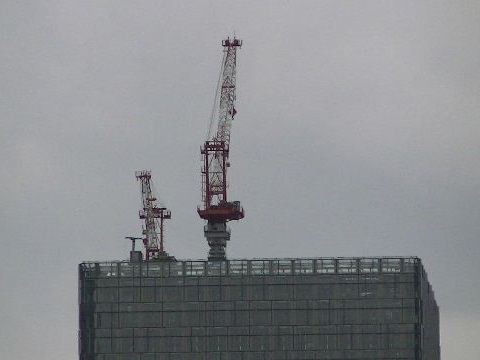

2015年08月08日。そろそろクレーンが片付きそうな感じ。 |
---|---|
2015年08月08日。低層部屋上北西側。 | 2015年08月08日。南東側。フェンスがついた。 |
---|---|
2015年08月15日。ガラス張りのようにてかって見えている。 | 2015年08月15日。こちらは人の背くらいの仮枠を組んでいる。何が
出来るか。 |
---|---|

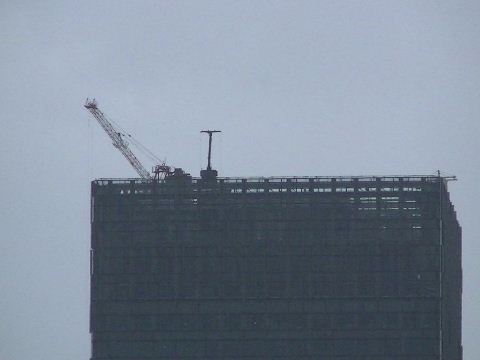

2015年08月22日。残りの部分もてかてかに。 | 2015年08月22日。簡単すぎる迷路みたいのが出来てきた。 |
---|---|
2015年08月22日。内装工事をしているようで 点々と室内の照明 が点っているのが見える。 |
2015年08月22日。クレーンはチビに。 |
---|---|

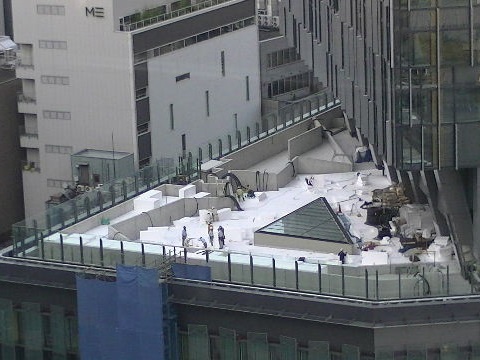

2015年08月29日。色々型枠見たいのが組まれている。 | 2015年08月29日。白いので埋まっている。 |
---|---|

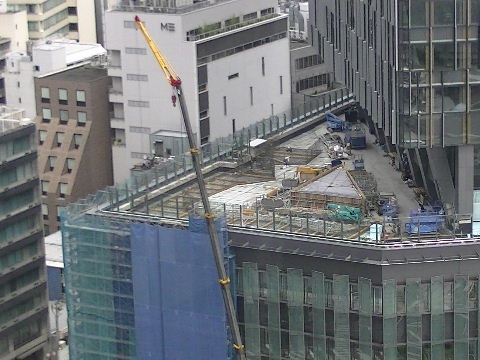

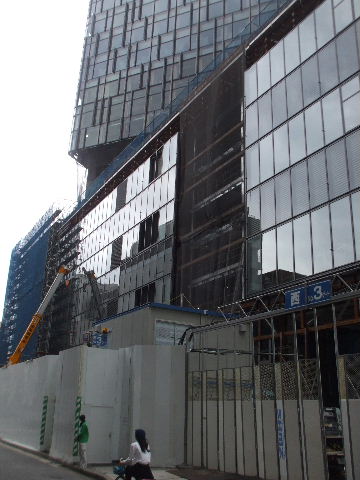

2015年08月29日。低層部屋上へ大物が出入りする用が無くなって 正面側ガラスが嵌められた。 |
2015年09月05日。チビクレーンも無くなったように見える。 |
---|---|
2015年09月05日。こちらも型枠を組んでいるので南東側と同じよう な感じになりそうだ。 |

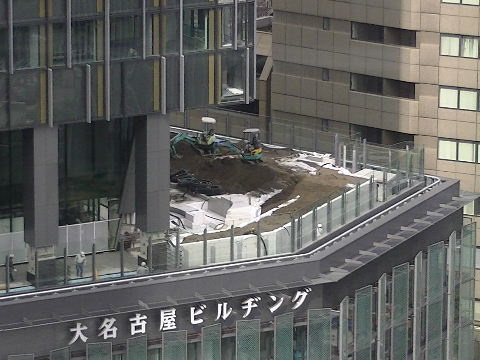

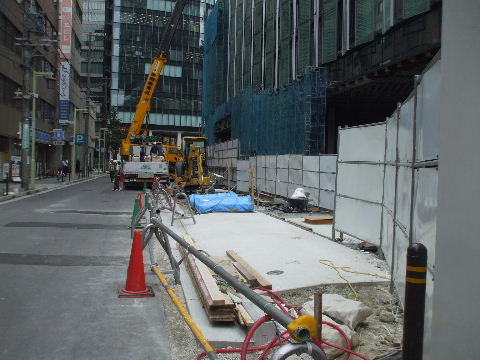

2015年09月05日。土を入れている。植栽が出来るようだ。 |
---|---|
2015年09月05日。東側の道路整備中。こちら側に地下駐車場の出
入り口が出来るようだ。 |

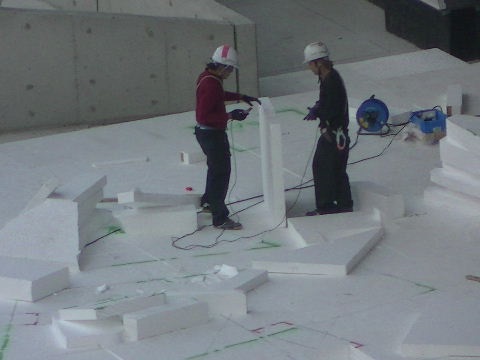

2015年09月12日。北西側。雪遊び中。 |
---|---|

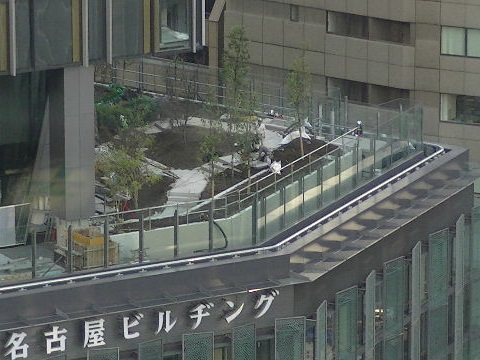

2015年09月12日。発砲スチロール? | 2015年09月12日。南東側は植樹が行われている。 |
---|---|
2015年09月19日。白っぽいのが無くなった。 | |
---|---|

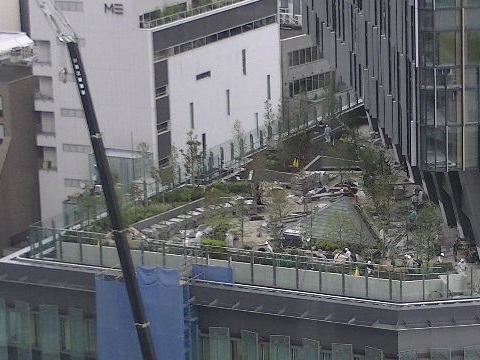

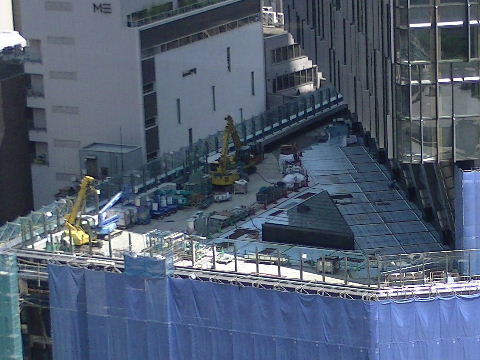

2015年09月23日。ミッドから屋上。上3階分くらいは中がスカスカ 。 |
---|

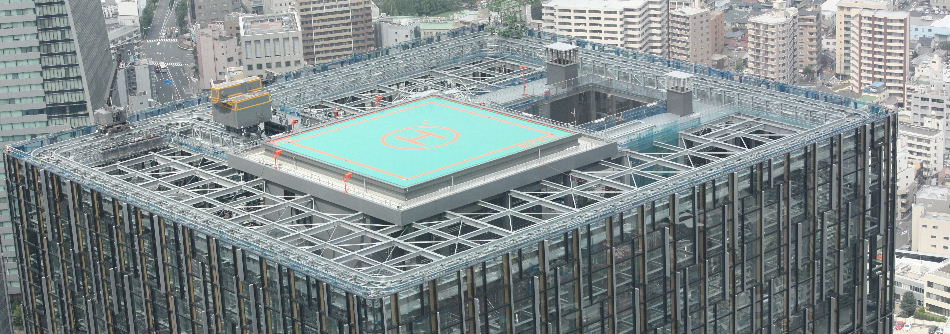

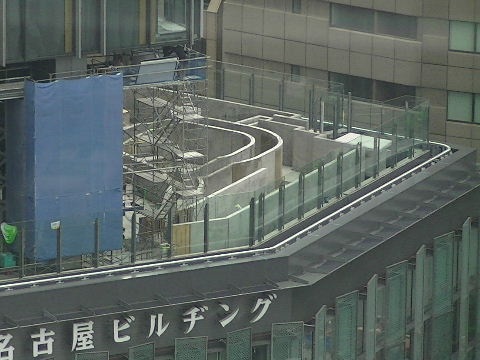

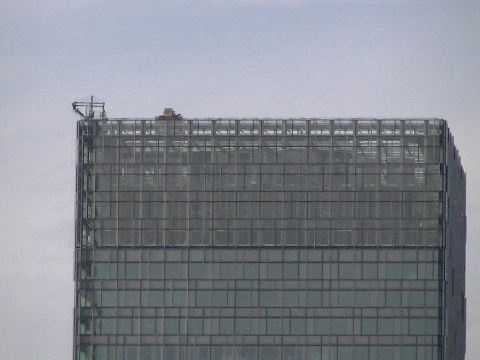

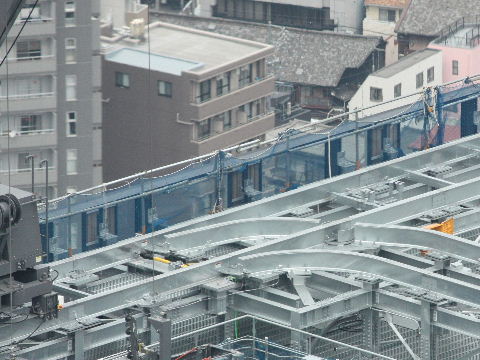

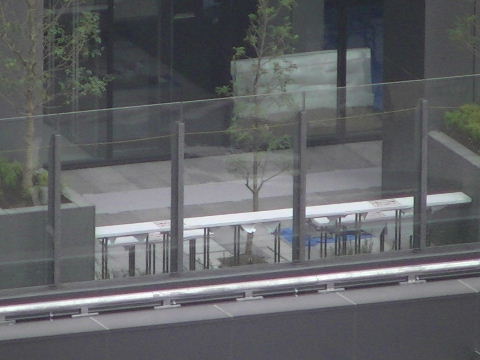

2015年09月23日。ヘリポートの重量制限10トン。 | 2015年09月23日。窓ふきクレーン。ちょっとパンタグラフっぽい。
留置線もあって何やらもう1輌停まっている。 |
---|---|
2015年09月23日。留置線の分岐部。2本あるがモノレールのような
感じで先端部のレールが動き、交差部は水平に回転して通る方に レールを合わせ るようになっているようだ。小さい展望客車作って窓 拭いてない時にここを走らせて くれない? |
|
---|---|

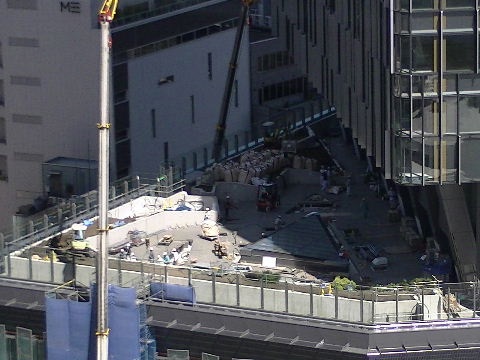

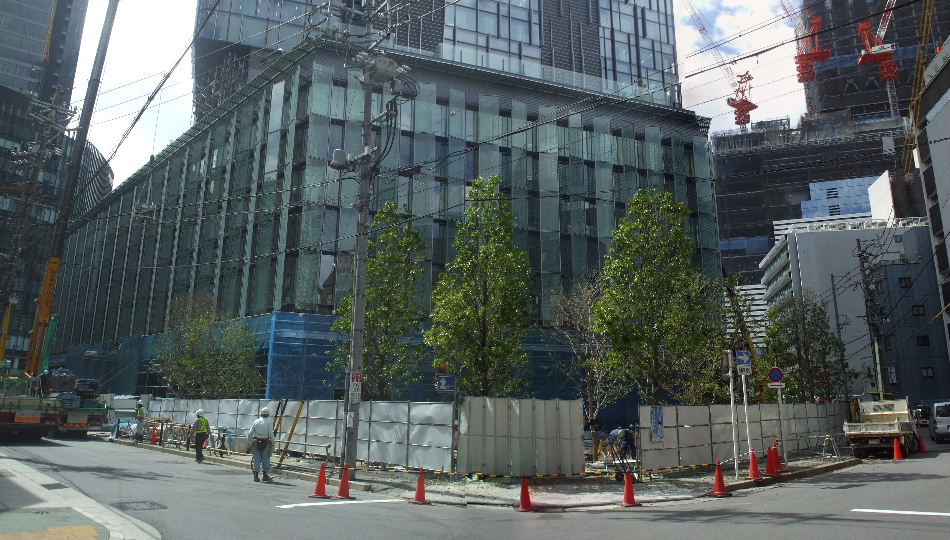

2015年09月26日。裏。植樹もされて工事塀が低いのに変わり少し後 退して道路が広くなった。 |
---|

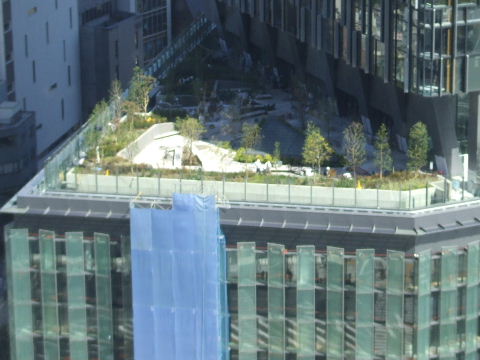

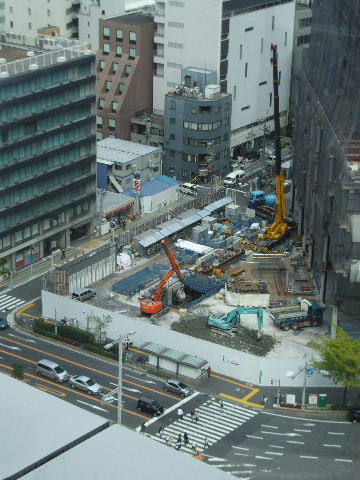

2015年09月26日。北西側でも植樹始まる。 | 2015年10月03日。北西側も整ってきた。 |
---|---|
2015年10月03日。北面も植樹中。 | 2015年10月10日。北面(東洋ビル側)植樹。 | |
---|---|---|
2015年10月10日。大分と出来てきた。 | 2015年10月10日。こちら側は終わった感じ。 |
---|---|
2015年10月10日。正面側の白いのはテーブルペンチか。 | 2015年10月17日。東面、桜通り脇に出来たのは地下からのエレベ
ーター? |
---|---|
2015年10月24日。南面、桜通沿い。ユニモールとの接続口がある
所が吹き抜けになっていて階段が見える。 |
2015年10月24日。南東面、正面。 |
---|---|
2015年10月24日。西面、名駅通沿い。ビル前整備中でこれだけ以
前のビルより後退している分、歩道が広くなる。 |
2015年10月24日。地下のダイナードの入口も新しいシャッターが
出来た。ビルの立ち位置が敷地奥へ後退している分、以前より長 くなるか。 |
---|---|
2015年10月24日。ビル東側は工事塀がなく なり歩道整備中。 |
2015年10月31日。正面、東面の工事塀が 無くなって歩道が広く なった。 |

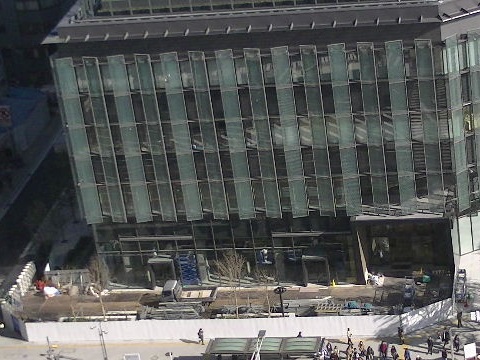

2015年10月31日。正面入口。 |
---|---|---|
2015年10月31日。こちら側で塀が立っているのは駅側の西面だけに なった。 |
---|
2015年10月31日。南面。桜通。地下街につ ながる所が吹き抜け になっている。 |
2015年11月06日。取り敢えず出来た。 | |
---|---|---|
2015年11月06日。ダイナード入口。左(北)側の店舗を撤去して通
路を広くしたようだ。ということでまだ開店してないが店が並ぶのは 片側だけに 。 |

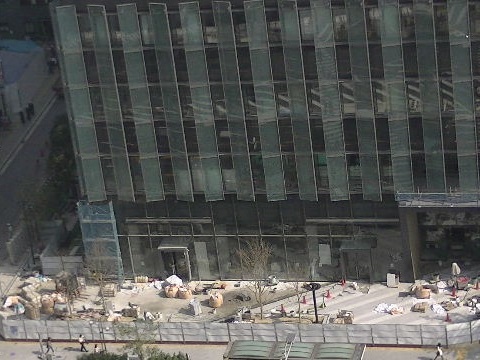

2015年11月06日。ダイナードからのビル地下への入口。他の新し
いビルもそうだが手前に吹き抜けが出来て地下街との一体感が無 くなった。見物 人が入りこんだか「関係者以外立ち入り禁止」の貼 紙。店がオープンすれば入れるよう になろう。 |
---|---|
2015年11月06日。ユニモールからの入口。ここは階段がそのまま
残った。 |

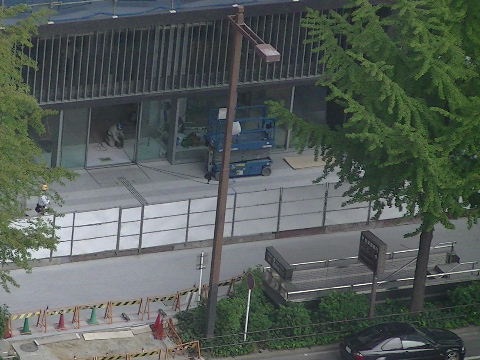

2015年11月28日。1階西面。こちらが商業施設の入口になるのか、
まだまだ工事中。 |
---|---|
2015年12月26日。西面一階入口部分も出来てきた。手前の公開 空地部分はまだ柵が立っている。 |
2016年01月30日。名駅通側公開空地部分も通れるようになる。 |
---|---|
2016年01月30日。商業施設部入口表示。 | 2016年02月27日。入口に商業飲食店名表示される。オープンが 近い。 |
---|---|
2016年03月09日。雨のオープン。 |
---|

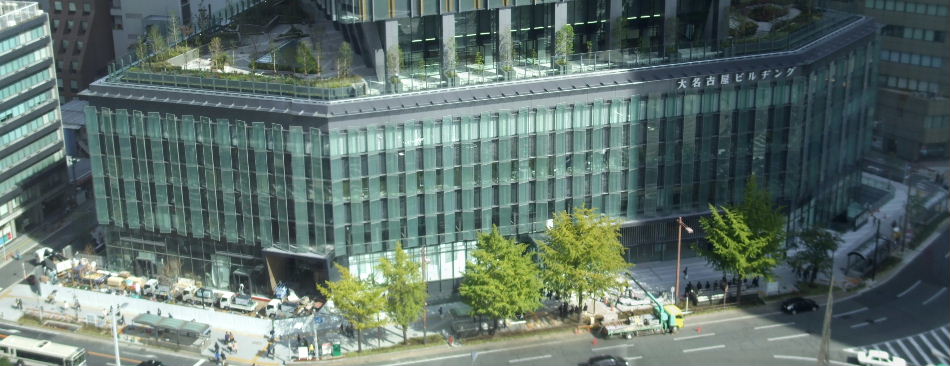

2016年03月09日。店内。 | 2016年03月09日。オープン時は地下は出口専用。 |
---|---|
完成しましたのでこの見物終了です。
